47个项目!江西南昌公布2025年第三批屋顶光伏项目竞争优选结果

来源:索比光伏网整理发布时间:2025-03-31 10:38:13

3月28日,江西省南昌市发展改革委发布关于公布列入南昌市2025年第三批屋顶光伏项目竞争优选结果的通知。

根据文件,此次公布项目规模59.8MW,项目业主涉及华电等企业。

通过优选项目应在纳入建设计划后一年内建成并网,超出时限自动作废。各地要落实《江西省可再生能源项目建设落实“三管三必须”要求工作指导意见》有关要求,指导督促开发主体做好屋顶光伏电站的安全质量保障措施;按照《江西省能源局关于进一步做好可再生能源发电项目建档立卡工作的通知》要求,督促已开工项目在可再生能源规划项目库管理系统中及时更新建设进度,及时做好建档立卡工作。

原文如下:

南昌市发展改革委关于公布列入南昌市2025年第三批屋顶光伏项目竞争优选结果的通知

各县区发展改革委、开发区经发局,湾里管理局经发办,国网南昌供电公司,各有关单位:

按照《江西省发展改革委 江西省能源局关于补充完善〈江西省光伏发电、风电项目开发工作指南〉有关事项的通知》要求,开展了全市屋顶光伏项目2025年第三批竞争性优选工作,南昌市发展改革委对项目材料进行合规性审查,南昌供电公司对电网消纳材料进行合规性审查,现将优选结果予以公布。

通过优选项目应在纳入建设计划后一年内建成并网,超出时限自动作废。各地要落实《江西省可再生能源项目建设落实“三管三必须”要求工作指导意见》有关要求,指导督促开发主体做好屋顶光伏电站的安全质量保障措施;按照《江西省能源局关于进一步做好可再生能源发电项目建档立卡工作的通知》要求,督促已开工项目在可再生能源规划项目库管理系统中及时更新建设进度,及时做好建档立卡工作。

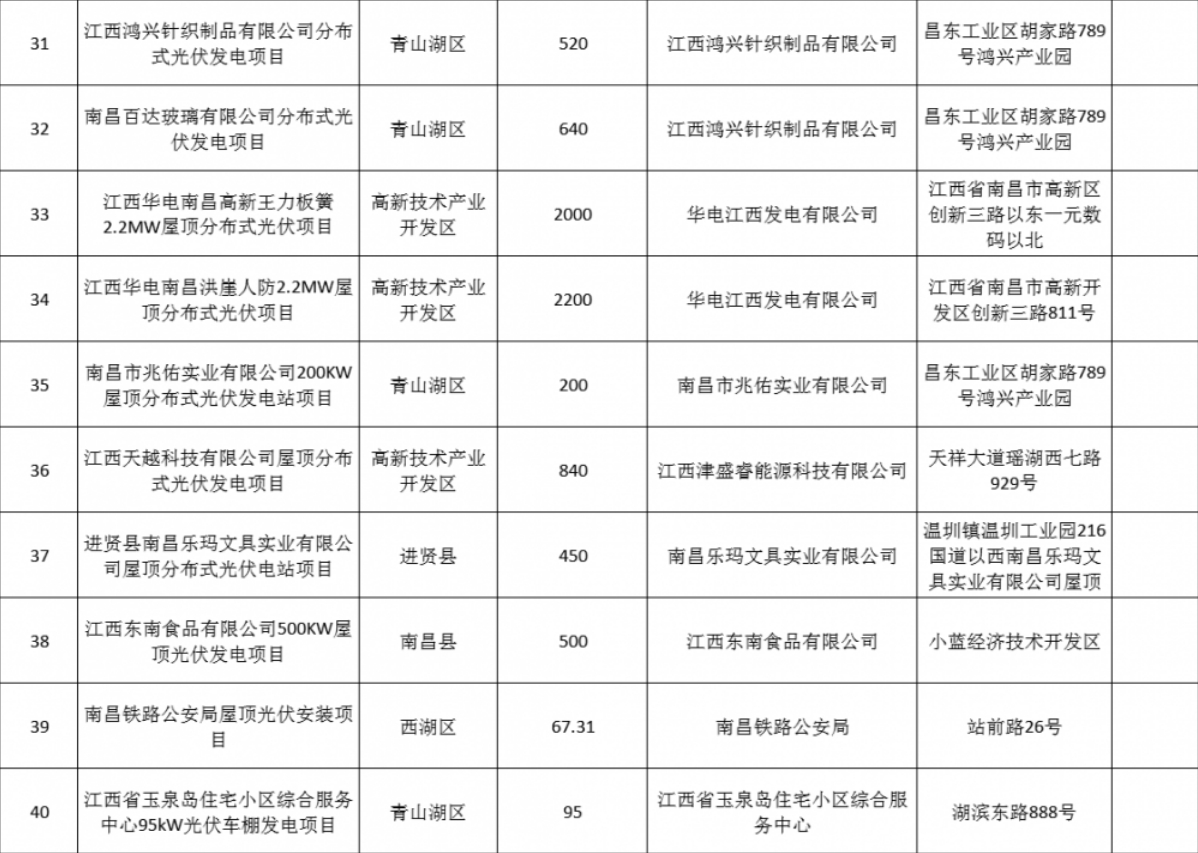

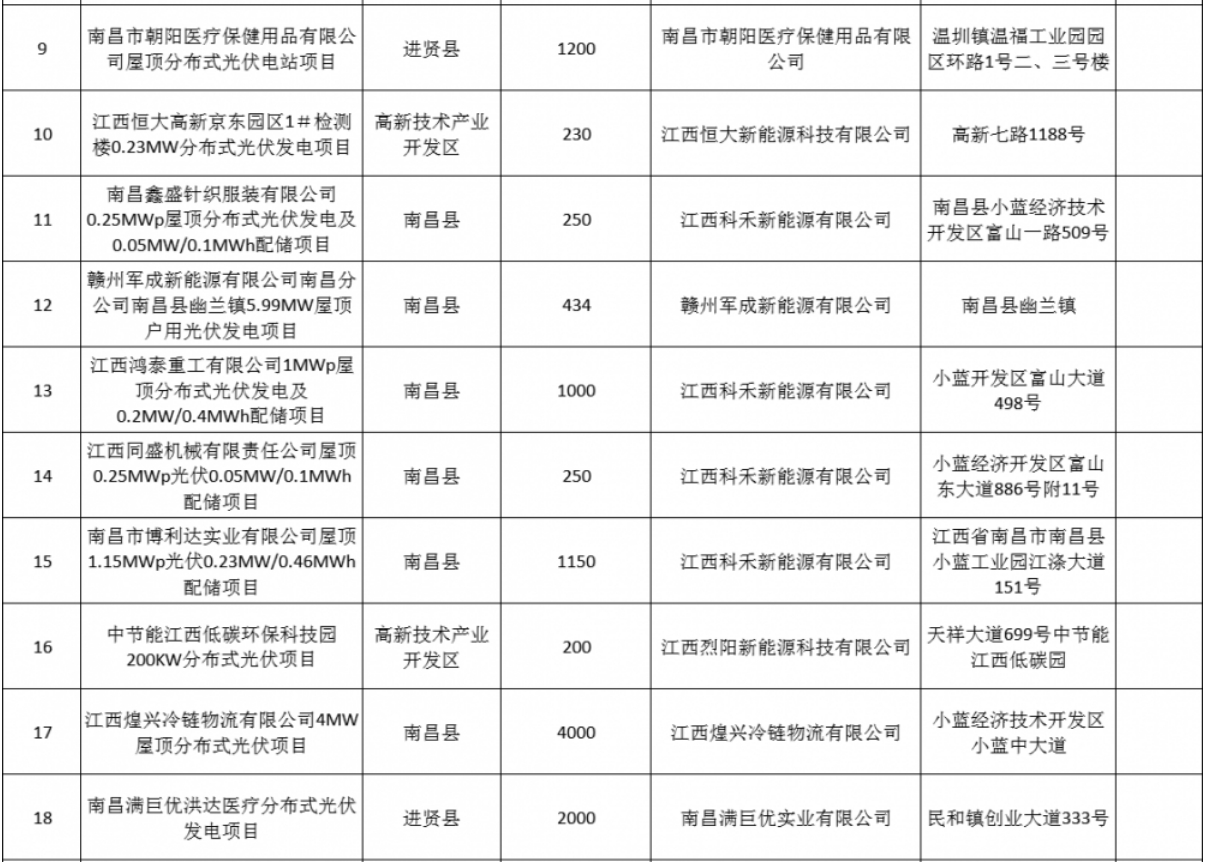

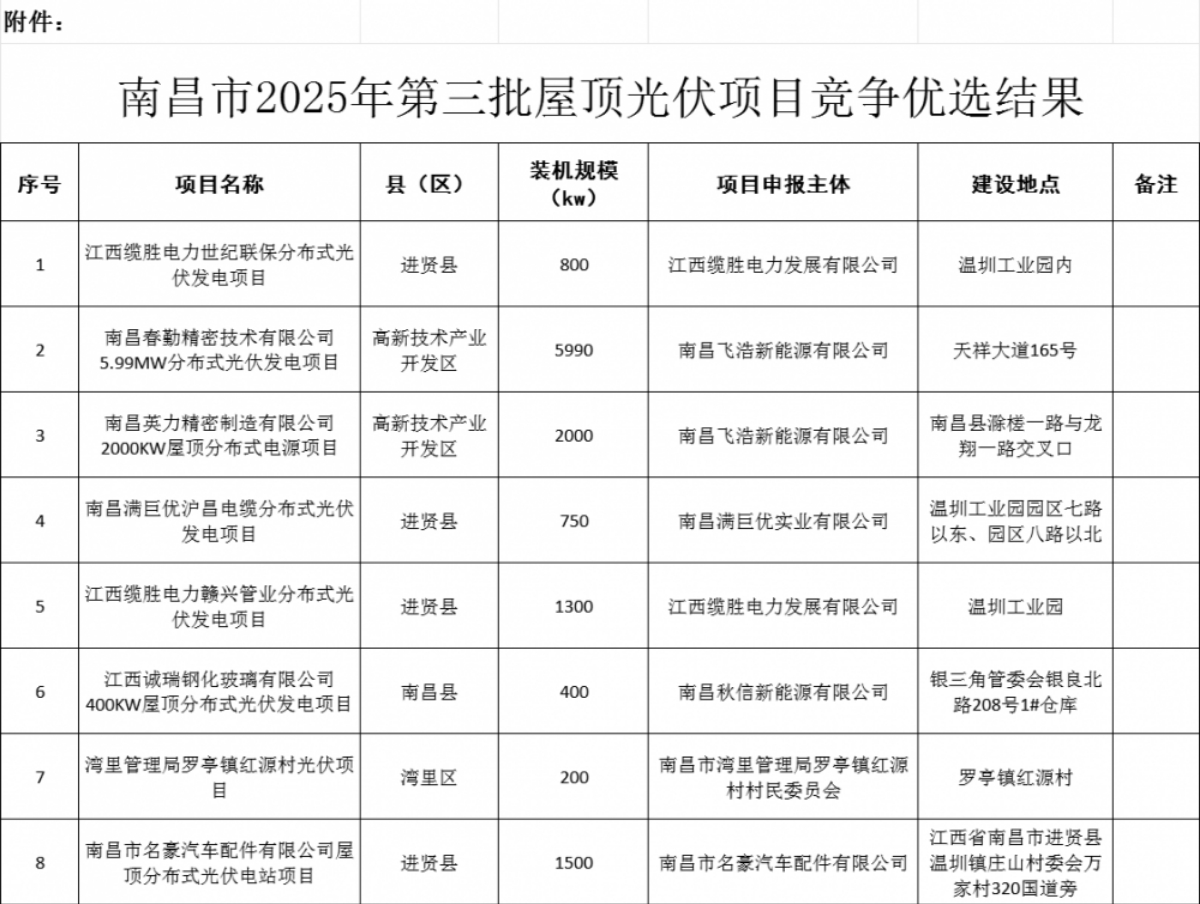

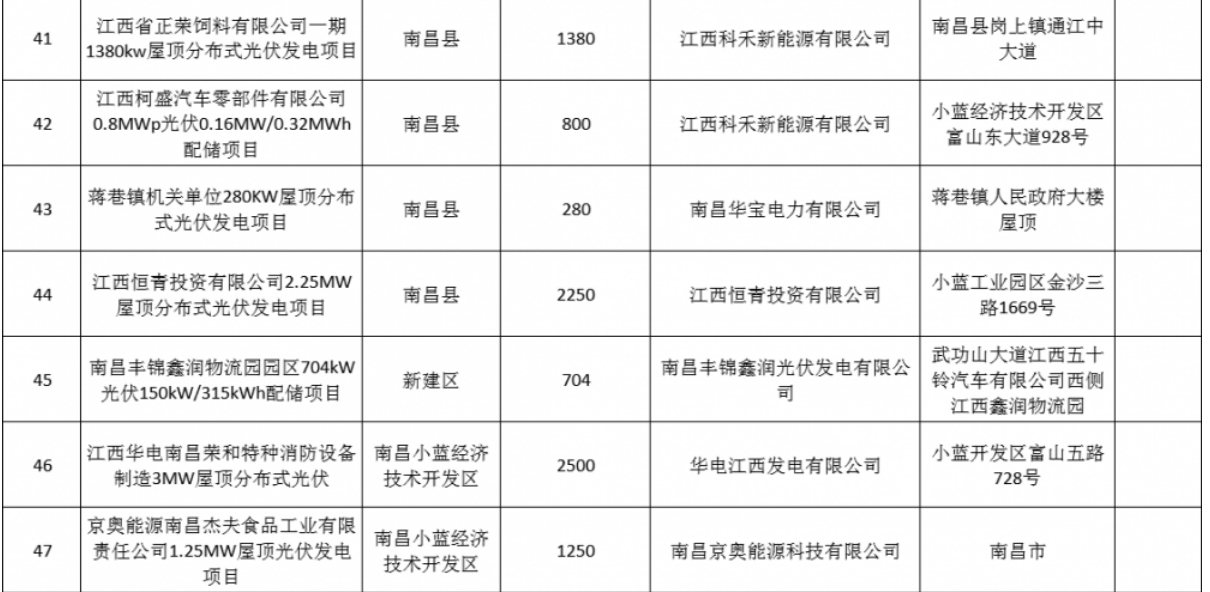

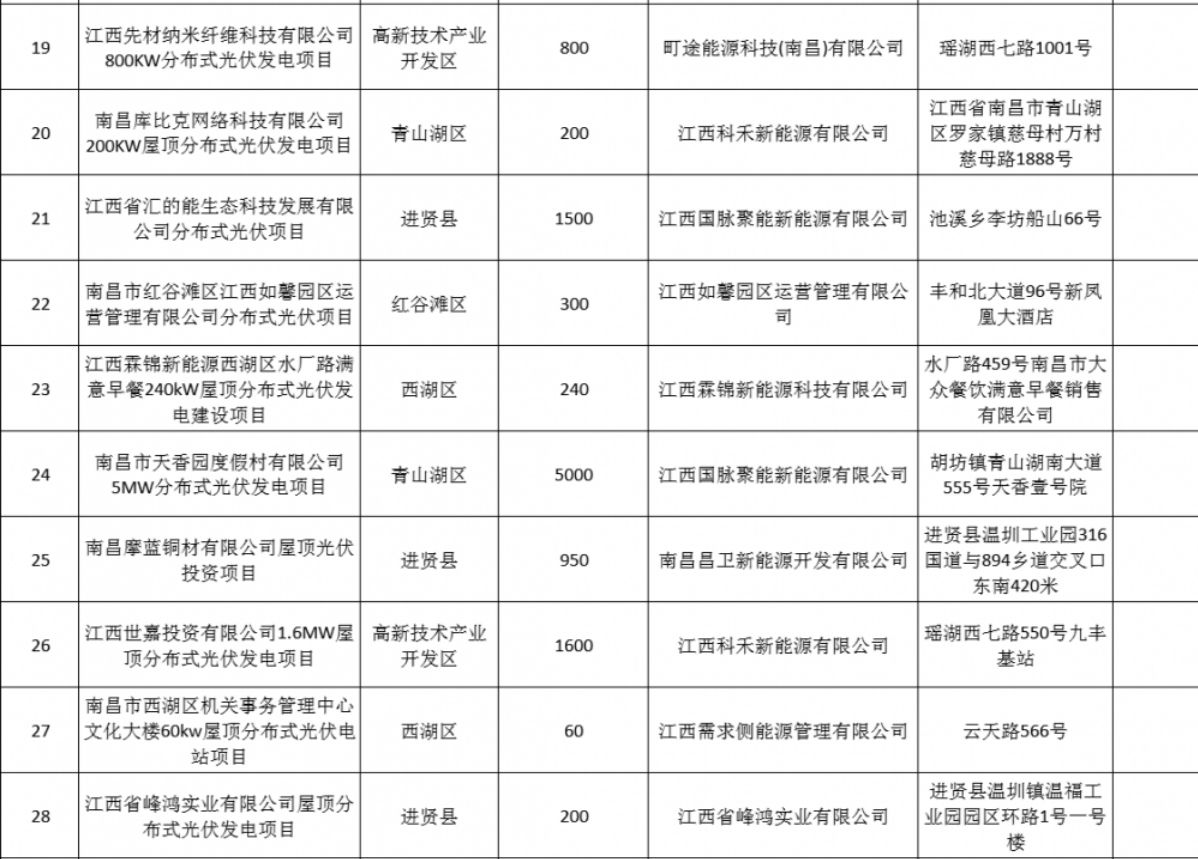

附件:南昌市2025年第三批屋顶光伏项目竞争优选结果.xlsx

南昌市发展和改革委员会

2025年3月27日




责任编辑:yishuyu01
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.71元/W!江西吉安7.2MWp光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-16 09:28:18

华能江西赣州吉安东劲分布式光伏项目EPC中标揭晓:南通星宇电气以1948万元(2.71元/W)中标,项目位于吉安市新干县,直流侧装机7.18848MWp,交流侧5.995MW,由华能赣州综合能源服务公司招标。

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。

云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

内蒙古鄂尔多斯市康巴什区2026年分布式光伏发电项目第二批次优选启动来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-09-08 09:21:30

内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。

广东:12个分布式光伏项目获碳普惠减排量备案来源:广东省生态环境厅 发布时间:2026-09-07 09:01:42

广东省生态环境厅正式批准广东金鹿陶瓷实业有限公司屋顶分布式光伏发电等12个分布式光伏项目,完成省级碳普惠减排量备案。这些项目均符合《广东省安装分布式光伏发电系统碳普惠方法学(2024年修订版)》的技术与管理要求,经审核确认具备核证减排资格。备案后的减排量已通过广东省碳普惠减排量注册登记系统发放至各项目业主。通知要求潮州市生态环境局依据《广东省碳普惠交易管理办法》,切实履行减排量登记、管理等职责,并在执行中及时反馈问题。此举标志着广东省持续推进分布式光伏项目参与碳普惠机制建设,强化可再生能源减排价值认定与转化。(198字)

江西:有序推动多用户绿电直连来源:江西省发展和改革委员会 发布时间:2026-09-02 15:50:21

江西省发展改革委于2026年9月2日发布《关于有序推动多用户绿电直连发展有关事项的通知(征求意见稿)》,旨在落实国家关于绿电直连的部署要求,规范省内多用户绿电直连项目发展。文件明确适用主体为风电、光伏、生物质等新能源电源与多个非居民、非农业用户之间的专用线路直连,分为并网型和离网型两类;强调“以荷定源”,要求自发自用电量占比不低于总用电量的30%(2030年前提升至35%),电源须纳入全省新能源年度开发方案,布局限于同一设区市内且线路不超过50公里,接入电压等级原则上不超220千伏。文件还对项目规划、投资主体、建设管理、安全运行、绿电溯源、市场交易、价格机制及申报退出等作出系统规定,突出源荷协同、安全可控与市场化导向。(199字)

1.66元/W!江西吉安6.6MW光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-09-02 09:23:54

华能江西吉安公司安义四期分布式光伏项目EPC中标揭晓:江西蓝博电力以1102.7万元(1.66元/W)中标,建设规模6.63MWp,项目位于南昌市安义县。该中标单价反映当前分布式光伏EPC市场行情,凸显区域开发热度与成本竞争力,值得关注。

爱尔兰光伏装机突破3GW,近9个月新增超1GW来源:TaiyangNews 发布时间:2026-09-01 08:53:31

爱尔兰光伏装机总量已于2026年8月突破3GW,较2025年11月的2GW新增超1GW,仅用不到一年时间实现显著跃升;此前从1GW增至2GW耗时约3年。当前地面光伏单次出力峰值达1.3GW,可满足全国三分之一以上电力需求。装机结构涵盖屋顶光伏、地面电站及校园项目,其中超20万户家庭安装光伏,12万户获补贴,2000所学校已获免费组件。政策层面依托微型发电机制、多项支持计划及拟延续至2030年的补贴体系推动发展。行业共识指出,下一阶段重点在于扩大屋顶光伏与电池储能规模,并加强电网基础设施投资,以应对光伏波动性并提升午间富余电力的时移利用能力。
