3月份,云南丽江市华坪县、昆明市东川区、文山市相继公示共计145MW光伏项目优选结果。
优选结果显示,由大唐、西安隆基联合体、华电、国家能源集团中标。

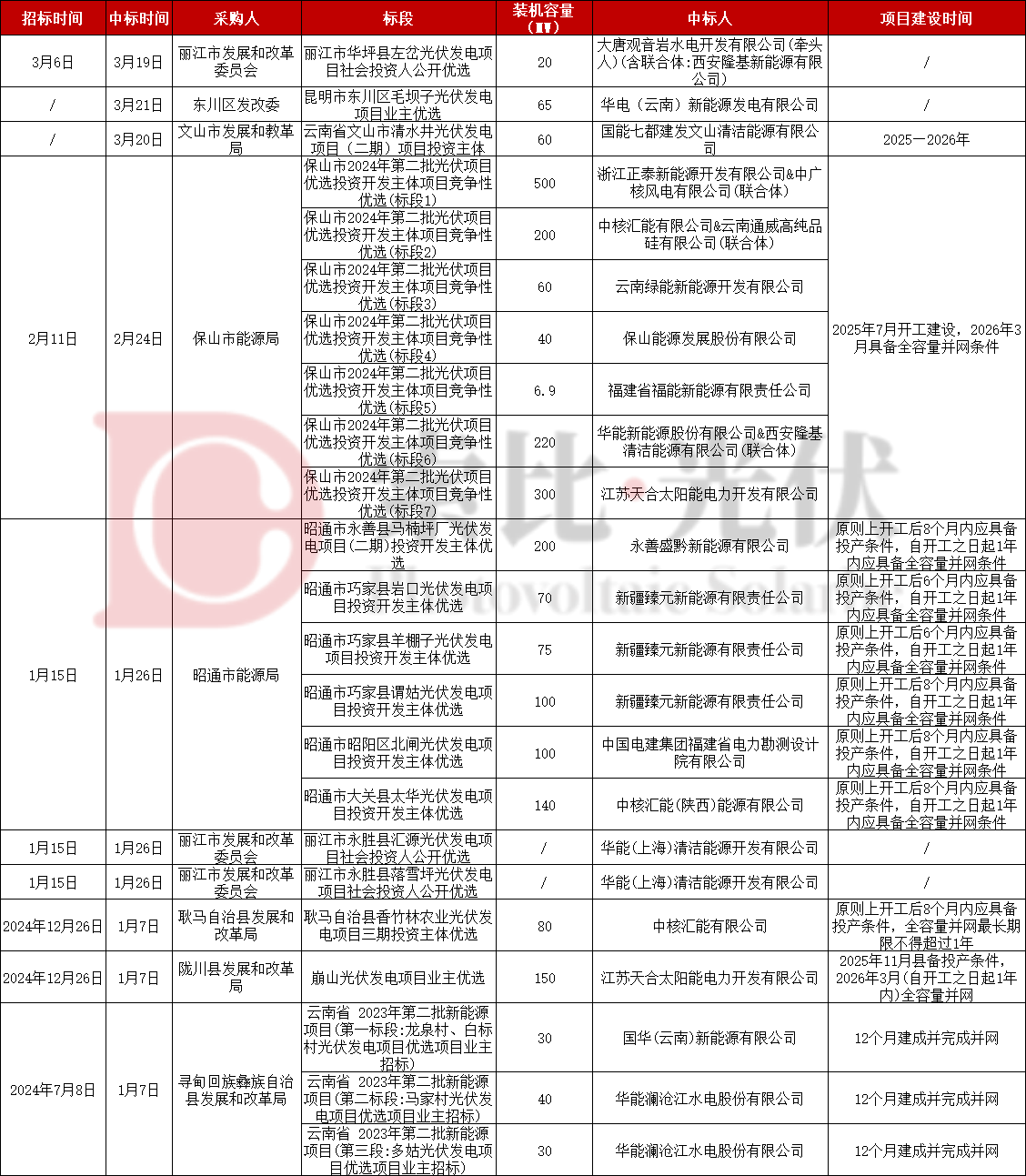

2025年来,云南省各地相继发布光伏项目优选结果,总容量超2.5GW。包括保山市、昭通市、丽江市、临沧市耿马自治县、陇川县等地。中标业主有正泰新能源、中核汇能、通威、华能、天合、中国电建、国家电投等企业。详情如下:

3月份,云南丽江市华坪县、昆明市东川区、文山市相继公示共计145MW光伏项目优选结果。
优选结果显示,由大唐、西安隆基联合体、华电、国家能源集团中标。
2025年来,云南省各地相继发布光伏项目优选结果,总容量超2.5GW。包括保山市、昭通市、丽江市、临沧市耿马自治县、陇川县等地。中标业主有正泰新能源、中核汇能、通威、华能、天合、中国电建、国家电投等企业。详情如下:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
11月20日,云南普洱市公示2026年第一批岔河村和文玉村光伏发电项目投资主体优选结果,中石油太湖(北京)投资有限公司成功中选。该项目总装机容量500兆瓦,属普洱市重点推进的清洁能源建设项目。此前于11月9日发布的竞争性磋商公告明确了项目实施要求:原则上开工后8个月内须具备投产条件,开工后1年内须实现全容量并网。公告对投资主体的技术能力、建设经验、资金实力及消纳保障等提出综合评审要求。此次中选标志着中石油正式参与云南大型地面光伏项目建设,项目建成后将助力当地能源结构优化与“双碳”目标落实。(198字)
本文介绍了浙江台州天台县雷峰乡拟建的农光互补光伏发电项目获批前的环评公示情况。项目位于天台县雷峰乡多个行政村周边,总投资约5.12亿元,总用地面积超164.5万平方米,设计交流侧装机容量95.48兆瓦。作为农光互补项目,其在保障农业用地功能的同时布局光伏设施,体现土地复合利用导向。配套建设一座110千伏汇集站及一台105兆伏安主变压器,以实现电力接入与输送。项目由台州龙源新能源有限公司投资建设,目前已由天台县行政审批局就其生态环境影响报告表启动行政许可程序,标志着项目进入关键审批阶段。
大唐发电于11月17日召开第十二届二十次董事会,审议通过多项管理层调整议案。董事会同意提名杨娅、李染生为新任董事,朱梅、金生祥因工作调整离任;聘任赵薇为总会计师兼总法律顾问(首席合规官),孙延文不再担任该职及代行职责;冷耀军因工作调整卸任副总经理;聘任布仁呼为董事会秘书及联席公司秘书,其香港联交所公司秘书任职资格豁免正在申请中,过渡期内由具备资质的朱卓婷女士共同履职,待豁免获批后,朱卓婷将协助布仁呼三年。相关人事变动均自股东会批准或董事会决议通过之日起生效。
安徽省合肥市肥西县生态环境分局于11月13日公示了两个渔光互补光伏发电项目的环评审批决定:柿树岗乡100MW项目和山南镇100MW项目,合计装机容量200MW。前者位于柿树岗乡,租赁97处闲置坑塘水面共2676.25亩,总投资5.15亿元,采用17.78万块730Wp N型TOPCon双面组件,直流侧容量130.02MWp,工期6个月;后者位于山南镇,租赁117处坑塘共2180.5亩,总投资4.75亿元,配置18.03万块同规格双面双玻组件,交流侧装机100MW,工期12个月。两项目均由阳光电源旗下阳光新能源间接控股的子公司——肥西县继阳新能源与店阳新能源分别投资建设。
云南省临沧市凤庆县于2026年11月17日公示了2026年第一批集中式光伏发电项目投资主体优选评审结果,涉及文德50MW(即5万千瓦)光伏项目。该项目概算总投资约2.08亿元,定位为“火电与新能源联营”类型,旨在推动传统能源与可再生能源协同发展。经竞争性磋商评审,云南省绿色能源产业集团有限公司位列第一中标候选人,英利能源发展有限公司和中国电建集团昆明勘测设计研究院有限公司分列第二、第三。公示期自2026年11月17日9:00起至11月19日17:00止,为期3个工作日。该结果标志着凤庆县新能源项目建设进入实质性推进阶段。
正泰新能源签约罗马尼亚Dama Solar光伏项目B期(474MWp),作为EPC总包商,协同正泰新能、正泰电源提供组件、逆变器等全链条解决方案。该项目整体1.36GW,建成后将成为欧洲最大单体光伏项目之一,年发电18亿千瓦时,助力28万户家庭用电,加速欧陆碳中和进程。
11月16日,苏州中鑫新能源有限公司公示河北衡水烨和祥新材料5.916MW分布式光伏项目中标结果。该项目已完成审批备案,具备招标条件,整体划分为一个标段。安徽省源尚电力工程有限公司为中标单位,其投标综合单价为3.05元/瓦。项目建设需满足双重要求的并网节点:全容量并网须不晚于2027年6月30日,且须在开工后240天内完成;最终以二者中较早的时间为准。该中标结果标志着项目进入实施阶段,是华东企业承建华北地区工商业分布式光伏项目的具体实践。(198字)
陕西汉中市发改委于11月13日公示拟纳入陕西省2026年保障性并网规模的光伏发电项目清单,共包含两个总装机容量达20万千瓦(即200MW)的项目。这两个项目均位于西乡县,分别为华能西乡10万千瓦光伏发电项目(建设单位为华能丹凤新能源发电有限公司)和国能西乡10万千瓦光伏发电项目(建设单位为国能(西乡)新能源有限公司)。此次纳入保障性并网清单,意味着项目已通过省级统筹审核,将优先获得电网接入和消纳保障,是陕西省推进可再生能源发展、落实“十四五”能源规划的重要举措。公示旨在公开征求意见,后续将按程序正式确认并网资格。
华能长发6万千瓦光伏项目于11月10日在吉林松原市前郭尔罗斯蒙古族自治县正式开工,进入全面建设阶段。作为吉林省自带负荷试点标杆工程,该项目贯彻“以荷定源”开发理念,紧密对接国家新能源就近就地消纳政策,配套负荷覆盖长春重点产业园区及城市轨道交通等民生与产业用电主体,所发电量优先供给对应负荷,有效降低企业用能成本,缓解绿电消纳难题,探索源荷协同新路径。项目投运后,年均可节约标准煤约3万吨,显著减少二氧化碳、二氧化硫等污染物排放,实现生态、社会与经济效益协同提升。面对东北高寒冬季施工挑战,建设方将严控安全、质量与进度,确保项目按期并网,助力吉林省新型电力系统构建和清洁能源基地建设。(199字)
本文介绍了三峡集团在福建省泉州市惠安泉惠石化园区推进的300MW水面光伏电站(一期)项目环评受理情况。该项目由三峡慧昊(惠安)能源投资有限公司建设,分为北部鲤鱼片区(199.8MW)和南部坂屿片区(100.2MW)两个光伏场区,均采用655Wp单晶双面组件,按2×14竖向排布,每28块组件组成一串,安装于专用支架上。其中鲤鱼片区共布置397,208块组件、14,186个支架及66个发电单元;坂屿片区布置194,964块组件、6,963个支架及36个发电单元。各发电单元功率等级涵盖1500kW至3300kW不等,整体设计兼顾规模化与模块化布局。项目目前处于环评文件受理阶段,由惠安生态环境局依法公示。
云南省普洱市于11月12日发布2026年第一批邦迈村和芹河村光伏发电项目投资主体优选竞争性磋商公告。项目位于普洱市景东县,共包含两个子项目:装机容量35.5万千瓦、投资估算15.62亿元;另一子项目装机20万千瓦、投资估算8.80亿元,合计总装机55.5万千瓦(即555MW)。项目要求原则上开工后8个月内具备投产条件,1年内实现全容量并网。社会投资人须承担全部建设资金筹措,并负责招投标、建设管理、并网接入、运营及维护等全过程工作。本次优选明确不接受联合体参与磋商。
