7月18日,云南省2024年第一批新能源项目开发建设方案楚雄州项目市场化竞争配置结果公示,共12个光伏项目,装机规模93.1万千瓦,分为9个标段进行市场化竞争配置,本次光伏资源市场化竞争配置接受企业联合体报名,联合体单位数量不得超过2家。
从配置评审结果来看,云南省能源投资集团拟获取光伏项目指标345MW、楚雄州金江能源集团拟获取311MW、中广核拟获取140MW、大唐拟获取75MW、中国电建拟获取60MW。

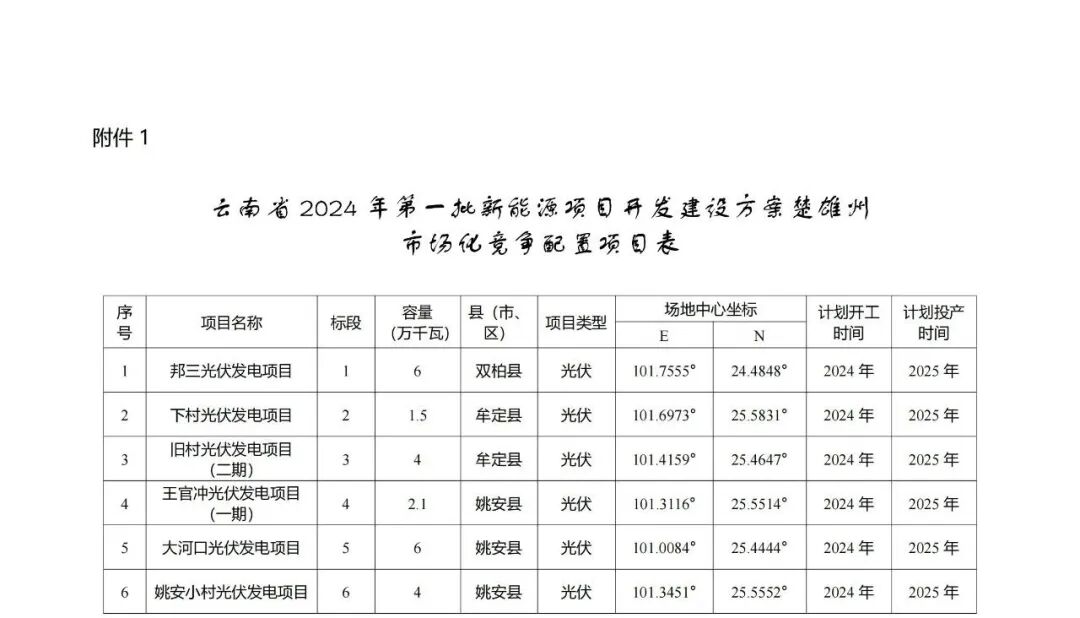

云南省2024年第一批新能源项目开发建设方案楚雄州市场化竞争配置项目表如下:
7月18日,云南省2024年第一批新能源项目开发建设方案楚雄州项目市场化竞争配置结果公示,共12个光伏项目,装机规模93.1万千瓦,分为9个标段进行市场化竞争配置,本次光伏资源市场化竞争配置接受企业联合体报名,联合体单位数量不得超过2家。
从配置评审结果来看,云南省能源投资集团拟获取光伏项目指标345MW、楚雄州金江能源集团拟获取311MW、中广核拟获取140MW、大唐拟获取75MW、中国电建拟获取60MW。

云南省2024年第一批新能源项目开发建设方案楚雄州市场化竞争配置项目表如下:
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)
宁夏中卫市发改委于10月27日发布公示,拟清理废止一批不具备建设条件的已备案未开工新能源项目,旨在推动新能源产业高质量发展、提升土地等资源利用效率。此次清理依据《企业投资项目事中事后监管办法》,由市、县(区)两级发改部门联合开展核查。经核实,大唐集团下属的大唐中宁喊叫水100MW光伏复合发电项目(2022年备案)因长期未开工,且不再具备继续实施的建设条件,被列为拟废止对象。该项目位于中宁县喊叫水地区,属光伏复合类型,规划装机容量100兆瓦。公示期结束后,如无异议,该项目将正式退出备案管理序列。此举是中卫市优化新能源项目布局、强化事中事后监管的重要举措。
京能(武汉)清洁能源有限公司成功入选云南楚雄“己衣中村光伏发电项目”市场化竞争性配置的第一开发候选企业,获得该项目100兆瓦光伏装机容量的开发权。该项目依据楚雄州发改委于2026年9月23日发布的配置公告开展评审,由专业评审委员会完成综合评估并形成《评审报告》。公示期自2026年10月27日至11月2日,期间接受社会监督及书面异议反馈。公示由楚雄彝族自治州发展和改革委员会委托、云南科律工程管理咨询有限公司具体承办,相关联系方式已一并公布。该结果标志着京能集团在西南地区新能源布局取得实质性进展。
国家能源集团河南电力焦作公司厂区二期光伏项目于10月23日获得河南公司投资决策批复。该项目依托厂区现有空间资源,在检修车间、封闭库房等约20栋建筑屋顶及停车场、道路沿线等闲置场地建设总装机容量2.82555兆瓦的分布式光伏电站,采用“自发自用”模式,所发电量全部接入厂用电系统,实现就地消纳。项目投运后,预计年均发电约297.85万千瓦时,年节约标准煤893.55吨,有助于降低厂区用电能耗、优化能源结构。作为落实“双碳”目标和推进绿色转型的重要实践,项目后续将加快开展初步设计、设备采购、施工建设及安全管理等工作,力争早日建成并网,助力企业绿色可持续发展。(199字)
天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。
本文介绍了国能集团在重庆市万州区布局的两个大型光伏项目环评公示情况。其中,龙沙光伏项目装机容量172MW,总投资约7.1亿元,选址于龙沙镇、响水镇等地,采用650Wp双面单晶硅组件及460kW逆变器,规划建设43个光伏发电单元和7回35kV集电线路,总占地超313万平方米,工期30个月;燕山农(林、渔)光互补项目装机容量50MW(峰值65.02MWp),总投资约1.91亿元,位于燕山乡,采用660Wp N型单晶硅组件与柔性/固定支架结合方式,配套17台箱变及110kV升压站,建设周期12个月。两项目合计装机222MW,总投资逾9亿元。
中国大唐集团技术经济研究院有限责任公司党委委员、纪委书记马强因涉嫌严重违纪违法,正接受纪律审查和监察调查。此次调查由中央纪委国家监委驻中国大唐纪检监察组负责纪律审查,吉林省白山市监察委员会同步开展监察调查。作为央企二级单位的纪委书记,马强本应履行监督执纪职责,其被查反映出纪检监察系统内部亦坚持刀刃向内、严管严治。事件系中央纪委国家监委与地方监委协同开展监督执纪工作的具体体现,彰显了反腐败无禁区、全覆盖、零容忍的一贯立场。(198字)
中广核阿拉善1GW光伏治沙项目(东场址)近日完成备案,总投资约23.33亿元,由中广核在阿拉善高新技术产业开发区设立的子公司负责建设。项目位于乌斯太镇,规划装机容量1000兆瓦,配套新建一座220千伏升压站及相应集电与送出线路,所发电量将接入对日善500千伏升压站。作为典型的光伏治沙一体化工程,项目同步实施生态治理,覆盖治沙面积4万亩,主要采用草方格工艺建设防风阻沙带和固沙缓冲带。依托当地丰富光照资源,项目践行“板上发电、板下治沙”模式,在规模化开发清洁电力的同时,有效遏制土地沙化、改善生态环境,推动能源供给升级与生态保护协同并进,服务区域绿色低碳发展。(199字)
云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。
河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。
大唐集团于10月20日公示老挝纳磨500MW光伏发电项目逆变器中标结果,株洲变流技术国家工程研究中心有限公司成为中标候选人,中标金额为4195万元。该项目位于老挝乌多姆赛省纳磨县,需配套满足直流侧630.37MW装机容量的300kW及以上组串式逆变器。供货方式为车板交货,交货地点为项目现场,卸货由EPC承包商负责,供应商提供必要配合。交货期要求明确:卖方须在收到订货单或书面通知后30日内具备首批交货条件,并自订货单生效起3个月内完成全部逆变器交付。公告还提及将依据计划分批次交货,具体批次安排以附表为准。(199字)
