隆基、正泰、晶澳等10家企业中标中国能建2020-2021年度组件集采

来源:北极星太阳能光伏网发布时间:2020-10-12 10:02:55

10月9日,中国能建公示2020-2021年度光伏组件集中采购中标结果,隆基、正泰、晶澳、阿特斯、晶科、英利能源、亿晶光电、协鑫集成、中节能、腾晖光伏共计10家光伏企业成功中标。

据了解,中国能建本次组件招标为框架协议招标,预估总采购数量为1200MW光伏组件,分为单晶硅单玻光伏组件(250MW)、单晶硅双玻光伏组件(900MW)、多晶硅光伏组件(50MW)三个标段。

根据招标公告,项目主要分布于河北、安徽、浙江、广东、贵州、云南、山西、新疆、青海、陕西、山东等国内各地区。招标人不承诺最低采购数量。中标人与股份公司签订框架协议,框架协议有效期至2021年9月30日。

除有特殊情况外,股份公司所属企业在框架协议有效期内采购光伏组件,将根据项目具体需求和此次招标结果,择优选择中标供应商并签订采购合同,不再另行单独招标。

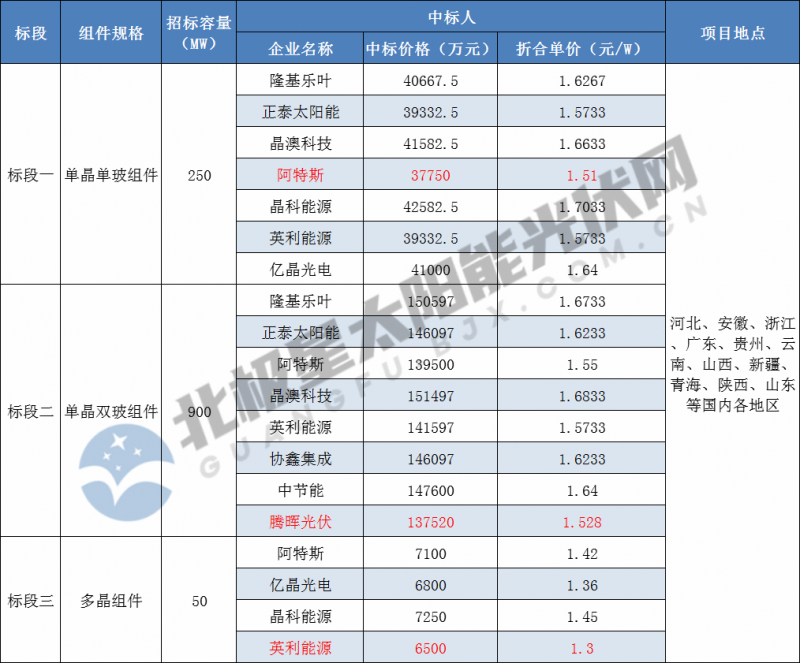

根据公布的中标结果来看,第一标段250MW单晶单玻组件采购中,最低中标价由阿特斯报出,折合单价1.51元/W。

第二标段采购900MW单晶双玻组件,最低中标价由腾晖光伏报出,折合单价1.528元/W。

第三标段采购50MW多晶组件,最低中标价由英利能源报出,折合单价1.3元/W。

根据PVInfolink 10月7日价格信息显示,国内275~280/330~335W多晶组件最高价格1.32元/W,最低价格1.25元/W,均价1.3元/W;325~335/395~405W单晶PERC组件最高价格1.58元/W,最低价格1.48元/W,均价1.51元/W;355~365/425~435W单晶PERC组件最高价格1.63元/W,最低价格1.55元/W,均价1.59元/W。

责任编辑:niupengzhen
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
最高限价0.77元/W!福建高速2026-2027年度光伏组件集采来源:索比光伏网 发布时间:2026-11-06 07:20:06

福建高速集团启动2026—2027年度光伏组件集中采购,项目执行期为1年,由福建省海丝高速新能源科技有限公司作为招标人,资金全部来自企业自筹。本次集采依据《路域分布式光伏项目推进会议纪要》(〔2026〕61号)批准实施,采购对象为单晶硅双玻N型TOPCon光伏组件,技术要求为功率不低于650Wp、尺寸为182mm。计划采购总容量约31.544兆瓦,对应采购预算约为2428.89万元;同时设定含税最高限价为0.77元/瓦,旨在保障路域分布式光伏项目高质量、规模化落地。

隆基第一排序中标申能1GW框采来源:隆基的碳中和朋友 发布时间:2026-11-05 09:32:55

隆基Hi-MO 9龙渊BC组件以24.8%效率、一级能效认证及全链路海光定制防护,斩获申能2026-2027年1GW海上光伏框采头名。从上海首批海光项目“全量采用”到复购锁定,BC技术凭实证发电增益、盐雾8级防护与2027年能效新规穿越能力,确立海光高效赛道主导地位。

中国能建中标!两项500千伏输变电项目来源:中国能建中电工程 发布时间:2026-11-03 10:18:39

本文梳理了2027年跨省跨区专项工程、区域电网及送出省三环节输电价格核定情况,价格区间为0.81—8.36分/千瓦时,并指出多个中东部省份首次核定“送出省”环节电价。在此背景下,中国能建中电工程云南院于10月30日中标两项重点输变电工程:一是位于西双版纳的500千伏勐宽输变电工程,作为滇西南主网架补强项目,旨在提升新能源消纳能力、强化负荷供电保障、畅通清洁能源外送通道,并增强电网安全与灵活性;二是中老500千伏联网加强工程(国内段),系“一带一路”及中老命运共同体框架下的升级项目,通过网架强化扩大两国清洁电力互济规模,优化澜湄区域绿电资源配置,推动跨境能源合作提质增效。

1.3GW!正泰新能中标中国电建集采来源:正泰新能Astronergy 发布时间:2026-11-02 10:11:16

正泰新能中标中国电建2026年首批4GW N型TOPCon组件集采中的1.3GW订单,占比近1/3。依托ASTRO N系列TOPCon 5.0技术,产品具备低衰减、强弱光响应与高环境适应性,已广泛应用于国内外多元光伏场景。深耕N型量产二十年,出货稳居全球前列。

最低0.665元/W!中环、晶科、正泰、晶澳、通威、天合、弘元绿能入围华电5GW组件框采订单来源:索比光伏网 发布时间:2026-11-02 08:54:51

中国华电集团于10月29日公示2026年第二批光伏组件框架招标中标候选人,TCL中环、晶科能源、正泰新能、晶澳科技、通威股份、天合光能和弘元绿能共7家企业入围。本次框架采购仅设一个标段,为N型常规双面光伏组件,预估总规模达5GW。投标单价区间为0.665—0.73元/瓦,最低报价创行业新低。技术要求方面,组件转换效率须不低于23.2%,对电池片与组件具体尺寸不作限制。所供产品将用于华电系统内部分光伏发电项目。框架协议有效期为自生效起一年,或采购量达预估规模的110%(以先到者为准),招标人保留根据实际需要提前终止协议的权利。

拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

中国能建签约哈萨克斯坦700兆瓦光伏发电项目!来源:中电工程国际公司 发布时间:2026-10-29 09:07:56

中国能建中电工程国际公司近日签约哈萨克斯坦阿拉木图州700兆瓦光伏发电项目EPC合同。该项目选址于地势平坦、太阳能资源丰富的阿拉木图州,是哈萨克斯坦规模较大的集中式光伏电站之一。技术方案采用720瓦N型高效双面双玻组件,并配套具备智能反向跟踪功能的平单轴支架,通过优化阵列布局提升光照捕获效率与整体发电效益。项目建成后,将显著增强当地清洁能源供应能力,助力哈萨克斯坦加快太阳能资源开发,推动能源结构向可再生能源转型,支撑其绿色低碳发展目标。(198字)

4GW N 型组件集采结果公示,中来、英利、正泰新能入选来源:索比光伏网 发布时间:2026-10-27 10:20:53

10月23日,中国电建公示了2026年第一批N型光伏组件集中采购项目中标结果。本次集采总规模达4000MWp(即4GW),全部采用N型TOPCon技术路线,旨在推动高效光伏产品在大型能源项目中的规模化应用。项目划分为三个标包,分别由泰州中来光电科技有限公司、英利能源发展有限公司和正泰新能科技股份有限公司中标,三家企业共同承担全部采购任务。此次招标是央企主导的大规模N型组件集采,凸显行业向高转换效率、低成本N型技术加速转型的趋势,也反映出头部光伏企业在技术迭代与供应链保障能力上的综合竞争力。

隆基入选“出海优秀制造企业50”榜单来源:隆基绿能 发布时间:2026-10-22 09:48:30

2026企业出海交流大会在京举行,隆基绿能入选“出海优秀制造企业50”全球推荐名单。大会由CCG主办,15国驻华大使等300余位国际嘉宾出席,发布三大全球推荐名单。隆基凭借卓越海外实践、技术创新与可持续能源解决方案获权威认可,彰显中国新能源企业全球化标杆实力。

中国能建湖南院中标老挝纳磨500兆瓦光伏EPC总承包项目来源:中国能建湖南院 发布时间:2026-10-14 09:18:19

中国能建湖南院作为联合体牵头方,中标老挝乌多姆赛省纳磨县500兆瓦光伏EPC总承包项目。该项目直流侧装机容量达630.3683兆瓦,同步建设一座500千伏升压站及约19公里送出线路。建成后,所发电力将通过500千伏等级接入老挝北部主干电网,并依托中老联网工程实现双向电力互济。项目旨在缓解当地旱季水电出力不足问题,构建“水光互补”的清洁能源供应体系,提升老挝北部电网稳定性和供电保障能力。同时,该项目是中老能源合作的重要实践,将为两国在绿色低碳发展与基础设施互联互通领域深化务实合作提供关键支撑。(199字)

东方日升、隆基中标老挝纳磨500MW光伏项目组件采购订单来源:大唐电子商务平台 发布时间:2026-10-10 09:24:43

老挝纳磨500MW光伏项目于10月9日公布组件采购中标结果:东方日升中标南片区,隆基乐叶中标北片区,中标单价分别为0.758元/W和0.798元/W。该项目分为南北两个片区,总装机容量约500MWp,共建设158个光伏方阵。南片区采用HJT或TOPCon技术的725Wp双面单晶硅组件,规模为343.09MWp;北片区则选用BC(背接触)技术的655Wp双面单晶硅组件,规模为287.28MWp。两片区技术路线不同,体现了项目对高效新型光伏技术的差异化应用。此次中标标志着该海外大型光伏电站进入关键设备供应阶段。
