价格攀涨!三峡2GW、中广核1.5GW组件中标结果出炉

来源:北极星太阳能光伏网(独家)发布时间:2020-08-14 16:01:13

13日,三峡新能源2GW光伏组件集采中标结果出炉,东方日升(810MW)、隆基(850MW)、晶澳(200MW)、锦州阳光(140MW)4家企业喜提订单。

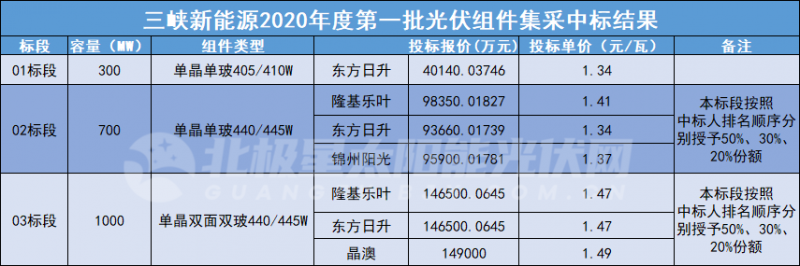

三峡组件招标共分3个标段,01标段为单晶单玻405/410W标段,规模300MW,由东方日升中标;02标段为单晶单玻440/445W,入围3个供应商,隆基、东方日升、锦州阳光分别获得50%、30%、20%份额;03标段为单晶双玻440/445W,入围3个供应商,隆基、东方日升、晶澳将分别获得50%、30%、20%份额。

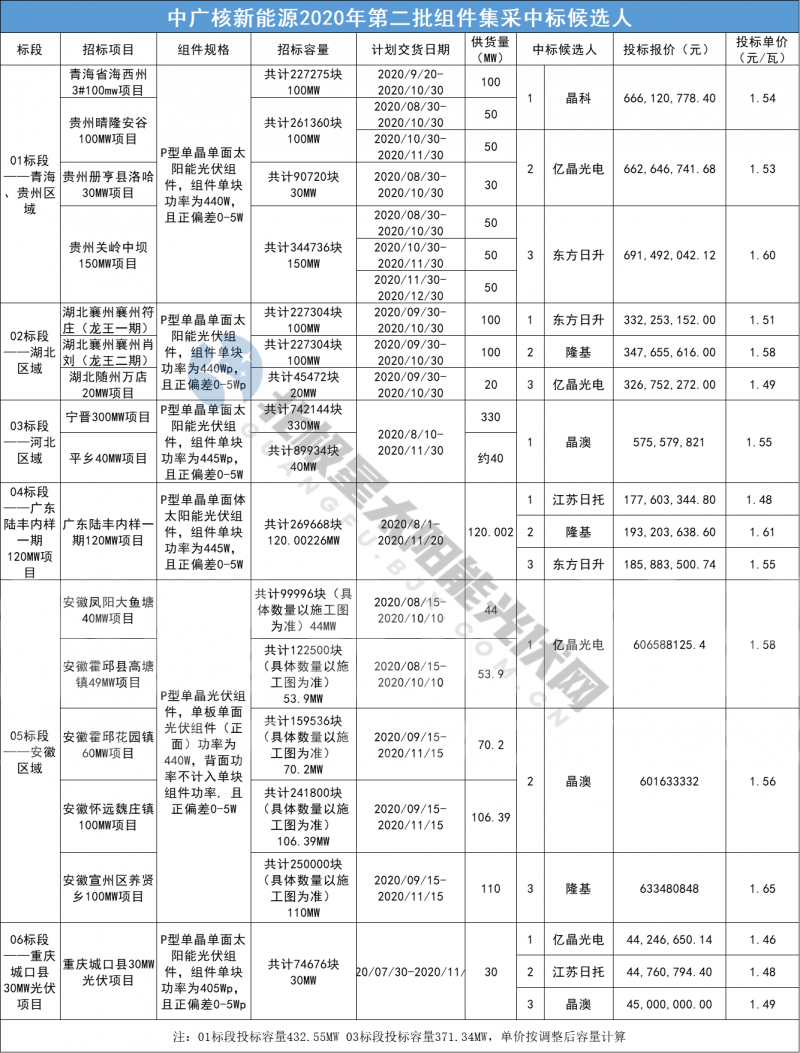

同一日,中广核2020年第二批1.5GW光伏组件集采各标段中标候选人全部公示,1~4标段的第一中标候选人分别为晶科、东方日升、晶澳、江苏日托,5和6标段的第一中标候选人为亿晶光电。

值得重视的,尽管两大组件集采的开标时间仅仅相隔半个月时间,组件价格却发生了极大变化。

三峡2GW组件集采于7月15日开标,405/410W组件中标结果为1.34元/W,440/445W单晶中标价格为1.34~1.49元/W。而中广核1.5GW组件集采于7月底开标,405W组件拟中标价格涨至1.46元/W,440/445W组件拟中标价格已攀涨至1.48~1.58元/W。这也是反映了从7月下旬开始上游硅料、硅片涨价潮愈演愈烈,从而推高组件报价。

就三峡较低的组件中标结果,后期实际成交价格将面临重议。在招标前期三峡明确,合同有效期内如因国家政策或市场情况造成较大波动,参照PVlnfolink官网公布的相应电池价格均价,如价格上涨超过5%,则对价格超过5%的部分进行适当调整,最终合同价格由双方协商确定。


索比光伏网 https://news.solarbe.com/202008/14/329154.html
责任编辑:niupengzhen
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙能集团2.52GW光伏组件采购招标!来源:浙江能源集团智慧供应链一体化平台 发布时间:2026-06-10 16:55:34

6月8日,浙能集团就三个大型光伏项目启动总计2.52吉瓦(GW)的光伏组件及附件集中采购招标。项目均位于甘肃省,包括:武威市民勤县红砂岗120万千瓦光伏项目的I标段(584.64兆瓦)、II标段(677.99兆瓦),以及古浪县陇电入浙黄花滩200万千瓦光伏项目的东区(1258.5456兆瓦)。其中,II标段明确要求采购“高效光伏组件”,其余标段亦涵盖配套附件。此次招标是浙能集团推进“陇电入浙”跨省清洁能源输送战略的重要环节,旨在为沙漠戈壁大型基地项目提供核心设备支撑,加速西北新能源基地建设与电力外送能力提升。

限价0.67元/W!重庆能源2026年光伏组件框采招标!来源:中国招标投标公共服务平台 发布时间:2026-06-08 17:16:33

重庆能源于2024年6月4日发布2026年光伏组件及逆变器集中框架采购招标公告,招标人为铁塔能源有限公司重庆分公司。项目总预算约2958.41万元,其中光伏组件标段占2611.90万元,拟采购9款功率550Wp–725Wp的组件,总容量约33.9MW,统一设定不含税基准单价为0.67元/Wp。招标对组件性能提出严格要求:功率承诺期30年,工艺与材料质保不少于12年,首年衰减≤1%,后续每年衰减≤0.4%。投标人须为组件制造商,需提供2023年6月1日至公告发布期间累计不低于500万元的相关销售业绩,不接受代理商或联合体投标。投标截止时间为2026年6月25日。

中广核云南200MW光伏项目公示!来源:红河州生态环境局 发布时间:2026-05-18 09:20:11

5月14日,云南省红河州生态环境局公开了西都底光伏发电项目环评文件。文件内容显示,西都底光伏发电项目位于红河州蒙自市冷泉镇、水田乡、文萃街道办事处,总投资72,405万元,交流额定容量为200MW,采用715Wp的单晶硅双面光伏组件,共建设86个光伏方阵,总用地面积约为328.5486h㎡。该项目已于2025年4月27日取得蒙自市发展和改革局出具投资备案证。目前该项目尚未开工。

1GW!申能2026-2027年光伏组件框采招标来源:中国招标投标公共服务平台 发布时间:2026-05-07 16:58:17

5月5日,申能股份系统企业2026-2027年度光伏组件框架协议招标公告发布,招标人为海南申能物资有限公司。本次招标,旨在满足各系统企业后续光伏项目的组件采购需求,招标高效光伏组件,预估采购量1GW,该项目不允许联合体投标。协议期限为:自签订之日起至2027年12月31日;交货期限:合同签订后一个月内交货,交货地点为合同要求的指定地点。开标时间:2026年5月28日。

一季度定标54.8GW,隆基正泰中环通威晶澳天合华耀协鑫一道保持领先来源:索比光伏网 发布时间:2026-04-13 16:48:55

2026年一季度,国内光伏组件招标定标市场迎来开门红,已完成定标的项目总规模突破54.8GW,为行业后续发展打下坚实基础。其中,TOPCon技术一季度定标容量达44.5GW,占总定标容量的81.2%,成为几乎所有央企集采的核心需求。

阿特斯:近期光伏组件价格较此前低点已有明显回升来源:金融界 发布时间:2026-04-08 14:07:15

阿特斯近日接受机构调研时表示,近期光伏组件价格较此前低点已有明显回升,既有原材料成本上涨、出口退税取消政策的驱动,也反映出行业反内卷、盈利修复的共识正在形成。当前全球储能需求保持良好的增长态势,能源转型和能源安全需求有望继续拉动新能源与储能装机。截至2025年末,公司全球储能系统累计交付超18GWh。截至2026年3月13日,集团储能业务在手订单金额达36亿美元。

出口退税取消在即 光伏组件价格迎来显著上涨来源:南方财经网 发布时间:2026-03-26 17:54:58

记者近期实地调研获悉,光伏组件价格迎来显著上涨。对此,上海有色网光伏组件分析师郑天鸿分析称,本轮组件涨价是成本刚性上涨和政策窗口催化的叠加结果,银价飙升是核心底层原因,出口退税政策调整是重要触发点。根据财政部、税务总局发布的公告,自2026年4月1日起,光伏等产品的增值税出口退税将被取消。

晶科稳坐第一,通威跌40%,晶澳逆势涨13%——光伏组件2月产量榜来源:索比咨询 发布时间:2026-03-11 09:43:35

榜单说明本榜单由索比咨询发布,聚焦中国光伏组件企业产量、产能匹配度及生产节奏,通过年产能、月度产量、环比变动、开工率四大核心指标,多维呈现行业生产端真实生态。索比咨询不对榜单内容的完整性、准确性或适用性作出任何形式的担保,亦不承担因依赖榜单信息所产生的任何直接或间接责任。

0.9元/W,马尚智能2GW光伏组件采购中标结果公告来源:索比光伏网 发布时间:2026-03-04 10:33:45

3月3日,马尚智能2GW光伏组件采购项目中标结果公告,招标人为马尚智能投资(海南)有限公司,为马尚智能投资有限公司投资建设在北京项目、新疆项目、郑州项目的组件采购。公告显示,本项目中标人为河南伊西奥新能源科技有限公司,中标总价90000000.00元,中标单价0.9元/W。招标文件要求,本次采购分批供货,100MW组件为一批次,具体供货时间以招标人通知为准,满足现场生产需求。

冰火两重天!开年4.6GW组件敲定,21个项目招标告停来源:索比光伏网 发布时间:2026-03-03 17:41:53

开年1-2月,光伏组件招标市场呈现鲜明的分化格局:一方面,4.6GW光伏组件顺利完成定标,头部国企集采成为市场主力。另一方面,21个光伏组件招标项目宣告终止或废标,涉及规模超500MW,行业招标热度与不确定性并存。对于光伏组件招标市场而言,破局当前的分化态势需要供需双方共同发力。随着市场竞争趋于充分、采购流程不断规范,光伏组件招标市场才有望逐步回归平稳态势。

最低0.893元/W!白银价格上涨,光伏组件成本线“失守”来源:光伏政策 发布时间:2026-02-10 10:04:33

报告给出了明确的数据:当白银价格分别为15000、20000、25000元/公斤时,主流TOPCon210R组件的含税全成本分别为0.783、0.824、0.866元/W。“混乱”的组件报价自2025年年底以来,随着银、铜、铝等大宗商品价格持续震荡上涨,光伏成本控制的焦点,正从硅料转向金属材料。在天合的最新报价中,最新中版型、大版型组件报价为0.88-0.92+元/W,防眩光组件0.95-0.99+元/W,轻质单玻组件1.08-1.12+元/W,已经在最新的“含税全成本”线之上。
