印度、巴西受疫情影响超预期

来源:集邦新能源网发布时间:2020-04-17 15:05:23

2020年初至今,在逾40个国际和地区已启动的光伏政策规划中,各国对外光伏贸易处于相对宽松的状况,在疫情影响下,各国市场光伏项目推进的差异持续放大,多个市场光伏电站并网时间相继延期,海外光伏项目开发的进度一再推迟。

细分市场不断变化考验企业布局

虽然疫情影响让德国放宽了光伏并网期限,但在德国市场上网电价持续调降的前景下,近期光伏项目招投标价格连连报出新低,屋顶项目成为光伏项目并网主力军,推动该国2020年1-2月新增光伏装机730MW。

相比之下,印度市场推进却差强人意,不但招投标项目频频延期,装机进度同样堪忧。虽然印度新能源和可再生能源部(MNRE)近期宣布,公用事业规模的光伏电站将提供基本保障服务,但屋顶光伏活动依然受限,在疫情影响下将遭受更大冲击。伍德麦肯兹称,2020Q1印度市场装机可能降至1.2GW,同比降幅达60%。

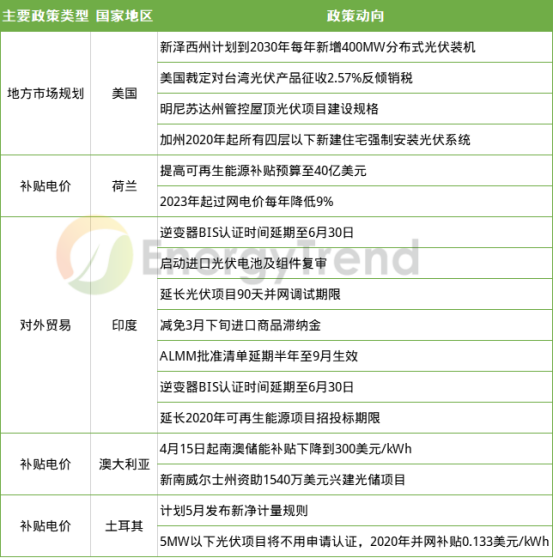

图:海外GW级市场政策动态

而包括罗马尼亚、瑞士、乍得等一些较冷门的光伏市场,2020年纷纷推进了针对光伏的装机规划、减税、市场交易等政策,刺激当地光伏领域的快速发展,这无疑给了中国企业进一步扩大光伏出口的贸易机会。

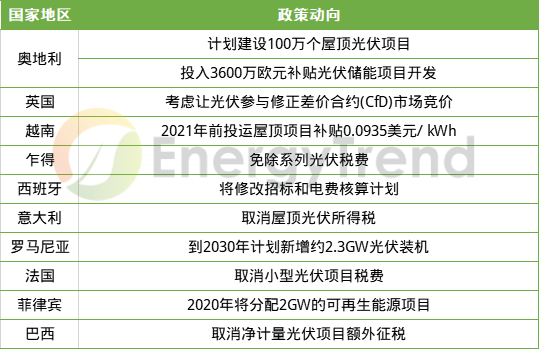

图:2020年各国市场政策最新动态

光伏项目抢装、并购趋势不减

对比2019-2020年海外市场招标情况,海外光伏招标价格不断创造新低。从欧洲地区来看,由于成交招标价格不断下滑,以及当地电力市场价格使开发商对持续看低未来项目收益,从某种程度上也加速了当地市场抢装的。

美洲地区的巴西市场作为近年来海外新兴市场的主力军,市场需求放量下引来各路企业持续拓展当地业务。据悉,比亚迪年初计划大幅扩建当地电池组件工厂产能,目标2020年将公司在巴西市场占有率提升到35%。然而在此次疫情下,由于巴西抗风险能力明显低于德国、日本等发达国家,汇率、政治风险等不确定因素间接加剧了开发当地市场的难度。

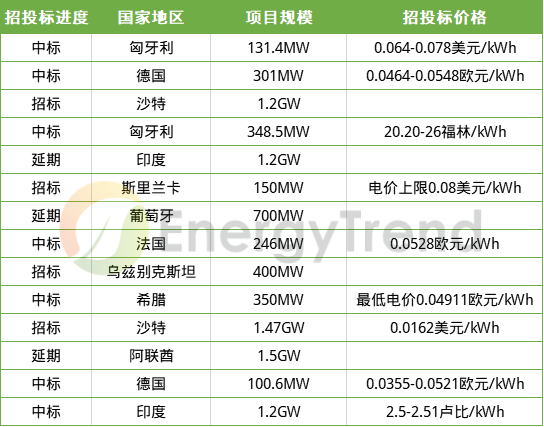

图:近期海外市场招投标信息

光伏项目投融资和并购方面,Mercom数据显示,2020Q1全球市场光伏企业融资总额达19亿美元,较去年同比降低了31%,而全球光伏项目并购基本上未受疫情影响,仅中国地区已达成55个大型光伏项目。

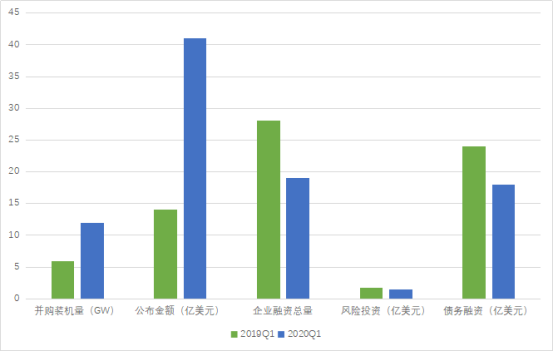

图:2020年一季度全球光伏项目投资并购情况

数据来源:Mercom

与此同时,伴随着产业内隆基、阳光、锦浪等龙头民营企业相继以产品输出和技术服务扎根海外,黄河水电、中环、中电建等国营企业纷纷通过投资并购、项目承建等方式不断加快出海步伐,在不远的将来,以国企雄厚稳健的资本运营搭配民企灵活的渠道优势,海外市场或将出现一股“国民”共进的新势力。


索比光伏网 https://news.solarbe.com/202004/17/323967.html
责任编辑:qypsolarbe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2026上半年印度新增可再生能源装机容量29GW来源:新能源网 发布时间:2026-07-20 15:04:57

2026年上半年,印度新增可再生能源装机容量约29GW,其中太阳能达26GW(同比增长43%),风能为2.9GW(同比下降16%)。截至6月底,全国可再生能源累计装机达288GW,结构上太阳能占比56%,风能20%,大型水电18%,生物能源和小型水电分别占4%和2%。上半年太阳能新增装机已相当于2025年全年总量的70%,其中公用事业项目贡献19GW(同比增32%),屋顶太阳能达6.4GW(同比激增104%),主要受“Surya Ghar:Muft Bijli Yojana”政策推动;离网及分布式太阳能新增842.9MW(增长3%)。区域方面,古吉拉特邦以7.6GW新增装机居首,占总量29%,风能增量亦以该邦最多(1.2GW)。机构预计全年风光新增合计约47GW,有望支撑印度如期实现2030年非化石能源装机500GW目标。

波黑塞族共和国拟收紧小型光伏电站补贴政策来源:中国驻波黑使馆经商处 发布时间:2026-07-17 09:52:19

波黑塞族共和国拟修订《可再生能源法》,收紧小型地面光伏电站补贴政策。此举旨在堵塞现行制度漏洞:自2022年实施以来,装机容量150千瓦以下项目可免特许经营权、由地方政府直接审批,但部分企业将大型电站拆分为20至50座小型电站,规避特许费用并获取长达15年的保障收购电价。修正案草案规定,享受补贴的小型电站须满足最小地理间距要求;同时取消补贴资格预留机制,仅对已建成且符合新规的电站开放申请。该草案计划于7月14日提交国民议会审议,目标是遏制套利行为,维护可再生能源市场的公平性与可持续性。(198字)

6GW!海外又一TOPCon电池厂落地投产!来源:光伏见闻 发布时间:2026-07-15 09:46:30

印度光伏企业Avaada Group旗下Avaada Electro Ltd在那格浦尔布蒂博里园区正式投产6GW高效n型TOPCon电池项目首期3GW产线,剩余3GW正加速爬坡。该工厂是其本土一体化光伏产业园核心环节,配套建设3GW硅棒硅片产能,补齐上游材料短板,推动全产业链垂直整合。产线采用主流TOPCon技术,电池转换效率达25.5%,兼容16/18主栅工艺,显著提升产品功率与可靠性。同步推进组件扩产,当前已布局8.5GW双玻组件产能,后续将达13.6GW;另规划大诺伊达新增6GW电池产线,使电池总产能达12GW。此举有效填补印度高效电池产能缺口,降低进口依赖,强化供应链韧性与本土制造能力,并支撑印度能源转型与绿色工业化进程。(199字)

美国前4月光伏组件进口国: 菲律宾居首,非洲崛起来源:光伏情报处 发布时间:2026-07-06 08:57:01

本文基于美国海关2026年1—4月光伏组件(HS编码854143)进口数据,分析了美国光伏进口的总体趋势与来源国结构。数据显示,同期进口总量为6.8GW,同比下滑42%;但3—4月显著回升,单月分别达1.6GW和2.4GW。在供应国分布上,菲律宾以2227MW居首,且呈爆发式增长(1月仅47MW,4月跃至1122MW);印度尼西亚、埃塞俄比亚、尼日利亚、马来西亚位列其后,前五国合计占比高达81%。值得注意的是,非洲国家整体崛起:埃塞俄比亚(754MW)、尼日利亚(449MW)、肯尼亚(171MW)成为非洲主力,出货集中于3—4月,吉布提、埃及等国亦开始陆续出口,凸显非洲作为新兴供应源的增长潜力。

HVR Solar签约落地印度北方邦1.2吉瓦TOPCon电池生产项目来源:索比光伏网 发布时间:2026-06-18 07:40:57

印度光伏企业HVR Solar在2026年上海SNEC展会上签署多项合作协议,计划在北方邦阿姆罗哈市投资建设一座1.2吉瓦TOPCon(隧穿氧化层钝化接触)太阳能电池生产基地。项目将由中方设备供应商大族光伏提供全套生产线及核心设备;工业系统供应商真泰克负责化工物料与气体配套系统供应;印迪格林科技承担产线集成与落地部署。HVR Solar强调,该项目不仅旨在提升印度本土高效光伏电池产能,更着眼于构建自主可控、技术先进、可持续发展的本地光伏产业生态,以增强印度在全球光伏产业链中的地位,并为当地创造长期经济与社会价值。(198字)

超14GW!印度Q1新增光伏爆了来源:PV光圈见闻 发布时间:2026-06-02 16:27:52

2026年第一季度,印度光伏新增装机达14.26GW,同比增长约95%,其中大型地面光伏占12.12GW、屋顶光伏占2.14GW。全年(2026财年)光伏新增装机达44.62GW,较上年增长87.16%,主要由政府招标驱动——当季完成9项可再生能源招标,总规模6.3GW。屋顶光伏增长受益于“苏利亚家园:免费电力计划”,而离网光伏则小幅下滑。截至2026年3月底,印度光伏累计装机150.26GW,占全国可再生能源装机的55%。本土制造加速扩张,Waaree以17.2%市占率成最大组件供应商,一季度新增组件产能14.4GW;但逆变器市场仍由中国企业主导,阳光电源出货超10GW。值得注意的是,行业投资显著放缓,当季吸引外资仅21亿美元,同比大幅下降。

印度首次否决中国光伏专家组设立申请!来源:光伏见闻 发布时间:2026-06-01 09:51:33

本文报道了中印光伏贸易争端的最新进展:2024年5月22日,印度在WTO争端解决机构会议上首次否决中国设立专家组的申请,该申请旨在审理印度针对进口光伏及高科技产品实施的多项贸易限制措施。争端源于中方自2023年12月提起申诉后,双方经多轮磋商未果。中方指控印度加征进口关税、推行本土采购优先政策、实施生产挂钩激励计划(PLI)及型号制造商核准清单(ALMM)等举措,构成对华歧视,违反WTO《关贸总协定》《补贴与反补贴措施协定》及《与贸易有关的投资措施协定》。印度否认违规,并反指中国主导全球光伏供应链却限制他国产业发展。依据WTO规则,中国可于下次会议二次提交申请,届时专家组将自动成立,重点审查印度进口关税与本土扶持政策的合规性。该争端是中方就印度汽车、可再生能源等领域发起的多项WTO申诉之一,背后折射出双边贸易规模扩大(2025–2026财年达1511亿美元)与巨额逆差(1121.6亿美元)并存下的产业博弈加剧态势。(199字)

印度: 光伏电池ALMM清单6月1日到期后不整体延期来源:光伏情报处 发布时间:2026-05-27 16:05:56

印度新能源和可再生能源部(MNRE)明确,光伏电池ALMM清单二(ALMM List-II)的强制执行截止日期——2026年6月1日——不予整体延期。自该日起,并网投运的净计量及开放准入类可再生能源项目,须同时采用ALMM清单一的组件和清单二的电池。尽管行业曾呼吁延后实施,政府仍坚持原时间表以稳定政策预期、支持本土制造业发展。为兼顾现实困难,MNRE推出两项针对性豁免机制:一是对已全部安装组件但未并网的项目,允许个案审批延期;二是对实质性推进的在建项目(满足用地、融资、并网批复、图纸审批及组件到货/安装等硬性条件),可申请2至4个月履约宽限期,并免除违约责任。所有申请须于2026年6月30日前通过NISE线上平台提交,由专家委员会统一评审。

Fujiyama计划在印度新建1.2GW太阳能电池产能来源:光伏情报处 发布时间:2026-05-25 08:47:06

光伏屋顶解决方案企业 Fujiyama Power Systems 董事会获批相关方案,计划于印度中央邦拉特兰厂区,新建一座 1.2GW TOPCon 太阳能电池生产基地,项目投资额 35 亿卢比。

印度收紧银条进口政策 光伏制造行业承压加剧来源:光伏情报处 发布时间:2026-05-22 08:40:03

印度外贸总局正式修订银条进口贸易政策,将特定品类银条从自由进口清单调整为限制进口品类,新政即刻落地实施。此次贸易管控收紧,大幅增加了印度光伏电池及组件企业的原料采购不确定性,行业整体或将面临新一轮成本上涨压力。总体而言,在印度光伏本土产能扩张、高效电池技术全面转型的关键阶段,本次银条进口新政为行业本就敏感脆弱的成本体系增添了新的不确定性,后续或将持续影响印度光伏制造产业的发展节奏与盈利水平。

林洋能源与SMD、PVF达成战略合作,探索海外绿电直连服务场景!来源:林洋能源 发布时间:2026-05-21 11:07:33

2026年5月19日,江苏林洋能源股份有限公司、沙捞越本土半导体企业SMD与新加坡光伏开发企业PVF在沙捞越州立法议会大厦正式签署战略合作谅解备忘录。近年来,林洋能源持续加码海外市场布局,产品与项目已覆盖中东、欧洲、亚太等地区。
