5.8元/W!云南省永胜县“十三五”第二批11MW村级光伏扶贫电站招标

来源:政府采购网发布时间:2019-08-22 10:35:37

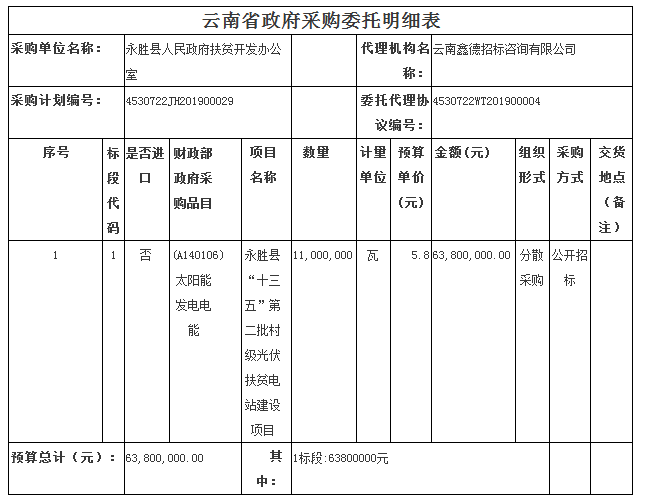

近日,永胜县扶贫办发布“十三五”第二批村级光伏扶贫电站招标公告,据公告显示,该项目覆盖永胜县14个乡镇52个贫困村的村级光伏扶贫电站,总装机规模11MW,帮扶覆盖贫困户2195户。预算单价为5.8元/W,共计6380万元,详细情况请见原招标文件。

原文如下:

永胜县人民政府扶贫开发办公室永胜县“十三五”第二批村级光伏扶贫电站建设项目公开招标公告

一、采购条件

根据《中华人民共和国政府采购法》、《中华人民共和国政府采购法实施条例》、《政府采购货物和服务招标投标管理办法》(政部令第87号)、《财政部关于在政府采购活动中查询及使用信用记录有关问题的通知》(财库[2016]125号)等有关法律法规的规定,云南鑫德招标咨询有限公司受永胜县人民政府扶贫开发办公室的委托,对永胜县“十三五”第二批村级光伏扶贫电站建设项目进行公开招标,本项目资金已落实。

二、采购概况

2.1 项目名称:永胜县“十三五”第二批村级光伏扶贫电站建设项目

2.2采购范围:根据《国家能源局国务院扶贫办关于下达“十三五”第二批光伏扶贫项目计划的通知》 (国能发新能〔2019〕37号) 《云南省能源局云南省人民政府扶贫开发办公室关于转发国建能源局国务院扶贫办下达“十三五”第二批光伏扶贫项目计划文件的通知》(云能源水电〔2019〕111号)《丽江市发展和改革委员会丽江市人民政府扶贫开发办公室关于转发“十三五”第二批光伏扶贫项目计划文件的通知》(丽发改能源〔2019〕175号)的通知精神,本次下达覆盖永胜县14个乡镇52个贫困村的村级光伏扶贫电站,总装机规模11000千瓦,帮扶覆盖贫困户2195户。

(1) 配合本项目所涉及的全部支持性文件的办理,包括:林业评估、环境影响评价表或报告、水土保持及监理监测、地质灾害评估、项目区勘测定界、接入系统方案、并网验收、办理涉及电网的相关手续等。

(2)村级光伏扶贫电站的施工设计,包括施工图设计、接入系统部分设计等。

(3)村级光伏扶贫电站建设所需的全部配套设施、设备及产品的采购,包括但不限于:围栏、通讯数据采集装置、智能安全预警系统、警示牌、消防设施、太阳能光伏组件、支架、逆变器、电缆、配电箱、升压器、开关站配套设备和综合自动化设备等与本项目建成并网发电所需设备和材料的采购及施工承包建设,主要工作范围包括:村级光伏扶贫电站建设所需的全部设备及材料的采购、运输、装卸、储存、保险、建筑工程、施工安装、调试及检测、试运行至正常发电。主材技术要求详见采购文件第五章(注意:如主材由市级采购的按市级确定的供货商或供货方式确定)。

2.3交货期:根据自身情况填报最短交货时间,但不得超过2019年11月30日前完成供货、安装及调试。

2.4交货地点:永胜县光伏扶贫电站所涉及村委会规划地点。

2.5交货方式:现场交货并进行安装调试。

2.6资金来源:财政专项扶贫资金和财政统筹整合涉农资金。

2.7采购预算:人民币63,800,000.00元。

2.8资格审查方式:资格后审。

2.9质量要求:项目需满足国家、省、州及相关部门对于光伏发电站的法律法规及规范要求,满足电网公司并网相关要求。

三、供应商资格要求

参加本项目投标的供应商除应具备《政府采购法》第二十二供应商资格条件外,还必须符合下列要求:

3.1在中华人民共和国境内注册的企业,持有合法有效的《营业执照》、《税务登记证》、《组织机构代码证》或三证合一的营业执照;

3.2资质条件:供应商应为晶硅太阳能电池组件生产企业并同时具有建设行政主管部门颁发的工程设计综合甲级资质或电力行业专业设计丙级(含丙级)以上资质或电力行业(新能源发电)专业设计丙级(含丙级)以上资质及建设行政主管部门颁发的电力工程施工总承包叁级(含叁级)以上资质并同时具备《承装(修、试)电力设施许可证》肆级(含肆级)以上资质的独立法人企业或联合体;

3.3拟派本项目经理需具备机电专业贰级(含贰级)以上注册建造师执业资格,具备有效的安全生产考核合格证书;项目经理必须为供应商单位正式职工,须提供劳动合同及连续3个月的社保证明资料;未经采购人书面同意,供应商不得随意更换项目经理;

3.4拟派本项目设计负责人需具备具有国家注册电气工程师(发输变电)执业资格, 设计负责人必须为供应商单位正式职工,须提供劳动合同及连续3个月的社保证明资料;未经采购人书面同意,供应商不得随意更换设计负责人;

3.5本次采购供应商需为工信部符合《光伏制造行业规范条件》企业名单内企业;

3.6业绩要求:供应商2016年1月1日至今有一个光伏扶贫项目施工业绩;

3.7如供应商为省外建筑企业及设计企业,需提供入滇信息登记证;

3.8本地化服务:省外供应商须具备本地化服务能力,须承诺中标后在云南省内设有常驻的售后服务机构;

3.9供应商提供2016年至2018年以来近三年的经审计的财务报告;

3.10本次采购接受联合体投标,联合体成员人数不超过3人;

3.11供应商参加政府采购活动前3年内在经营活动中没有重大违法记录的书面声明(重大违法记录,是指投标申请人因违法经营受到刑事处罚或者责令停产停业、吊销许可证或者执照、较大数额罚款等行政处罚);

3.12供应商应具备《中华人民共和国政府采购法》第二十二条规定的条件,提供下列证明材料:

(一)法人或者其他组织的营业执照等证明文件,自然人的身份证明;

(二)财务状况报告或银行资信证明材料,依法缴纳税收和社会保障资金的相关材料;

(三)具备履行合同所必需的设备和专业技术能力的证明材料;

(四)参加政府采购活动前3年内在经营活动中没有重大违法记录的书面声明。

3.13信誉要求:按照《政府采购货物和服务招标投标管理办法》(政部令第87号)、《财政部关于在政府采购活动中查询及使用信用记录有关问题的通知》(财库[2016]125号)相关要求,供应商应在“信用中国”网站(www.creditchina.gov.cn)未被列入失信被执行人记录、重大税收违法案件当事人名单且在中国政府采购网(www.ccgp.gov.cn)没有政府采购严重违法失信行为记录(被禁止在一定期限内参加政府采购活动但期限届满的除外),供应商自行在中国裁判文书网查询企业、企业法定代表人无行贿犯罪记录,参与本项目的供应商信用查询截止时点:本项目采购公告发布之日起至投标截止时间,提供查询结果网页截图并加盖公章附采购响应文件中。

四、采购文件的获取

凡有意参加的供应商(以网上公告时间为准),登录丽江市公共资源交易电子服务系统网(网址:www.ljggzyxx.cn),凭企业数字证书(CA)在网上获取采购文件及其它采购资料。未办理企业数字证书(CA)的企业需要按照云南省公共资源交易电子认证的要求,办理企业数字证书(CA),并在丽江市公共资源交易电子服务系统网完成注册通过后,便可获取采购文件,此为获取采购文件的唯一途径。

五、电子采购响应文件的上传

5.1采购响应文件上传的截止时间(投标截止时间,下同)以网上公告时间为准。

5.2网上上传:网上上传到丽江市公共资源交易电子服务系统网(网址:www.ljggzyxx.cn),供应商须在投标截止时间前完成所有电子采购响应文件的上传,网上确认电子签名,并打印“上传采购响应文件回执”,投标截止时间前未完成采购响应文件上传的,视为撤回采购响应文件。

5.3其他要求:网上上传采购响应文件后,还须到开标现场递交刻录采购响应文件的光盘壹份,地点:永胜县公共资源交易中心三楼会议室,逾期送达的或者未送达指定地点的采购响应文件光盘,视为撤回采购响应文件,采购人不予受理。

六、发布公告的媒介

本次采购公告在《云南省政府采购网》及《云南省公共资源交易中心网》上发布。

七、联系方式

采购人:永胜县人民政府扶贫开发办公室

联 系 人:高怀树

联系电话:0888-6523115

采购代理机构:云南鑫德招标咨询有限公司

项目联系人:彭惠源

联系电话:0888-5186508 传真:0888-5186508

邮政编码:674100

丽江分公司地址:丽江市锦上城西区25栋


索比光伏网 https://news.solarbe.com/201908/22/313112.html
责任编辑:qypsolarbe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
项目终止!5GW光伏组件厂叫停来源: 索比光伏网 发布时间:2026-05-22 16:32:28

欧洲光伏制造初创企业Carbon近日宣布,将放弃在法国建设5GW光伏组件组装工厂的计划。该企业表示,欧盟本土光伏制造业目前缺乏必要的发展条件,无法支撑项目推进。Carbon是一家法国企业,四年前启动该项目,目标是打造覆盖硅锭至光伏组件的全产业链一体化生产基地。项目启动一年后,企业便敲定了建厂地块,规划年产能达5GW光伏电池和3.5GW光伏组件,并计划于2024年率先投产一座500MW的试验工厂。

一光伏项目接错线路,被迫延迟5年来源:PV magazine 发布时间:2026-05-22 09:18:39

美国一个光伏项目,因为“接错了电线”,直接被迫延迟5年。结果,一个申请文件中的错误,最终让整个太阳能项目直接延后五年,最快可能到2032年才能正式投运。某种程度上,这场“接错电线”的乌龙,其实是美国新能源困境的缩影。假设该项目在PJM互联项目队列中顺利推进,并最终获得施工许可证开始商业运营,那么随着项目开发的推进,芒特杰克逊镇将每年获得1万美元的收益分成。

意大利可再生能源招标: 10GW光伏+16GW风电来源:光伏情报处 发布时间:2026-05-21 15:38:40

意大利能源管理机构GSE发布公告,公布2026年与2027年可再生能源招标计划,拟通过招标投放10吉瓦光伏装机容量与16吉瓦风电装机容量。他补充称,与欧盟就招标最终审批的沟通已接近完成。在2025年12月收官的FerX机制首轮招标中,GSE共向474个项目分配7700兆瓦光伏装机容量。本次招标最终中标均价为0.06637欧元/千瓦时,较GSE设定的0.073欧元上限价格低27.7%;中标均价仅比未执行NZIA标准的首轮招标高出0.010欧元/千瓦时。

雅砻江公司1GW光伏逆变器采购招标来源:国投集团电子采购平台 发布时间:2026-05-20 17:23:07

5月19日,雅砻江甘孜雅江柯拉二期光伏发电项目光伏逆变器及其附属设备采购公开招标公告发布,招标公告显示,单机额定输出功率为300kW≤Pn400kW,降容后采购容量不低于1000MW。上述采购容量为预计采购容量,具体以合同执行时双方确认的为准,原则上变动不超过预计采购容量的±10%。交货期预计约300天,具体交货时间和数量以买方通知为准。

云南165MW光伏项目EPC招标!来源:中国招投标公共服务平台 发布时间:2026-05-20 16:52:30

5月16日,庆丰村、新桥光伏发电项目EPC总承包工程招标公告发布。此次招标范围为庆丰村、新桥光伏发电项目EPC总承包工程,包含勘察、设计及其他服务、设备采购及安装、建筑安装工程、35kV集电线路、河头光伏电站升压站扩建项目建筑安装工程、设备采购及生态植被恢复、项目协调等工作。该项目接受联合体投标,联合体的成员不超过3家。

云南320MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-05-19 09:12:59

5月17日,江头村光伏发电项目、大海子光伏发电项目和岔河光伏发电项目3个项目分别发布优选投资开发主体项目竞争性配置公告,招标人均为云南省昆明市禄劝彝族苗族自治县发展和改革局。此次配置范围为上述项目的的资金筹措、项目建设和项目运营管理等。本次竞争性配置不接受联合体参加。5月18日,上述3个竞配项目发布澄清补遗公告,宣布将申报文件递交截止时间、开标时间延至2026年6月10日14时00分。

2.5元/W!云南80MW工商业分布式光伏EPC候选人公示来源:中国招标投标公共服务平台 发布时间:2026-05-19 08:55:20

5月18日,西航投西双版纳州2026年第一批80MW分布式工商业光伏发电项目EPC总承包中标候选人公示公告发布。根据公示,中国建筑第七工程局有限公司、中冀轩辕建设科技有限公司(联合体)排名第一,投标报价2.5元/W;吴滇建设集团有限公司、中图设计有限公司(联合体)排名第二,投标报价2.46元/W;云南正滇建筑工程有限公司、中元天纬集团有限公司(联合体)排名第三,投标报价2.46元/W2.50元/W。4月20日,该项目招标公告发布。

陕西103MW光伏项目EPC招标!来源:陕西省公路局 发布时间:2026-05-18 09:21:20

5月11日,陕西交控绿色发展集团高速公路路域分布式光伏发电项目设计施工总承包招标公告发布,招标人为陕西交控绿色发展集团有限公司。此次招标不仅要求投标人有良好的商业信誉、财务状况以及相应资质之外,业绩方面要求近三年具有累计不少于1个公路路域内在建或竣工的光伏发电项目设计施工总承包业绩或同时具有1个公路工程勘察业绩、1个光伏发电项目的设计业绩、1个在建或竣工的光伏发电项目施工业绩。

ALMM List-II生效在即,印度一季度光伏抢装超15GW来源:TaiyangNews 发布时间:2026-05-15 08:49:25

印度2026年第一季度光伏装机量达到15.3GW,而2025年第一季度和2024年第一季度分别为6.3GW和9GW。截至2026年3月31日,印度累计光伏组件装机容量已超过152GW,光伏占该国总装机容量的28%。分析人士指出,关键驱动因素包括针对太阳能电池的《批准型号与制造商清单》List-II即将实施,以及跨州输电系统费用减免优惠的削减。此前,印度国家太阳能联合会曾预测,印度有望在2026财年成为全球第二大光伏组件市场,年度装机量或接近50GW。

江苏华电400MW分布式光伏EPC及运维招标来源:中国华电集团电子商务平台 发布时间:2026-05-13 09:23:03

5月9日,江苏华电江苏区域四期400MW分布式光伏项目EPC及5年运维总承包招标公告发布,招标人为江苏华电仪征新能源有限公司。履约期限方面,本招标项目EPC工程要求在开工通知发出后12个月内完成。业绩方面,独立投标的投标人或联合体中承担施工任务的单位,自2021年1月1日至投标截止日,累计不低于30MWp的分布式光伏EPC工程总承包或PC施工总承包或主体工程施工合同投运业绩。

一年5亿度绿电!黔西南州最大光伏项目并网来源:当代先锋网 发布时间:2026-05-11 09:16:50

记者从国家电投集团贵州金元股份有限公司获悉,5月8日,贵州金元黔西南新能源公司安龙县八坎河团结者孔光伏项目首次并网发电,为区域能源结构优化和绿色发展再添新支撑。该项目是贵州省2026年重大工程和重点项目之一,总装机容量400兆瓦,由团结、者孔两个200兆瓦光伏电站组成,共用一座220千伏升压站,是当前黔西南州单体容量最大光伏项目,预计年均发电量约5亿千瓦时。
