HJT电池会是下一个风口吗?

来源:中信建投发布时间:2019-02-07 14:13:03

光伏产业链近年来快速发展的本质是技术驱动降本提效。经过汇整发现,上一轮的技术变革主要由以下两因素驱动:(1)拉棒环节由Cz向RCz过渡,通过多次装料拉晶以及高拉速提高了单炉投料量和拉晶效率,进而降低了拉棒成本;(2)切片环节由砂浆切割向金刚线切割转换,通过减少损耗、减薄硅片来提高出片率,从而降低切片成本。

目前正在发生的变化亦有二:(1)硅料环节高技术的新产能向低电价区转移,从而降低硅料成本;(2)电池环节PERC技术快速推广,通过提高电池效率来降低单瓦成本。

展望未来,光伏行业最值得期待的变革在于电池环节将由P型电池转向N型电池,其中N-PERT电池已经不通,而HJT电池最有潜力成为光伏行业下一个大风口。

HJT经济性如何

(1)HJT的平准化度电成本已与PERC基本相同

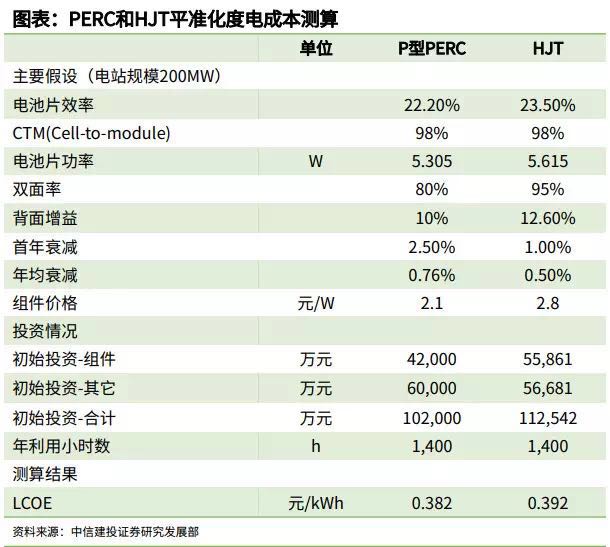

在目前价格条件下,经测算使用HJT电池的光伏电站度电成本与使用P型PERC双面电池的光伏电站度电成本已基本相同。以200MW光伏电站为例,测算假设中P型PERC与HJT的不同主要在于电池效率、双面率、首年衰减率与年均衰减率、组件价格;在初始投资方面HJT组件投资高于PERC,但由于HJT效率较高,所需组件个数较少,支架和逆变器等非组件投资低于PERC,最终总的初始投资比PERC高约10%。同时由于高效率、低衰减,HJT全生命周期发电量高于PERC,使得最终二者的平准化度电成本基本相同。






(2) HJT的平准化度电成本还有较大下降空间

在上面的假设下计算HJT电站LCOE对电池效率、年均衰减率、组件价格的敏感性,发现1)HJT组件降价0.25元/W,LCOE降低0.01元;2)HJT效率提高1%,LCOE降低0.01元;3)HJT衰减率减缓0.5%,LCOE降低0.01元。

预计2020年HJT组件价格降至目前PERC组件水平,对应的LCOE可降至0.36元/kWh,相比目前降幅达10%。

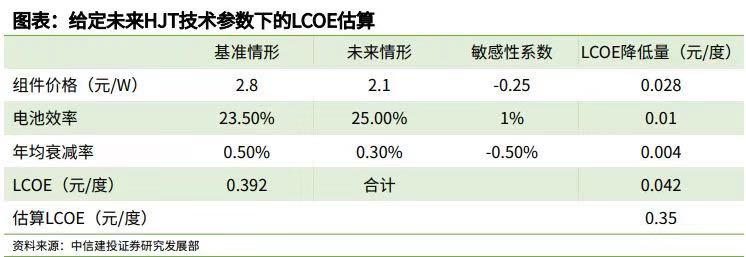

根据敏感性计算结果,在给定的未来HJT技术参数情形下可以方便地估算出对应的LCOE。在组件价格2.1元/W、电池效率25.0%、年均衰减率0.3%的情形下,HJT的LCOE可降至0.350元/度。






HJT量产进度如何

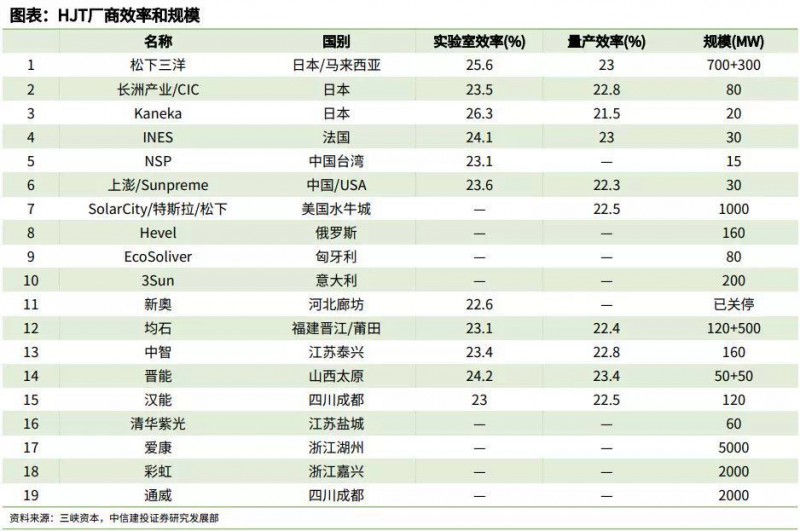

目前已经量产或计划量产HJT电池的企业有近20家,其中大多尚处于中试阶段。目前全球规划产能已超10GW,实际产能在2GW左右。若规划产能在未来2-3年内逐步落地,HJT产业链成熟度将快速提高,从而推动设备及材料价格下降,使HJT经济性占优。

海外方面,松下1GW产能较为稳定,但其设备与工艺昂贵,使得其成本高昂;Solar City 的1GW产线原为Silevo建设,后来SolarCity收购Silevo,特斯拉又收购SolarCity,几经波折最终由特斯拉托管给松下;Eco Solifer的100MW产线原计划于2016年开始生产,但直到2018年第四季度才完成改造,预计于2019年第一或第二季度正式量产;Enel的3 Sun工厂在2018年第二季度完成了80MW产线,计划2019年第一季度产能提升至110MW,2019年第三季度扩产至200-250MW。

国内方面,稳定运行的主要有中智160MW、钧石120MW、晋能100MW、汉能120MW、上澎70MW产线;爱康、彩虹、通威分别宣布了5GW、2GW和2GW的量产投资计划,但尚未进行大规模投资。

从效率方面来看,目前主流厂商量产效率已达23%左右,实验室效率已达24-25%,未来仍有较大提升空间。



(本文仅供读者了解更多信息,不代表索比光伏网观点)


索比光伏网 https://news.solarbe.com/201902/07/302532.html
责任编辑:yinyeze
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽7.5GW高效光伏电池片项目落地来源:全球光伏 发布时间:2026-04-07 16:47:36

近日,安徽阜阳颍上县安徽赛颍光伏能源科技有限公司7.5GWN型高效光伏电池片项目的配套基础设施建设进入关键节点,相关配套工程(一期)的公开招标结果已于近日公示,三家企业凭借符合要求的资质和报价成为中标候选人,这标志着项目现场施工条件即将全面成熟,为后续大规模产能落地奠定坚实基础。早在2024年初,该7.5GWN型高效电池片一期项目就已启动首批设备进厂仪式。

突破产能天花板,华晟新能源宣城基地电池四厂单月产量262.19MW来源:华晟新能源 发布时间:2026-04-03 09:20:35

近日,安徽华晟新能源科技股份有限公司宣城基地电池四厂传来捷报:三月电池产量达到262.19MW,超出设计月产能4.88%,刷新了车间量产纪录,彰显华晟新能源在HJT规模化智造领域的硬核实力。01生产保交付作为公司核心制造单元,华晟宣城基地电池四厂承载着高效电池规模化量产的关键任务。此次262.19MW的实绩,不仅是宣城四车间的一次里程碑突破,更是华晟在HJT赛道技术领先、智造领先、交付领先的有力印证。

华晟新能源出席2026年光伏市场发展论坛 以2000V HJT组件重塑电站投资价值来源:华晟新能源 发布时间:2026-03-27 09:08:37

3月25日,由中国光伏行业协会主办的光伏市场发展论坛于北京盛大召开,合肥华晟光伏科技有限公司CTO田介花受邀参会,并带来重磅主旨分享,深度解读2000VHJT组件的核心技术优势与电站投资价值。合肥华晟光伏科技有限公司CTO田介花应邀出席,并发表了题为《2000VHJT组件重塑电站投资价值》的主旨演讲,深度解析了异质结技术在高电压、大功率趋势下的核心竞争力。

明阳智能:钙钛矿/HJT两端叠层电池实验室转换效率突破34%来源:索比光伏网 发布时间:2026-03-23 20:38:05

未来公司将根据行业情况、经营战略、市场拓展等因素综合考虑在相关领域的布局和推进。

阿特斯美国HJT电池厂3月底投产,瞿晓铧称2026将是过渡之年来源:PV光圈见闻 发布时间:2026-03-23 09:00:52

头部光伏制造商阿特斯预计,其位于印第安纳州Jeffersonville的首座美国太阳能电池片工厂将于3月底前投产。HJT太阳能电池片加工厂第二阶段将新增4.2GW年铭牌产能,预计于2026年底前启动试生产。瞿晓铧解释称,阿特斯对美国市场的承诺体现在,公司于去年12月宣布将其在美国太阳能和储能制造资产转移至北美所有者名下。瞿晓铧:2026年将是过渡之年阿特斯对2026年第一季度业务前景的预测显示,组件出货量预计在2.2GW至2.4GW之间,储能出货量预计在1.7GWh至1.9GWh之间。

6GW!南通一HJT电池及组件项目获批来源:光伏前沿 发布时间:2026-03-16 09:19:36

3月12日,南通启东市水利局对启东鸿钧异质结电池及组件项目进行审批公示。考虑到建设周期及资金等问题,启东鸿钧新能源拟分期建设该项目。其中,启东鸿钧新能源拟先投资10亿元建设一期HJT双面双玻组件生产项目,建成后可年产2GWHJT双面双玻组件。

50GW!印尼宣布投建大型太阳能工厂来源:PV光圈见闻 发布时间:2026-03-09 01:57:02

印尼主权财富基金丹安塔拉同步推进这一重磅布局,拟在本土兴建一座大型太阳能电池板生产工厂,规划年产能达50吉瓦,该项目获14亿美元初始投资加持。此次印尼规划的100吉瓦太阳能发展计划,将重点聚焦农村电气化建设,同时配套打造总容量达320吉瓦时的储能系统,保障电力供应的稳定性。

阿特斯: 参股的美国2GW HJT工厂即将试产来源:阿特斯阳光电力集团股份有限公司投资者关系 发布时间:2026-03-04 08:50:19

后续应该会有进一步的细则出台,公司将持续跟踪并评估潜在影响。当前美国储能需求较高,预期价格能进一步向上。答:公司参股的美国HJT电池工厂一期2GW预计3-4月启动试生产。HJT在美国的生产优势主要体现在其工艺流程简化,人工干预少,对环境控制的要求低。公司自2020年起已在嘉兴等地持续开展HJT产业化研究与人才储备,并保持小批量产品出货。

首块三分片电池组件成功下线!来源:光伏技术 发布时间:2026-02-25 08:37:40

近日,电投新能龙港基地首块异质结三分片组件成功下线。该产品集成无主栅、三分片、柔性互联及PIB封装等核心技术,在可靠性与功率表现上同步突破,实现最高功率765W、转换效率24.63%。

海外又一1GW PERC电池产线投产来源:光伏见闻 发布时间:2026-02-13 06:59:40

随着本次产能扩张落地,公司在当地的用工规模也将实现翻倍,进一步为当地太阳能制造领域带来更多技术型就业岗位。与此同时,JupiterInternational还在推进1.25GWTOPCon电池产线建设,以此作为公司垂直整合、强化技术布局的长期战略支撑。公司董事长兼总经理AlokGarodia表示,巴迪第三工厂的顺利投产,是公司扩大太阳能制造规模的重要里程碑。该项目预计可提供超8300个直接及间接就业岗位,也是公司在多邦布局全链条一体化制造平台的关键一环。

50%本土生产! 土耳其沙特20亿砸向2GW 光伏来源:PV光圈见闻 发布时间:2026-02-10 08:50:22

土耳其和沙特阿拉伯两国政府签署了一项5GW可再生能源协议,旨在在土耳其境内开发项目。此外,首期太阳能电站将采用50%的本土制造部件,以推动土耳其本土太阳能制造业的发展。该协议将推动土耳其可再生能源的增长,助力土耳其实现到2035年太阳能光伏和风电装机容量达120GW的目标。据土耳其输电系统运营商TEIAS的数据显示,仅在2025年,土耳其就新增了4.5GW太阳能光伏装机容量,累计运营容量近25GW。
