“光伏+”交通 高负荷、高电价的交通枢纽能否成为平价上网项目?

来源:智汇光伏发布时间:2018-09-06 14:49:07

交通枢纽的用电量高、用电负荷稳定,是优质的分布式光伏项目场址;而且,交通枢纽的用电电价一般都是较高的商业电价,高于当地的光伏标杆上网电价,那交通枢纽能否成为未来平价上网的分布式光伏项目场址?

交通枢纽作为分布式光伏场址,可能最担心的就是其安全性、对交通枢纽核心功能的影响。实际上,国外已经有很多飞机场、火车站、地铁站等安装了分布式光伏项目。

一、光伏飞机场

10年前,还有很多人怀疑光伏组件会对飞机起降有影响,而如今,很多机场都安装了分布式光伏项目,像盛开的“光伏向阳花”!

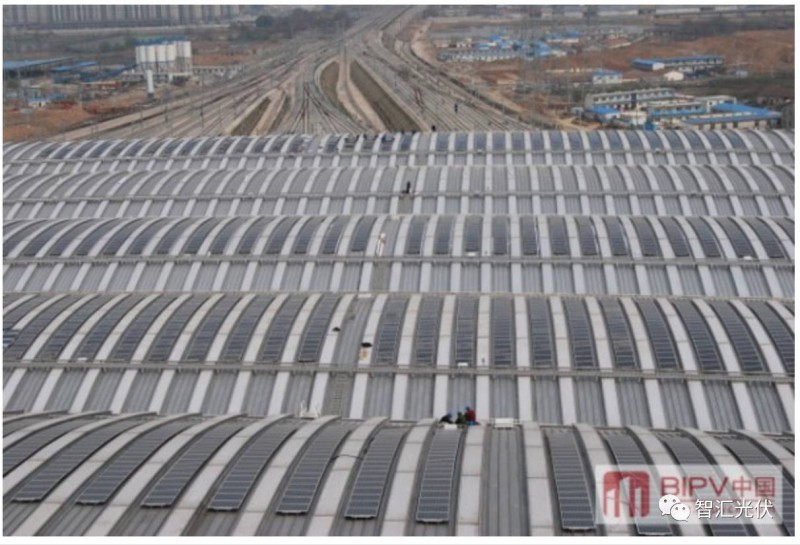

图:北京首都机场的分布式光伏项目

自2010年开始,国内便有机场开展分布式光伏项目。除了首都机场,全国还有哪些机场安装了分布式光伏项目?据初步统计,至今为止,大约有12个机场安装了分布式光伏项目,总规模约36MW,具体如下表。

表 1:国内分布式光伏机场项目

国外方面,美国、日本等2010年也开始了机场分布式光伏项目的建设。目前,已经有许多国家的机场安装额分布式光伏项目,本文统计了5个国家的9个项目,具体如下表。

表 2:国外分布式光伏机场项目

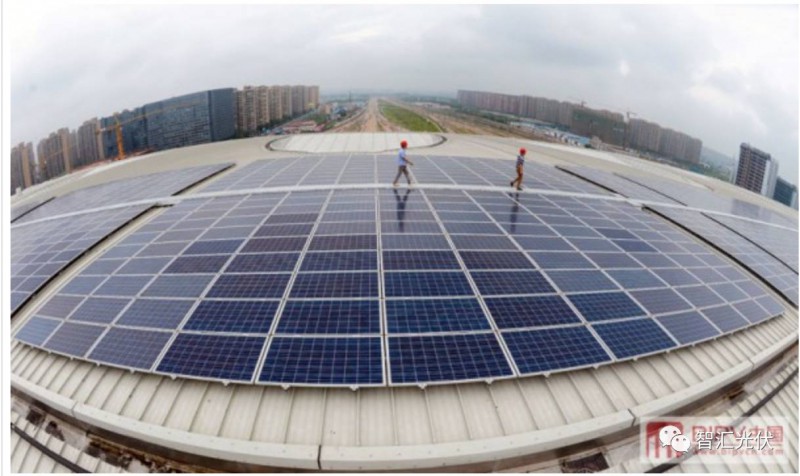

1)上海虹桥机场分布式光伏项目

该项目由中节能(上海)太阳能发电有限公司投资,总规模为3456kW。该项目为2012年金太阳示范工程项目,安装在3.46 万m2的货运站金属屋面上,年平均上网电量约277万kWh。

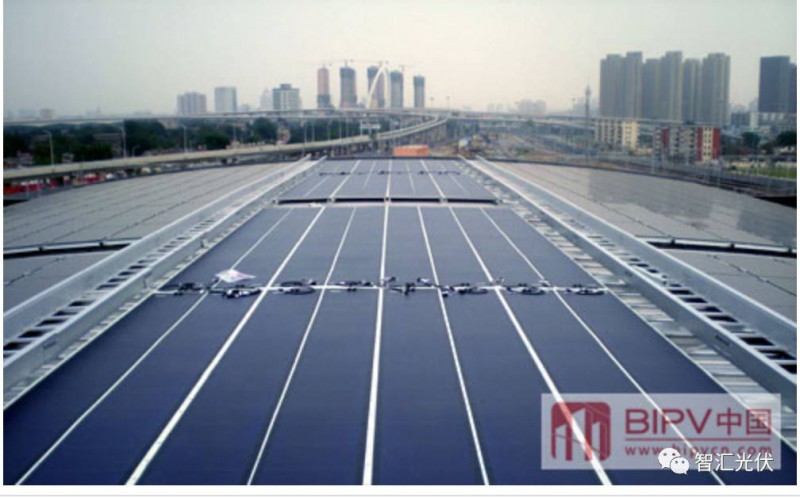

2)上海浦东机场分布式光伏项目

该项目由浙江优太新能源有限公司投资,南京羲和太阳能电力有限公司建设。项目主要位于浦东机场P1、P2停车库屋顶,总容量为1.7MW,占用面积约1.5万m2,采用太阳能和建筑一体化设计,年平均上网电量约153万kWh,主要为停车库区域的照明、机电类设备供电。

3)北京首都机场GTC停车楼光伏电站项目

该项目由中广核新能源北京分公司投资,总规模为464kW。项目建设在GTC停车楼屋顶采光带上,面积 2400 m2,采用低压400V并网的形式,年平均上网电量约48.36万kWh。

4)深圳宝安国际机场光伏项目

该项目由中广核太阳能有限公司投资,分两期建设,共20MW。一期项目的太阳能板主要安装在机场保税物流园区和航空物流园区,利用屋顶总面积为26419m2,项目采用“合同能源管理”的模式,采用10千伏升压并网输出形式,接入机场10kV开关站;二期太阳能板则安装在新货运站(B1、B3)顶部,并在机场能源中心停车区建设光伏车棚,项目接入110kV 机场站供电区域。项目采用“自发自用,余量上网”模式,所发电力供应深圳宝安国际机场使用。

5)新疆吐鲁番、库尔勒机场光伏电站

新疆机场集团与中国航空器材集团能源管理有限责任公司合作,在喀什、库尔勒、阿克苏、和田、库车、哈密、吐鲁番7个民用机场的闲置屋顶和地面建设了分布式光伏发电项目。

其中,吐鲁番机场光伏项目总容量为150kW,建设总面积为4000 m2,年平均上网电量约18.25万kWh,是目前实施7个机场中最大的光伏电站项目。库尔勒机场是新疆机场集团建设的光伏电源样板工程,工程设计日照面积为300 m2,额定功率20kW。

6)安徽合肥新桥机场分布式光伏发电项目

该项目由中国航材集团能源管理有限责任公司投资,特变电工新能源公司负责建设。项目总规模为400kW,年平均上网电量约40万kWh,所发电量主要用于满足机场内航食楼及指挥楼办公用电。

7)浙江杭州萧山国际机场货站屋面分布式光伏发电项目

该项目由浙江新湖集团股份有限公司投资,项目总规模为2.3MW,利用了2.4万m2的屋顶,年平均上网电量约307.8万kWh,采用“自发自用、余电上网”的模式。

8)江西宜春明月山机场光伏发电示范项目

该项目北京首都机场节能技术服务有限公司承建,项目总规模为140kWp。

9)河北石家庄正定国际机场光伏项目

该项目由中广核太阳能开发有限公司与河北机场集团合作开发建设,项目总规模为7.4MW,预计年均发电量约795万kWh。

二、光伏火车站

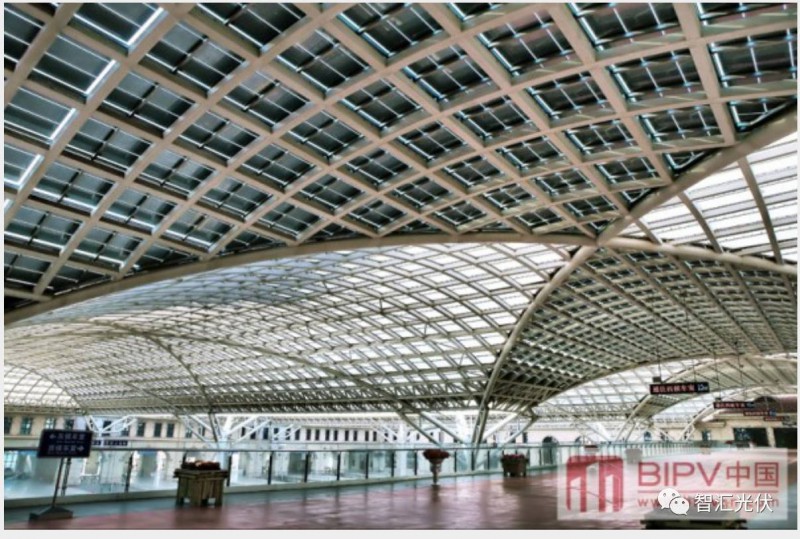

光伏应用:站台雨棚

光伏技术:非晶硅光伏组件

光伏面积:36000 平米

装机容量:1884 kWp

年发电量:2000 MWh(设计估算)

并网方式:2012年8月并网

建成时间:2013年6月(光伏系统)

应用类型:屋顶

安装面积:7.9万m²

装机容量:10 MWp

年发电量:10 GWh

用电方式:自用余电上传

建成时间:2008年7月

光伏应用:BIPV 采光顶

铺装面积:约7000 m²

装机容量:240 kWp

年发电量:223.6 MWh

银川火车站

光伏应用:风雨棚一体化

电池类型:单晶硅电池

建成时间:2011年12月

装机功率:45 kWp

建成时间:2008年10月

光伏应用:屋顶

电池类型:非晶硅薄膜电池

光伏面积:2200 m²

装机功率:103 kWp

年发电量:67 MWh

光伏应用:光伏屋顶

电池类型:晶硅

装机功率:2.2 MWp

年发电量:2 GWh

光伏面积:1.52万 m²

装机功率:2.2 MWp

年发电量:2 GWh

建成时间:2010年12月

光伏应用:屋顶

电池类型:单晶硅

光伏面积:5016 m²

装机功率:253 kWp 年总产能:260 MWh

三、光伏地铁站、公交站

地铁14号线张郭庄站利用高架的优势,在车站屋顶做了别具一格的设计。屋顶安装了太阳能板发电,这也是全国地铁建设中首次将太阳能板用在地铁站建设中。

张郭庄站整个屋顶共安装2500平米的太阳能板,将近1000块。可供应车站内扶 梯、空调以及部分照明的用电量。张郭庄车站的屋顶并不是平面,而是呈波浪状,每个波浪由一个三角形的钢结构组成。这种设计不但为了美观,也是为满足安装太阳能板的需求,板子安装在三角形的其中一面上,为更大可能采光,太阳能板能调动角度,最大可调30度。为使屋顶采光面达到50%自然透光率的设计要求,在建设中采用了半透光型太阳能电池组件排布,改变了太阳能组件上多晶硅电池片密集结合的传统方式。

整个车站光伏系统装机容量为60千瓦,日均发电量40至50千瓦时,承担了地铁张郭庄站大约1/3的日用电量。

建成时间:2011年11月(光伏系统)

建筑用途:公交站台

电池类型:薄膜(技术规格:ASF100)

装机功率:19 kWp

年总产能:27.7 MWh

该项目位于杭州经济技术开发区学源街周边,2011年9月开工,于11月竣工。由于杭州地处江南,雨水较多,出现连续阴雨天气的情况较多。还有在安装公交候车亭的位置绿化做的比较好,周边高层建筑较多,对太阳能公交候车亭上的太阳能光伏组件形成光照的遮挡,所以采用了太阳能光伏+交流电互补的方式来保证夜间灯箱的照明用电。

部分内容来源于:BIPV中国

索比光伏网 https://news.solarbe.com/201809/06/295609.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
​汉孚光伏 |‌ 让每一座别墅都成为经得起检验的绿电样板来源:索比光伏网 发布时间:2026-07-16 15:43:35

本文介绍了汉孚光伏在武汉落地的一套20KW别墅分布式光伏项目被国家电网选定为“四可”(可观、可测、可控、可调)标准化接线样板工程的过程与意义。随着2026年新版国标GB/T34932-2025实施及各地并网监管趋严,“四可”已成为户用光伏并网的强制性要求。该样板项目虽规模不大,但全流程严格对标新规:从资料申报、设备选型、规约转换器调试,到逆变器协议适配与主站数据对接,均实现稳定合规。汉孚技术团队在现场培训中系统演示了“四可”落地实操路径,并与国网人员就并网流程、勘察验收等环节深入交流。文章还概述了汉孚深耕武汉别墅光伏17年所积累的标准化交付能力,包括本地化经验、自有技术团队和全流程合规管理体系,凸显其以高标准施工助力行业规范化发展的实践价值。(198字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

河北石家庄灵寿县风光储氢一体化基地光伏(一期180MW)项目全容量并网发电来源:中国电建贵阳院 发布时间:2026-07-09 16:38:22

河北石家庄灵寿县风光储氢一体化基地光伏(一期180MW)项目于6月30日实现全容量并网发电。该项目位于灵寿县陈庄镇,装机容量180兆瓦,由57个光伏发电子单元构成,涵盖施工建设、档案移交等全流程EPC总承包任务。面对地形陡峭、地块分散等困难,中国电建贵阳院团队坚持“绿色发展、精益建造”,克服极端天气与地质挑战,实现安全零事故、质量全达标。项目注重生态协调,最大限度保留原有地貌,探索“山地光伏+生态农业”融合发展模式。投运后年均发电约2.6亿千瓦时,可节约标准煤8.37万吨,显著降低碳排放;同时带动就业,助力乡村振兴和区域绿色低碳转型。后续将推进竣工验收工作。

澳门首个光储充一体化项目竣工 助力绿色低碳转型来源:南光集团 发布时间:2026-07-09 16:36:38

澳门首个光储充一体化综合能源项目近日在氹仔北安码头燃料作业区竣工。该项目由南光(集团)有限公司承建,集成分布式光伏发电、储能协同调度与智能充电三大系统,形成闭环式绿色能源供给体系。其光伏装机容量为64.8千瓦,配套50千瓦逆变器、215千瓦时储能系统及120千瓦双枪快充桩,首年预计发电量约8.28万千瓦时。针对澳门多台风、高温多雨气候,项目创新采用人字形对置安装工艺,增强抗风性与排水能力。自2026年6月试运行起,所发电力优先满足码头生产及新能源车辆充电需求,富余电量由储能系统调节;当月发电超6229度,用电成本同比下降46%。项目显著提升清洁能源就地消纳水平,成为澳门绿色用能示范工程,助力能源结构优化与低碳发展。

新疆2027年机制电价竞价公示:光伏0.259元/度来源:新能源云 发布时间:2026-07-09 08:41:32

本文介绍了新疆2027年上半年机制电价竞价结果的公示情况。根据国网新能源云平台于7月8日发布的公告,光伏项目的机制电价为0.259元/千瓦时,对应机制电量32.31亿千瓦时,共66个项目成功入围;风电项目机制电价为0.23元/千瓦时,机制电量达79.84亿千瓦时,入围项目30个。该竞价结果系新疆电力市场机制电价形成的重要环节,反映了不同类型新能源发电项目在市场化交易中的价格水平与规模分配。公示信息旨在增强电力交易透明度,为后续电力调度、结算及项目运营提供依据。详细项目清单可通过新能源云平台查询获取。

新疆300兆瓦光储一体化新能源项目并网发电来源:中建五局 发布时间:2026-07-03 10:04:01

新疆昌吉30万千瓦光储一体化项目在古尔班通古特沙漠腹地成功并网,打造9600亩“光伏+储能+牧光互补”基地。攻克“四无”困境,实现桩基精度0.5%、工期缩短50%,年发绿电超5亿千瓦时,减碳42.5万吨,建成零碳项目部,彰显荒漠新能源开发新范式。

通威“高效、高双面率TOPCon太阳电池及组件”项目入选“2025年度光伏领域重大科技进展”来源:通威集团 发布时间:2026-07-03 08:45:51

通威“高效、高双面率TOPCon太阳电池及组件”技术入选2025年度光伏领域十大重大科技进展。该技术在界面钝化、金属化工艺和双面发电性能上实现关键突破,显著提升转换效率与电站收益。产学研协同西南石油大学,加速成果转化,彰显中国光伏硬核创新实力。

通车!隆基护航西安东站,屋顶光伏蓄势待发来源:隆基绿能 发布时间:2026-07-01 10:09:34

西安东站——西北最大综合交通枢纽,2026年6月30日启用,同步投运7.25MW光伏屋顶,成为西北首个大规模自发绿电特大型枢纽。项目攻克双曲面铝镁锰屋面安装难题,首创“胶粘+夹具”方案,融合LONGi Hi ROOF S四防系统与HPBC 2.0电池,实现安全、美观、高效发电一体化,25年将发绿电1.9亿度,树立公建光伏新标杆。

云南大地基光伏项目重新开展市场化竞争性配置来源:云南楚雄州发改委 发布时间:2026-06-30 10:02:37

云南楚雄州发改委近日重新启动大地基光伏发电项目的市场化竞争性配置工作。该项目装机容量6.5万千瓦,位于楚雄市(东经101.1428°、北纬24.9143°),已纳入《云南省2025年第三批新能源项目开发建设方案》。此前在首轮配置中因无市场主体报名而流标,现依据《能源法》及云南省多项新能源管理政策文件,依法依规重启配置程序,旨在优选符合条件的投资主体,推动项目有序开发与加快投产。公告明确了报名资格条件(包括独立法人资质、良好信用记录、禁止联合体及关联方重复参与等)、文件获取时间(2026年6月30日至7月8日)、申报截止时间(7月15日17:30)及评审规则(少于三家报名则不予评审)。配置工作由云南科律工程管理咨询有限公司受托组织实施。(199字)

一图读懂浙江最新工商业分时电价政策来源:浙江省发改委 发布时间:2026-06-29 09:10:52

浙江省发展改革委、省能源局于2026年5月28日发布《关于优化工商业分时电价政策有关事项的通知》(浙发改价格〔2026〕112号),明确自2026年7月1日起实施新版工商业分时电价政策。新政优化了峰谷时段划分,取消春秋季早高峰,延长并强化夏冬季晚高峰与尖峰时段;调整计价基数,仅上网电价、上网环节线损费用和系统运行费用参与分时浮动,输配电价及政府性基金附加不再浮动;峰谷价比调整为尖峰:高峰:平段:低谷:深谷=2.05∶1.85∶1∶0.4∶0.2。政策覆盖全体工商业用户,大工业用户须全年执行,一般工商业用户可自主选择且一年内不得变更。
