531后并网项目无国补则亦无市补 网传上海市光伏项目补贴方案或有大变动

来源:SOLARZOOM发布时间:2018-09-03 08:56:06

531新政之后,各地光伏项目的开展几乎都因为补贴的退坡和规模控制而陷入了停滞阶段。近日,记者获得内幕消息,上海市发改委关于今年下半年上海市地方光伏补贴政策相关工作进行了如下安排:

1、根据《上海市可再生能源和新能源发展专项资金扶持办法》(2016版)第四条第二项第三款规定“光伏项目须纳入国家年度规模计划,已享受光电建筑补贴的项目不再奖励”,享受上海补贴的项目必须纳入国家规模,因此,今年“531”至年底的项目目前无法纳入上海补贴目录。

2、目前,本市正在开展2016版办法的修订工作,预计明年并网的项目可不受“须纳入国家年度规模计划”的限制,但今年“531”至年底的项目无法涵盖。

3、目前,市发改委正在积极协调:一是争取将今年“531”后并网的项目纳入明年国家规模(如国家有),则可以继续享受2016版办法规定的补贴;二是争取相关部门同意,删除2016版办法第四条第二项第三款中“须纳入国家年度规模计划”的条款,以涵盖今年“531”至年底的项目。但目前以上两种方案均存在不确定性。

今年7月17日,上海市发改委能源处有关负责人透露,今年上海将启动新一轮光伏补贴地方政策修订工作,目前的意见是补贴扶持力度不减弱、扶持方式更优化,为光伏项目营造更好的政策环境。同时,将研究出台可再生能源配额实施方案和抵扣制度,进一步推动光伏发电市场化交易;后期还将和市规土局等部门研究,探索推动农光互补项目。

上海市光照资源较好、电价较高,光伏发电项目收益较高,目前,上海市光伏消纳不存在障碍,本市电力结构中光伏占比仍偏低,只有0.17%。

上海市补贴详情:

2016年11月17日,上海市发改委印发《上海市可再生能源和新能源发展专项资金扶持办法》(沪发改能源〔2016〕136号),提出:对2016年-2018年投产发电的新能源项目实施奖励,奖励时间为5年。具体标准如下:分布式光伏,工、商业用户为0.25元/千瓦时,学校用户为0.55元/千瓦时,个人、养老院等享受优惠电价用户为0.4元/千瓦时。

辖区补贴:

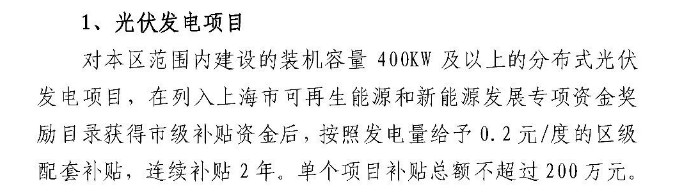

2018年5月17日,上海市松江区对列入上海市可再生能源发展专项资金奖励目录的项目,除市级补贴外,还能获得松江区0.2元/度的配套补贴,连补两年。


据悉,上海市静安区,浦东新区亦有额外配套补贴,相关政策可至辖区人民政府网站查看。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

云南保山583MW风光项目优选开发业主来源:保山市人民政府 发布时间:2026-09-24 09:16:56

云南省保山市于2026年9月21日发布2026年第一批新能源项目投资开发主体竞争性优选公告,面向社会公开遴选582.5MW风光项目业主。项目共分6个标段,含3个光伏标段(总容量240MW)和3个风电标段(总容量342.5MW)。公告明确差异化建设时限:光伏项目要求业主签约后10个工作日内签协议、1个月内完成备案、备案后2个月内开工(前期审批可豁免最多2个月)、开工后8个月内投产、1年内全容量并网;风电项目须于2027年12月31日前核准并开工,2028年10月31日前投产并网。优选工作由云南招标股份有限公司代理,严格依据云南省相关能源管理文件执行,对投资主体的资金实力、经营状况、信用记录及合规能力提出明确要求,不接受联合体及权属转让。(199字)

云南临沧市150MW 光伏项目竞配结果公示来源:临沧市临翔区人民政府 发布时间:2026-09-17 09:43:42

云南省临沧市临翔区蚂蚁堆乡150MW光伏发电项目于2026年9月14日完成竞争性磋商,华能澜沧江水电股份有限公司被确定为成交供应商。该项目总投资额为5.2亿元,建设规模为15万千瓦,投资经营期限为25年,选址位于临沧市临翔区蚂蚁堆乡。磋商活动由云南建鼎项目管理有限公司组织,评审依据相关法律法规及磋商文件进行。成交结果于2026年9月15日至17日公示,为期3个工作日;公示期结束后,成交方需及时领取成交通知书,并与采购人——临沧市临翔区发展和改革局签订投资开发协议。未中选供应商可按规定办理磋商保证金退还手续。(199字)

河北保定206.55MW风、光项目公示来源:保定市发改委 发布时间:2026-09-01 10:55:29

保定市发展和改革委员会于2026年8月31日公示拟申报纳入河北省年度开发建设方案的7个风电、光伏发电项目,总装机容量达206.55万千瓦(即206.55MW)。此举依据河北省发改委关于实行风电、光伏项目投资主体公开招标的相关通知,项目通过市级公共资源交易平台,采用“双盲”评审方式完成投资主体招标程序。公示期为2026年9月1日至9月5日,旨在接受社会监督;如有异议,可于公示期内向市发改委新能源科反映。附件列出了各项目具体信息,包括项目单位及容量等明细。

云南临沧市150MW光伏项目竞配启动来源:镇康县发展改革局 发布时间:2026-08-18 16:56:39

云南省临沧市镇康县正式启动哈里150MW光伏发电项目竞争性配置工作。该项目总投资约5.4亿元,建成后年发电量预计达2.1亿千瓦时。采用“建设—运营”模式,由中选投资主体全面负责前期审批、勘察设计、投融资、建设实施及25年全周期运营管理,并承担全部资金筹措及合规手续办理费用,包括用地、环评、水保、接入系统等十余项专项评估与报批。项目建设须在中选并备案后2个月内开工(前期手续时间可豁免最多2个月),开工后8个月内具备投产条件、1年内实现全容量并网;逾期未开工或未按期建成的,将被收回开发权。经营期满后,开发权由县政府收回并重新组织配置。

河北承德市100MW光伏项目投资主体中标候选人公示来源:中国电力招标网 发布时间:2026-08-18 14:31:05

8月14日,河北省承德市滦平县公示了2025年1号光伏项目投资主体中标候选人。该项目由承德市节能监察中心作为业主单位,选址于滦平县红旗镇与小营镇,规划建设规模为100兆瓦(MW)光伏发电设施。公示显示,华电新能源集团股份有限公司位列第一中标候选人,中国机械工业第二建设工程有限公司为第二中标候选人。此次公示标志着该项目已进入投资主体确定的关键阶段,后续将依据招投标程序完成正式签约与建设筹备工作。该光伏项目属于承德市推动可再生能源发展的重点布局之一,旨在提升区域清洁能源供给能力。(198字)

云南昭通市巧家县300MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-08-11 09:58:47

本文介绍了云南省昭通市巧家县启动的四个集中式光伏项目投资主体优选工作。8月10日,相关公告在中国招标投标公共服务平台发布,涉及炉房、花山、白马厂和茂租四个光伏发电项目,总装机容量达300兆瓦。其中,炉房与花山项目各为5万千瓦,白马厂为9万千瓦,茂租为11万千瓦。所有项目均采用竞争性磋商方式遴选投资主体,建设资金全部由中标投资人自筹。项目建设周期要求严格:前三个项目须在开工后6个月内具备投产条件、1年内实现全容量并网;茂租项目投产时限放宽至开工后8个月,但全容量并网仍需在1年内完成。
