储能已成为日本电网端应对技术需求的必需品

来源:EnergyVoice发布时间:2018-08-07 10:07:16

目前,光伏项目与储能相结合的机会已经大量涌现。为了了解日本对与基于储能的光伏项目的需求度,我们搜集整理了日本最大的15个光伏+储能项目名单,包括已投入运营和正在建设的项目。

日本的光伏+储能市场分类

1、 分布式光伏

针对电力消费者和居民光伏-即自我消费,电网平价等。

现有市场主要是由补贴驱动的,可用于锂离子电池(LiB)和零耗能房屋(ZEH),在后者的政策作用下,大多数新房将在2020年之前实现年度能源净消耗量和碳排放量为零。除FIT补贴外,2019年之后将出现一些额外的选择,包括居民可以以低于上网电价的价格出售剩余电力; 经济产业省(METI)的委员会预估届时的价格约为每千瓦时11日元。

2、 集中式光伏

针对电力开发商,关系到并网和PPA等。

这些项目也有一定的补贴和支持,由地方/市政府而非METI提供。

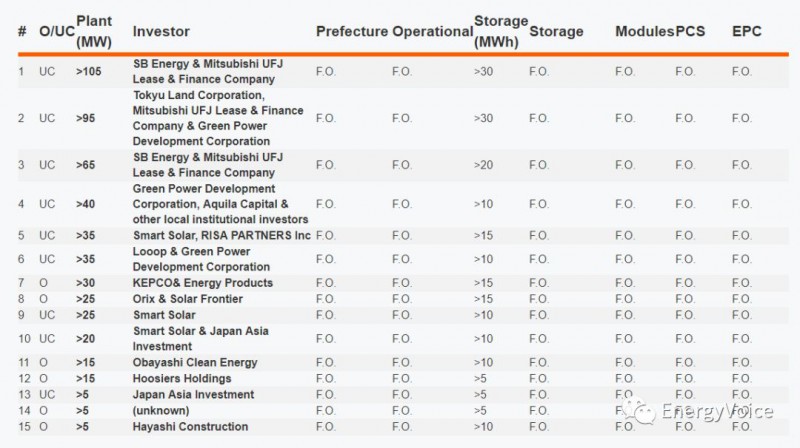

下面的列表展示了2018年初开始运营(O)或正在建设(UC)的15个集中式光伏+储能项目。目前日本前6大已运营的光伏+储能项目的累计产能为44.3MW,预估的累计产能约为120MW。



数据解读

数据显示,到2020年,日本的光伏储能市场容量预计将增长三倍以上。预计到2018年底,约有19%的在建产能将投入运营。

LG Chem Ltd.在日本的储能市场份额中占据主导地位。该公司为2个已投入运营(共6个)和5个正在建设的光伏储能电站(共9个)提供储能设备,在日本目前15个光伏储能项目中约占47%。

在这些光伏储能项目中,87%位于北海道。 想要在北海道以及其他邻近岛屿达成PPA,储能电池是不可或缺的,这似乎已成为支撑该地区光伏储能市场的催化剂。 此外,北海道电力公司(HEPCO)根据技术要求表示储能电池是必需品,它是解决光伏发电厂产能不稳定(短期内)的主要措施。

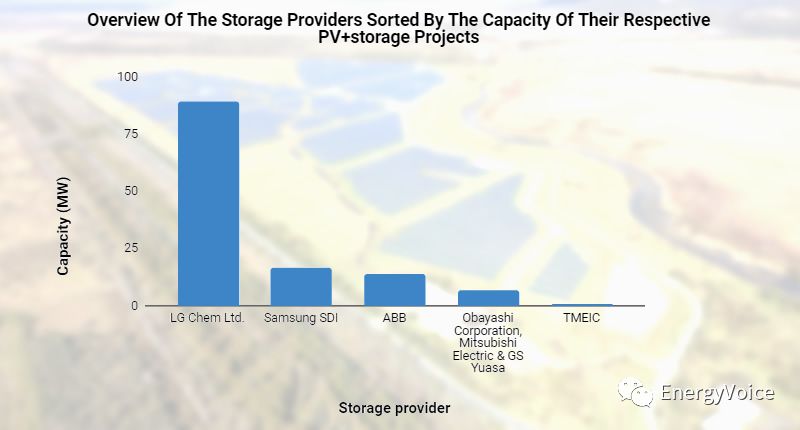

15大光伏储能项目中,储能供应商的市场份额分配图

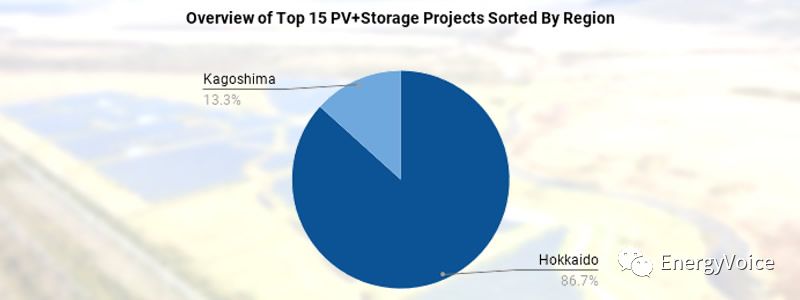

15大光伏储能项目的地域分配图

到目前为止,储能应用主要部署在北海道这样有迫切技术需求的地区。总的来说,考虑到未来几年市场容量的增加,日本光伏+储能的前景很光明。此外,BNEF预测到2030年全球锂电池价格将下降至约74美元每千瓦时。除了储能价格正在下降,日本各大电力公司的总体发电容量也即将饱和。各种迹象表明,在削减电力风险、财务风险和其他相关风险方面,光伏与储能的结合是一项极具价值的措施。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
印度可再生能源的兴与忧:发的了电,但存不起来源:看点资讯 发布时间:2026-09-24 08:47:18

本文聚焦印度可再生能源发展的“双面性”:一方面,其装机容量十年间从4吉瓦跃升至300吉瓦,2024年7月单日可再生能源发电曾覆盖超半数峰值需求,标志着清洁能源已从边缘走向电力系统核心;另一方面,输电基础设施严重滞后——跨邦输电项目四分之一延误超一年,2026年一季度近三分之二的弃电量(总计300吉瓦时)源于电网容量不足。发电项目(18–24个月建成)与输电工程(受土地征用、审批协调等制约)进度失衡,叠加西北部电源集中与储能发展受阻(因电池涨价、原材料短缺及融资成本上升),正构成实现2030年500吉瓦非化石能源目标的最主要运营风险。

国家电网董事长张智刚:加快建设主配微协同的新型电网、“十五五”力争建成投产特高压直流15回以上、跨省区输电能力达到5亿千瓦!来源:中国电力报 发布时间:2026-09-23 09:10:45

文章介绍了国家电网董事长张智刚关于“十五五”时期新型电力系统建设的战略部署。面对碳达峰与能源强国建设的关键任务,国家电网将以“主配微协同”为方向,加快构建新型电网架构:一方面加大投资力度,力争“十五五”建成投产特高压直流15回以上,跨省区输电能力达5亿千瓦,并提升城乡供电可靠性、分布式新能源承载力及末端微电网自平衡能力;另一方面聚焦保供、转型、创新与安全四大维度,强化余缺互济与需求侧管理,服务新能源并网与电能替代,攻关核心技术特别是人工智能应用,并健全大电网安全治理与防灾应急体系,全面支撑清洁低碳、安全高效、灵活智能的新型能源体系建设。(199字)

客户选择+行业验证:天合储能的行业地位从何而来!来源:天合光能 发布时间:2026-09-20 09:24:25

储能行业进入安全、交付与长期运营比拼新阶段,天合储能以“被反复选择”定义行业地位:近30年品牌+ESG构建海外信任底座,全周期服务实现客户共同成长,复购与跨市场复制验证系统能力,BNEF Tier 1与Wood Mackenzie全球前五形成权威交叉背书。

美国两大光伏储能协会宣布合并!来源:TaiyangNews 发布时间:2026-09-20 09:07:46

美国太阳能工业协会(SEIA)与社区太阳能准入联盟(CCSA)宣布将于2026年10月初完成合并,整合双方团队、资源及政策倡导职能,在SEIA框架下统一运营。此次合并已获双方董事会批准,旨在构建覆盖公用事业规模、工商业、户用及社区光伏与储能全细分领域的全国性行业代表机构。SEIA此前主要服务前三大市场,而CCSA专注推动社区太阳能发展;合并后将强化对分布式能源的政策支持能力。新实体将成为美国唯一全面代表光伏与储能行业的国家级协会,致力于提升能源可及性、可负担性与电网可靠性。数据显示,2026年第二季度美国光伏新增装机11.4GW(DC),储能新增20.2GWh,二者合计占当期电网新增装机的70%。(199字)

虚拟电厂在电力辅助服务与需求响应中怎么盈利?哪家技术更强?协鑫能科AI交易型储能解析来源:索比光伏网 发布时间:2026-09-18 15:37:37

本文探讨工商业储能价值重构背景下,虚拟电厂如何通过AI驱动实现盈利,并以协鑫能科为典型案例进行解析。随着电力现货市场全面铺开、新能源入市加速及行政分时电价取消,传统“峰谷套利”模式难以为继,行业正转向以算法为核心、主动参与多市场交易的“运营竞赛”。协鑫能科构建了“聚星AIVP”交易型虚拟电厂平台与自研EnergyTS 2.0时序大模型,具备高精度电价/负荷预测(准确率超94%)、毫秒级策略寻优及跨市场套利能力;依托超130万千瓦可调负荷、31GW管理规模及国家电网等三大电网全域准入资质,形成“能源资产+智慧服务+AI交易”三位一体运营闭环。其系统已在江苏等地实现辅助服务收益超1亿元,并入选全国“人工智能+能源电力”百强案例。

天合储能与AMP-lify签署合作备忘录,拟在日本供应约1GWh电网级储能系统!来源:天合光能 发布时间:2026-09-17 09:33:22

天合储能与日本AMP-lify签署备忘录,将供应约1GWh Elementa金刚3系列储能系统,含适配日本狭小场地、限重运输的Flex方案(1.56MWh/5㎡/65dB)。双方强强联合,以本地化认证、团队与场景适配,加速推进群马首批交付、九州160MWh高压项目等规模化落地。

《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)

“富余”的绿电 往哪儿存?新型储能留住白天的太阳来源:央视网 发布时间:2026-09-16 08:51:48

本文围绕“富余绿电如何储存与高效利用”这一核心问题,系统介绍了我国新型储能发展的现状、技术路径与政策部署。面对风电、光伏装机持续增长带来的发电与用电时间错配矛盾,新型储能正成为关键调节手段:截至2025年底,全国新型储能累计装机达1.36亿千瓦,占全球约一半,等效利用小时数三年内翻近一倍。文章重点呈现三大实践方向:一是因地制宜发展多元技术,如山东泰安盐穴压缩空气储能(存气发电、零碳排放)、钠离子电池(资源丰富、宽温域、长寿命);二是加速长时储能产业化,如菏泽海辰基地量产4—8小时储能系统,支撑“白天存光、晚上用光”;三是推动储能参与电力市场,依据电价信号动态充放,提升经济性与响应灵活性。“十五五”规划明确将长时储能列为重点,目标到2030年新型储能装机达3亿千瓦,并强化调控机制创新,实现绿电“存得下、调得好、用得准”。(199字)

天合储能解码AIDC供电难题,以构网型技术打造“源储+配荷”全域方案来源:天合光能 发布时间:2026-09-15 10:29:48

天合储能在郑州AIDC储能论坛发布“源储+配荷”全域融合方案,以构网型储能技术破解AI数据中心供电难题。方案涵盖脉冲耐受电芯、构网型PCS、AI协同EMS及800V HVDC高密配电,PUE<1.15,交付提速30%,助力算力绿色稳定增长。

Copec从Metlen收购Tamarico II太阳能加储能项目来源:indexbox 发布时间:2026-09-15 10:08:12

智利公用事业公司Copec于9月10日通过子公司Copec Flux S.p.A.,从希腊开发商Metlen Energy & Metals收购了位于智利的Tamarico II太阳能与储能项目。该项目包含165MW光伏装机容量及初始725MWh、可扩展至925MWh的电池储能系统(BESS)。交易体现了Metlen“开发—建设—退出”的资产轮换策略,也强化了其与Copec集团自三年前建立的合作关系,为双方在智利进一步拓展可再生能源及储能投资奠定基础。当前,智利BESS行业发展迅猛:今年4月全国运营中储能容量已突破1GW,提前一年达成2027年部署目标,并有望在2027年即实现原定2050年的长期储能发展目标。

数次爆炸!一光伏储能电站突发火灾来源:环球零碳 发布时间:2026-09-11 08:25:07

9月7日凌晨,加拿大爱德华王子岛萨默赛德市的Summerside Sunbank光伏储能电站发生火灾,起火点为一处蓄电池组,现场多次爆炸致电池舱盖被炸飞,并释放高毒性烟雾。消防部门迅速响应,采取热成像无人机监测、对邻近电池舱持续降温等特殊处置措施,避免直接喷水,任由着火电池自行燃尽。当局发布500米范围内的自愿疏散令,并要求周边居民关闭门窗、停用通风系统;当地三所公立学校及一所法语学校当日停课。该电站于2024年1月投运,占地30公顷,装机容量超21兆瓦,配套10MW/20MWh储能系统,是该市重要的可再生能源设施。初步推测雨水渗入引发电池短路,但确切原因仍在调查中。
