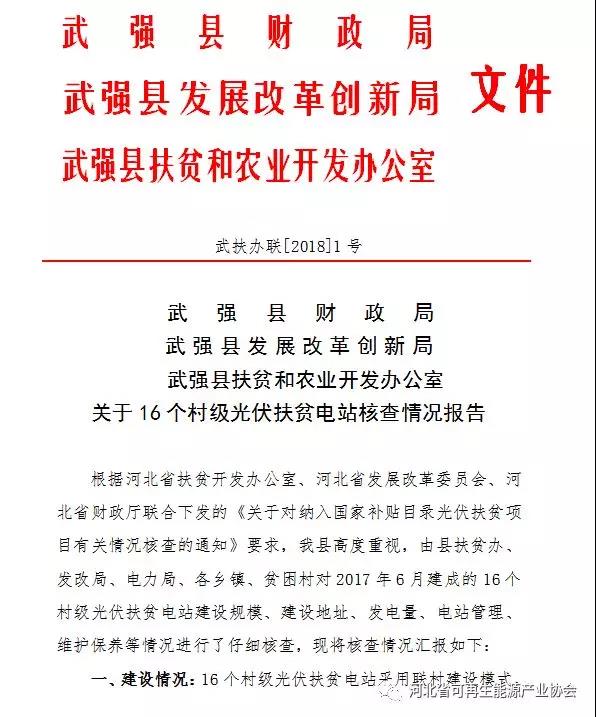

河北武强县16个村级光伏扶贫电站核查情况

来源:河北省可再生能源协会发布时间:2018-07-13 16:41:06

分为6个建设地点。

(一)栗家庄联村电站:电站建设规模1200千瓦,包括南代村、朱家庄村、东唐旺村、陈庄村4个村级扶贫电站,涉及8台变压器,建设地点为栗家庄村西。建设企业为河北久吉新能源科技有限公司,使用光伏组件为保定英利品牌,逆变器为首航品牌。

1、南代村村级光伏电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706532300、0706524422。

2、朱家庄村级光伏电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706532010、0706528046。

3、东唐旺村光伏电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706521902、0706527766。

4、陈庄村光伏电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706524044、0706525119。

(二)、乐郊联村电站:建设规模600千瓦,包括西左村、候家屯村2个村级扶贫电站,建设地址为乐郊村村北。建设企业是河北久吉新能源科技有限公司,使用光伏组件为保定英利品牌,逆变器为首航品牌。

1、西左村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706379615、0706375802。

2、候家屯村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706376140、0706376401。

(三)、后马庄联村电站:建设规模600千瓦。包括吴家寺村、黄家屯村2个村级扶贫电站,建设地址为后马庄村村北,建设企业是河北久吉新能源科技有限公司,使用光伏组件为光为品牌,逆变器为首航品牌。

1、吴家寺村村级光伏扶贫电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706380228、0706386981。

2、黄家屯村村级光伏扶贫电站,安装光伏组件1134块,每块265瓦,实际建设规模300千瓦。变压器2台,发电户号:0706376687、0706376036。

(四)葛沙洼联村电站:建设规模1200千瓦,包括吴沙洼村、樊沙洼村、田沙洼村、张沙洼村4个村级光伏扶贫电站,建设地址为葛沙洼村西,建设企业是河北泽庆天然气技术开发有限公司,使用光伏组件为光为、向日葵品牌,逆变器为首航品牌。

1、吴沙洼村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706555848、0706550247。

2、樊沙洼村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706555402、0706512786。

3、田沙洼村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706549650、0706551093。

4、张沙洼村村级光伏扶贫电站,安装光伏组件1154块,每块260瓦,实际建设规模300千瓦。变压器2台,发电户号:0706546589、0706555516。

(五)宋古河联村电站:建设规模900千瓦,包括大李庄村、东薛村、谷家村3个村级光伏扶贫电站,建设地址为宋古河村南,建设企业是武强县祥华新能源科技有限公司,使用光伏组件为光为品牌,逆变器是华为品牌。

1、大李庄村村级光伏扶贫电站,安装组件1122块,每块270瓦,建设规模302千瓦。变压器2台,发电户号:0706582813、0706576276。

2、东薛村村级光伏扶贫电站,安装组件1122块,每块270瓦,建设规模302千瓦。变压器2台,发电户号:0706576410、0706568822。

3、谷家村村级光伏扶贫电站,安装组件1122块,每块270瓦,建设规模302千瓦。变压器2台,发电户号:0706597239、0706589120

(六)豆村村级光伏扶贫电站:建设规模300千瓦,电站建设在豆村村西,建设企业是武强县拓普新能源科技有限公司。使用光伏组件为江苏海润品牌、逆变器为古瑞瓦特品牌。安装组件380块,每块260瓦,建设规模98千瓦。武强县东帝科技有限公司,使用光伏组件为东帝广电品牌、逆变器为首航品牌。安装组件840块,每块250瓦,建设规模210千瓦。变压器2台,发电户号:0706602052、0706600043。

二、发电情况:通过在武强县电力公司进行发电记录核查,16个村级光伏扶贫电站每个月的发电稳定、正常,发电户号与上报户号一致。

三、维护保养情况:通过对6个联村电站进行核查,各电站建设企业都建立了规章制度,有专人对光伏电站进行管理和维护保养,定期对电站进行擦拭,电站安装了监控装置,通过小麦专业监控平台可以随时监控电站的发电情况,遇到故障可以及时进行排除。

通过核查,武强县16个村级光伏扶贫电站建设规范,所用的光伏组件、逆变器、支架等主要设备均为合格产品,光伏电站运转正常,管理维护良好,无虚报和重复申报等问题。发电户号与上报户号一致,申报户数与实际一致。

武强县财政局武强县发展改革创新局

武强县扶贫和农业开发办公室

2018年6月4日


索比光伏网 https://news.solarbe.com/201807/13/290392.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南:2027年机电竞价2341个项目中标 光伏0.331元/度来源:昆明电力交易中心 发布时间:2026-06-18 16:43:39

云南省于2026年6月16日开展2027年机制电价首次正式竞价,共2354个新能源项目参与申报,最终2341个项目中标。其中,光伏项目出清电价为0.331元/千瓦时,风电项目为0.3351元/千瓦时。参与竞价的项目须已完成核准或备案、全容量并网或承诺于2027年6月30日前并网,且未纳入过往机制执行范围。竞价按项目类型分组组织,光伏机制电量需求占比60%,单个项目申报电量上限75%,申报电价区间为0.22–0.3358元/千瓦时;风电机制电量需求占比50%,申报电量上限65%,电价区间同为0.18–0.3358元/千瓦时。出清结果于2026年6月17日至24日通过云南电力交易系统公示,供项目主体及代理商查询。

内蒙古:绿电直连已批复63.21GW,已建成10.32GW!来源:内蒙古广播电视台官方客户端 发布时间:2026-06-18 14:54:41

本文介绍了内蒙古自治区在绿电直连领域的创新实践与阶段性成果。作为全国首个开展绿电直连试点的省份,内蒙古聚焦新能源规模化发展与就地消纳,构建了“风光储一体化、源网荷储协同”的特色模式。截至当前,全区已批复绿电直连及相关市场化项目152个,总装机达6321万千瓦;建成项目66个,装机1032万千瓦,年底还将新增274万千瓦。项目覆盖锂电池材料、电解铝、数据中心、零碳园区等多个高载能领域,并通过专线直供、跨盟市源荷配对、审批权限下放等机制优化,形成可复制推广的省级实操方案。其经验已被纳入国家新政,推动绿电直连由单用户向多用户共享升级。

山东5月机制结算参考价:光伏0.051元/kWh来源:国网山东电力 发布时间:2026-06-18 14:38:07

本文介绍了国网山东电力于2024年6月16日发布的2026年5月电力市场信息“明白纸”中公布的机制电价结算参考价。其中,风电的结算参考价为328.589元/兆瓦时,折合约0.329元/千瓦时;光伏为51.042元/兆瓦时,折合约0.051元/千瓦时。该数据反映了山东省电力市场对不同类型可再生能源发电的机制化价格安排,旨在指导相关市场主体参与交易与结算。需注意的是,所列价格为“机制结算参考价”,并非实际成交电价,其制定依据包括政策导向、资源特性及市场供需等因素。文中未说明具体计算方法或执行细则,仅提供当月两类电源的参考数值。(198字)

山东东营市进一步加强分布式光伏安全监管工作来源:东营应急管理局 发布时间:2026-06-18 10:43:39

为应对汛期高温、雷雨、大风等恶劣天气带来的安全风险,东营市人民政府于2026年6月17日发布通知,全面加强分布式光伏安全监管。通知指出,因项目分布广、投资主体多元、设备老化及监管盲区等问题,火灾、坠落等事故隐患突出。要求各县区开展全覆盖摸排,建立项目台账,强化备案、建设、运行全链条监管;明确行政审批、能源主管及住建、应急等部门职责,严查违法施工、资质缺失等问题,落实建筑物结构、消防、防雷等安全要求;同时加强安全宣传培训、警示教育和应急演练,并畅通社会举报渠道,推动形成共建共治格局。

河南:利用公路服务区等路域资源规模化建分布式光伏电站来源:河南省发展和改革委员会 发布时间:2026-06-18 10:41:58

本文介绍了《河南省交通运输结构调整专项行动方案(2026—2028年)》的核心内容,旨在推动全省交通运输绿色低碳转型。方案以“公转水”“公转铁”、多式联运、绿色基础设施建设、新能源装备推广等为重点任务,设定明确量化目标:到2028年,公路货运量占比降至86.1%,水路、铁路货运量分别提升至9.1%和4.8%;新能源运输量占比达25%以上;建成70个绿色低碳服务区,路域资源分布式光伏装机超700兆瓦;新增新能源营运货车至3.8万辆,新能源船舶达30艘。方案还配套财政补贴、通行费优惠、激励政策及保障机制,系统推进交通结构优化与能源融合。(199字)

HVR Solar签约落地印度北方邦1.2吉瓦TOPCon电池生产项目来源:索比光伏网 发布时间:2026-06-18 07:40:57

印度光伏企业HVR Solar在2026年上海SNEC展会上签署多项合作协议,计划在北方邦阿姆罗哈市投资建设一座1.2吉瓦TOPCon(隧穿氧化层钝化接触)太阳能电池生产基地。项目将由中方设备供应商大族光伏提供全套生产线及核心设备;工业系统供应商真泰克负责化工物料与气体配套系统供应;印迪格林科技承担产线集成与落地部署。HVR Solar强调,该项目不仅旨在提升印度本土高效光伏电池产能,更着眼于构建自主可控、技术先进、可持续发展的本地光伏产业生态,以增强印度在全球光伏产业链中的地位,并为当地创造长期经济与社会价值。(198字)

西班牙巴利阿里群岛太阳能项目暂停令正式生效来源:索比光伏网 发布时间:2026-06-17 19:01:31

西班牙巴利阿里群岛自2026年6月11日起正式暂停在乡村土地上新建光伏项目,依据为第4/2026号法案。此举旨在为编制全新的可再生能源与储能发展规划争取时间,该规划须在两年内完成并纳入《巴利阿里群岛能源行业总体规划》。暂停令不溯及既往,已获并网许可、自用型光伏、现有设施升级及混合能源改造项目不受限制。新规核心目标是协调可再生能源发展与农业用地保护、自然景观维护及生态资源可持续利用之间的关系,未来将通过划定适宜开发区域、明确项目规模与土地适配标准,构建兼顾能源转型、乡村保护和区域经济发展的制度框架。该举措延续了群岛自2019年确立的能源转型路径,即到2050年实现100%可再生电力供应,其中光伏发电为关键组成部分。(199字)

太阳能电站凌晨遭纵火,大批光伏板被烧毁来源:因泰来 发布时间:2026-06-17 16:47:55

6月15日凌晨,泰国南部北大年府亚灵县一处在建太阳能电站遭多名不明身份人员纵火袭击,仓储区大批光伏板被烧毁,所幸无人员伤亡。事发后军警迅速封锁现场并展开调查,正调取监控、搜集证据以追查作案者及动机。值得注意的是,此次事件并非孤立个案——数日前,当地另一处生物质发电厂亦遭武装人员闯入并引爆装置,造成设施损毁。接连两起针对新能源基础设施的袭击,引发外界对北大年府投资环境与项目安全的关切。作为泰国政府推动南部经济发展的关键抓手,太阳能、生物质能等清洁能源项目本意在于促进就业与民生改善,但频发的安全事件可能削弱企业投资信心,进而干扰区域经济发展规划的实施。

23.76GW!河北启动2026年风、光伏项目申报来源:河北省发展和改革委员会 发布时间:2026-06-16 15:11:08

河北启动2026年风电光伏项目申报,总指导规模2376万千瓦。明确“不需指定投资主体、强化用地与选址审核、2029年底前全容量并网”三大原则,创新推行“双盲”评审招标,并鼓励零碳园区布局分散式风电,推动能源强省建设提速。

澳门拟在新建公共建筑及运动场计划设太阳能发电来源:澳门广播电视台 发布时间:2026-06-16 10:40:17

澳门特区政府正积极推进绿色能源转型,计划在新建公共建筑及运动场馆中安装太阳能光伏发电系统,并于2026年中旬在路氹城建设供轻型与重型车辆使用的超级充电站。后续将依据社会需求和场地条件,在现有或临时公共停车场、街道等增设充换电设施,提升电动车使用便利性。针对国际能源价格波动带来的影响,环保局联合经济及科技发展局、消费者委员会和社会工作局回应议员质询,表示持续关注本地燃油供应与价格稳定,通过跨部门燃料监察小组加强与业界沟通,并推动各类燃油优惠措施,协同推进“油转电”进程。(199字)

重要利好,美国恢复太阳能税收抵免5%安全港规则来源:PV光圈见闻 发布时间:2026-06-15 16:51:15

美国哥伦比亚特区地方法院法官撤销了国税局(IRS)第2025-42号通知,恢复适用于1.5MW以上光伏和风电项目的“5%安全港”规则。该规则允许项目方通过投入项目总价值5%的资金来证明“开工建设”,从而获得30%的48E投资税收抵免和45Y生产税收抵免。此前IRS以“防止人为操纵资格”为由取消该规则,转而要求满足“实体工程测试”标准。法院认定该通知“武断且反复无常”,理由包括:未充分说明取消依据、存在对光伏与风电的技术歧视、忽视长期沿用的政策惯例及投资者的信赖利益。裁决发生在两项抵免将于2026年7月4日到期前不到一个月,为开发商提供了更灵活的资格认定路径,但实际可操作的新项目时间窗口有限,后续IRS可能出台新规或上诉,相关项目仍面临不确定性。(199字)
