9家光伏企业瓜分国电投2018领跑者1.3GW组件订单!

来源:北极星太阳能光伏网发布时间:2018-07-10 09:28:54

第三批领跑者基地总计5GW,国电投获得1.645GW建设指标,占比高达32.9%。其中,寿阳获100MW、海兴获245MW、宝应获100MW、泗洪获100MW。

7月6日,作为第三批领跑基地中标体量最大的企业,国家电投公布了将用于海兴、寿阳、大同二期、达拉特、白城五大领跑基地共计1.338GW的组件中标结果。亿晶光电(511MW)、合肥晶澳(238MW)、锦州阳光(228MW)、泰州中来(144MW)、东方环晟(120MW)五家瓜分了此次国家电投逾1.2GW的领跑者组件订单。

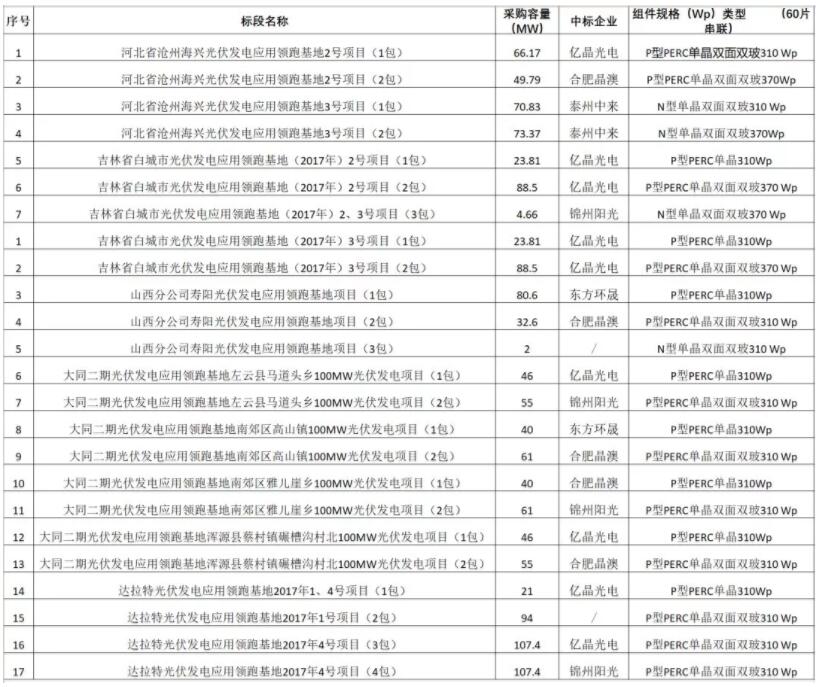

组件企业中标情况公示



责任编辑:sales3
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
Anza: 美国光伏组件涨价, 抢抓12月4日前清关窗口期来源:光伏情报处 发布时间:2026-09-28 09:33:53

美国光伏市场因特朗普政府重启的232条款政策面临重大调整:自公告发布后一个月内,组件价格显著上涨,同款产品在12月4日最低进口价格生效后的报价较此前上涨约15%。Anza机构数据显示,超半数供应商已更新报价,低价货源正快速收紧。为保障项目经济性,开发商须抢抓12月4日前的清关窗口期,优先采购已完成美国海关清关的库存组件,并评估可在截止日前完成清关的进口货源;同时需重新核定供货商的本土含量合规性,并在合同中明确关税风险分担。Anza强调,决策刻不容缓——运输与清关耗时意味着实际采购需提前行动,开发商应立即基于实时价格、库存及交易条件,动态优化采购方案。(199字)

协鑫集成入围南水北调1.3GW光伏组件集采BC组件标段来源:协鑫集成 发布时间:2026-09-28 08:42:28

中国南水北调集团2026—2027年度光伏组件集采项目总规模达1.3GW,分为两个标段:标段一为1000MW TOPCon组件,标段二为300MW单晶双面双玻BC组件。协鑫集成成功入围BC组件标段供应商,其产品需满足转换效率≥23.8%、电池片尺寸≥182mm等严苛技术要求。该BC组件依托自主研发高效电池技术,在发电增益、抗衰减性及高湿、风沙等复杂环境适应性方面表现突出,适配南水北调沿线地形多样、气候多变的特殊应用场景。作为全球绿色能源系统集成商,协鑫集成已实现BC技术多年积累,并规划于2026年下半年至2027年上半年新增8GW GPC电池产能,加速技术产业化。此次中标标志着央国企客户对其技术路线与产品品质的再度认可,公司将全力保障交付,支撑沿线清洁能源体系建设。(199字)

欧洲74MW新单!天合光能携手MaxSolar深化合作来源:天合光能 发布时间:2026-09-21 09:42:59

近日,天合光能与MaxSolar达成新供货协议,将为其位于德国的五座光伏电站项目供应最新至尊3代组件。此次合作进一步拓展了双方既有合作版图,彰显天合光能夯实的产品硬实力,以领先技术持续深耕欧洲市场。MaxSolar是德国本土综合可再生能源基础设施开发运营商,项目覆盖传统地面光伏电站、跟踪支架应用场景以及光储一体化项目。根据协议约定,本次供货总规模达74MW,全部采用天合光能至尊3代组件,预计202

变天了!光伏上了欧盟碳关税清单来源:光伏智库 发布时间:2026-09-20 08:51:57

欧盟碳边境调节机制(CBAM)拟于2028年正式扩围,首次将光伏组件、太阳能追踪器及安装支架系统等下游成品纳入征税范围。此举突破此前仅覆盖钢铁、铝等基础原材料的框架,清单产品由约200种增至457种,光伏相关品类被明确单列。纳入主因在于其大量使用高碳排的铝边框与钢支架,而现行规则下进口光伏设备无需承担相应碳成本,被指造成对欧企的不公平竞争。碳成本将通过上游原材料排放全额传导至终端产品;若企业无法提供经认可的实测排放数据,须适用远高于实际水平的惩罚性默认值。此外,CBAM同步收紧反规避规则,豁免门槛降至5吨,并要求电力碳排放核算须满足“小时级”绿电匹配等严苛条件。目前欧委会与欧洲议会仍在谈判,最终落地时间与细则尚存不确定性。

抢装潮促进美国 Q2 光伏装机激增 45%,截至9月本土组件产能超75GW来源:TaiyangNews 发布时间:2026-09-15 09:06:28

本文介绍了2026年第二季度美国光伏市场因“安全港”截止日期(7月4日)引发的抢装潮,推动当季新增装机达11.4GW,同比增45%、环比增43%,其中地面电站贡献9.6GW(同比增61%),主要为锁定第48E/45Y税收抵免。同期分布式光伏表现疲软,户用装机仅995MW(五年最低),同比下降12%,主因2025年第25D条款终止及商业模式转型受阻;工商业和社区光伏则呈温和增减。尽管短期项目储备达216–240GW,但审批延误、并网困难、政策不确定性及新贸易措施(如15%关税、最低进口价格、逆变器管制)正加剧供应链压力。截至2026年9月,美国已投运光伏组件产能升至75.3GW,电池产能10.6GW。长期来看,行业预期仅小幅上调,2026–2031年年均新增装机预计维持在约44GW。(199字)

飞虎3抗弱光组件喜获英国83.94MW地面电站订单来源:晶科能源JinkoSolar 发布时间:2026-09-11 08:53:04

晶科能源签约英国83.94MW大型地面电站,全部采用飞虎3(Tiger Neo 3.0)N型双面组件。针对英国高纬度、多阴雨、低辐照、强遮挡等严苛气候,该组件以卓越弱光响应、抗阴影遮挡能力倍增、最高90%双面率三大优势,显著提升全生命周期发电收益。

晶科能源签约保加利亚110.28MW飞虎组件地面电站订单来源:晶科能源JinkoSolar 发布时间:2026-09-01 09:00:37

近日,晶科能源正式签署保加利亚110.28MW高效组件供货协议,全部采用飞虎系列N型双面组件,专项用于保加利亚东南部大型地面电站建设。本图由AI生成保加利亚东南部属大陆性气候向地中海气候过渡地带,光照资源充沛,是大型地面电站的优选区域。但项目场区地势起伏,山丘与谷地交错,早晚时段阵列互遮挡和地形投影难以避免;夏季午后强对流天气频繁,云团移动迅疾,辐照强度在短时间内大幅波动。复杂的光照条件对组件的弱

落地东南亚热带场景!华晟新能源Himalaya PLUS斩获缅甸13.7MW新单来源:华晟新能源 Huasun 发布时间:2026-08-31 06:49:48

华晟新能源再获缅甸13.7MW光伏订单,为其Himalaya PLUS高效异质结组件海外规模化落地再添实证。该产品凭借HJT技术超低温度系数,精准适配东南亚高温高湿环境,凸显高温发电优势与高可靠性。此次交付进一步夯实华晟在东南亚清洁能源市场的战略布局。

晶科能源签约希腊176.14MW飞虎组件地面电站订单来源:晶科能源 发布时间:2026-08-28 06:30:56

晶科能源近日与希腊可再生能源开发商签署176.14MW高效光伏组件供货协议,全部采用其“飞虎”系列N型双面组件,用于希腊中部山地丘陵地带的大型地面电站建设。该区域地形起伏大、光照条件复杂:早晚山体与阵列间互遮挡频发,午后积云导致辐照剧烈波动,且晨昏雾气浓、入射角低。针对这些挑战,飞虎组件凭借三大核心性能优势被选用:一是高达85±5%的双面率,充分捕获浅色石灰岩地表反射光及散射光,提升全时段发电增益;二是优化电池排布与电气架构,显著增强抗阴影遮挡能力,降低地形与云影引发的失配损耗;三是优异弱光响应性能,保障晨昏低辐照条件下持续稳定输出,延长高价值发电时长。(199字)

组件制造商再次实施临时停产来源:索比光伏网 发布时间:2026-08-28 06:18:15

美国光伏组件制造商Silfab Solar近日宣布,其南卡罗来纳州福特米尔工厂再度实施临时停产。此次停工主要源于两方面原因:一是关键生产物料供应紧张,导致供应链出现阶段性约束;二是工厂需利用停工期开展生产线例行维护。停产覆盖太阳能电池与光伏组件两条核心产线,但客户服务、成品发货、仓储物流等非生产环节照常运行,订单交付不受影响。值得注意的是,这已是该工厂近期第二次临时停产——此前曾因安全事故暂停运营。连续的生产中断凸显出美国本土光伏制造在供应链韧性与日常运营稳定性方面面临的现实压力。行业将持续关注其复产进展及美国本土光伏产能的实际落地成效。(198字)

价值上百万的光伏组件竟全是假货来源:西安中院 发布时间:2026-08-28 06:17:11

2013年成立的郑州某泰能源公司,由周某敬实际控制,主营太阳能产品经销。2021年7月,该公司与希腊客户签订合同,以每片113.4欧元价格销售1860片某品牌540瓦光伏组件。为牟取非法利益,周某敬在未经商标权利人许可的情况下,委托江西厂家生产外观、尺寸相同的仿冒组件1240片,并网购正品铭牌贴标,伪造检验报告后出口至希腊,货款折合人民币102万余元。希腊客户使用中发现质量问题,经品牌方核实确认系假冒注册商标产品。法院审理认定,该公司及周某敬构成假冒注册商标罪,非法经营数额特别巨大;鉴于单位及个人均构成自首、认罪认罚并积极赔偿,依法予以从宽处罚,分别判处罚金20万元和5万元,周某敬获刑一年七个月。判决已生效。
