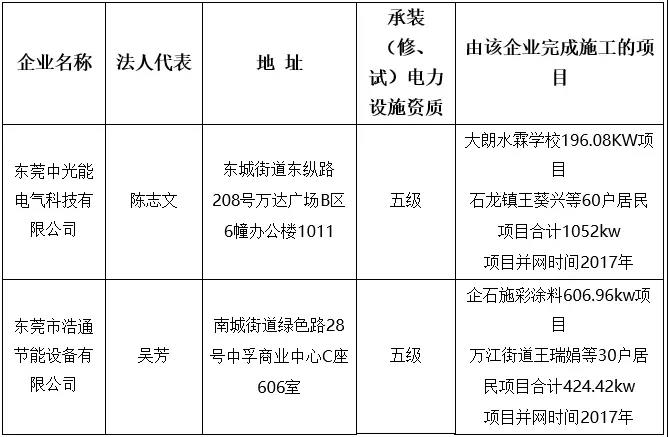

广东东莞市分布式光伏项目施工企业名单公示
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
2026企业出海交流大会在京举行,隆基绿能入选“出海优秀制造企业50”全球推荐名单。大会由CCG主办,15国驻华大使等300余位国际嘉宾出席,发布三大全球推荐名单。隆基凭借卓越海外实践、技术创新与可持续能源解决方案获权威认可,彰显中国新能源企业全球化标杆实力。
河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。
广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。
本文报道了华能江苏公司灌云400兆瓦海上集中式光伏项目工程总承包(PC)的中标候选人公示结果。该项目位于江苏省连云港市灌云县G1-1区块C区,总装机容量400MW,计划工期14个月。招标范围涵盖设备采购(含光伏组件、逆变器、主变、海缆等一二次设备及辅助设施)、海上施工(含桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、系统调试并网,以及全过程管理与专项验收服务。中交第三航务工程局有限公司以约18.88亿元报价位列第一中标候选人,中国铁建港航局集团和天津港航工程有限公司分列第二、第三。
华能江苏公司清能分公司灌云400兆瓦海上集中式光伏项目PC工程于10月20日公示中标候选人,中交第三航务工程局有限公司以约18.88亿元投标价位列第一候选人,按直流侧容量477.36MW折算,单瓦报价约3.95元。该项目计划工期14个月,涵盖设备采购(含光伏组件、逆变器、海缆、主变、SVG、GIS等一二次及辅助设备)、海上施工(桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、原海风场站改造、全系统调试并网,以及全过程项目管理与专项验收服务。投标人须具备港口与航道施工总承包一级或同等海洋工程资质,并持有有效安全生产许可证。公示期至10月23日。
安徽天局太阳能光伏发电有限公司位于宁国市梅林镇大坞厂区的全部资产,将于2026年11月16日至17日由宁国市人民法院在阿里资产平台进行司法整体拍卖。标的包括遭2019年洪水浸泡后的光伏钢结构厂房、光伏组件、配套设备及34座供电铁塔,起拍价514.89万元。公告明确指出,相关设备已停用约7年,未拆机检测,仅凭外观、水渍和锈蚀判断受损情况,绕组、线路板等关键部位可能存在隐蔽腐蚀或短路风险,运行状态无法确认。买受人须在移交后30日内完成搬离,否则需承担场地占用费。该公司成立于2014年5月,注册地为宣城,业务涵盖太阳能发电及光伏设备研发、制造与销售。
本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)
兰坪县水利局对梭罗寨光伏发电项目水土保持方案作出行政许可决定并予以公示。该项目位于云南省怒江州兰坪县营盘镇金满村、凤塔村和沧东村附近山坡,地理坐标明确,防治责任范围总面积为72.92公顷。方案总投资297.17万元,含水土保持补偿费51.04万元。防治措施分为三类:一是主体工程已设计并纳入投资的排水沟与涵管;二是方案新增工程措施,包括排水沟、沉砂池、表土剥离与复耕;三是植物措施(灌草绿化及爬藤栽植)和临时防护措施(拦挡、覆盖、铺垫等)。公示期为2026年10月21日至27日,接受社会监督。
本文介绍了河北省加快可再生能源发展的实践与成效。全省坚持供给与消纳双向发力,一方面持续扩大绿电供给能力,通过风电、光伏、储能等多业态项目加速新能源装机增长;另一方面多点拓展绿电应用场景,推动“自发自用、余电上网”分布式光伏、光储充一体化充电站等模式落地,并强化充换电基础设施布局与智能电网支撑。以华能上安电厂为例,其新能源装机已超火电,建成覆盖多地的三大清洁能源基地。截至2025年底,河北可再生能源并网装机突破1.5亿千瓦,占总装机73.4%;2024年1—8月同比增长15.8%,绿电交易量年内突破百亿千瓦时,新型电力系统建设稳步推进。(199字)
大唐集团于10月20日公示老挝纳磨500MW光伏发电项目逆变器中标结果,株洲变流技术国家工程研究中心有限公司成为中标候选人,中标金额为4195万元。该项目位于老挝乌多姆赛省纳磨县,需配套满足直流侧630.37MW装机容量的300kW及以上组串式逆变器。供货方式为车板交货,交货地点为项目现场,卸货由EPC承包商负责,供应商提供必要配合。交货期要求明确:卖方须在收到订货单或书面通知后30日内具备首批交货条件,并自订货单生效起3个月内完成全部逆变器交付。公告还提及将依据计划分批次交货,具体批次安排以附表为准。(199字)
本文介绍了四川阿坝州茂县赤沙较(二期)光伏发电项目的环评受理公示信息。该项目由大唐(阿坝)新能源开发有限公司建设,位于茂县洼底镇与沙坝镇,总投资约6.31亿元,总占地面积1.5825平方公里,交流侧装机容量150兆瓦。工程共布置42个光伏方阵,其中41个为3.63兆瓦、1个为1.32兆瓦,全部采用650瓦单晶硅双面双玻组件、固定支架及配套逆变器与箱变。项目拟新建一座220千伏升压站,通过7回35千伏地埋电缆接入,并以1回线路汇入金龙潭电站(外送线路不在本次环评范围内)。施工周期约为9个月。
