8个光伏领跑者基地报名完成 最多41家 每企业报4.4个项目

来源:智汇光伏(PV-perspective)发布时间:2018-02-23 09:37:28

截止目前为止,除青海省的格尔木和德令哈外,其他8个领跑者基地、累计38个项目完成了报名工作。

1、报名企业数量

每个领跑者项目报名的企业分别为30~41个。其中,最多的为海兴基地,有41家企业报名;最少的为达拉特基地,只有30家。根据相关规定,每个设计院只能服务一家投标企业,因此此次领跑者至少需要41家设计院参与工作。

2、报名企业次数

8个基地累计报名1094次。其中,最少的达拉特基地的报名次数为101个,最多的大同基地的报名次数为155个。

3、企业报名项目数量

由于每个企业可以报名一个基地多个项目,其中,寿阳、大同项目每个企业平均报名4.4个项目,因此,应该有很多企业报名了全部的5个项目;达拉特平均每个企业报名3.4个项目。

各领跑者基地报名情况如下表所示。

表1:8个基地报名的具体情况


根据《白城光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月7日17时,共接收34家企业报名,各项目报名企业数量见下表。

表2:白城基地的具体报名情况


根据《渭南光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月15日,共接收36家企业报名,各项目报名企业数量见下表。

表3:渭南基地的具体报名情况


根据《海兴光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月15日,共接收41家企业报名,各项目报名企业数量见下表。

表4:海兴基地的具体报名情况



根据《达拉特光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月15日,共接收30家企业报名,各项目报名企业数量见下表。

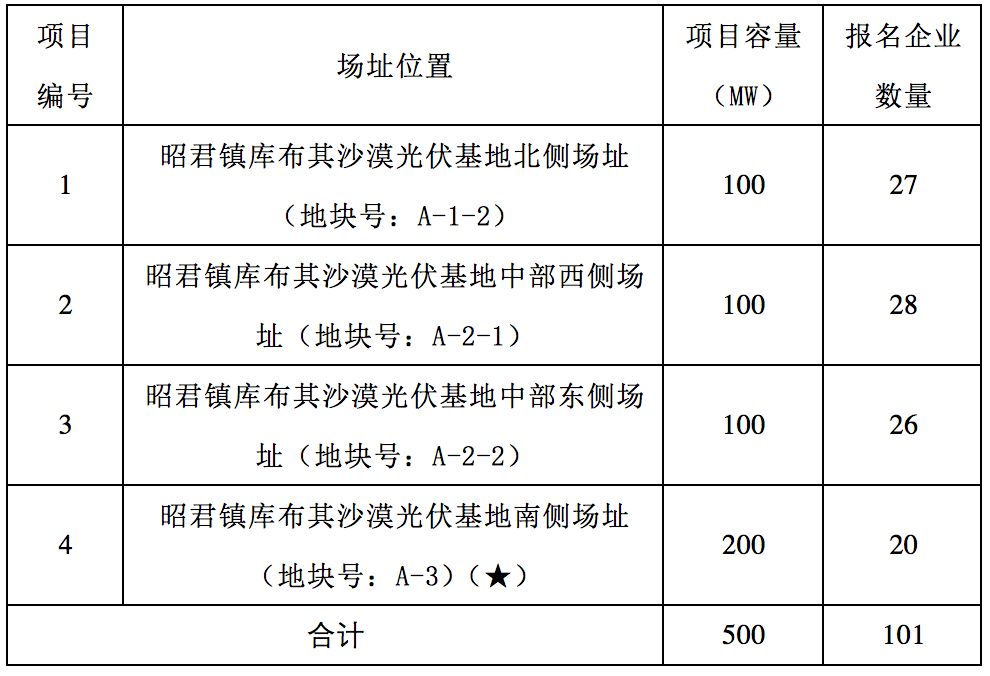

表5:达拉特基地的具体报名情况


根据《寿阳光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月16日17时,共接收34家企业报名,各项目报名企业数量见下表。

表6:寿阳基地的具体报名情况


根据《宝应光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月16日,共接收34家企业报名,各项目报名企业数量见下表。

表7:宝应基地的具体报名情况


根据《泗洪光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月16日,共接收34家企业报名,各项目报名企业数量见下表。

表8:泗洪基地的具体报名情况


根据《大同二期光伏发电应用领跑基地2017年竞争优选公告》,截止至2018年2月16日,共接收35家企业报名,各项目报名企业数量见下表。

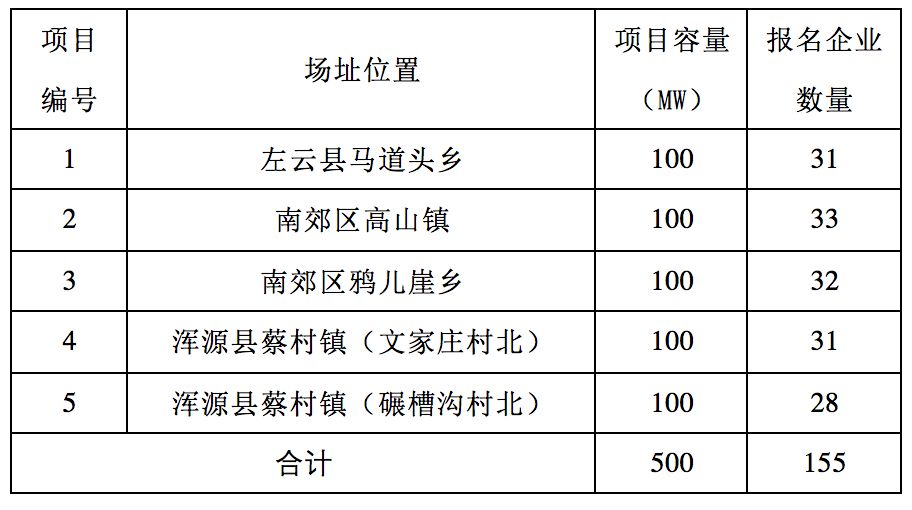

表9:大同基地的具体报名情况

FR:智汇光伏(PV-perspective)


索比光伏网 https://news.solarbe.com/201802/23/283697.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
光伏项目层层转包拒不结算,该光伏企业遭起诉来源:索比光伏网 发布时间:2026-03-02 20:28:09

公告显示,2020年被告一四川中蜀将阜新市晶步光伏发电项目光伏区B标段50MW工程分包给原告,原告施工完成后,被告一四川中蜀始终不给原告结算。经过原告核算,原告应得的工程款数额为12,458,119.84元。*ST天龙表示,截止至公告日,四川中蜀尚未支付款项,公司将依据企业会计准则的要求和实际情况进行相应的会计处理,最终对2025年度利润造成的影响以年度审计机构的审计意见为准。

浙江省人民政府关于光伏产业综合物流集散中心基础设施配套项目—桃园码头建设用地的批复来源:浙江省自然资源厅 发布时间:2026-02-27 16:03:00

嘉兴市人民政府:你市《关于恳请批准光伏产业综合物流集散中心基础设施配套项目—桃园码头建设项目用地的请示》收悉,现批复如下:一、同意将嘉兴市秀洲区农民集体所有农用地24.3767公顷转为建设用地并办理征收手续。以上共计批准建设用地24.3767公顷,由当地人民政府依法依规提供,作为光伏产业综合物流集散中心基础设施配套项目—桃园码头建设用地,并纳入国土空间规划“一张图”实施监督。督促建设单位依法履行土地复垦义务。

光伏产业链加速产能出清 多家上市公司终止或出售项目来源:DoNews 发布时间:2026-02-25 09:22:39

2025年,光伏行业多家上市公司业绩持续承压,亏损幅度扩大。在行业整体盈利恶化背景下,多家企业近期宣布终止、延期、出售或调整光伏相关投资项目。明冠新材在公告中指出,自2023年第四季度起,光伏产业链产品价格竞争加剧,行业进入调整周期;2024年及2025年全行业普遍亏损。明冠新材2025年归母净利润预计亏损1.25亿元至1.60亿元,同比亏损扩大86.35%至138.53%。

三一硅能(朔州)光伏项目实现全产业链自主研发智能制造 马力十足 冲刺首季“开门红”来源:山西日报 发布时间:2026-02-24 10:51:31

2月20日,记者走进平鲁经济技术开发区三一硅能(朔州)有限公司5GW单晶生产车间,眼前是一派热火朝天的生产图景。三一集团项目于2023年7月落户朔州,立足朔州丰富的“风光”资源禀赋,发展硅能、光伏全产业链项目,目前已经实现了单晶硅拉晶、切片、电池、组件等光伏全产业链的自主研发和智能制造,成为硅能垂直一体化制造基地。

国家能源集团海上光伏电站项目用地获批来源:泉州市泉港区自然资源局 发布时间:2026-02-11 15:58:10

福建省泉州市泉港区自然资源局发布《关于同意国能集团泉港南埔温排水区域75MW海上光伏电站项目占用一般湿地的意见》,经专家组评审,原则同意该项目在合法有效的海域使用权证范围和年限内永久占用泉港区一般湿地58.6969公顷,临时占用一般湿地8.2084公顷。

突尼斯再添一大型光伏项目——Voltalia中标132MW光伏电站,将于2027年开工来源:TaiyangNews 发布时间:2026-02-06 08:56:00

法国可再生能源公司Voltalia成功赢得了突尼斯132MWWadi太阳能项目的开发权。该项目选址位于突尼斯东南部的加贝斯地区。Voltalia的最新中标的139MW光伏项目将于2027年开工,2028年并网。Wadi项目地理位置邻近Voltalia于2025年3月获得的139MWMenzelHabib太阳能项目。随着该项目的加入,Voltalia表示其在突尼斯即将进入建设阶段的项目总容量已接近400MW。

融资与产业化再进一步!又一钙钛矿光伏投资项目现场签约来源:东吴光伏圈 发布时间:2026-01-28 08:38:14

在众多优秀项目中,日耀光电脱颖而出,成为现场仅有的6家重点签约代表之一,与吉林省科技投资基金有限公司签署投资意向协议。这不仅是本次大赛对项目价值的高度认可,更标志着日耀光电在融资与产业化道路上迈出了具有里程碑意义的关键一步。

1.76元/W!中国建筑二局中标五粮液产业园B区智慧工厂光伏EPC项目来源:索比光伏网 发布时间:2026-01-23 09:15:20

1月22日,五粮液产业园B区智慧工厂分布式光伏发电项目(第二次)EPC总承包的中标结果正式对外公示。项目具体规划为:在五粮液智慧工厂B区的外销车间、片材车间、盒体注塑车间、配件注塑车间、瓶盖注塑车间、原料库及成品库这7个建筑的屋面安装光伏组件,总铺设面积约为6.8万平方米。中国建筑第二工程局有限公司成功中标该项目,中标价格为10411755.00元,折算后的单价约为1.758元/W。

2026年光伏电站投资格局解析:60GW项目拟并网,中石油、大唐、华电领衔来源:光伏們 发布时间:2026-01-15 09:30:23

从当前已经明确的项目清单来看,入围机制电价的集中式光伏项目规模总计约56GW左右,考虑到部分未公开名单的省份,2026年已经可以锁定约60GW的地面光伏新增装机。叠加不纳入机制电价竞争的风光大基地以及沙戈荒基地项目,2026年集中式光伏领域预计仍能保持80~100GW左右的新增装机;如果按照往年集中式与分布式大致保持在1:1的增长比例话,预计2026年全年光伏新增装机可能会落在160~200GW左右。

680万美元预付款打水漂,美国一光伏项目永久搁浅来源:全球光伏 发布时间:2026-01-08 14:53:58

一份未获许可的光伏项目合同,不仅让一座规划中的100MW光伏电站永久搁浅,更直接终结了一位地方大员的政治生涯,并引发持续数年的刑事追查。

中节能太阳能公司贵州福泉200MW农业光伏电站项目全容量并网来源:中节能太阳能 发布时间:2026-01-07 10:11:58

近日,太阳能公司贵州省福泉市道坪镇200MW农业光伏电站项目全容量并网,标志着该项目即将迈入全面投运新阶段。2025年,项目团队围绕B标段143MW建设任务,优化施工方案,采取分段并行作业、轻型机械运输、模块化安装及“日调度、周闭环”复盘等精益管理举措,高质量完成全部光伏区与配套工程建设,实现全年任务圆满交付,为区域清洁能源发展树立了高效建设的新标杆。

新闻排行榜
本周
本月
