FirstSolar的五年计划:系统成本$1.15-1.2/W,电价$0.1-0.14/度

发表于:2018-02-02 14:08:47     来源:i美股

索比光伏网讯:

今天,$第一太阳能(FSLR)$将召开2012年度股东大会。根据1Q12财报,做了一些基本面信息的整理。

1. 太阳能业的结构性失衡:

First Solar管理层认为,目前太阳能产业的结构性失衡主要因为:

1)供给无限制的快速扩张。

—— 没有进入壁垒;

—— 厂商依然可以获得资本用于产能扩张;

—— 利润率和资本回报率下滑;

—— 结构性失衡缓解后,行业仍后扩容的冲动。

2)需求受制于补贴水平的下降

—— 补贴总量不足以持续支撑一个供给过剩的行业;

—— 未来,全球补贴总量不可能出现显著增长(尽管新兴市场正在涌现);

—— 高能源需求的国家并不能负担大规模的补贴。

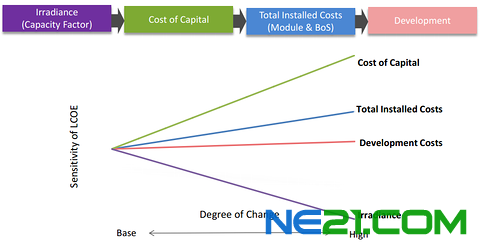

2. 基于太阳能发电的平准化电力成本敏感性分析:

3. First Solar的竞争优势:

1)最低的硬件成本(组件、周边产品等)

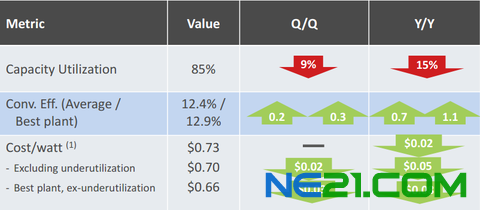

First Solar 1Q12组件的平均转化率为12.4%,新生产线的量产转化率为12.9%;2Q12将分别提高到12.5%和13.1%。

受累于产能利用率下滑和关停部分生产线,First Solar 1Q12的组件成本为0.73美元/瓦,(仅比去年同期减少了0.02美元/瓦,而且被晶硅路线的部分厂商追平,如同期阿特斯太阳能(CSIQ)$为0.73美元/瓦,昱辉阳光(SOL)$为0.74美元/瓦)。如果不考虑产能利用率的影响,Q1的平均组件成本为0.70美元/瓦,新生产线的成本为0.66美元/瓦。

2)电站/发电系统的可靠性

——在预测光伏项目(使用自产组件)电力产出情况方面积累了丰富的经验;

——已建成/在建的光伏项目总量达到2.4GW;

——有1.1GW光伏项目的债务融资获得了投资级评级,总量超过15亿美元;

——参与的光伏项目中有2/3的规模在100MW以上,有丰富的大型光伏项目建设、运行经验。

3)友好、高效的并网方式

主动的电力控制和电压调节,电量预测系统可以使补偿机制更好地发挥作用,是电力输出更加优化和稳定。

4)与大量的电力公司、电站投资商建立了深度合作关系,积累了合作经验

4. 2012财年业绩预期

关停部分产能后(德国产能全部关停;马来西亚关停4条线,保留20条;美国俄亥俄州保持现有4条生产线),First Solar 2012年的产能将降至1.68GW,(2011年是2.376GW),单条生产线的产能继续提升,达到70MW,高于2011年的66MW。

First Solar最新的2012财年业绩预期为:

——组件产量1.4-1.7GW;

——组件出货量预计1.5-1.7GW,其中电站系统EPC业务贡献的出货量有1.2GW,价格和安装量已通过合同确定;组件销售业务的出货量预计300-500MW;

——组件平均成本0.70-0.72美元/瓦;

——组件平均转化率12.7%。

——净营收35亿-38亿美元;

——EPS 4-4.5美元;

——经营现金流 8.5亿-9.5亿美元,包括通过Desert Sunlight项目获得的7500万美元净现金和业务结构重组带来的0.8亿-1.2亿美元支出;

——资本性支出(CAPEX)3.75亿-4.25亿美元。First Solar同时预计未来5年,每年的CAPEX将在1.5亿-3亿美元,包括组件效率路线图的实现。

5. First Solar的“五年计划”

晶硅组件价格持续大幅下滑,短期内给First Solar带来很大压力。

1Q12,First Solar净营收4.971亿美元,环比下降25%,主要受累于组件出货量的下滑(504MW,环比下滑7%)和组件均价的下跌(环比下跌13%;其中,系统业务的组件ASP下跌27%,组件销售业务的组件ASP下跌12%)。毛利率15.4%,同比下降30.4%,环比下降5.5%。

面对当前困境,First Solar提出了“五年计划”,个人认为可以归纳为两部分:

1)利用是研发投入和技术优势来实现组件效率路线图,从而建立光伏系统的成本优势:

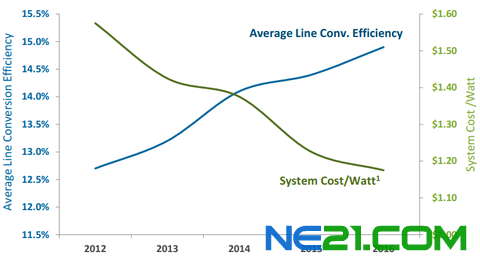

 计划五年内,将商业化产品的平均转化率提升至15.0%,从而使系统总成本降至1.15-1.20美元/瓦。对应的平准化电力成本为0.10-0.14美元/度,这足以引发新的需求和进一步开拓新兴市场。

2)凭借上面我们提到的竞争优势,First Solar计划通过完成三方面的工作(见下图,提供均衡的产品价格、可靠预测电力产量、电网友好的并入方式)来获取新兴市场,如沙特阿拉伯、印度、巴西、南非、卡塔尔、土耳其、墨西哥、印尼、马来西亚等。

First Solar目前有待建/在建项目2.688GW,主要分布在美国本土、加拿大安大略省,少量分布在澳大利亚、印度。

First Solar “五年计划”的主要财务目标是,到2016年:

——平准化电力成本(LCOE)降至0.10-0.14美元/度;

——系统造价1.40-1.60美元/瓦;

——组件年出货量2.6-3.0GW,以新兴市场为主(管理层预计,2016年全球新增总容量在37-40GW);

——毛利率15%-20%;

——运营利润率 8%-12%,G&A费用在运营费用中的占比降至一半以下;

——投入资本回报率(ROIC) 13%-17%。

责任编辑:solar_robot
特别声明:
索比光伏网所转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

光伏行业最新动态,请关注索比光伏网微信公众号:solarbe2005

投稿与新闻线索联系:010-68027865 刘小姐:news@solarbe.com

扫码关注

2022年中国户用光伏品牌大会
2022年中国户用光伏品牌大会

2022年9月27日

浙江宁波

2022第二届华中光伏论坛
2022第二届华中光伏论坛

2022年9月22日

武汉洪山宾馆

投稿与新闻线索联系:010-68027865 刘小姐 news@solarbe.com 商务合作联系:010-68000822 media@solarbe.com 紧急或投诉:13811582057, 13811958157
版权所有 © 2005-2023 索比光伏网  京ICP备10028102号-1 电信与信息服务业务许可证:京ICP证120154号
地址:北京市大兴区亦庄经济开发区经海三路天通泰科技金融谷 C座 16层 邮编:102600
