那些加装了功率优化器的光伏电站现在怎么样了?

来源:索比光伏网发布时间:2018-01-27 16:26:57

2017年被称为中国分布式光伏元年,全年新增分布式光伏装机量近20GW,据估计,户用分布式光伏新增50万户以上,其中浙江、山东两省户用光伏安装量均超过10万户。

众所周知,相较于大型地面电站,屋顶分布式光伏电站环境更复杂,为了避开女儿墙、周边建筑物、架空线缆、屋顶烟囱、太阳能热水器等遮挡物的影响,以及避开不同朝向屋顶采光度不一致的问题,屋顶可利用安装区域势必会减少,安装容量受限。

如果没有避开这部分遮挡物,电站会因为遮挡或采光不一致而造成串联、并联失配的情况,电站整体发电效率会被拖累。据相关研究报告,光伏组件的局部阴影遮挡,会拉低整个组串发电量达30%以上。

通过PVsyst建模分析,由于光伏组串串联的特性,单个光伏组件如果发电量降低30%,同样会拖累整个组串上的其他组件的发电量降到同样的低水平,这就是光伏组串系统里的木桶短板效应。而如果逆变器一路MPPT控制了多个组串,那么一个组串上单一组件的短板问题,还会拖低逆变器对应MPPT上其他组串发电量,变成整个系统的短板,损失的发电量可达10%甚至更多。

针对上述情况,丰郅(上海)新能源科技有限公司于2017年11月推出的光伏功率优化器,采用世界领先的Buck-Boost升降压技术,可以对每块光伏组件进行单独的升降压控制,解决隐裂、热斑、阴影遮挡、清洁度不一、朝向及采光不一致导致的光伏组串串联、并联失配问题,提升系统的整体发电量。

通过3个案例,就丰郅光伏功率优化器应用效果进行评估:

一. 浙江缙云县8KW屋顶电站,优化区域提升发电量130%,每天多发6度电。



8KW户用式电站,建在居民住宅楼三层,部分组件在阳台雨棚上安装,部分组件在瓦面上安装。组件型号:11块尤利卡单晶 275wp,15块隆基单晶285wp;

逆变器型号:1台古瑞瓦特Growatt 3000-S一串接入,1台古瑞瓦特Growatt 4200MTL-S两串接入。

3000-S逆变器对应组串共11块组件,受到热水器和旁边水塔的阴影遮挡。通过PVsyst模拟,全年12个月都会受到阴影遮挡,实际发电量每天比应发电量少63%,即8.3度电。

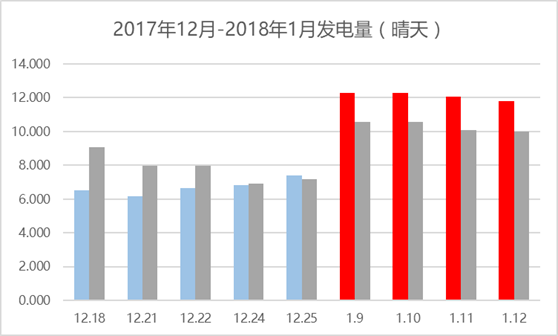

此组串加装11个光伏功率优化器后,对比安装前后各10个晴天发电量情况,得出分析如下:


12月20日为优化器运行的第一天,同时加入对比组串的发电量灰色部分进行分析以排除辐照量,温度等干扰量的影响,安装优化器后发电量提升比例为130%,平均每天提升6度电。

二. 浙江杭州5.5KW屋顶电站,优化组串提升发电量39.13%,每天多发电6.47度


2017年投运的5.5KW屋顶电站,两个组串均受到周围树木遮挡影响,发电量低于正常水平。逆变器为阳光电源SG5KTL-D,共接入2串;组件为乐叶单晶285wp,共20块,型号为LR6-60-285M。


根据现场的实际遮挡情况,在PVsyst中进行建模分析,这两串共20块光伏组件,全年10个月都会受到阴影遮挡,严重拉低系统整体发电量。综上所述,本项目现场选择在两串共20块组件上安装丰郅光伏功率优化器。

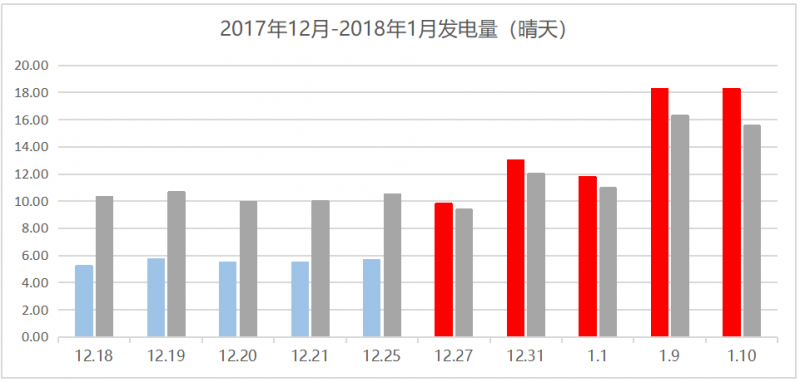

两个组串加装20个光伏功率优化器后,对比安装前后各5个晴天发电量情况,得出分析如下:


12月30日为优化器运行的第一天,同时加入对比组串的发电量数据灰色部分进行分析以排除辐照量,温度等干扰量的影响,安装优化器后发电量提升比例为39.13%,平均每天提升6.47度电。

一.山东枣庄2MW集中式电站,优化区域4个组串发电量提升105.93%,每天多发电29.28度

2015年投运的2MW集中式山地电站,采用海润光伏255wp多晶组件,阳光电源SSG1000集中式逆变器,4路MPPT,8个组串输入。

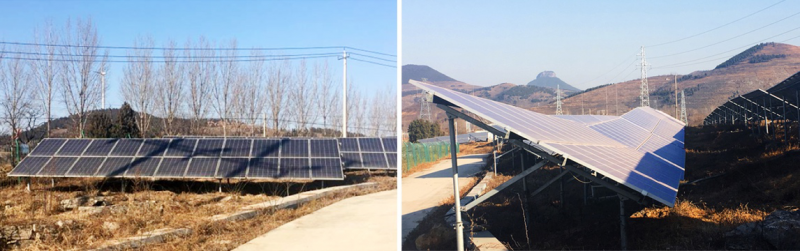

现场阴影遮挡较为复杂,主要分为电线杆遮挡、树木遮挡和组件前后间距过小三个部分。其中组件前后排遮挡在冬季时因为太阳高度角变低时会出现,夏天不会出现。电线杆遮挡和树木遮挡全年都会出现。

根据系统中组件和逆变器的型号参数,项目地点及受到阴影遮挡的具体情况,在PVsyst中对整个系统建立模型。在晴天下,光的辐射量的线性损失为8.9%。因为不一致性导致的失配发电量损失无法得出理论值。

根据现场情况,选取其中四个组串,每个组串安装光伏功率优化器22个,共安装88个优化器。对比安装前后及相邻未安装优化器组串发电量情况,得出分析如下:


在天气状况为晴的条件下,减少天气辐照情况的扰动量,同时加入对比组串的发电量灰色部分

进行分析以排除辐照量,温度等干扰量的影响,枣庄电站安装优化器之后发电量比未安装的时期的发电量提升了 105.93%,平均每天每串发电量提升了7.32度,4串每天一共提升29.28度。

因为大型平地电站减少,山地等资源环境复杂, 逆变器由集中式向组串式进行了转变。当下大型电站减少,分布式、屋顶光伏电站增多,项目资源更加复杂,组件级的光伏智能控制设备是否能够发挥更大价值?我们拭目以待。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

想装光伏哪家靠谱?听听装过的人怎么说来源:TCL 发布时间:2026-10-08 17:05:46

本文围绕农村家庭安装光伏电站的实际决策难题展开,聚焦“如何选择靠谱的光伏品牌”这一核心问题。文章首先提醒用户装前需厘清三大关键:屋顶适配性、合作模式(自投或开发分成)、长期运维保障;继而以TCL光伏科技为案例,系统介绍其在品牌实力(背靠TCL集团、50万用户规模)、方案定制能力(覆盖200+房型及美学化产品)、专业安装与严控损耗、高效并网流程、全链条智能运维(含AI巡检、无人机诊断、组件级优化)以及延伸收益服务(绿电交易、绿证与碳普惠)等方面的综合优势;最后指出,选择TCL可有效规避小品牌失联、方案不匹配、结算不透明等常见风险,本质是选择一份覆盖二十年生命周期的可靠保障。(198字)

水面漂浮式光伏电站供应商全球领跑者:阳光水面光伏连续九年蝉联第一来源: 阳光水面光伏 发布时间:2026-10-08 17:02:27

本文介绍了阳光水面光伏科技股份有限公司作为全球水面漂浮式光伏(FPV)电站供应商的领先地位与发展实践。在土地资源紧张与能源转型加速背景下,漂浮光伏因节约用地、提升发电效率、实现水域综合利用等优势,正迈向规模化应用阶段。阳光水面光伏依托母公司阳光电源的技术积累,自2016年成立以来,连续九年位居全球FPV系统出货量第一,是全球首个GW级水面光伏系统供应商。截至2025年底,其累计应用容量达4.3GW,落地项目超340个,覆盖12个国家并建立本地化交付能力。公司以全栈式解决方案为核心壁垒,涵盖浮体、锚固、逆变升压及消浪系统,并牵头制定全球首个漂浮光伏锚固标准,拥有300余项专利。其标杆项目遍及中国沉陷区、新加坡水库、印尼深水区及欧洲湖泊等地,验证了复杂环境下的工程适配能力。文章还指出,阳光水面光伏正推动行业向标准化、本地化和海上化方向发展。(199字)

新疆600MW光伏治沙项目EPC弃标!来源:智汇光伏 发布时间:2026-10-08 09:55:02

新疆叶城县鑫隆凯盛600MW光伏治沙项目EPC总承包招标于6月5日公示中标结果,中铁十五局集团西南工程有限公司联合山东省环能设计院股份有限公司以18.28亿元(2.539元/W)中标。该项目装机容量600MW(安装容量720MWp),配套60MW/120MWh储能系统,容配比1.2,涵盖勘察设计、升压站及外送线路建设、光伏区施工、用地协调、复垦复耕、设备采购安装、并网调试及质保等全过程EPC工作。但截至9月20日,中标人未在规定期限内签订书面合同,经招标人多次催告仍未履约,且无正当理由,依据招标文件被认定为放弃中标资格,项目因此废标,将重新组织招标。

贵州下达143万千瓦风光项目年度建设计划来源:贵州省能源局 发布时间:2026-10-08 09:24:08

贵州省能源局于9月29日下达2026年度风电光伏发电项目建设计划,共涉及20个项目、总装机容量143万千瓦。其中,光伏项目1个(纳雍县寨乐苗箐光伏电站),装机10万千瓦;风电项目19个,合计133万千瓦。通知明确项目核准与备案时限:所有风电项目须在2028年3月29日前完成核准,光伏项目须在2027年9月29日前完成备案;逾期未完成的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门及有关企业加快前期工作,严格按期推进核准(备案)和建设实施,以落实国家及省级新能源发展政策。(199字)

光伏越装越多,为什么越来越难?——光伏产业正在面对的7个真问题来源:追风逐光话新能 发布时间:2026-10-08 09:18:45

本文围绕我国光伏装机规模历史性超越煤电(截至2026年7月达12.86亿千瓦)这一标志性进展,系统剖析了产业进入大规模发展阶段后面临的深层挑战。文章指出,光伏已从“如何低成本发电”的成本驱动阶段,转向“如何让电力产生真实价值”的系统价值竞争阶段。全文聚焦七大核心问题:组件持续降价与制造企业盈利承压的悖论;光伏高度标准化带来的同质化与“合成谬误”;东西部同步大规模建设背后的资源—负荷—时间错配矛盾;中午光伏出力集中导致的“捕获电价”下降与自我价值侵蚀;配电网承载能力日益成为发展的关键瓶颈;储能及各类“光伏+”模式在技术可行与经济闭环间的张力;以及行业竞争范式正由单一度电成本(LCOE)比拼,转向对项目时空适配性、电网协同性、市场响应力和系统价值贡献度的综合评估。这些变化共同指向一个本质命题:光伏发展的下一关,不是“能不能建”,而是“建了之后如何持续创造价值”。
