电网成光伏制约因素 下一个亳州是哪?

来源:智汇光伏(PV-perspective)发布时间:2018-01-10 10:01:52

一、我国光伏装机量、发电量创新高

2017年1~11月,光伏项目累计发电量达到1069亿度,首次突破1000亿,占到全国总发电量的1.87%,全行业为之欢呼!

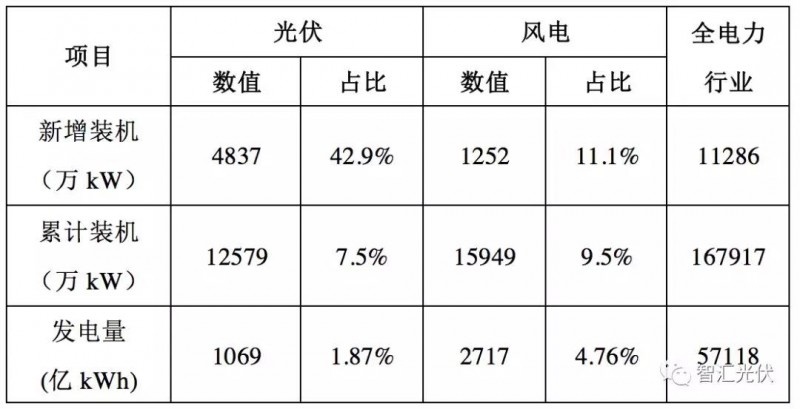

表1:截止2017年11月光伏产业在全行业地位

从上表可以看出,

在全国范围内,光伏的累计装机的占比已经达到7.5%,新增装机占比达到42.9%!

目前,行业对2018年光伏新增装机预估在3500万kW~6500万kW之间,即使按照最保守的估计,预计2018年底光伏累计装机将突破1.65亿kW,全行业累计装机预计在18亿kW左右,光伏装机占比将达到9%以上;按照乐观估计甚至有可能达到10%。

二、部分地区因电网限制光伏新增装机

当全国平均值达到7.5%时,局部地区的占比会非常高。全国逐渐出现因电网消纳能力限制光伏发展的情况。

1第一批被限制:甘肃、新疆

甘肃、新疆、宁夏三省,因为光伏电站限电严重,达到20%以上,被国家能源局划为光伏投资“红色区域”,国家不安排新增光伏电站的建设。

2第二批被限制:户用光伏项目

根据《光伏电站接入电网技术规定》,对于小型光伏电站(接入电压等级≤380V)公共连接点处并入装机容量原则上不宜超过上一级变压器供电区域内最大负荷(有功)的25%。

很多地方严格执行了该政策。因此,在一些户用光伏发展比较好的地区,当村里的家用光伏容量安装量超过变压器的25%的时候,该村就不会再被批新的户用光伏项目。

3第三批被限制:光伏装机量特别大的地区

1月8日,安徽亳州的一则新闻引起大家的广泛关注。

各县(区)发展改革委、供电公司:

截至2017年11月底,全市已建成并网光伏项目88.74万千瓦,占全市最大负荷的53.3%;在建或已取得电网接入意见光伏发电项目43.34万千瓦,合计光伏发电项目规模132.08万千瓦,如全部并网后将占全市最大负荷78.3%。根据《安徽省能源局关于推进光伏电站持续健康发展的通知》(皖能源新能〔2016〕30号)要求,原则上各市规划光伏电站装机规模不得超过本市最大负荷的40%,超过以上限额需编制电网接入和消纳专题报告。《国网安徽省电力有限公司关于我省2018—2020年光伏消纳能力评估情况的报告》(皖电发展〔2017〕266号)已明确,2018—2020年亳州地区光伏消纳形势为红色预警,不具备再接纳新增装机能力。为促进全市光伏等新能源产业健康有序发展,现就有关事项通知如下:

一、暂停全市商业光伏发电项目备案

为促进光伏产业持续健康有序发展,防止发生弃光现象,避免各类市场主体投资风险,从2018年1月1日起,全面暂停全市商业光伏发电项目备案,亳州地区电网全面暂停受理商业光伏发电项目。根据全省调峰能力提升和亳州电网外送断面增加情况,适时恢复商业光伏发电项目备案。

二、其它新能源项目实施“一事一议”

对于全市范围内拟建的风力发电、生物质秸秆焚烧发电、垃圾焚烧发电等新能源项目,要以纳入国家和省相关专项规划为前提,综合考虑电力消纳能力,逐项目分别编制电力消纳报告,进行可行性论证,在消纳能力论证的基础上,推进项目建设。

三、加强电力消纳能力建设

大力实施电网建设改造工程,提升电力基础设施承载能力。合理引导自备电厂参与调峰,加快推广电动汽车、船舶岸电、电蓄能调峰等电力消纳和利用设施,提升电力调峰能力。积极应用综合性储能装置,加快推进电动汽车智能充放电和灵活负荷控制,鼓励可再生能源电站合理配置在线储能调峰装置,提升电力消纳能力。

四、加快推进项目建设进度

各县区要加强调度,加快新能源产业重点项目建设。对已备案尚未开工的光伏项目,要督促项目单位尽快开工建设,对已开工尚未建成的项目,要督促项目单位加快项目建设进度。要协调推进辖区内风电项目核准相关工作,力争尽快获批开工建设。同时,要加快生物质秸秆焚烧发电、垃圾发电项目前期工作进度,争取早日开工。特别是对纳入民生工程考核的生物质秸秆焚烧发电项目,要高度重视,强力推进,确保完成省下达的考核任务。

三、储能,实现高比例可再生能源标配

亳州是第一个因电网消纳问题限批光伏项目的东部省份;

随着光伏装机规模,尤其是不限规模指标的分布式光伏光机规模,快速增加,主要集中在中东部省份。我们有理由相信,也会有其他地区,出现类似安徽亳州的情况:光伏装机占比太高,超过当地电网的消纳能力,不得不暂停光伏项目的审批。

那下一个亳州,将会出现在哪里?

下图为截止2019年底各省的光伏累计装机容量和电力消费量。

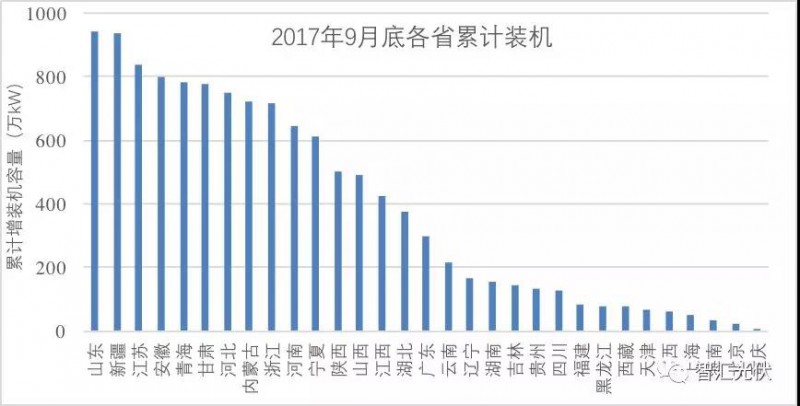

图1:2017年9月底各省累计装机容量

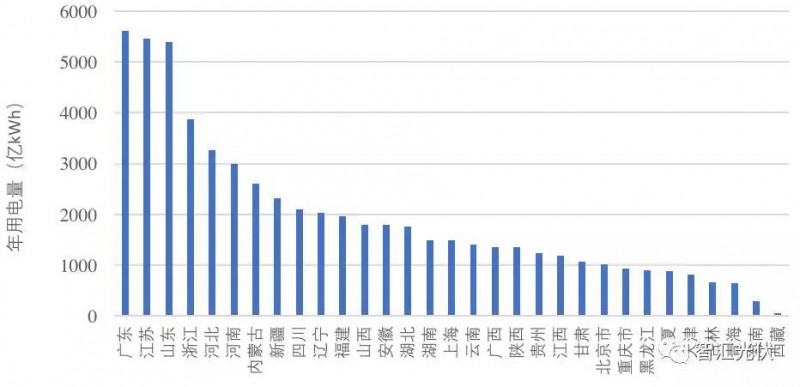

图2:2016年各省电力消费量

电网不愿意接受光伏的最主要是由于光伏出力的波动性。如果通过储能实现调峰调频,那光伏项目就不会对电网造成冲击,不会受到如此的排斥了!

因此,储能,将是实现高比例可再生能源的标配!

1储能价格快速下降

图片来源:国际能源小数据

图2:2010~2017年锂电池价格水平

从上图可以看出,从2010年至今,储能电池的价格以每年25%左右的速度快速下降。

根据彭博新能源财经向业内50家企业的调查,锂离子动力电池组目前均价为209美元/千瓦时(锂离子电池本身147美元/千瓦时),比一年前下降24%,只有2010年价格的五分之一。

在动力汽车的推动下,预计2018年储能电池的价格将进一步快速下降。

2储能技术已经十分成熟

目前,化学储能技术在户用光伏领域已经十分成熟。

早期的“送电下乡”采用的都是带储能系统;

近几年,国外家用的“光伏+储能”系统应用已经十分光伏。

在大型光伏项目中,

从最早的“国网新源张家口风光储示范电站”到后来的商业化运行的“格尔木50MWp并网光储电站”,再到近期批复的

7个二连浩特可再生能源微电网示范项目

28个新能源微电网示范项目

56个首批“互联网+”智慧能源(能源互联网)示范项目

都推动了光伏+储能技术的推进。

相信随着储能系统成本的下降,未来越来越多的光伏系统会使用储能进行调峰调频。

四、结语

说一说,

2018年,被广泛看好的分布式光伏,会收到电网的制约吗?

下一个亳州最有可能会出现在哪个省份?

你看好2018年储能系统的发展吗?

FR:智汇光伏(PV-perspective)

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

从单点设备到系统专家:Solavita全场景光储一体化智能微电网解决方案重磅发布来源:投稿 发布时间:2026-10-30 08:57:13

文章介绍了创维光伏旗下品牌Solavita发布的“全场景光储一体化智能微电网解决方案”。在新能源装机规模超越煤电、“源随荷动”难以为继的背景下,该方案聚焦用户真实用能痛点,提出从单点设备商向“智能微电网系统专家”转型。方案覆盖四大场景:SolaGo(便携式户外应急供电)、SolaHome(家庭光储自用与峰谷套利)、SolaBiz(工商业降本稳供)、SolaMatrix(大型电站与电网级调峰),已在中德多地实现降本增效验证。配套推出标准化“电来”家庭与“电来Pro”商业套餐,强调整机交付、即插即用、30年发电保障及AI运维。其核心支撑能力包括产学研技术中心、羲寰数字平台、混合供应链体系和多资方生态,致力于构建安全、智能、高效、安心的全生命周期绿电服务。(199字)

用电需求和光伏弃电量双双创新高,印度电网限制+储能不足问题加剧来源:TaiyangNews 发布时间:2026-10-22 09:04:47

本文基于印度能源与清洁空气研究中心(CREA)发布的《2026–27财年第二季度印度季度能源快报》,概述了印度电力系统在可再生能源快速发展背景下面临的结构性挑战。2026–27财年二季度,印度用电负荷创历史新高(7月达270GW),光伏装机达168GW、占总装机约30%,发电量同比增39%,单日发电纪录达7.05亿度;但受电网输送能力不足、调度机制不完善及储能严重短缺制约,仅7–8月即弃光14.62亿度、弃风3.73亿度,总弃电量达18.35亿度。截至2026年8月,全国投运电池储能仅9.1GWh,远低于已招标的151GWh;储能对夜间高峰的支撑率不足2%。报告强调,需统筹需求预测、可再生能源出力与储能部署,审慎规划新增火电,避免产能闲置,并指出未来数年需巨额投资(预计超4.79万亿卢比)以满足2031–32财年储能需求。

南方电网广东东莞供电局:东莞分布式光伏容量突破500万千瓦来源:羊城晚报 发布时间:2026-10-21 09:23:30

东莞分布式光伏并网容量于2026年突破500万千瓦,年发电量约55亿千瓦时,减碳效果显著。文章聚焦南方电网广东东莞供电局在推动分布式光伏高质量发展中的实践:一是提速并网服务,通过“靠前走访、定制方案、绿色通道”实现最快45天并网,推广“合同能源管理”模式降低企业用能门槛;二是强化电网支撑,加大主配网投资,完成网架升级,全市镇街光伏承载力评价全部达“绿色”水平,并提升午间削峰能力;三是优化技术路径,提供低压并网等个性化方案及“绿能管家”全程服务,助力企业降本增效。此举为东莞制造业绿色转型和“双碳”目标落地提供了坚实能源保障。(198字)

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

尼日利亚设3亿美元分布式可再生能源基金,扩大微电网与独立光伏部署来源:TaiyangNews 发布时间:2026-10-14 09:15:11

尼日利亚联合主权投资局(NSIA)、Africa50与SEforALL共同设立3亿美元分布式可再生能源(DRE)基金,重点支持微电网、独立离网光伏等项目,旨在改善电网覆盖不足及供电不稳地区的电力可及性。该基金是落实“Mission 300”倡议的关键举措,目标到2030年为3亿非洲人口通电。它不仅填补撒哈拉以南非洲离网光伏领域长期存在的融资缺口——受高融资成本与政策不确定性制约——还通过世界银行IDA提供的2500万美元初始资金,打造首个与泛非融资平台联动的国家级示范模式。分析机构预测,尼日利亚将主导区域增长,2035年累计光伏装机或达87GW,占撒哈拉以南非洲离网市场近35%份额;当前光伏即服务成本已低于柴油发电,商业化条件日趋成熟。(199字)

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

国新办就“促进能源绿色转型与供应保障”举行中外记者见面会来源:中国网 发布时间:2026-09-24 08:55:05

国务院新闻办公室于9月23日在北京市华电集中式光伏项目暨荒滩治理示范基地举行“新征程上的奋斗者”中外记者见面会,聚焦“促进能源供应保障与绿色转型”主题。国家能源局组织中国石油、国家电网、中国华能、中国华电、国家能源集团五家单位的基层代表,分别围绕二氧化碳捕集利用与封存(CCUS)、配网不停电作业、海上漂浮式风光平台研发、“沙戈荒”光伏治沙、煤矿智能化开采等前沿实践,分享扎根一线、自主创新的攻坚历程与实绩。见面会既展现了能源领域在安全保供、低碳转型、生态协同、技术自立等方面的系统性突破,也凸显了新时代能源工作者将传统行业升级为高技术、绿色化、智能化产业的生动实践。会后还开展了光伏与水电实地采访,进一步呈现我国能源绿色发展的现实图景。(198字)
