【干货】光伏电站性能与组件衰减的关系

来源:新能在线发布时间:2017-11-20 10:47:07

索比光伏网讯:光伏电站的可投资性高低,基于发电量的状态。因此在光伏电站建设的前期可行性评估中,对电站发电量进行估算十分重要。而这其中,组件的衰减是最关键的因素之一。

要相对准确地估算光伏电站的发电量,除了要深刻理解光伏电站的系统结构,还要对主要设备的性能参数有全面的认识。如果要计算光伏项目全生命周期发电量,则必须全面考虑项目期间内外界环境因素的影响和电站运维状况。

发电量估算涉及的因素

目前,设计人员多通过软件模拟来估算第一年的发电量,然后基于第一年估算值,进一步推算随后24年发电量。

估算第一年发电量时,通常需要考虑的因素如下:

˙倾斜面太阳光辐照量修正

˙组件表面灰尘等异物挡光的影响

˙温度对光伏组件输出的影响

˙光伏组件的自身衰减

˙组串内组件的匹配损失

˙方阵前后排之间的阴影遮挡损失

˙直流线路损失;

˙逆变器转换效率损失

˙本地变压器损耗;

˙交流线路损失;

˙主变压器损耗

˙电站自用电损耗、停机时间损失

而推算后24年发电量时,运营管理是最主要的影响因素。假定其它条件不发生变化,光伏组件自身的衰减就成为影响最大的因素之一。

光伏组件功率的衰减分析

在实际中,光伏组件在制造出来后就一直处于衰减的状态,不过在包装内未见光时衰减非常慢,一旦开始接受太阳光照射后,衰减会急剧加快,衰减一定比例后逐渐稳定下来。

第一年3%的总衰减

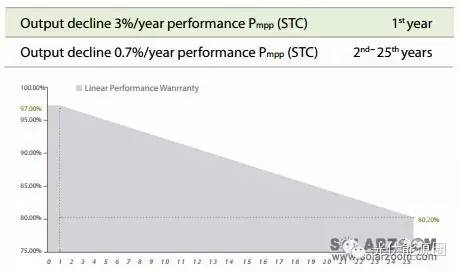

对于晶硅组件,一般第一年最大衰减值为3%,此后每年为0.7%

对于晶硅组件来说,初始阶段的衰减与光强有着直接的关系。

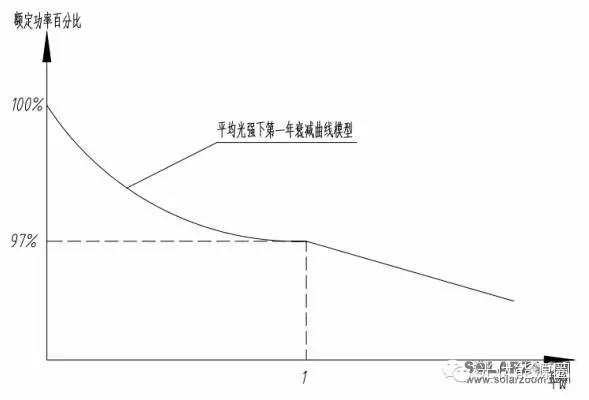

在平均光强条件下,基本上前期呈现急剧衰减,后期逐渐平稳的状态。但在实践中,一个光伏电站从组件开始安装到最后并网发电,之间的时间跨度不一。开始发电时组件可能已经积累了一定比例的衰减了。为了减小实际情况与理论估算的误差,除了在质保起始时间做要求外,一般组件在出厂时都会有一定比例的正功率偏差,这个正功率偏差可以覆盖一部分因人为因素导致的组件发电前的衰减损耗。

所以在理论计算上,发电量模拟计算的额定功率起始点可以等同于光伏组件出厂时的额定功率,而且一年内组件的衰减可视为线性衰减。

分布式需更加精心设计

通常而言,光伏组件衰减第一年是5-7%,后面为每年不超过0.8%,25年下来不允许超过20%。

发电量的影响因素有很多,组件是其中之一。有专家认为,根据目前的实际应用情况,组件的实际失配情况及衰减离散性,大致在万分之几,没有到3-5%的程度。中国众多知名组件供应商,组件的标准化程度以及在生命周期内的衰减率,他们都有考量和改进,这个跟企业所选原材料有关。

此外,很多电站组件失配的主要原因并非组件本身,而是因为阴影遮挡。这类遮挡在城市环境下的分布式电站表现尤为突出,主要是受到周边建筑、树木等固定阴影影响。对于位置不是很理想的屋顶电站,每天周期性阴影遮挡导致组件失配损失3-5%的发电量,是有可能的。

在荒漠地面电站,主要阴影遮挡来自云层,这类遮挡对发电量有影响,但影响程度很低,并非电站方案设计的主要考虑因素。如果荒漠地面电站出现了周期性的、较大规模的阴影遮挡,那必然在电站选址、组件布置设计上出现了失误,在此基础上还去讨论接入方案优劣就颠倒主次了。

据了解,从2009年国内光伏电站大规模开发起,光伏电站都遵循光照良好少遮挡的环境选址标准。但是,随着未来分布式电站规模的持续增大,理想地理位置有限,有遮挡甚至更为复杂的环境都将成为可能的电站开发对象。此时,就需要对光照、遮挡不是很理想的项目进行方案设计,遵循科学设计的原则,根据实际情况选择方案组合,才能保证项目投资收益率。


索比光伏网 https://news.solarbe.com/201711/20/128426.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
贵州关于《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》来源:松桃苗族自治县自然资源局 发布时间:2026-03-17 07:22:05

根据《中华人民共和国城乡规划法》《贵州省城乡规划条例》《铜仁市国土空间规划公示制度》等相关法律法规的规定,《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》于2025年8月22日经县城规委会议审查通过,并按城规委意见修改。公示期间,公众可随时查阅规划内容并提出意见和建议。修改完善后规划将按程序报请县规委领导审批,并在获得批准后正式备案实施。松桃苗族自治县自然资源局2026年3月16日

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

索比光伏网发布《2025年度光伏电站质量白皮书暨多场景组件选型参考》英文及德文版,赋能全球光伏精准选型来源:索比光伏网 发布时间:2026-03-03 15:32:58

近日,索比光伏网联合碳索研究院、众森检测正式发布《2025年度光伏电站质量白皮书暨多场景组件选型参考》英文版及德文版。

光伏电站增效关键,深圳安泰科如何用科学的间距设计让“光伏+”实现双赢?来源:安泰科能源股份 发布时间:2026-03-03 15:11:09

柔性支架的前后间距设计,影响着光伏电站全生命周期效益。深圳安泰科柔性支架通过科学严谨的间距设计,有效降低遮挡损耗,显著提升组件发电效率与土地利用率,同时针对“光伏+”多元场景实现精准适配,真正实现发电与产业的协同共赢。深圳安泰科以精细化设计,让每一寸土地发挥最大价值,用专业技术助力光伏项目降本增效,推动清洁能源与农业、渔业深度融合,为光伏产业高质量发展注入持久动力。

青海油田凯驰光伏电站2026年发电量突破1亿千瓦时来源:中国新闻网 发布时间:2026-02-25 09:48:47

2月11日,记者从青海油田获悉,截至2月6日,青海油田凯驰光伏电站2026年发电量突破1亿千瓦时,实现了高效开局。截至目前,青海油田清洁电力累计发电量已达1.9亿千瓦时,相当于节约标准煤约5.7万吨,减少二氧化碳排放约15.16万吨。目前,青海油田正着力提升凯驰光伏电站运营效能,并加快拓展新能源产业布局,以切实服务国家能源安全大局,坚定践行绿色低碳发展道路。

同一天!山东3光伏电站被拍卖来源:索比光伏网 发布时间:2026-02-06 09:03:08

近日从阿里资产获悉,3座位于山东省诸城市的分布式光伏电站将于2月26日开始拍卖。坐落于诸城市平日路的诸城市龙鑫阀门有限公司的分布式光伏电站,起拍价95万元,建成年份为2022年8月,规格型号为323.4kwp,该设备评估时正常运行,评估价值中已包含电池组件、逆变器、并网柜、线缆等设施的价值。

《2025年度光伏电站质量白皮书暨多场景组件选型参考》正式发布,破局同质化竞争,引领高质量发展来源:索比光伏网 发布时间:2026-02-04 08:46:51

近日,在光伏行业年度盛会上,《2025年度光伏电站质量白皮书暨多场景组件选型参考》隆重发布。本次白皮书由碳索研究院、索比光伏网联合众森检测,基于大规模实地检测与场景化实证数据共同编纂而成,旨在响应国家高质量发展号召,破解行业“低价低质”内卷困境,为光伏电站的全生命周期质量管控与科学选型提供权威、实用的指导。

广东集中式光伏竞配:总规模6.5GW,全省不再新上地面集中式光伏电站来源:广东省发展改革委 发布时间:2026-01-12 08:31:36

1月9日,广东省发展改革委 广东省自然资源厅 广东省生态环境厅 广东省水利厅发布关于印发《广东省存量地面集中式光伏电站竞争性配置工作方案》的通知,处理已备案且投入资金建设、但未纳入省开发建设清单的地面集中式光伏电站开发建设问题。

海泰课堂 | 寒冬天气,如何保障光伏电站的安全?来源:海泰新能 发布时间:2026-01-08 11:23:37

海泰课堂|寒冬天气,如何保障光伏电站的安全?

史陶比尔x风行电力 | 携手共筑工商业光伏电站安全的新标杆来源:索比光伏网 发布时间:2026-01-08 10:01:01

来源/史陶比尔STAUBLI

新闻排行榜
本周
本月
