工商业分布式光伏项目踏勘详细步骤 看这里!

来源:PV兔子发布时间:2017-11-02 08:56:54

索比光伏网讯: 前言:屋顶分布式光伏电站因不受建设指标的限制而备受各投资商的亲睐,自然光伏项目开发人员也将目光转向了分布式光伏电站的开发。兔子君曾经与大家分享了分布式光伏项目现场踏勘需要注意的问题,许多人留言表示希望兔子能够图文结合详细讲解探勘的要点。今天兔子君与大家分享一些分布式光伏项目踏勘现场的经验与照片。(文末有福利哦~)

01分布式光伏踏勘前期准备

一、资料审核

项目初步审核时,需要初步审核项目前期资料, 对项目做到心中有数。将项目缺少的资料信息列成详细目录,尽可能一次踏勘中了解到足够的项目信息,避免重复踏勘。出发前,核实项目信息: 项目名称、地址、经纬度、屋顶或建筑物产权、项目开发建设模式、现场对接人等。

图一:项目信息示例

一般而言,屋顶分布式光伏项目前期会需要收集如下信息:

房屋产权:房产证、土地证等;

图纸信息:厂房总平图、结构图、建筑图、电器图等;

图二:项目图纸列表示例

电费信息:电费通知单(含峰平谷电价及电量信息)、电量波浪图(如有)等;

企业基本运营情况:在国家的全国企业信息公示系统上及其他企业信息查询网站上查询企业公开信息,了解企业的基本结构和运营情况。

项目卫星图:事先在卫星图中检查项目现场附近南侧是否有高层建筑或高污染企业。

2、硬件装备

工欲善其事,必先利其器。准备好专业的勘察设备,有时候可以让项目开发人员减少不必要的麻烦和危险。此外,专业的勘察设备不但能方便到获取更多项目现场信息,也可以向业主展现自身的专业性。一般建议项目开发人员携带如下设备:

拍照设备:相机(虽然目前手机像素很高,但是有时候拍摄厂房立柱、檩条时会较为模糊,专业的相机应当是基本配置);无人机(进阶配置,可以在厂房上方拍摄全景,免去勘察人员攀爬屋顶的危险)

测量设备:卷尺(基本配置,复合图纸中关于厂房尺寸的信息)、手持式激光测距(进阶配置,可以减少生产勘察人员,误差比卷尺小)

其他辅助工具:辅助的APP,目前市面上有很多免费的光伏测量软件,集成了GPS、指南针等功能,协助记录项目现场厂房的高度角、方位角、拍摄时间、经纬度、海拔高度等信息。

02项目踏勘现场要点

1、项目现场条件确认

进入厂区前,留意观察厂区周边情况,并拍照记录:路面宽度、有无高压线,及高度、位置、记录周边高大建筑物位置等。

利用辅助工具,确认项目GPS上的位置,以便后期设计时定位获取相关位置信息:厂区所在位置的经纬度信息、厂区整体朝向。

2、进入项目厂区

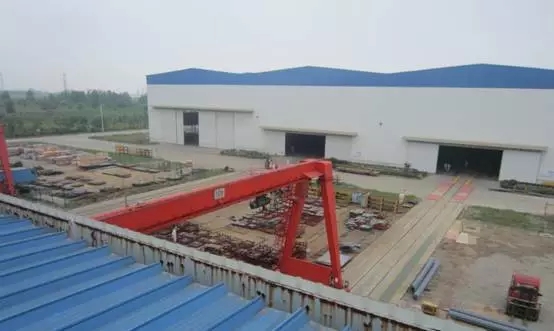

拍照记录厂区厂房外观整体情况

3、进入厂房后详细观察内部情况,并拍照记录:

• 有无漏水、锈蚀、破损、改造

• 檩条、拉条

• 记录柱间距、钢架跨度

• 拍照记录厂房内环境特点

4、登上厂房屋顶:

4.1、拍照记录屋面整体情况

• 有无凸出屋面遮挡物

• 遮挡物位置、尺寸、高度

• 采光带数量、尺寸

• 屋顶朝向

4.2、记录彩钢板波峰间距

4.3、记录障碍物高度

• 记录女儿墙高度

• 通风设备高度

• 消防管道等设备高度


4.4、记录屋面四周情况:

• 是否开阔平坦

• 是否具备运输条件

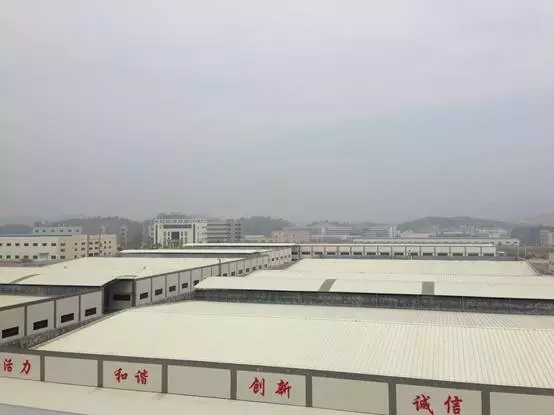

4.5、尽可能找到附近至高点,拍照记录厂房屋面全局情况

5、完成相关报告

• 根据现场踏勘情况,如实记录相关细节

• 按踏勘报告内容一一完成

• 并给出项目踏勘结论

03电气系统勘察

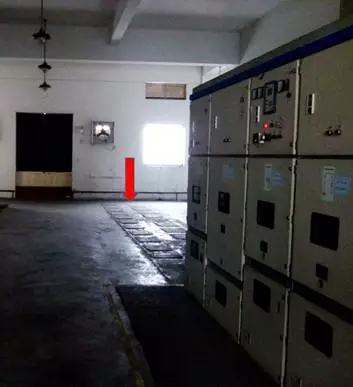

1) 确认业主配电房变压器台数、容量及负荷,有些业主不同的变压器对应的设备不同,用电负荷也不同,自发自用类型项目接入设计应当考虑业主用电情况。

2) 确认业主配电房中是否有备用的间隔,如果没有,是否有足够空间安装新的电器设备

3) 确认距离业主最近的变电站信息,距离、电压等级、是否有接入间隔(全额上网项目需注意)

4) 查看业主的进线总开关的容量,光伏发电系统的输出电流不应大于户用开关的额定电流,

5)以走线方便节约的原则,考虑逆变器、并网柜的安装位置。是否需要现场架高或者挖掘电缆槽等。

原标题:工商业分布式光伏项目的踏勘(多图案例)

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
河北2027机制电价竞价全指南:规则修订|规模参数|报价策略|南北差异(冀发改能价〔2026〕993号/994号)来源:索比光伏网 发布时间:2026-11-03 14:46:38

冀发改能价〔2026〕993号、994号文件发布,河北2027年新能源机制电价竞价新规落地,首次实现南北网规则并轨,取消履约保函改为承诺书,出清集中度约束提至50%,全年机制电量总规模600.10亿千瓦时。本文深度解读规则修订、参数变化、主体范围及南北市场差异,附实操建议与风险提示,完整版报告扫码获取。

安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)
