7个不限规模的省市开发光伏潜力有多大?

来源:智汇光伏(PV-perspective)发布时间:2017-09-10 16:08:48

据国家能源局的最新政策:

4个直辖市:北京、上海、天津、重庆

3个特殊省份:海南、西藏、福建

地面电站项目不限规模指标,即,无论装多少就装多少,国家都给补贴指标。

联想到一句话:地有多大产、人有多大胆,国家就批多少。

一、7省市的现有装机容量

除了福建以外,其他6省市2015、2016年也不限规模指标。然而,事实是,即使不限指标,这7个省市也装不了多少。先看一下这7个省市截止2017年6月底的累计装机量。

表1:7省市截止2017年6月底的累计装机量(单位:万kW)


可见,这7省市的历年累计装机量还不如安徽省2017年上半年的新增装机量(291万kW)。

因此,即使不限规模指标,这些省份的装机量也很难增长。

二、7省市的太阳能资源条件

表2:7省市的太阳能资源条件分析


从上表可以看出,在补贴不拖欠的情况下,要想项目融资前内部收益率基本可以保障在8%以上:

若项目总投资为6000元/kW,首年含税收入应在860元以上,

若项目总投资为6500元/kW,首年含税收入应在910元以上。

从表2可以看出,除重庆、福建的福州、莆田宁德之外,其他地方的太阳能资源在现有电价水平下,都能有相对较好的收益。


三、7省市的地方补贴

1、北京

2015年1月1日-2019年12月31期间,北京市域内并网的分布式光伏项目给予0.3元/千瓦时市级补助,连续补助5年。

2、上海

光伏电站:0.3元/千瓦时; 分布式光伏:工、商业用户为0.25元/千瓦时,学校用户为0.55元/千瓦时,个人、养老院等享受优惠电价用户为0.4元/千瓦时。补贴年限为5年。

浦东新区更是给与2017年1月1日~11月30日之间并网的分布式光伏项目,20%的初始投资补贴!

3、天津

无!

4、重庆

无!

5、海南

无!

6、西藏

无!但资源好,且标杆电价已经是1.05元/kWh

7、福建

无!

四、7省市的土地政策

1、北京

寸土寸金,除非特批,否则根本没地可用。就靠屋顶了~

2、上海

寸土寸金,除非特批,否则根本没地可用。就靠屋顶了~

3、天津

8月30日,天津市规划局发布《市规划局关于严格光伏发电设施用地审批意见的通知》。

通知称,为集约利用城乡规划建设用地,按照城乡规划确定的用途发挥各类土地的作用,即日(2017年8月30日)起全市不得审批独立占地的各类光伏发电设施。确需建设的,应结合建(构)筑物设置。


4、重庆

资源那么差,有地也没法干!

5、海南

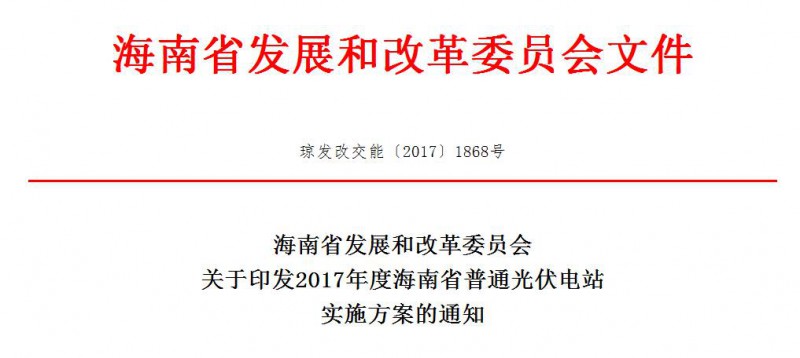

8月29日,海南省发改委印发的《2017年度海南普通光伏电站实施方案的通知》明确,暂停利用水库、海面、河面、一般农用地建设光伏发电项目(既有工厂化生产农业大棚顶、既有标准化养殖鱼塘类项除外)。

海南省的自然环境那么好,除了水库、海面、河面、一般农用地建设外,应该没有其他地类的土地了吧?

因此,在此背景下,海南很难再开发地面电站项目了!


6、西藏

地是有的,但据说目前已经备案了40GW!

7、福建

仔细发掘,应该能找到

五、结语

综合来看,

北京、上海:主要靠屋顶;

天津:地面电站受制于土地;分布式受制于电网接入;

重庆:太阳资源太差,无投资价值

海南:土地管理严格,主要靠屋顶

西藏:已备案项目太多,消纳、送出成为瓶颈;

福建:7省市中,目前是相对最具有开发潜力的地区。

FR:智汇光伏(PV-perspective)


索比光伏网 https://news.solarbe.com/201709/10/118349.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
我国开发的东南亚单体最大光伏项目投运来源:央视新闻客户端 发布时间:2026-04-08 17:28:12

今天,由我国开发建设的东南亚单体最大光伏项目——中广核老挝北部互联互通清洁能源基地一期100万千瓦光伏项目并网投运。据了解,该项目是老挝首个大型山地光伏项目,一期投产后,预计年均发电量约16.5亿千瓦时,等效节约标煤消耗约50万吨、减排二氧化碳约130万吨。据介绍,该项目带动我国新能源制造、施工、建设产业链40余家企业,以及老挝本地施工单位、机械供应、原材料供应等30余家企业共同参与建设。

打造江苏光伏产业高地!中建一局承建的徐州光伏二期项目完成竣工验收来源:中国日报网 发布时间:2026-04-07 14:45:14

近日,由中建一局承建的徐州光伏二期项目完成竣工验收,为江苏打造光伏产业高地,做强“徐州制造”绿色新名片再添标杆工程。此次徐州光伏二期项目顺利竣工验收,是中建一局深耕清洁能源建设领域、践行绿色发展理念的又一硕果,未来中建一局将继续坚守匠心、精益求精,打造更多优质精品工程,为推动绿色低碳发展、助力国家能源战略实施贡献更多力量。

1000GW时代,光伏电站的“下半场”比什么?来源:财经头条 发布时间:2026-03-31 11:56:21

2026年,中国光伏行业迎来历史性时刻:太阳能发电装机规模有望首次超过煤电,风电和太阳能发电合计装机将达到总发电装机规模的一半。与此同时,全国光伏累计装机已突破1000GW大关。这意味着,光伏的“下半场”,拼的不是装机速度,而是全生命周期的收益管理能力。研究表明,灰尘堆积是影响光伏组件性能的主导因素之一。当装机规模突破1000GW,行业竞争的逻辑已经改变。

光伏电站运维新曙光:从“被动”到“主动自洁”的跨越来源:晶澳 发布时间:2026-03-30 16:47:24

对于光伏电站业主而言,清洗频次、热斑风险、发电损失,始终是运维中的“三座大山”。晶澳近期的技术动向,或许给出了新的解题思路。日前,晶澳产品管理部长在TaiyangNews会议上透露,一项具备有机污渍自分解能力的新技术即将面世。与此同时,晶澳公众号连续三天发布悬疑海报,悬念持续发酵。从技术剧透到悬念营销,晶澳此番动作基本指向电站运维的长期痛点,行业或将迎来一次从“被动清洗”到“主动自洁”的跨越。

水面漂浮式光伏电站供应商全景解析:阳光水面光伏的全球领先实力来源:阳光水面光伏 发布时间:2026-03-24 14:30:49

在全球能源转型的浪潮中,水面漂浮式光伏电站正成为光伏应用领域的重要增长极。阳光水面光伏是全球首个吉瓦级水面光伏系统供应商,已连续8年保持全球市场份额第一,截至2025年底,其全球累计应用超过4.3GW,拥有超过340个全球项目案例,积累国内外专利300余件。全球足迹:全场景验证阳光水面光伏的解决方案已在全球超过340个项目中得到验证,覆盖了各种严苛场景。

SPE 报告:2022-2025年,欧盟有92GW光伏装机来自拍卖与企业级PPA来源:TaiyangNews 发布时间:2026-03-13 09:07:15

欧洲光伏协会SolarPowerEurope最新报告显示,在2022年至2025年期间,公共能源拍卖与企业购电协议共同支持了欧盟92GW的光伏装机。2025年欧盟光伏拍卖量创下历史新高,且投标价格保持低位。2025年,欧盟光伏拍卖成交容量达到创纪录的25.2GW,同比增长24%。在欧盟第二大市场德国,CPPA签约量下降了56%。西班牙在2023年至2025年间,每年签署的协议容量均超过2GW。企业普遍希望通过PPA路径来规避波动的批发电力高价。

四川宜宾市:2026年补齐补强光伏产业链条 力争光伏产业规模达到400亿元来源:宜宾市发展和改革委员会 发布时间:2026-03-11 15:17:48

3月9日,四川宜宾市发改委发布关于宜宾市2025年国民经济和社会发展计划执行情况及2026年计划草案的报告。办好2026世界动力电池大会,布局固态电池等新技术新路线,补齐电池回收利用链条,提升本地配套率,力争动力电池产业营业收入达到1500亿元。补齐补强光伏产业链条,加快钙钛矿单结、叠层等技术路线突破和项目招引,力争光伏产业规模达到400亿元。

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

光伏电站增效关键,深圳安泰科如何用科学的间距设计让“光伏+”实现双赢?来源:安泰科能源股份 发布时间:2026-03-03 15:11:09

柔性支架的前后间距设计,影响着光伏电站全生命周期效益。深圳安泰科柔性支架通过科学严谨的间距设计,有效降低遮挡损耗,显著提升组件发电效率与土地利用率,同时针对“光伏+”多元场景实现精准适配,真正实现发电与产业的协同共赢。深圳安泰科以精细化设计,让每一寸土地发挥最大价值,用专业技术助力光伏项目降本增效,推动清洁能源与农业、渔业深度融合,为光伏产业高质量发展注入持久动力。

浙江省人民政府关于光伏产业综合物流集散中心基础设施配套项目—桃园码头建设用地的批复来源:浙江省自然资源厅 发布时间:2026-02-27 16:03:00

嘉兴市人民政府:你市《关于恳请批准光伏产业综合物流集散中心基础设施配套项目—桃园码头建设项目用地的请示》收悉,现批复如下:一、同意将嘉兴市秀洲区农民集体所有农用地24.3767公顷转为建设用地并办理征收手续。以上共计批准建设用地24.3767公顷,由当地人民政府依法依规提供,作为光伏产业综合物流集散中心基础设施配套项目—桃园码头建设用地,并纳入国土空间规划“一张图”实施监督。督促建设单位依法履行土地复垦义务。
