案例|那些村级光伏扶贫电站建设中你不可不知的事

来源:晶太阳发布时间:2017-09-07 18:18:51

索比光伏网讯:村级扶贫电站能做到真正意义上的精准扶贫而受到国家和政府的大力支持,也是目前主要的光伏扶贫形式。为了抢占这一波商机,很多光伏企业便开始奔波于各个地方扶贫电站建设的招标,那么中标后扶贫电站应该如何建设呢?今天我们就以一个实际案例来聊聊扶贫电站的始末。

一、项目选址

项目选址是决定项目能否获批的关键,一定要遵守国家相关法律法规,2014年国家能源局发布《关于进一步落实分布式光伏发电有关政策的通知》,通知中提到“因地制宜利用废弃土地、荒山荒坡、农业大棚、滩涂、鱼塘、湖泊等建设就地消纳的分布式光伏电站。”

土地国有资源,开发光伏电站,必须了解相关的土地政策,前期必须落实清楚土地性质、土地规划、建设规划、土地权属、土地用途以及地上附属物等,否则,一旦项目上马后,出现土地问题,将造成巨大的损失,前些天圈里疯传的山东微山总计298MW光伏电站违建被拆除,着实让咱们光伏人感到心痛啊。

实际案例

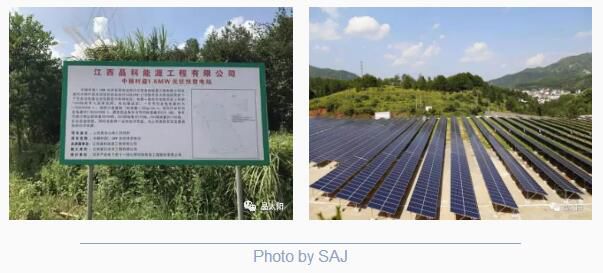

中稍村1.6MW光伏扶贫电站,项目选址为废弃的高速公路搅拌站,高速公路搅拌站多废弃混泥土料,碎石,且经碾压致使丧失土地种植功能,属于废弃土地。在此种性质土地上建设光伏扶贫电站,实现了土地的再利用,并产生可观的经济效益。

二、项目容量

项目容量由项目选址的可用土地面积及安装方式、太阳能电池板型号决定。中梢村1.6MW电站采用18°朝南安装,占地面积20051m²,采用265Wp(尺寸为1650*992*40mm)6094块组件。

三、系统配置

01、光伏组件与逆变器配置

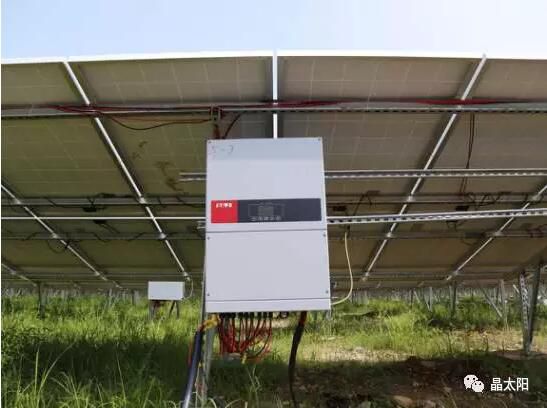

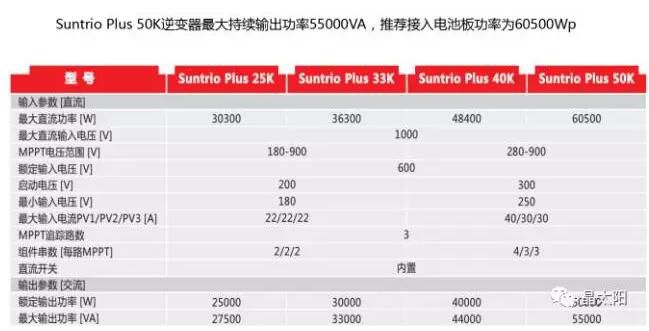

6094块组件,每22块组件为一串,每10块串接入一台SuntrioPlus50K逆变器,单台逆变器接入电池板总功率为58.3kW。选用28台机器即可满足接入需求。

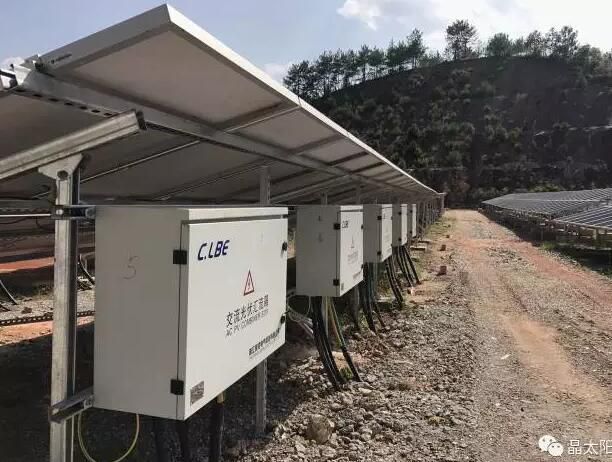

02、交流输出汇流

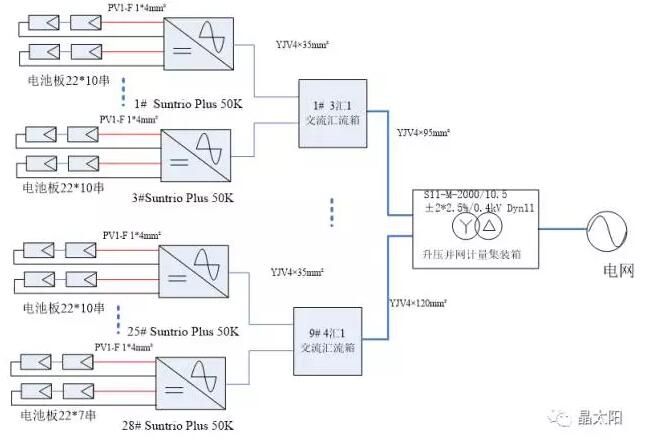

SuntrioPlus50K逆变器最大输出电流80A,根据载流量1.2-1.5IN选择线缆的原则及逆变器和汇流箱的距离,选择YJV4×35mm²交流线缆接入3汇1交流汇流箱。

03、并网接入

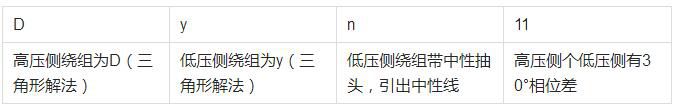

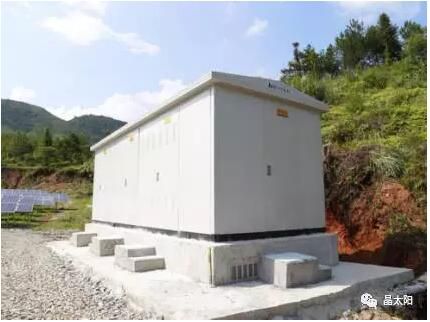

1.6MW系统容量,采用全额上网模式并网,接入10kV电网。系统容量占变压器容量的80%,故选择2000kVA容量变压器,SuntrioPlus50K逆变器输出形式为3L+N+PE,故变压器绕组形式应为Dyn11

变压器型号为S11-M-2000/10.5±2*2.5%/0.4kVDyn11

四、系统的安全接地

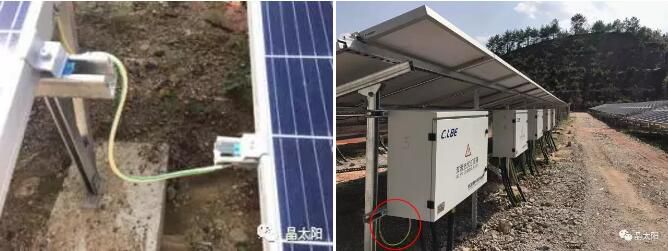

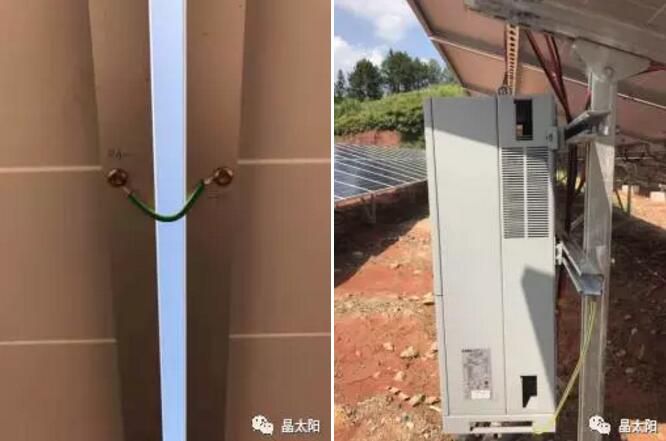

安全是前提,扶贫电站也不例外。组件之间,组件与支架,逆变器与支架、支架与大地,汇流箱与支架,以及箱变与支架,都必须安全可靠接地。


索比光伏网 https://news.solarbe.com/201709/07/133171.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
青海油田凯驰光伏电站累计发电量突破10亿千瓦时来源:北青网 发布时间:2026-03-18 08:39:12

青海新闻网·江源新闻客户端讯3月16日,中国石油首个百万千瓦集中式并网发电项目传来捷报:位于中国石油青海油田公司的凯驰100万千瓦光伏电站自投运以来,累计发电量成功突破10亿千瓦时大关,标志着世界海拔最高油气田在绿色转型中迈出了坚实一步。作为格尔木燃机电站重启及配套新能源项目的重要组成部分,凯驰光伏电站总装机容量100万千瓦,配套建设有330千伏升压站及53.5千米送出线路,于2024年11月30日正式投运。

贵州关于《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》来源:松桃苗族自治县自然资源局 发布时间:2026-03-17 07:22:05

根据《中华人民共和国城乡规划法》《贵州省城乡规划条例》《铜仁市国土空间规划公示制度》等相关法律法规的规定,《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》于2025年8月22日经县城规委会议审查通过,并按城规委意见修改。公示期间,公众可随时查阅规划内容并提出意见和建议。修改完善后规划将按程序报请县规委领导审批,并在获得批准后正式备案实施。松桃苗族自治县自然资源局2026年3月16日

华能1GW光伏治沙EPC中标结果公示来源:中国招投标公共服务平台 发布时间:2026-03-13 09:40:32

3月11日,华能新疆公司巴州新能源公司库尔勒光伏治沙项目施工和设备打捆采购工程(标段一)中标结果公示。招标公告显示,华能巴州库尔勒光伏治沙项目位于巴音郭楞蒙古自治州库尔勒市上库工业园区,项目场址位于库尔勒市上库高新区,距库尔勒市约70公里。

坦桑尼亚首个光伏电站全容量并网来源:中国电建 发布时间:2026-03-12 09:25:07

近日,中国电建承建的坦桑尼亚首个光伏电站,希尼安加50兆瓦光伏项目,全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

上海启动2026年陆上风电和光伏电站项目申报来源:上海市发展和改革委员会 发布时间:2026-03-11 08:55:46

已纳入2025年开发建设方案且未建成投运的陆上风电和光伏电站项目。对不能按期核准的陆上风电和不能按期开工的光伏电站项目,各区应说明项目进度滞后原因和后续改进举措。

云南大渡岗乡大干坝亮塘光伏电站项目获建设用地规划许可来源:景洪市人民政府 发布时间:2026-03-10 09:54:57

据景洪市人民政府消息,景洪市自然资源局已正式核发“大渡岗乡大干坝亮塘光伏电站(升压站)”项目的《建设用地规划许可证》,标志着该光伏电站项目的建设用地规划手续已完备。根据公告,该项目主要信息如下:-项目名称:大渡岗乡大干坝亮塘光伏电站(升压站)-用地面积:6942.00平方米-建设规模:项目装机容量75MW,占地面积约2447亩,将新建一座110KV升压站及全部配套设施、道路。

华北能监局关于征求“蒙西电力调频辅助服务交易实施细则”意见的函来源:国家能源局华北监管局 发布时间:2026-03-10 09:47:20

3月6日,华北能源监管局发布关于征求“蒙西电力调频辅助服务交易实施细则”意见的函,文件指出,本细则所指的调频辅助服务,是指市场经营主体通过自动功率控制,跟踪电力调度机构下达的指令,按照一定调节速率实时调整发用电功率,满足电力系统频率、联络线功率控制要求的服务。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

中企承建!伊拉克首个大型集中式光伏电站并网发电来源:中国能建天津电建 发布时间:2026-03-09 02:14:53

当地时间3月4日,由中国能建天津电建承建的伊拉克拉塔维1吉瓦光伏项目Unit1圆满达成全容量并网发电,并网期间,各项指标均达到设计要求,具备规模化清洁电力供应能力,标志着该项目正式由建设阶段转入规模化稳定发电新阶段。作为伊拉克首座大型光伏发电厂,该项目也是该国首个公用事业规模的光伏发电项目,具有重要的里程碑意义。

漳州市集中式光伏电站项目全面复工来源:漳州市发改委 发布时间:2026-03-04 14:03:53

为深入贯彻落实市委、市政府工作部署,漳州市发改委紧盯节后施工黄金期,积极有序推进漳州市集中式光伏电站项目复工工作,为确保2026年项目建设既定目标奠定坚实基础。目前,漳州市集中式光伏项目全容量并网项目共7个,并网容量达587MW,部分并网项目共5个,并网容量达222MW,累计并网容量达809MW,并网数量位居福建省首位,截至3月2日,18个在建项目已全部实现复工复产。

新闻排行榜
本周
本月
