解析 | 分布式光伏EPC流程要点全程

来源:能源日参发布时间:2017-08-29 23:59:59

本文以南京东送电力副总裁战海波在們道分布式光伏嘉年华上的演讲为基础进行整理,内容涵盖分布式光伏电站的工程与项目管理,从细节处解读分布式光伏电站开发建设中的相关问题。

战海波认为,分布式项目的开发与工程实施紧密相关,开发的充分性影响到工程能否顺利实施,而工程的顺利实施又深刻的影响到与各方的愉快合作,更对周边地区的持续开发能力产生深远影响。由此,在分布式光伏电站建设中,开发作为项目的基础部分,扮演着举足轻重的角色。

一、从施工角度看分布式光伏前期开发需注意的问题

1)前期踏勘需要注意屋顶的锈蚀、漏水情况,这是常规问题。在荷载计算时需要格外注意厂房内部是否有管道、行车、消防系统等这些同样会吃掉整个厂房的荷载。除此之外,如果实际建设的厂房和选型跟设计的图纸不符,这样的情况就非常难处理,设计院出了竣工图,还需要找第三方的鉴定机构,不管是从收购方的角度还是从建设方的角度都是有一定风险的。

2)注意分布式光伏的占地问题。开发的阶段,往往会更多的关注租用屋顶的情况,但是每一个分布式都会占用地面的土地,而地面土地在很多租赁合同中没有提及,当光伏项目进场施工的时候,这时候企业方、业主方就会提出一些针对特定位置的要求,包括土地租金的洽谈。

基本上,2、3MW的分布式,地面的占地在200平方左右,对于工厂来说集中提供200平方的地方是比较困难的,所以在踏勘阶段需要提前跟工厂交流,开关站要设在什么地方很重要,同时还有爬梯,独立基础的爬梯也要占用工厂的土地,往往工厂周围都有消防管道和其他的管道,由此造成选址的困扰。

3)开发阶段需要解决的具体问题。破路和绿化等都对工厂的安全管理造成一定的困扰,包括组件清洗从哪里取水?取的水是自来水还是什么水?水费怎么计算?取水水泵从哪里来?开关站的电源如何安排?这些都是在开发阶段需要解决的问题。

在施工过程当中有设备,施工周期大约1-2个月,这个时候需要工厂提供一定的场地,脚手架的搭建影响企业生产,脚手架搭设的位置是否需要考虑车辆的通道?是否需要考虑车辆通行的安全?这都是要具体解决的问题。

另外,项目施工往往需要工厂提供一个办公的场所,工厂是否愿意提供?不同意提供一种方式就要弄一个集装箱过去,拿集装箱作为临时的办公场所。还有作息时间,外资企业特别强调不允许加班,也不允许我们的工人加班。而夜间加班的问题的不可避免,无论是否抢630,在并网之前,跟电网公司进行设备调试,夜间接线调试不加班,保并网的难度就加大很多,这个需要提前跟工厂协调。

二、电力接入批复

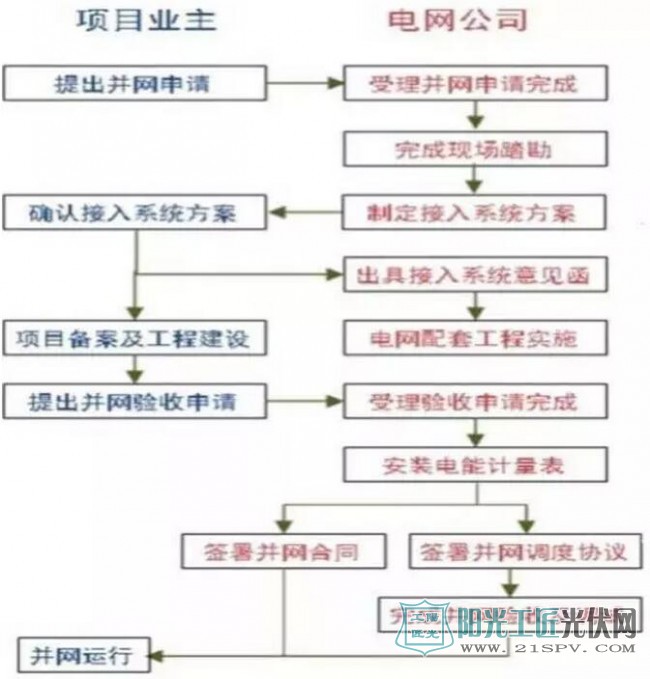

电网接入批复一般有三种,第一种是意见函,即同意项目在某一个位置并网,具体如何并网没有提供解决方案,意见函不是最终可实施性的,最终的是电力接入方案,一般经研究院设计,在工厂的周围往往有好几条高压线路,具体接入在哪一个并网点对于整个项目是否真正启动有决定性的影响。另外,如果有条件的情况下,尽量跟经研院提前拿到电力接入方案的电子版。

电力接入批复:

电力接入意见函:用于取得备案

电力接入方案:一般经研院设计,应特别重视

电力接入批复:项目开工后、报电网批复

解析 | <a href=分布式光伏EPC流程要点全程" />

电力接入的重点:

接入电压等级:10KV/35KV;

接入方式和距离:

1)T接;T接优先,距离较短短,一般500米左右;

2)专线:架空优先,地埋电缆(直埋次之/顶管)

配置:

1)无功补偿:SVG,越小越好,最好不配。一般20~30万左右。

2)保护和通讯系统:光通信,T接情况下可不配

三、外线施工

外线施工:

一般委托电力公司或其三产,价格差异较大

范围:设计、采购、施工、试验、调试、对侧改造、并网

四、合作方有意参与光伏场区施工

优点:沟通方便、地方资源充分

缺点:开发合作与项目实施交叉,出现问题影响深远:

1)高空作业,安全风险较大

2)一旦未能按期并网,无法承担风险;

3)多为非光伏专业队伍,经验欠缺,组件踩踏等安装质量隐患较多,无法承担风险;

4)高压电气作业,触电风险较大

五、施工期间需要工厂的支持和理解

包括:

物料到场后的卸货及仓储、保管

墙体打孔作业

破路敷设电缆

厂房周边占用部分道路搭建卸货平台

厂区内电缆敷设及箱变设备安装占用绿化带

电缆敷设占用厂区内原有管线沟、道路径

厂房企业配合加固厂家对厂房进行加固处理

六、分布式光伏的项目管理

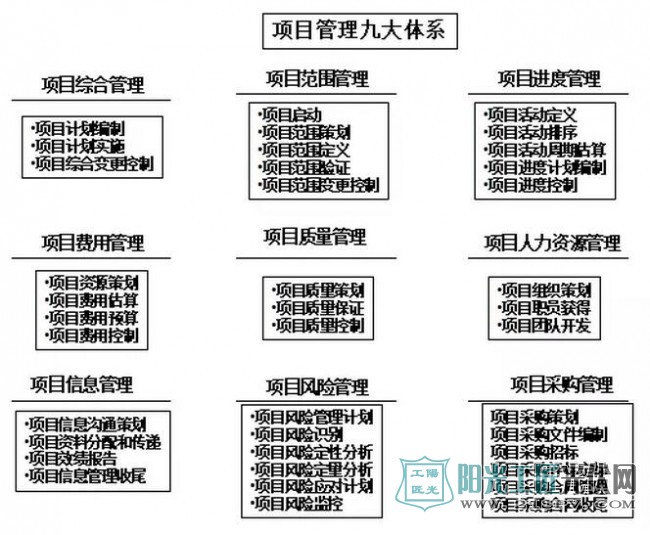

与地面光伏相比,分布式光伏体量小,施工简单,在分布式项目管理过程中,常规所谓的项目管理:四大目标、九大体系,是否依然需要?四大目标是指安全、质量、进度、费用管理。

解析 | <a href=分布式光伏EPC流程要点全程" />

1、分布式光伏的特点

与地面光伏相比,分布式光伏有以下特点:

1)、体量小、工期短

2)、利润额度较小,单个项目抗风险能力弱

3)、各地方电网差异较大

4)、接入点距离、电压等级受限

5)、参与门槛低、专业化水平有待提高

6)、本地化程度相对高、施工队伍水平参差不齐

7)、缺乏质量把控能力

8)、“太岁头上动土”,与工商业企业紧密结合

9)、三边工程造成无法进行精细化设计,好的设计方案用不上;

战海波介绍道,100MW地面光伏电站一般是2~5个的项目,但100MW分布式电站则一般是20个以上的项目。面对如此多的项目,同时开工建设、调试并网,其项目管理的难度和压力大幅度提高,其对后方指挥系统和总部各部门的协同作战,也提出了更高的要求,考验的正是企业的“多项目管理能力”。

2、项目管理的侧重点

所谓的多项目的管理能力,主要分四个主要的管理角度,1)、光伏场区施工;2)、箱变和开关站施工;3)、外线和接入点施工;4)、手续办理。

解析 | <a href=分布式光伏EPC流程要点全程" />

2.1、标准化管理

1)项目启动前风险评估

2)项目实地踏勘:

组织由结构、电气、施工各部门组成的联合踏勘小组,确保方案“接地气”

3)项目经理赴工厂交底、签署纪要

4)施工单位交底培训

5)项目手续办理:

按省份/江苏省、质监站

2.2、计划管理

据光伏相等的特点,把几个项目执行的过程都做了非常细化的计划管理模式。

解析 | <a href=分布式光伏EPC流程要点全程" />

2.3、调整组织结构

鉴于分布式项目管理,对企业多项目管理能力上提出的更高要求,将常规的项目强矩阵管理,调整为弱矩阵管理模式,并调整后方指挥系统和各部门的协同,更加强调总部对各项目的支持和优势资源的统一调度。

2.4、打造专业团队

针对项目管理特点,东送电力工程中心组建了4个二级部门:

1)、项目管理部:拥有三十余名一二级建造师作为项目经理

2)、技术中心:专业能力较强,具有独立接线、调试、并网的能力

3)、安全质量部:统筹规划安全质量的相关规定和检查

4)、信息文档中心:统筹各项目档案资料编制管理,配合项目质监验收和手续办理

2.5、成本控制

分布式光伏的成本控制有一个非常大的特点,即关站外线和并网这三项费用,这三项费用如果分到分布式项目的每一环里,成本往往是非常惊人的。开关站的投资有值得降低或者值得省略的设备,这些设备的省略往往都是50-100万之间,我们有一个安徽项目,规划是690万,最后做完300万,调整完以后就是很好的项目。

聚集关键点

分布式项目,成本控制的重点除常规的光伏场区外,重点是开关站、外线+接入点施工、并网费用三大部分。此三项费用一般>200万。

采取:提前接入、开工前方案审查、独立实施等方式

2.6、发挥设计优势:通过差异化、实现设计优化,来提高发电量,降低成本,有很大的空间。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

200MW户用分布式光伏EPC总承包终止!来源:索比光伏网 发布时间:2026-10-23 08:55:28

2023年10月21日,宁夏地区一项总装机容量200MWp的户用分布式光伏项目EPC总承包招标正式终止。该项目原于9月30日启动招标,由内蒙古益军新能源科技有限公司作为招标人,资金来源为自筹5.6亿元,拟在备案区域内利用居民屋顶及庭院建设分布式光伏电站,并采用“全额上网”模式。终止公告明确指出,因项目招标内容发生调整,经研究决定暂停本次招标活动;后续是否重新招标、调整后的具体方案及时间安排,将另行通知。此次终止不涉及项目整体取消,仅为招标程序的中止与优化。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

2.93元/W!广西南宁2.44MWp分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-20 09:40:24

广西华润五丰(南宁)食品交易中心一期2.44MWp分布式光伏发电EPC项目近日完成招标并公示中标结果。该项目由广西华润能源科技有限公司作为招标人,选址于广西南宁市,总装机容量为2.44兆瓦峰值(MWp),采用设计—采购—施工(EPC)总承包模式建设。经公开招标,智诚建科设计有限公司成功中标,中标金额为714.92万元,折合单价约2.93元/瓦(W)。该价格反映了当前分布式光伏EPC市场的工程造价水平,项目建成后将为食品交易中心提供清洁能源支持,助力区域绿色低碳发展。

2.32元/W!云南红河7MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-10-14 10:40:51

本文介绍了云南红河7MW分布式光伏EPC总承包项目的中标结果及工程概况。项目由云能(红河)发电有限公司招标,选址于云南省开远市灵泉街道灰场,占地约4.69公顷。中标单位为中国能源建设集团云南火电建设有限公司(联合云南恺远工程设计有限公司),中标金额1647.41万元,折合单价约2.32元/瓦。项目采用N型单晶硅组件,直流侧装机容量7.096MWp,交流侧5.7MW;配置双立柱固定支架、352个组串、19台300kW组串式逆变器及2台10kV升压箱变,通过架空线与电缆接入红河电厂厂用电系统,实现“自发自用”。电站设计寿命为25年。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

2.57元/W!陕西2.8MW分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-12 06:10:40

本文介绍了陕西丝路轨道交通产业园一期屋顶分布式光伏项目EPC中标结果的公示信息。该项目由西安经发绿能科技发展有限责任公司招标,建设地点为园区A2、A3、A5、A6厂房屋顶,总可用铺设面积约19584平方米。项目为一般工商业分布式光伏电站,直流侧装机容量约2.8MW,交流侧约2.5MW,年均理论发电量预计263.4万千瓦时,采用“自发自用、余电上网”消纳模式。中瑞和建设集团有限公司以719万元中标,折合单价约2.57元/瓦。该中标系该项目第三次招标结果,相关技术与商务要求详见正式招标文件。

2.70元/W!山西运城4.43MWp分布式光伏EPC中标候选人公示来源:光伏盒子 发布时间:2026-10-12 06:09:21

山西运城冀东海天水泥闻喜公司分布式光伏发电项目EPC总承包中标候选人近日公示。该项目位于山西省运城市闻喜县,直流侧装机容量为4.43MWp,由冀东海天水泥闻喜有限责任公司作为招标人组织实施。公示显示,三家中标候选人及其投标报价分别为:北京金隅红树林环保技术有限责任公司(第一候选人,报价1158.62万元,折合单价2.01元/W)、河南军恒建设有限公司(第二候选人,报价1139.43万元,单价2.57元/W)、陕西中圆建设工程有限公司(第三候选人,报价1197.97万元,单价2.70元/W)。中标候选人按报价由低至高排序,最终中标结果待正式确定。

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

7.4MW!山东莱州分布式光伏EPC招标!来源:光伏盒子 发布时间:2026-10-10 09:42:39

本文介绍了山东莱州万华绿电产业园分布式光伏一期项目的EPC工程总承包招标情况。项目位于莱州市土山镇,拟在园区内7处建筑屋顶(含5处彩钢瓦、2处混凝土屋面)及新建光伏车棚上建设分布式光伏发电系统,总装机容量为交流侧7.4MW、直流侧8.94542MWp,采用12254块730Wp复合边框组件。项目采用“全部自发自用”模式,设1个10kV和4个400V并网点,接入园区区域变电站。招标范围涵盖设计、电力接入报批、除指定设备外的全量采购、施工安装、调试试验、竣工验收及并网手续办理等全过程EPC总承包工作,要求投标人承担全部费用并确保项目通过电网验收、具备稳定并网运行条件。
