新疆弃光率25.7%! 2017年上半年光伏消纳取得明显成效

来源:新疆发改委发布时间:2017-08-14 23:59:59
发电消纳取得了明显成效,光伏行业整体呈现稳中有进、稳中向好的局面,截至2017年6月,我区太阳能发电装机容量907.6万千瓦,占装机总容量的11.4%,位居全国首位。

同时,我区弃光限电现象得到显著改善,弃光率逐步下降。2017年上半年,弃光电量16.5亿千瓦时,弃光率25.7%,同比下降6.1个百分点。2017年6月,弃光电量2.0亿千瓦时,弃光率15.3%,同比下降4.3个百分点;分地州看乌鲁木齐市、吐鲁番市、哈密市、阿勒泰地区、喀什地区、克州、昌吉州,弃光率控制在15%以下,其中乌鲁木齐市弃光率最低,达到了10.86%。

下一步,自治区发展改革委将继续好促进光伏电量消纳工作,积极推进以“自发自用”为主要方式的、不同规模的分布式光伏发电,积极支持利用光伏发电解决偏远地区用电和缺电问题,争取国家能源局尽早批复我区2017年光伏扶贫试点实施方案,将光伏发展与扶贫攻坚相结合。

附表

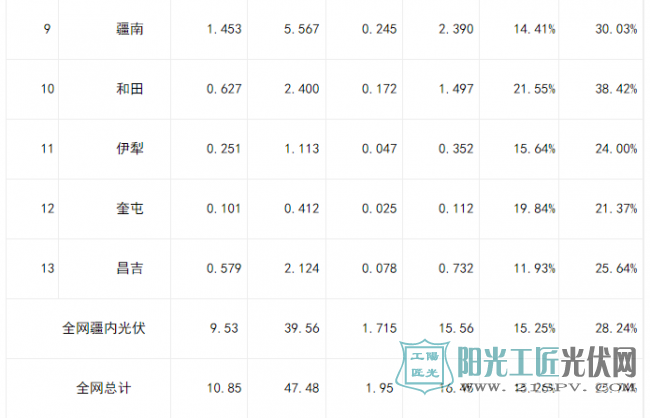

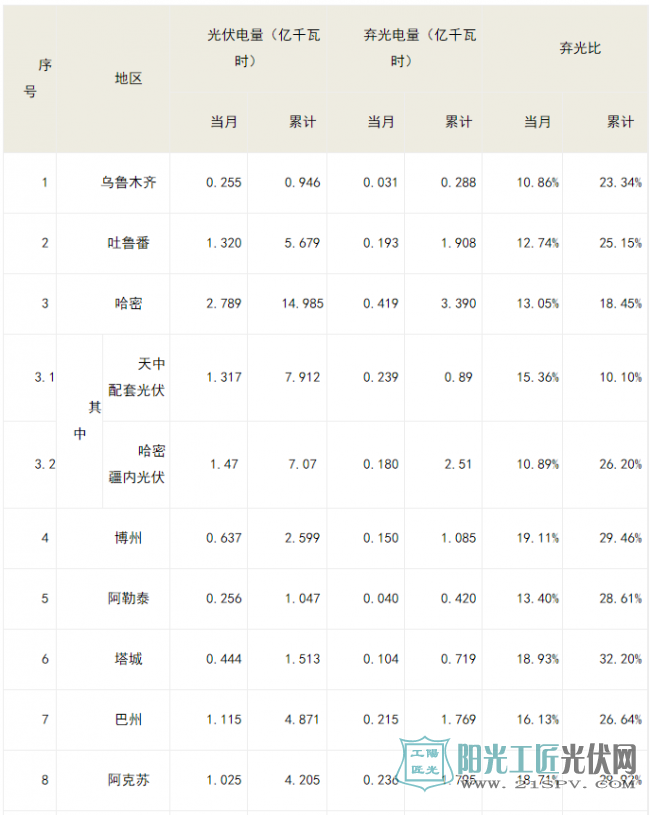

6月各地(州、市)光伏发电消纳情况

6月各地(州、市)光伏发电消纳情况


6月各地(州、市)光伏发电消纳情况


索比光伏网 https://news.solarbe.com/201708/15/134818.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

100GW光伏计划发布!他们将不再需要进口石油来源:DoNews 发布时间:2026-08-27 08:44:46

印尼总统普拉博沃宣布启动三年内建成100吉瓦太阳能发电能力的国家计划,旨在推动能源转型、降低能源进口依赖。当前该国总装机容量约108吉瓦,太阳能仅占1.5吉瓦,可再生能源整体占比17.9%,煤炭仍为主力电源。项目分阶段推进,2026年拟新增30吉瓦,包括在每个村庄建设1兆瓦光伏电站,并关停13吉瓦柴油电厂。首批14个项目总投资135万亿印尼盾(约76.2亿美元),全部目标预计需730亿美元,并配套部署电池储能系统。建成后,每年可节省能源补贴73.9万亿印尼盾(约280亿元人民币),结合地热、天然气及增产石油,有望实现石油零进口。印尼国家电力公司承诺以每千瓦时5–6美分价格收购光伏电力,高于火电采购价。

新疆:下发1.59GW新能源项目清单!来源:智汇光伏 发布时间:2026-08-26 08:20:06

新疆自治区发改委与能源局近日印发第五批新能源就近消纳项目清单,共包含3个项目,总装机容量159万千瓦(其中风电89万千瓦、光伏70万千瓦),重点服务于煤化工、电解铝和纺织制造三大高载能及外向型产业。项目分别布局在昌吉州准东经济技术开发区和阿勒泰地区哈巴河县,采用“绿电直连”模式,建成后年均可消纳绿色电力约29.8亿千瓦时,相当于节约标准煤90万吨、减排二氧化碳241万吨。此举旨在推动传统优势产业节能降碳,促进清洁能源就地转化。此前,新疆已分批推进多处绿电直连示范项目,如哈密伊吾算力示范区和克拉玛依云计算园区项目。下一步,相关部门将强化统筹协调,加快项目核准、建设与电网接入,推动源网荷储协同建设,并持续完善政策体系,助力新疆将能源资源优势转化为产业与开放优势,服务国家“双碳”战略。(199字)

发布即终止,新疆1GW光伏治沙EPC叫停来源:光伏盒子 发布时间:2026-08-17 10:06:36

8月14日,金达弘景(莎车)新能源科技有限公司发布终止公告,宣布取消原定于次日启动招标的新疆喀什莎车县100万千瓦光伏治沙项目EPC总承包采购。该项目计划总投资约22亿元,全部为自筹资金,拟在3万亩沙化土地上建设100万千瓦光伏发电设施,并配套220千伏升压站;治沙地块编号为21号。项目原划分为两个标段,总投资分别约为8.6亿元和13.6亿元,涵盖方案设计、勘察、采购、施工、验收及质保期内缺陷修复等全过程EPC工作,总工期730日历天。招标采用资格后审,允许不超过两家单位组成的联合体投标。此次“发布即终止”系因整体采购计划被取消所致。

新疆开展光伏产业知识产权保护护企活动来源:国家知识产权局 发布时间:2026-08-14 10:31:35

新疆维吾尔自治区知识产权局联合工信、市场监管等部门及行业协会,组织开展光伏产业知识产权保护“护企活动”,分批赴乌鲁木齐、昌吉、石河子等地开展下沉式入企服务。活动通过实地走访、座谈交流和一对一答疑,全面了解多晶硅、光伏电池、BIPV、硅基新材料及光伏发电等产业链重点企业的研发、专利布局与经营现状,并针对性宣讲专利快速预审、商标品牌建设、维权援助等政策。专家组现场回应企业诉求,提出五项长效举措:分层分类精准帮扶、优化专利预审流程、常态化培训与风险排查、健全政企沟通机制、引导构建国内外知识产权保护体系。活动摸清了全区光伏产业知识产权底数,推动知识产权服务直达实体经济,助力新能源产业链提质升级和丝绸之路经济带知识产权强区建设。(198字)

新疆油田克拉美丽光伏电站 绿电发电量突破700万千瓦时来源:中国石油报 发布时间:2026-08-07 15:06:37

新疆油田克拉美丽光伏电站是该公司首个自主研发、建设并运营的分布式光伏项目,截至7月31日已安全运行超1200天,累计发电量突破700万千瓦时。项目投运后,采气一厂以“高时率、高负荷运行”为目标,通过健全运维机制、动态优化参数、强化关键设备精细化管理,并引入无人机智能巡检与参数分析等技术手段,显著提升故障预警能力与发电效率,年均发电量较设计值高出17%。该电站作为克拉美丽低碳示范区的核心组成部分,依托当地丰富的太阳能资源,探索气田生产与新能源协同发展的新模式,为新疆油田绿色低碳转型提供了切实可行的技术支撑和示范样本,标志着采气一厂向“低碳、零碳”气田目标取得实质性进展。(199字)

阿根廷太阳能列车:零排放出行照亮千年古道来源:至顶网 发布时间:2026-08-04 10:09:42

阿根廷“太阳能峡谷列车”是拉丁美洲首列以太阳能为主要动力的旅客列车,运营于联合国教科文组织世界遗产——韦马乌阿卡峡谷(2003年列入名录),该峡谷作为连接安第斯高原与低地的贸易与迁徙通道,已持续使用逾一万年。列车线路全长约42公里,为修复的历史支线,通车两年来已运送乘客9万人次,实现全程零排放、无噪音运行。其动力系统依赖352千瓦时锂离子电池组与再生制动技术,单次充电可完成84公里往返;六座车站配备光伏充电设施,电力源自6兆瓦专属光伏电站及配套储能系统,全链条杜绝燃烧过程。项目注重社会包容性,约三分之一乘客通过社会责任项目享受免费或优惠乘车。当前运营区间为沃尔坎至蒂尔卡拉,未来拟向北延伸至韦马乌阿卡及靠近玻利维亚边境的拉基亚卡。

马来西亚政府今年拨款3419万 362地点装太阳能路灯来源:马新社 发布时间:2026-08-04 09:31:08

马来西亚政府今年拨款3419万令吉,在全国联邦公路362个指定地点安装太阳能LED路灯,重点覆盖无电网接入、电缆盗窃高发、乡村及内陆地区,尤以沙巴、砂拉越为优先。工程部长指出,太阳能路灯的部署基于技术适用性、成本效益、维护需求与环保效益综合评估;但在已有稳定供电区域,仍以更换传统LED路灯为主,因其更具经济性——太阳能路灯电池组件占总成本约六成。此外,吉隆坡—加叻大道(KLK)将安装297盏太阳能路灯,预计年底完工,并配合扩建工程在云顶森巴隧道至文巴加交汇处约26公里路段增设照明。当局已识别KLK及东海岸大道LPT1共13处事故黑点,通过震动减速带、路面修复及安全设施升级实施改善,部分区域事故率同比下降达100%。KLK扩建工程自今年3月启动,当前进度6.4%,计划2030年竣工。

2.8元/W,新疆塔城150MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-08-04 08:36:39

本文报道了新疆塔城托里县160万千瓦光伏发电项目七标段的招标进展。此前,该标段因原中标单位在中标后无正当理由拒签施工合同,且擅自将核心施工环节分包给不具备资质的第三方,构成非法分包,被宣布废标。8月3日,该项目重新启动招标并公示中标候选人。本次招标规模为15万千瓦(不含升压站),三家候选单位均报出相同单价——2.8元/瓦。公告未披露具体中标单位名称及后续签约情况,仅明确了统一的中标价格及项目基本范围。

新疆电力和静抽蓄配套100万千瓦光伏全容量并网来源:国家能源集团 发布时间:2026-08-03 09:17:49

新疆电力和静抽蓄配套100万千瓦光伏项目于7月28日实现全容量并网发电,由和静15万千瓦、焉耆25万千瓦、博湖60万千瓦三个子项目组成,并同步建成167.5兆瓦/335兆瓦时储能电站。作为开都河流域千万千瓦级纯绿电清洁能源基地的关键组成部分,该项目年发电量约18亿千瓦时,将与流域水电及和静抽水蓄能电站协同运行,显著提升南疆电网调峰能力与运行稳定性。建设过程中,新疆电力克服风沙频发、地质复杂等困难,通过优化设计、工艺创新和精细管理保障高质量交付。项目累计带动当地就业超3000人次,有力支撑巴州经济社会发展,并为南疆新型电力系统建设和能源结构绿色转型提供重要支撑。

伊拉克首座太阳能组件工厂投产来源:光伏情报处 发布时间:2026-07-23 08:55:24

伊拉克卡尔巴拉安努尔光伏组件工厂于2026年6月13日正式投产,标志着该国首座本土太阳能组件制造基地建成。项目由意大利企业Ecoprogetti提供全套交钥匙解决方案,涵盖自动化产线建设、技术转让、工艺优化及人才培训等一体化服务。一期年产能超200兆瓦,可日产800块M10–144版型TOPCon半片组件,符合国际标准,并预留扩容至600兆瓦的空间。工厂落地显著提升伊拉克光伏设备本土化制造能力,降低对进口产品的依赖;同时依托标准化生产体系培育本地技术人才,助力能源结构优化与电力供应缺口缓解。作为伊拉克推进绿色能源自主化与工业升级的关键举措,该项目也是阿巴斯圣陵工程局与国际技术方合作的示范性成果,有力支撑该国能源安全与可持续发展战略。(199字)
