两类分布式光伏项目上网电价计算与对比

来源:智汇光伏(PV-perspective)发布时间:2017-08-11 09:11:39

1.分布式光伏的电价分类分布式光伏的上网模式,分“自发自用、余电上网”、“全额上网”两种模式。两种模式的电价计算也不相同。

1、“自发自用、余电上网” 模式自发自用部分电价 = 用户电价+0.42 +地方补贴

余电上网部分电价 =当地脱硫煤电价+0.42 +地方补贴

其中,0.42元/kWh为国家补贴,连续补贴20年。

(预计2018年0.42元/kWh的标准肯定会下调,要装就趁早!)

还没看懂?以北京市为例,给大家做个说明。如果在北京市的商场上做一个分布式光伏项目。商场执行的是商业电价,分峰平谷。

商场用户用电电价的加权平均值≈ 1.13元/kWh;

北京市的脱硫标杆电价为:0.3515元/kWh;

北京市前5年给予分布式光伏0.3元/kWh的地方度电补贴。


2、“全额上网” 模式全国分为三类电价区,光伏标杆电价分别为0.65元/kWh、0.75元/kWh、0.85元/kWh;北京属于二类电价区,上网电价为0.75元/kWh。

随着630后,“全额上网”类光伏标杆电价的下降,“自发自用、余电上网”中较低的“余电上网部分电价 ”已经接近甚至高于“全额上网”类光伏标杆电价。

表:三类电价区的分布



(红色为一类区,黄色为二类区,绿色为三类区)

北京市0.75元/kWh的光伏标杆电价组成是:

0.75元/kWh =0.3598元/kWh(脱硫标杆电价)+0.3902元/kWh(国家补贴)


3、两种模式对比

“自发自用、余电上网”模式中,国家度电补贴为0.42元/kWh;

“全额上网” 模式中,国家度电补贴为0.3902元/kWh。

可以看出,标杆电价下调以后,目前“自发自用、余电上网”模式电价中的国家补贴相对较高。

如前文所述,今年年底,0.42元/kWh的补贴标准将下调,有人推测为0.35元/kWh,甚至更低。

2.分布式光伏电费的结算根据国家政策(国能新能[2014]406号)和实际电网执行情况,可再生能源补贴的发放,都是按照“分布式光伏发电项目优先原则”开展的。

然而,现在存在补贴拖欠问题已经很严重。一旦补贴缺口进一步扩大,分布式项目也出现补贴拖欠的话。以北京市商业项目为例,说明一下业主收益的优先顺序。

“自发自用、余电上网” 模式,业主的收入分4部分

1)“自用电量”的电费(1.13元/kWh),自己节省的电费,或根据EMC合同由屋顶业主结算给投资商;(要看业主的信用,信用好的业主肯定会支付的)

2)“余电上网”的电费(0.3598元/kWh),电网公司买电,按脱硫标杆电价结算;(这部分钱是电网公司必须付的)

3)国家补贴(0.42元/kWh),由电网公司按月结算;(之前国家电网垫付,但部分省份开始出现拖欠)

4)地方补贴(0.3元/kWh),根据当地的政策,一般按半年或一年申请一次。(地方补贴的发放情况要看地方财政情况,北京市政府近期强调会发放)

“全额上网” 模式,业主的收入分3部分

1)售电收入(0.3598元/kWh),电网公司买电,按脱硫标杆电价结算;(一般由电网公司按月结算,或按约定时间段结算)

2)国家补贴(0.3902元/kWh),理论由电网公司按月结算。(部分省份电网垫付,但大多数项目被拖欠)

3)地方补贴(0.3元/kWh),根据当地的政策,一般按半年或一年申请一次。(地方补贴的发放情况要看地方财政情况,北京市政府近期强调会发放)

从前文的分析指导,两种电价模式中,“全额上网” 模式的电价中,国家补贴占比更大。因此,如果出现补贴拖欠情况,对“全额上网” 模式的影响会更大。

3.三类电价区内,两类上网模式的电价对比对Ⅰ 、Ⅱ、Ⅲ类电价区的“自发自用电价”、“余电上网电价“和”全额上网电价“进行比较,如下图所示。

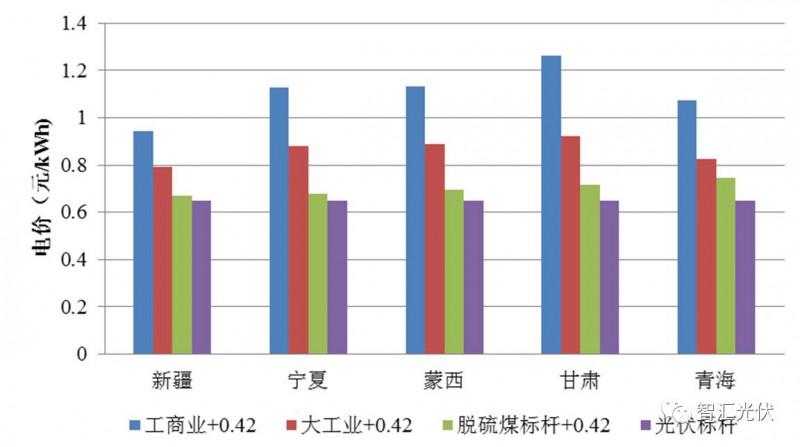

图:Ⅰ 类电价区工商业、大工业、脱硫煤销售电价与光伏标杆电价比较

可以看出, “工商业+0.42”比0.65元/kWh高0.29~0.61元/kWh

“大工业+0.42”比0.65元/kWh高0.14~0.27元/kWh

脱硫煤+0.42”比0.65元/kWh高0.02~0.095元/kWh

即在Ⅰ 类资源区,无论是在工商业屋顶,还是大工业屋顶,“自发自用电价”、“余电上网电价“均高于当地的“全额上网”标杆电价0.65元/kWh。

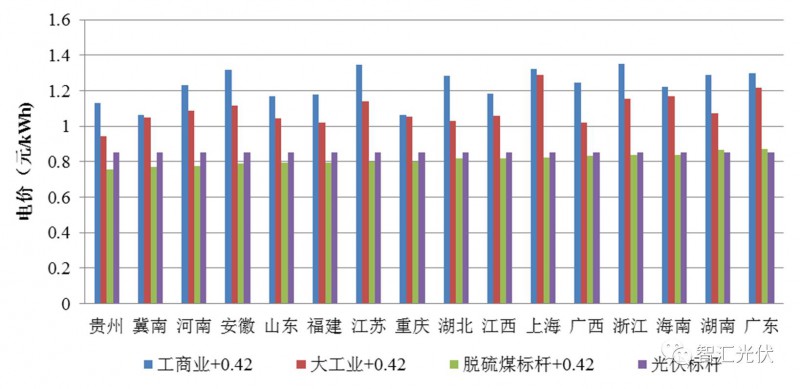

图:Ⅱ 类电价区工商业、大工业、脱硫煤销售电价与光伏标杆电价比较

可以看出, “工商业+0.42”比0.75元/kWh高0.3~0.6元/kWh

“大工业+0.42”比0.75元/kWh高0.14~0.45元/kWh

脱硫煤+0.42”比0.75元/kWh高-0.026~0.071元/kWh

即在Ⅱ 类资源区,基本在所有地区(除蒙东、山西外),无论是在工商业屋顶,还是大工业屋顶,“自发自用电价”、“余电上网电价“均高于当地的“全额上网”标杆电价0.75元/kWh。

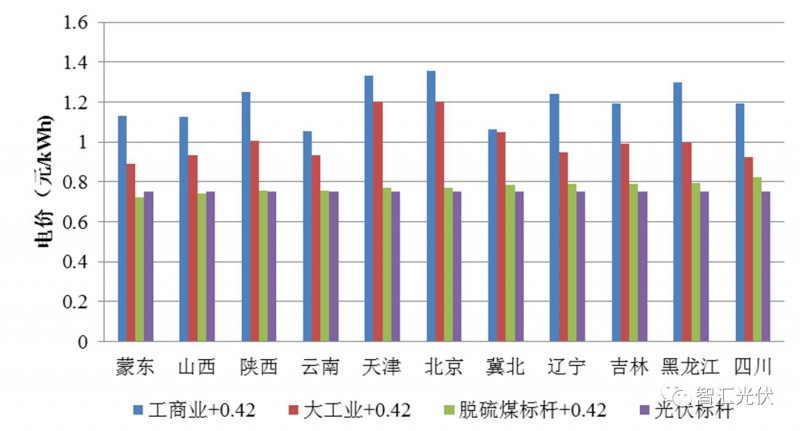

图:Ⅲ 类电价区工商业、大工业、脱硫煤销售电价与光伏标杆电价比较

可以看出, “工商业+0.42”比0.85元/kWh高0.2~0.5元/kWh

“大工业+0.42”比0.85元/kWh高0.09~0.44元/kWh

脱硫煤+0.42”比0.85元/kWh高-0.09~0.02元/kWh

即在Ⅲ 类资源区,无论是在工商业屋顶,还是大工业屋顶,“自发自用电价”均高于当地的“全额上网”标杆电价0.85元/kWh;“余电上网电价“与0.85元/kWh相差不大。

综上所述,在现有条件下,如果不考虑用电户的违约问题,在全国范围内,“自发自用、余电上网”的模式的收益都大幅高于“全额上网”项目的收益。

随着电改的深入,用户电费将统一由配电网经营单位收取,这将解决“自发自用、余电上网”的电费收取难问题。因此,未来“自发自用、余电上网”的分布式比例将大大提高。

FR:智汇光伏(PV-perspective)

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
投产+2!国家第三批“沙戈荒”大型“光热+光伏”一体化示范项目投产来源:西北电建三公司 发布时间:2026-09-14 10:35:42

9月10日,大唐石城子100兆瓦“光热+光伏”一体化示范项目圆满完成168小时试运行,正式进入商业运行阶段。该项目位于新疆哈密市石城子光伏园区,是国家第三批“沙戈荒”大型风光基地项目、新疆首批“光热+光伏”示范工程,也是国内首座核心装备100%国产化的大型线性菲涅尔熔盐光热电站。项目配置26万块反射镜、80万平方米集热面积,具备8小时熔盐储能能力,可有效平抑新能源出力波动,实现稳定供电。投运后年发电量约1.46亿千瓦时,等效利用小时数1465小时,每年可节约标准煤52.1万吨、减排二氧化碳135.3万吨,显著提升新能源消纳水平与区域能源保障能力,为可再生能源规模化发展和能源转型提供实践路径。(199字)

中石化2026年分布式光伏发电N型组件评标结果公示来源:中国电力招标网 发布时间:2026-09-14 10:34:18

中国石化物资装备部与国际事业公司于9月10日公示了2026年度分布式光伏发电项目N型光伏组件框架协议的评标结果。本次招标面向适用于分布式场景的N型技术光伏组件,旨在为中石化相关绿色能源项目提供稳定、高效的设备供应保障。经评审,五家国内头部光伏企业成功入围:天合光能股份有限公司、正泰新能科技股份有限公司、晶科能源股份有限公司、隆基乐叶光伏科技有限公司以及英利能源发展有限公司。入围企业将进入后续框架协议签订及日常采购执行环节,其产品需满足中石化对N型组件在转换效率、可靠性、适配性等方面的技术要求。该结果标志着中石化在推进清洁能源替代、落实“双碳”目标过程中,加速布局高效光伏技术应用的重要进展。

广西启动2027年增量新能源机制电价竞价来源:广西电力交易中心 发布时间:2026-09-14 10:32:40

广西电力交易中心于2026年9月启动2027年度增量新能源项目机制电价竞价登记工作。依据国家及自治区多项政策文件,本次竞价旨在建立新能源可持续发展价格结算机制,覆盖2025年6月1日后投产或计划于2027年底前投产、且未纳入过机制电价执行范围的新增风电、集中式光伏等项目;源网荷储、绿电直连及各类分布式光伏项目则明确排除在外。登记分测试与正式两个阶段,时间为2026年9月15日至30日,需通过广西电力交易平台提交核准(备案)文件、规划纳入证明、承诺投产时间等材料,并严格核对容量、类型、并网时间等关键信息。审核不通过或信息填报严重失实将影响当期及后续年度竞价资格。竞价活动拟于10月下旬开展。

国家能源集团江苏300MW光伏项目公示来源:盐城市生态环境局 发布时间:2026-09-14 09:32:20

本文介绍了江苏盐城市大丰区龙源江苏大丰H12#海上光伏项目一期工程的环评公示情况。该项目是《江苏省海上光伏开发建设实施方案(2025–2030年)》遴选的风光同场试点项目,亦被列为江苏省2026年重大项目。一期工程装机容量为300MW(直流侧364.1616MW),位于已投运的200MW海上风电场西区,新建光伏阵列、220kV海上升压站、场内集电线路及两回220kV海底电缆;升压站与送出电缆在一期同步建成,并预留二期200MW接入条件。项目由龙源新能源(盐城大丰)有限公司建设,其控股股东龙源电力隶属于国家能源集团。一期工程已于2026年5月取得江苏省投资项目备案。

0.69-0.72元/W!国家能源集团100MW光伏项目组件中选公示来源:国能e招 发布时间:2026-09-14 09:28:46

国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)

主动弃标!又一光伏项目开发权被收回来源:昭通市人民政府 发布时间:2026-09-14 09:02:06

云南昭通市能源局近日发布公告,依法收回鲁甸县江底镇光伏发电项目的开发权。该项目装机容量为10万千瓦,于2025年1月17日完成招标,原中标单位为中国电力顾问集团西南电力设计院有限公司。公告明确指出,收回原因为中标企业主动放弃该项目的投资开发工作。依据相关法规及招标文件约定,昭通市能源局据此终止其中标资格并收回开发权。此举属于对新能源项目开发履约情况的常规监管举措,旨在保障光伏资源高效有序开发和项目建设进度。后续该开发权或将重新组织遴选或按程序另行处置。

三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

亚太创新样本!JA 助力韩国首个欧资地面光伏项目落地来源:JA 晶澳 发布时间:2026-09-11 09:17:54

晶澳签约韩国90MW灵光光伏项目,首期采用高绝缘边界密封技术高效组件。项目开创欧洲资本、韩国业主、中国龙头三方协同新模式,为亚太跨境绿能合作提供范本。凸显晶澳全球交付、本地服务与技术适配综合能力。

助力浙能 “陇电入浙”沙戈荒大基地建设, 爱旭ABC开启国内最大单体BC集中式光伏项目交付来源:爱旭股份 发布时间:2026-09-11 09:03:57

爱旭中标浙能甘肃腾格里沙漠120万千瓦光伏项目II标段,首批ABC高效组件已交付。作为国内单体最大BC集中式光伏项目(677.99MW),ABC组件凭借26.5%+转换效率、优异低辐照与耐沙尘性能,25年年均等效利用小时达1674h,度电成本降低1.87%,全面适配沙戈荒极端环境。

0.73~0.74元/W,中广核安徽200MW光伏EPC中标公示!来源:智汇光伏 发布时间:2026-09-11 09:00:55

中广核舒城县启安200MW光伏项目EPC总承包工程于9月9日公布中标候选人,招标人为中广核新能源(舒城)有限公司。该项目位于安徽省六安市舒城县,规划交流侧装机容量200MW,直流侧约253.08MWp,拟安装34.9万余块725Wp单晶硅光伏组件。中标候选报价区间为0.731—0.742元/W。EPC总承包范围涵盖地质勘测与设计、设备材料采购及运输保管、全部工程施工与安装调试、各项检验验收、试运行、移交生产及质保服务等全过程工作。项目计划2026年9月25日前开工,2027年5月30日前实现集电线路完工及光伏场区带电,2027年9月30日前完成全容量并网发电。

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。
