锦浪光伏逆变器助力 华能伊敏20MW第二期项目“630”前顺利并网

来源:宁波锦浪新能源科技股份有限公司发布时间:2017-07-11 15:39:12

索比光伏网讯:630号角吹响,内蒙古伊敏天朗气清,锦浪逆变器在阳光照射下发出夏日耀眼的光芒。经过数月的努力,华能项目光伏抢装组在一年最热时期到来之际也热火朝天赶工并网项目,攻克了艰难困苦,力促华能伊敏20MWp第二期项目并网成功,一举实现了“630”前完成一次性并网的目标。

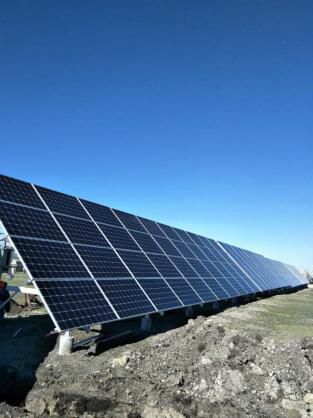

图为华能内蒙伊敏20MWp第二期项目

该项目目前已经优质高效地完成了工程项目建设,锦浪逆变器运行正常。本次项目中的逆变器是锦浪GCI-50K-HV型号,项目从2017年4月15开工建设,预计完工日期是6月30号,而在6月22号顺利提前并网实现了抢装潮的效率跃进。

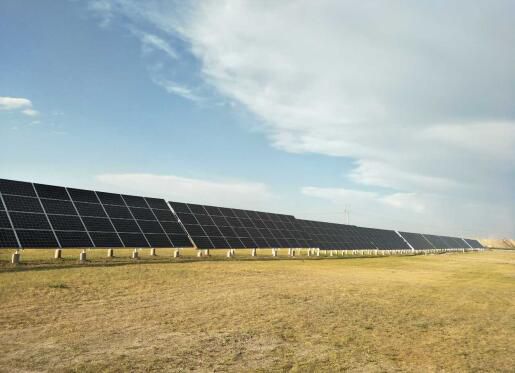

图为华能伊敏露天矿西排土场光伏电站项目简介

据了解,华能伊敏露天矿西排土场20MWp光伏电站项目(第二阶段10MWp)设计总装机容量10MWp,系统分为7个光伏发电单元,每个发电单元由124个子阵单元组成、6个交流汇流箱、31台50KW组串式逆变器和1台1250KVA双绕组箱式变压器组成。

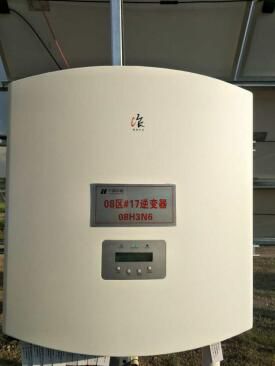

图为华能伊敏电站所选用的锦浪逆变器

华能伊敏二期10MWp项目为集中式地面光伏发电项目,规划建设容量为20兆瓦,计划总投资16000万元,分阶段实施,第一阶段2016年已经建设10MWp,完成投资8800万元,第二阶段在2017年已取得1010MWp建设指标,计划投资7209万元。

图为华能伊敏电站所选用的组件

此次锦浪科技参与的是项目第二阶段,其规划占地面积36.75公顷,光伏电站主要工艺采用单晶硅光伏组件组成光电转换,经组串式逆变器直交转换,升压后送至35KV升压站,利用已建的35KV线路接入伊敏变电站,将电量送出,实现并网发电。依据统计预算,项目投产后,年均发电量可达1277万千瓦时,年节标准煤4000吨,年减排二氧化碳约11000吨,年减排二氧化硫约82.5吨。本次工程具有保护光伏场区固沙草坪和植被和实现无人值守、远程监控的两大特点,显示了环保绿色的特性。

绿色清洁能源是大趋势,至成立以来,锦浪科技就致力于提供清洁能源,致力于逆变器的研发和生产。锦浪科技助力本次项目的成功并网不仅验证了锦浪一直以来践行绿色光伏的原则,同时响应了国家高效节能的号角。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
首个屋顶集中式光伏电站并网!天合光能、中泽能源、常州丽曜光电三方携手点亮绿色制造新引擎来源:天合光能分布式 发布时间:2026-11-05 09:50:55

全国首个屋顶集中式光伏电站——乔那科7.2MW项目成功并网!4.4万平方米闲置厂房屋顶变身绿色电站,年发绿电800万度,减碳数千吨。中泽能源、天合光能、常州丽曜光电三方协同,搭载至尊3代高功率组件,实现“多发电、发得优、稳出力”。绿色与制造双向奔赴,为制造业低碳转型树立标杆。

中核田湾海上光伏项目并网投产突破100万千瓦来源:连云港日报 发布时间:2026-11-04 13:44:47

中核田湾200万千瓦滩涂光伏示范项目位于连云港市连云区田湾核电温排水海域,用海面积约2.83万亩,是我国首个经国务院常务会议审批用海权属的立体分层设权单体项目,也是国家第三批大基地项目、全国最大海上光伏项目及全球首个“核热光储多能互补”新能源样板工程。项目创新采用“核电+光伏”立体复合用海模式,在水面布设光伏组件,既降低温排水水温、缓解生态影响,又实现空间高效利用。截至当前,累计并网容量超100万千瓦,完成组件安装163万千瓦,整体进度约77%;配套陆上升压站已建成,储能电站于2024年6月全容量投运。项目全部建成后,年均发电超22亿千瓦时,可节约标煤68万吨、减排二氧化碳177万吨。(199字)

复杂场景应用再添标杆!中信博助力盐城310MW渔光互补光伏项目首批并网来源:中信博新能源 发布时间:2026-11-04 09:33:54

江苏盐城悦欣灌东盐场310MW渔光互补项目首批并网,其中100MW采用中信博天际Ⅱ平单轴跟踪系统——盐城市首个、江苏省最大规模平单轴跟踪示范项目。应对高盐雾、强风、软地基等复杂环境,实现抗60m/s阵风、C5级防腐、桩基减少17%,发电量提升8.82%,年发电约4.88亿千瓦时。

丹巴巴底光伏发电项目220千伏送出工程顺利完工来源:中国能源新闻网 发布时间:2026-11-04 09:04:24

丹巴巴底光伏发电项目220千伏送出工程近日顺利完工。该工程线路全长54.38公里,新建铁塔134基,途经海拔2050米至4400米的高寒山区,面临地形复杂、运输困难、缺氧等多重施工挑战。为应对难题,建设单位组建党员突击队,创新采用无人机牵引放线、索道运输等技术,有效突破传统机械作业受限的“盲区”。施工全过程严格落实高空作业、交叉跨越等高风险环节的安全管控措施,压实各级责任,强化全流程监管。工程如期建成,不仅攻克了高原电网建设的技术与管理难关,也为光伏电站后续并网发电和清洁能源外送提供了关键输电保障。

光储充一体化解决方案哪家强:全栈自研与系统协同能力对比来源:阳光电源 发布时间:2026-11-02 12:04:06

本文围绕光储充一体化解决方案的核心竞争力展开分析,指出其关键不在物理集成,而在于光伏、储能、充电三大子系统能否基于统一底层架构实现能量协同决策。文章以阳光电源为典型案例,系统阐述其“三端全栈自研”(光伏逆变器、储能系统、充电设备)带来的协议贯通、控制统一与责任闭环优势;重点介绍EMS3000CP能量管理系统及构网技术——支持峰谷套利、动态增容与离/并网自主构网,并获院士团队鉴定达国际领先水平;同时梳理其覆盖多场景的产品矩阵,包括高效逆变器、液冷智储平台与高防护超充系统;并通过昆明离网运行181天、荷兰重卡储充站等实证项目,验证系统在真实复杂工况下的可靠性与适应性。(199字)

华能云南120MW光伏发电项目变更来源:云龙县人民政府 发布时间:2026-10-30 09:34:38

云南大理云龙县云顶村光伏发电项目(额定容量120MW,实际装机149.02MWp)因建设内容发生重大变动,于2023年10月23日由云南大理州生态环境局受理重新报批的环评文件。该项目原于2022年9月获批,本次变动主要集中于升压站,其余光伏方阵及集电线路占地范围未变。主要调整包括:光伏组件规格由540Wp提升至680Wp,总数量由275868块减至219148块,铺设密度相应降低;项目实施主体由华能澜沧江(大理)新能源有限公司变更为华能澜沧江(云龙)新能源有限公司。截至公示时,项目已开工26个子方阵,完成74640块光伏板安装、3110个立柱及29个箱变基础建设,但逆变器与箱变尚未安装。(199字)

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

全国最大海上光伏项目并网发电突破百万千瓦来源:科技日报 发布时间:2026-10-28 09:27:42

全国最大海上光伏项目——中核田湾200万千瓦滩涂光伏示范项目,近期并网发电容量突破100万千瓦。该项目位于江苏连云港田湾核电站温排水海域,创新采用“核电+新能源”多能互补模式,依托现有核电基础设施实现协同发展。作为清洁能源基地的重要组成部分,该项目与田湾核电站共同构成总装机容量超1000万千瓦的综合能源系统。全部建成投产后,预计年均生产绿色电力约22亿千瓦时,显著提升区域能源供应的清洁化与稳定性。

并网!安徽省绿色能源转型示范区光伏总承包项目来源:中国能建中电工程 发布时间:2026-10-27 09:47:18

润能贵池牛头山光伏发电项目近日实现全容量并网发电,标志着安徽省绿色能源转型示范区建设取得重要进展。该项目由中电工程安徽院以EPC总承包模式承建,联合华润电力共同开发,位于池州市贵池区,采用集中式渔光互补模式,分两期建设,直流侧装机容量176兆瓦,交流侧128兆瓦,并配套一座220千伏升压站。项目投运后,预计年均发电量约9950万千瓦时,可节约标准煤约2.98万吨,减排二氧化碳约7.78万吨。作为示范区重点能源项目,其创新融合“光伏+渔业+旅游”发展路径,兼顾清洁能源供给与产业协同,为区域绿色低碳转型和乡村振兴提供有力支撑。(198字)

辉通山丹东乐滩十万千瓦光伏发电项目全容量并网发电来源:每日甘肃网 发布时间:2026-10-26 16:06:05

辉通山丹东乐滩10万千瓦光伏发电项目于10月19日实现全容量并网发电,标志着张掖市新增一座百万千瓦级绿色能源基地的重要组成部分。该项目由张掖市发展投资集团甘兴能源公司投资建设,位于山丹县东乐滩,总装机容量100兆瓦,占地2600亩。建设过程中克服地形复杂、并网标准高、工期紧张等困难,高效完成前期审批、工程建设与生产准备,确保如期投产。项目年均发电量约1亿千瓦时,与同期建成的辉宇10万千瓦项目共同形成5200亩光伏矩阵,年总发电量超2亿千瓦时。投运后每年可节约标准煤约3万吨,减排二氧化碳约5.8万吨,对优化张掖能源结构、支撑“双碳”目标、提升生态与经济社会效益具有重要意义。

一束阳光 三笔绿账 生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-26 09:20:10

生态城生物医药产业园分布式光伏电站近日并网发电,建成总装机容量2兆瓦的屋顶光伏系统及光储充一体化微电网,年发电量约240万千瓦时,年减排二氧化碳约2000吨。文章围绕“三笔绿账”展开:用电账体现就地消纳与余电上网带来的电费节省(年约60万元)和售电收益(年约35万元),并依托储能保障生物医药企业高可靠性供电;减碳账突出碳排放可量化、可核查、可交易,通过CCER机制转化碳资产,并实施“五步降碳法”系统推进零碳建设;金融账创新引入绿色信贷挂钩机制,由北京绿色交易所核验减排成效,北京银行据此动态下调贷款利率,获中新绿色金融合作重点支持。三重效益叠加,助力园区降本增效与产业绿色升级。(199字)
