【干活】从设计勘测角度来看光伏系统的安装方式、材料选取等

来源:上海兆能光伏逆变器发布时间:2017-06-12 09:11:44

今天小编讲述分布式屋顶的知识,给大家充充电。

本文列举最为常见的坡屋顶、平屋顶以及彩钢瓦屋顶为主要的光伏系统,从设计勘测角度来介绍安装结构形式及材料选取等内容。

一

判断屋顶类型及屋顶条件

识别屋顶:对屋顶首先要有很直观的判断,就是识别屋顶类型,是平屋顶还是坡屋顶,或者是金属屋面,还有屋顶的构成,是混凝土、瓷砖、陶瓦或者是整材外露。

1.利用面积:首先判断屋顶有多少可利用面积,因为可利用面积直接决定了光伏系统的装机容量。其次屋顶的朝向,屋顶最好是朝南,因为我们在北半球,朝南的时候发电量是最高的,接受太阳辐射最理想。也可以向东或者向西稍微偏一点,一般在几度之内或者是10度左右,可以控制在发电量损失在1%以内也可以接受。

2.遮挡:遮挡对太阳能发电系统影响非常关键,遮挡包括建筑物的遮挡,还有建筑物周围有没有高大的树木对采光造成影响。

3.防水:判断屋顶的防水条件是看屋顶有没有非常良好的防水层,光如果建筑物没有很好的防水系统,生命周期之内可能会满足不了屋顶的使用功能。

4.版型:防腐是对屋面的基本要求:对金属屋面的类型能不能安装要首先进行判断,防腐是要注意金属屋面的防腐漆防腐效果。

5.承重:光伏系统要建在屋顶上,如果屋顶的承载能力满足不了光伏建设的话,这个项目就是不成立。

光伏系统自身的安全和建筑安全,里面包括了防火、防雷和检修通道,要做到所有的接触点要有效的防护。防雷要和建筑防雷形成一体,检修通道是为了维修的时候安全,必须要预留好。

二

坡屋顶光伏系统安装电池板有技巧

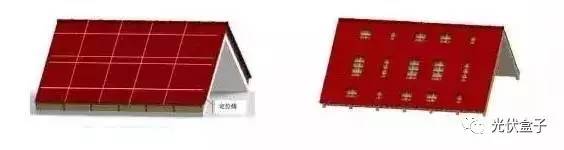

坡屋顶上的屋面瓦作为屋顶的装饰材料,电池板是挂在屋面上。它是怎么挂的呢?

结构选型,对于安装方式有两个特点:

1、 阵列放线布局

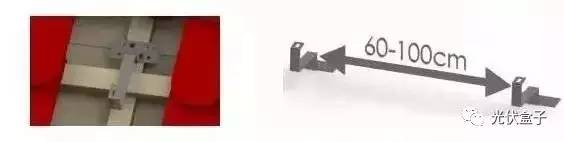

2、移去定位点处的瓦片并打磨

1、将转接件用螺钉固定在顺水条上

2、两转接件间最大距离为60-100cm

1、完成所有转接件的安装

2、恢复瓦片安装

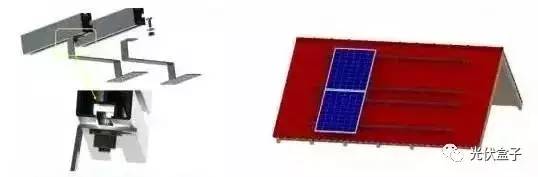

1、安装横梁

2、横梁连接件安装

1、用T型螺栓连接传接件与横梁

2、安装光伏板

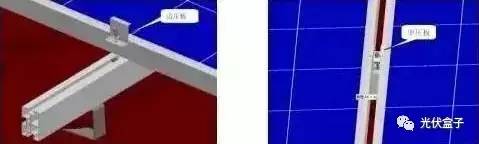

边压块安装:将仿行螺母滑入滑道中

1、边压版与方形螺母紧固

2、中压板安装

安装完成

支架安装方式要注意挂瓦条和顺水条连接到固定瓦上。尤其是卧瓦形式,因为陶瓦下面是通过混凝土粘贴在瓦片上,没有顺水条,只能通过混凝土。油毡瓦的屋顶作为一种新材料,逐渐被更多的应用,因为油毡瓦重新取下来再恢复,控制不好就会漏水。所以,采用的方式是连接固定点的地方可以加大连接位置,油毡瓦有一定厚度,这样就形成了一定的空间,固定前和固定后要用密封胶把它填充好,避免会出现漏水的隐患。

三

平屋顶光伏系统防水层至关重要

平屋顶的结构选型可根据屋顶完成面的实际做法,选择相应的支架系统。支架系统一般由立柱、基 础 、斜梁与横梁四部分构成。电池组件通过紧固件与横梁实现连接。(重量: 0.35~0.50kN/㎡)

安装倾角:以当地年发电总量最大值所对应的倾角作为支架的安装倾角(理论计算值);

常见房屋结构形式:现浇混凝土框架及楼板、钢结构+现浇混凝土楼板、砖混结构+预制楼板;

常见屋顶完成面:防水卷材、水泥砂浆保护层、瓷砖。

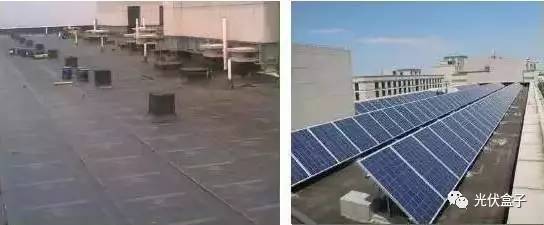

现浇混凝土光伏支架基础(水泥砂浆保护层)

上图是现浇混凝土框架加泥砂浆保护层。这个方案可以与建筑结构整体规划同步规划,同步设计和同步施工。这是比较好的安装方式,因为它在项目完成之后的用电量预测可以非常有针对性的确定装机规模,达到投入产生的最优结果。

现浇混凝土光伏支架基础(防水卷材)

上图防水卷材已经外露了,但防水卷材上面已经用了光伏支架的安装基础。上一个方案防水卷才已经被混凝土保护了,使用年限很长,防水效果也很理想。这个方案是卷材外露了,有可能以后出现防水破坏或者是防水寿命满足不了的时候,可以把防水层换掉。因为已经预留了基础,和屋顶是一体的防水,不涉及到光伏板的拆除。

配重基础支架安装系统

前两种方案属于浇筑混凝土形式,在现有的建筑里,这是非常容易见到的。常规屋顶的上面有防水,也有保护层,但开始建造的时候没有考虑安装光伏系统。第一种是外表面是混凝土的保护层,下面是贴的是屋顶的瓷砖。这两种安装方式是配重基础加支架,这种安装方式要找其他地方重新计算载荷,实现起来也比较简单。

不建议采用的安装形式或屋顶类型

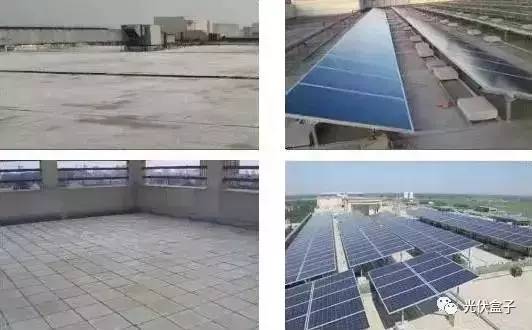

上图是在防水卷材上直接安装配种块的安装方式,如果以后防水层破坏了,需要重新更换防水层的时候,光伏支架系统同样会受到牵连。第二张图和第一张图很类似,只是安装方式不太一样,也是直接放到防水卷材上。第三和第四张图表面上看上去是由混凝土保护好了,但室内看已经漏水很严重了。

平屋顶的安装方式支架是U型钢材,是很薄的薄壁型材或者是铝合金型材。这两种选材,钢型材成本较低,强度高,结构稳定,自重大,铝合金型材成本高,轻。两种造价相比,钢型材比铝型材低0.2元/瓦左右。

四

彩钢瓦屋顶钢板类型影响设计

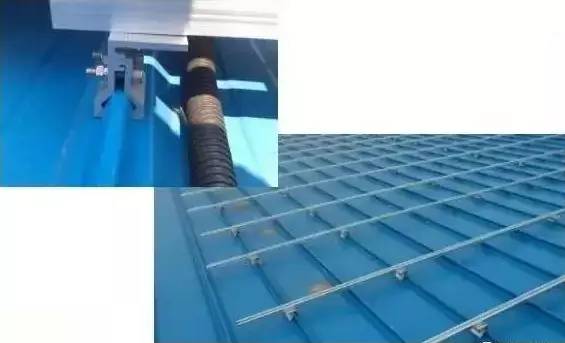

彩钢瓦一般是家庭工厂或者是大型工业厂房使用。它的安装方式和坡屋顶的区别就在于支座的安装方式不一样。彩钢屋顶是彩钢板上面有个夹具,夹在上面做支撑。它的作用是安装角度是顺着屋顶坡度安装,如果在屋顶的结构承载力可以满足的情况下,可以把倾角翘起来,加大安装角度。常见的屋面板系统立边咬合、直立锁边系统、压型钢板系统(单板或夹芯)。下图是夹在卷边棱形上,可以直接铺钢板。

FR:上海兆能光伏逆变器

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
双强标倒逼光伏材料无卤化:无卤阻燃剂厂家兴秀成的组件周边阻燃解决方案来源:咸宁新闻 发布时间:2026-09-23 17:42:51

本文介绍了2026—2027年光伏行业阻燃标准升级背景下,无卤阻燃材料的迫切需求与技术应对路径。工信部《光伏组件安全要求》强制性国标与新版GB 8624-2025标准同步实施,首次将光伏组件纳入建筑材料燃烧性能分级体系,明确要求接线盒、连接器、复合边框、线缆等外部聚合物部件必须满足V-1及以上阻燃等级,并通过“燃烧性能+产烟+滴落+烟气毒性”四维评价,无卤化由此成为合规底线。文章系统梳理了四大核心痛点:V-1达标与卤系禁用冲突、1500V系统对CTI≥500V的高压绝缘要求、25年户外服役下的耐候与抗析出挑战、BIPV场景的低烟无毒刚性约束。在此基础上,兴秀成公司依托磷氮系无卤阻燃技术,为四大光伏周边场景提供定制化解决方案,覆盖高CTI接线盒、耐候型连接器、V-0级复合边框及低烟无卤线缆,并已通过改性塑料企业进入宁德时代、比亚迪等头部供应链。全文聚焦政策驱动下的材料迭代逻辑与产业化落地路径。(198字)

违规更换逆变器引发火灾,北京大兴两名作业人员被行政拘留十日来源:新京报 发布时间:2026-09-22 09:06:03

近日,北京大兴区中鼎路一公司楼顶光伏系统在维修过程中发生火灾,过火面积达100平方米,所幸无人员伤亡。经调查,维修人员任某某指使苏某某违反设备操作规程,在未取得特种作业资质的情况下擅自更换并检测逆变器,导致设备故障起火。二人因过失引发火灾,依据《中华人民共和国消防法》第六十四条第二项,被公安机关依法处以行政拘留十日。大兴区消防救援局强调,此类事故并非单纯意外,行为人须承担相应法律责任;相关法律明确区分了过失引发火灾的行政处罚与刑事追责标准。事件警示各类经营主体须严格落实消防安全主体责任,杜绝违规操作与管理疏漏。(198字)

大型光伏逆变器工厂投产,设计产能可达60GW来源:索比光伏网 发布时间:2026-09-22 08:46:59

德国SMA太阳能技术公司在尼斯特塔尔建成投产一座大型光伏逆变器工厂(吉瓦工厂),总投资约8000万欧元,占地4.6万平方米。该厂主要生产新一代集中式逆变器、储能系统及大型公用事业级能源管理设备,是SMA布局公用事业光伏市场的战略核心。虽未公布当前实际年产能,但设计满负荷产能可达60GW;相较2023年规划的20GW初始目标,投产后公司整体制造产能已提升至40GW。工厂建设兼顾产能扩展与本土化发展,旨在增强欧洲光伏关键设备的自主制造能力,并支撑未来能源转型所需的工业基础。

广东一地暂停安装光伏!来源:湛江新闻网 发布时间:2026-09-21 09:33:49

广东廉江市新民镇近日暂停受理农村新增分布式光伏发电项目的盖章审核业务。此举系为规范项目建设管理,防范农房结构安全风险、违规建设、合同纠纷及用地不合规等问题,镇政府正对全镇已建和拟建的农村分布式光伏项目开展全面梳理与排查。排查期间,所有新增项目均暂不受理初审及镇级盖章手续,亦不出具相关审批材料。待排查完成、明确恢复条件与流程后,将由各村委会统一对外发布申报通知。群众申请时需提交房屋权属证明、房屋安全材料及光伏建设实施方案等,经村委会初审合格后,再报镇规划环保和农业农村办公室审核盖章。镇政府特别提醒,未获镇级正式审批前不得擅自施工,以防造成经济损失。(198字)

沙漠施工添“新利器”!光伏安装机器人亮相甘肃武威光伏项目来源:中国安能一局融媒体中心 发布时间:2026-09-18 09:10:50

近日,由广西安澜科技发展有限公司联合研发的光伏安装机器人在甘肃武威光伏项目正式投入规模化应用,首批4台设备开展现场作业。该机器人专为沙戈荒(沙漠、戈壁、荒漠)地区大型集中式光伏电站施工设计,针对人工劳动强度大、野外安全风险高、安装效率低等痛点,集成优化动力系统、智能控制与户外环境适配能力,可独立完成组件转运、精准定位与标准化安装等全流程作业。武威地处西北新能源富集区,项目多位于开阔戈壁,恶劣环境对传统施工构成挑战。机器人具备强地形适应性与全天候作业能力,显著降低人员劳动强度与安全风险,提升安装精度与施工效率。此次落地标志着光伏工程正加速向机械化、智能化、标准化转型,也为荒漠新能源建设提供了可推广的新模式。(198字)

中国能建中标!两项渔光互补光伏项目勘察设计来源:中国能建中电工程 发布时间:2026-09-16 09:13:01

中国能建中电工程江苏院近日中标江苏仪征陈集、刘集(各100兆瓦)及盐城大丰王竹(160兆瓦)三个渔光互补光伏发电项目勘察设计服务。项目分别位于仪征市陈集镇、刘集镇和盐城市大丰区,属江淮及沿海区域规模化渔光互补示范工程,采用“水上发电、水下养殖”复合开发模式。其中,仪征两项目共利用坑塘水面约4000亩,大丰项目利用沿海滩涂坑塘约3000亩,有效盘活闲置水面资源。建成后,年均发电量分别为2.7亿度和2.2亿度,有助于优化区域电源结构,推动光伏发电与水产养殖协同增效,支撑绿色低碳发展和乡村振兴,兼具生态、经济与社会效益。(198字)

花2万装光伏9年农户觉得不划算 警惕销售夸大承诺来源:中华网 发布时间:2026-09-10 14:52:37

本文聚焦农村户用光伏安装中普遍存在的销售误导问题,指出部分农户花2万元安装后实际发电量远低于销售人员承诺的“年发5500–8800度”,导致回本周期延长至9年甚至更长。文章剖析了夸大宣传的常见套路,如虚报等效利用小时数、忽略系统效率(通常仅0.75–0.85)、以次充好设备、偷换“全额上网”与“自发自用”模式,以及诱导签订含光伏贷或租屋顶的隐性债务合同。文中提供科学测算方法:年发电量=装机容量×当地年等效利用小时数×系统效率,并结合华北等地典型数据说明合理收益区间(如10kW系统年收益约5390元,回本6.5–8年)。最后强调农户应自主核查光照数据、明确用电模式、审慎审核合同条款,警惕“两三年回本”“每天固定发电”等不实承诺。

山西安装签约阿曼500兆瓦光伏EPC工程来源:见道网 发布时间:2026-09-10 13:41:36

山西安装集团近日签约阿曼卡米尔一期500兆瓦光伏电站EPC总承包项目,合同金额约15亿元,系其在中东落地的首个大型新能源工程。项目位于阿曼卡米尔瓦勒瓦菲沙漠地区,由EDF Power Solutions牵头联合体开发,山西安装负责从设计、采购、制造、运输、施工安装到并网调试及投产交付的全流程建设,并提供两年半运维服务。建成后,电站所发电量将由阿曼电力和水务采购公司统一收购并入国家电网,显著提升当地可再生能源装机占比,助力阿曼降低化石能源依赖、推进低碳转型,支撑其“2030愿景”能源多元化目标。此次签约标志着山西安装正式进军中东新能源市场,也体现了中国光伏EPC企业以全生命周期服务能力参与全球能源转型的实践进展。(198字)

2GW!中企海外光伏项目启动组件安装来源:新能源情报处 发布时间:2026-09-09 09:19:59

本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。

九墩滩300万千瓦光伏项目(标段1-2)50万千瓦光伏工程PC总承包项目转入组件安装期来源:中国风 发布时间:2026-09-08 14:28:37

甘肃武威九墩滩300万千瓦光伏项目(标段1-2)50万千瓦工程近日完成首批光伏组件安装,正式转入组件安装攻坚阶段。该项目位于腾格里沙漠腹地,是“陇电入浙”特高压外送配套核心工程及凉州区光伏治沙示范园区重点单元,采用“板上发电、板下治沙、板间复绿”立体开发模式,兼顾清洁能源供给与荒漠生态修复。面对风沙频繁、软基成桩难、通行条件差等沙漠施工难题,项目团队通过网格化分区施工、无人机航测建模、北斗定位监测等技术手段,精准控制桩基精度,同步建立气象预警与安全巡查机制,实现支架桩基阶段零事故、高效率交付。下一阶段将全力推进组件安装,力争早日并网,打造可复制推广的“光伏+治沙”绿色标杆工程。(198字)

国管局:公共机构新建筑,光伏系统应装尽装!来源:国家机关事务管理局 发布时间:2026-08-25 09:29:25

《“十五五”公共机构节能降碳工作方案》是国管局与国家发改委联合印发的指导性文件,旨在推动公共机构在2030年前实现碳排放达峰。方案以碳达峰碳中和为引领,明确到2030年单位建筑面积碳排放、能耗及人均用水量分别下降8.5%、5%和3%等量化目标。全文围绕六大方面展开:完善节能降碳管理机制,强化目标责任制与能效碳效分级管理;加大既有建筑与重点用能设备改造力度,推广绿色建筑与超低能耗技术;优化能源结构,严控煤炭消费,推动新建公共建筑光伏系统“应装尽装”,提升可再生能源利用与终端电气化水平;鼓励自愿减碳、资源节约集约利用、绿色生活方式培育;加强制度标准、计量统计、市场机制和专业能力建设;并强调部门协同、区域联动与组织实施保障。
