如何拯救处于PID阴霾中的光伏电站

来源:阳光工匠网发布时间:2017-06-01 09:18:42
 光伏组件在使用过程中,会出现电势诱导衰减(PID)引起的功率衰减现象, 特别是在热带地区和湿度较大的地区。P型电池组件的PID现象是由于组件内部和边框之间的泄露电流引起的,N型电池组件的PID现象是由于组件内部钠离子的迁移所造成的。

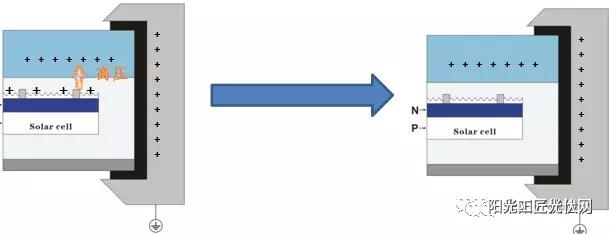

当电池片对地电压为负时,组件表面的正离子就会聚集到电池片表面。


PID现象的确定。发生PID的组件,其电压和功率都会比正常组件有所降低。如果光伏电站中某一串组件的电压明显低于其他相同类型的组串,那它就很有可能是出现了PID现象。在一个组件串中,组件越靠近负极,PID现象越明显,其电压越低。

PID现象会导致组件出现严重的功率衰减,严重影响组件的发电效率和电站的发电量。试验表明,PID问题可以通过给组件和边框之间施加电压来修复。也就是说,出现PID的组件,在经过修复之后,其功率和发电效率可以得到恢复。

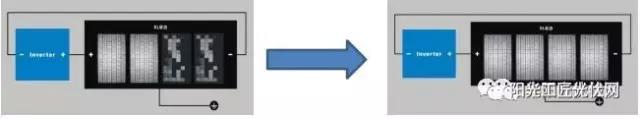

上海质卫环保科技有限公司生产的电站PID恢复装置(ANTIPID和Recovery Box),可以在夜间电站不发电工作的情况下,在组件负极和接地之间施加电压,使组件内部电池片表面电荷分布恢复到衰减之前的水平,从而提高组件的发电效率,提升电站发电量。

白天时,由于组件内部与大地之间有负电压。导致正电荷聚集到电池片表面,正电荷会影响PN结,使其输出电子和空穴的能力降低,发电能力降低。


从EL图片上可以看出,组件上部分电池片出现黑斑现象。



夜晚,ANTIPID在组件内部和大地之间施加正向电压,电池片表面正离子远离电池片表面,对PN节的影响消除,PN节恢复了对外输出电子和空穴的能力。


从EL上来看,组件上黑斑消失。

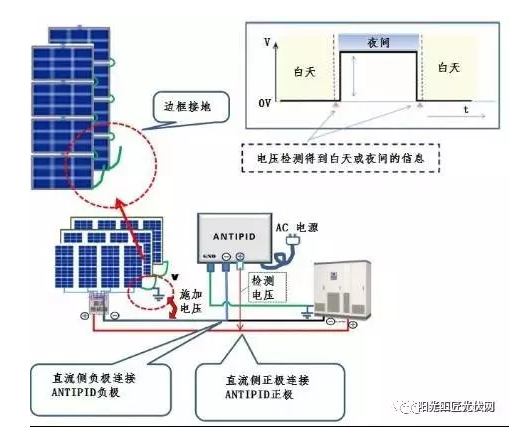

ANTPID可以安装在逆变器的直流侧,直接从逆变器处获取交流电源,工作时施加400-1000V(300-900V)电压于组件负极和接地之间。并能自动检测光伏组件的电压,根据组件电压的大小来控制设备的启动和停止。此外,设备还可以设定开启和停止的时间、输出电压的大小,按照设定的时间自动启动和停止,向组件输出设定的电压。


ANTIPID可以适应不同的电站安装环境,与30多种逆变器有很好的兼容性,支持一拖一,一拖二,一拖三等形式与逆变器连接,对于有接地检测器件的逆变器,连接ANTIPID与逆变器的BK线缆可以消除其接地绝缘报警。

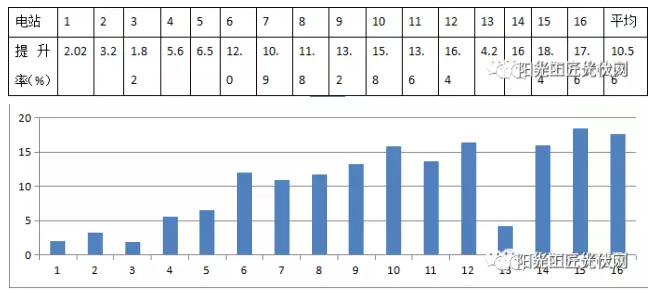

收集了16个应用ANTIPID的电站的发电量提升情况。主要对比方法是以未安装ANTIPID的逆变器为基准,计算安装ANTIPID后逆变器的发电量数值与未安装ANTIPID的逆变器的发电量数值并进行比较,如表1所示。从表1中数据可以看出,16个电站中,发电量的最小提升量为1.82%,最大提升量为18.4%,平均提升量为10.56%。

表1. 发电量提升情况


发电量提升情况图

选择了1个新建电站中2个相邻的逆变器(1#、2#),逆变器容量均为30KW。2#逆变器从一开始建造就安装了ANTIPID,1#逆变器上没有安装ANTIPID。比较两个逆变器在一个月后和1年后的发电量,见表2所示。

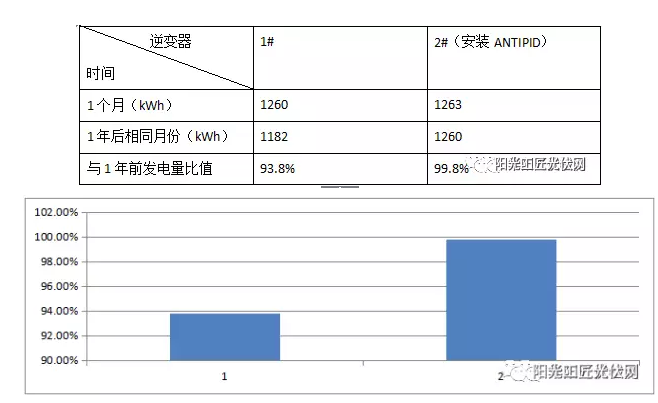

表2 新建电站发电量数据



新建电站发电量对比柱状图

从以上图表可以看出,经过一年的使用后,1#逆变器的发电量有所降低,2#逆变器的发电量基本维持不变。这主要是PID预防的结果。

FR:阳光工匠网

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

2GW!中企海外光伏项目启动组件安装来源:新能源情报处 发布时间:2026-09-09 09:19:59

本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

*ST聆达:子公司格尔木神光50MW光伏电站技改项目通过竣工验收来源:财中社 发布时间:2026-08-07 10:14:25

*ST聆达(300125)子公司格尔木神光新能源有限公司实施的50MWp光伏电站技改项目已于近日通过海西州新能源产业发展服务中心组织的专家组竣工验收。该项目于2026年1月5日开工,主要对原有高倍聚光光伏组件、逆变器等老旧设备进行更新替换,旨在提升发电效率与系统稳定性,增强公司持续经营能力。技改完成后,电站整体发电量有望提高,契合公司长期发展规划。财务方面,公司2026年一季度实现营业收入912万元,归母净利润为-810万元,仍处于亏损状态。该项目是公司在新能源领域优化资产结构、改善运营效能的重要举措。

6.86亿债务化解背后:一座光伏电站的司法重生之路来源:湖南高院 发布时间:2026-07-10 06:31:24

本文介绍了湖南平江县菖蒲塘光伏电站通过破产重整实现司法重生的全过程。该电站曾因管理不善陷入严重经营困境,负债6.86亿元,濒临破产。平江法院于2022年提前介入,经评估认定其具备绿色资产价值与重整可行性,依法受理实质合并重整申请。审理中坚持“公平偿债与盘活绿色资产并重”,依托府院联动机制协调解决税费减免、土地续租等难题;面对灾情,顺势推动技术升级与产能提升;创新采用公开抽签方式遴选战略投资人,并制定“担保债权现金清偿+普通债权留债延期”的差异化清偿方案,将清偿率由30%提升至75%。重整期间保障员工权益、延续生产经营,并深化“板上发电、板下种植”模式,最终实现企业涅槃、债权人获益、地方绿色发展与乡村振兴多维共赢。(199字)

山地光伏电站如何选型设计?破解复杂地形落差的三重难题来源:阳光新能源网 发布时间:2026-07-06 11:20:50

本文探讨了山地光伏电站选型设计的关键挑战与系统性解决方案。面对平价上网背景下优质平地资源日益枯竭的现实,光伏开发加速向山地丘陵等复杂地形转移,但由此引发三大难题:地形高差与坡度多变导致传统二维设计失效、阴影遮挡加剧影响发电效率;支架选型与基础施工受地质和坡度制约,单立柱、双立柱及柔性支架需差异化适配;生态保护要求与重型施工方式存在突出矛盾。文章强调“因地制宜”为设计核心,提出从支架类型、组件精细化排布(结合坡向与逐时立体阴影建模)、轻量化基础形式(如螺旋桩、微型桩)及数智化工具应用(无人机测绘、iSolarSim仿真软件等)多维度协同优化。最后以阳光新能源广西宜州100MW山地项目为例,验证其「魔方」技术平台在选址、设计、施工全链条中的落地成效。(199字)

中国电建申请水面柔性光伏电站专利,实现光伏板最佳风倾角的实时调节功能来源:金融界 发布时间:2026-05-22 09:20:54

国家知识产权局信息显示,中国电建集团海南电力设计研究院有限公司申请一项名为“一种水面柔性光伏电站”的专利,公开号CN122071305A,申请日期为2025年12月。通过天眼查大数据分析,中国电建集团海南电力设计研究院有限公司共对外投资了16家企业,参与招投标项目24906次,专利信息112条,此外企业还拥有行政许可75个。

宁夏彭阳关于开展2025年农村公共机构分布式光伏电站收购工作的通知来源:彭阳县发改委 发布时间:2026-05-11 09:15:23

各相关建设企业、各有关部门:根据《彭阳县2025年农村公共机构分布式光伏电站公开收购工作方案》等精神,现将收购工作有关事项通知如下:一、收购范围彭阳县境内2025年社会企业投资建设的农村公共机构分布式光伏电站,并于2025年6月1日前并网。联系电话:0954—7014405彭阳县2025年农村公共机构分布式光伏电站收购工作领导小组办公室2026年5月9日

乡村振兴看内蒙古 | 光伏电站点亮乡村新路来源:央广网 发布时间:2026-04-07 14:42:25

午后的内蒙古乌兰察布市化德县德包图乡丰满村,微风轻拂,阳光倾洒。稳定运行近一年的化德县德包图乡丰满村25.48兆瓦村级光伏帮扶电站,这个扎根田野的“阳光工程”,正为22个行政村注入绿色发展动能,也为全县全面推进乡村振兴提供着有力支撑。这座电站由5个联村电站串联而成,占地768亩,自2025年6月并网试运行以来,发电效益逐步显现。如今,光伏的“蓝色”已经成为化德县乡村的一抹鲜明底色。

1000GW时代,光伏电站的“下半场”比什么?来源:财经头条 发布时间:2026-03-31 11:56:21

2026年,中国光伏行业迎来历史性时刻:太阳能发电装机规模有望首次超过煤电,风电和太阳能发电合计装机将达到总发电装机规模的一半。与此同时,全国光伏累计装机已突破1000GW大关。这意味着,光伏的“下半场”,拼的不是装机速度,而是全生命周期的收益管理能力。研究表明,灰尘堆积是影响光伏组件性能的主导因素之一。当装机规模突破1000GW,行业竞争的逻辑已经改变。
