分布式光伏项目接入电网的技术要求

来源:智汇光伏发布时间:2017-05-22 15:38:41
 地面电站的规模指标竞争已经白热化,越来越多的人把投资目标转向分布式光伏。投资光伏电站,必须跟电网公司打交道。分布式光伏接入配电网,与大型地面光伏电站接入自建的升压变电站差异很大。下面几项内容,是投资者应该了解的。

一、分布式光伏接入电网的要求

1接入电压等级建议

分布式电源并网电压等级可根据装机容量进行初步选择,参考标准如下:

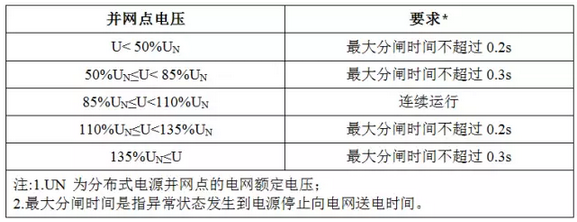

表1:不同规模接入电压等级参考表


最终并网电压等级应根据电网条件,通过技术经济比选论证确定。若高低两级电压均具备接入条件,优先采用低电压等级接入。

2电网给予分布式光伏的简化政策

1)分布式光伏发电项目可以专线或T 接方式接入系统。

2)380 V、10 kV接入的分布式光伏发电可采用无线公网通信方式(光纤到户的可采用光纤通信方式),但应采取信息安全防护措施;

3)分布式光伏发电项目送出线路的继电保护不要求双重配置,可不配置光纤纵差保护。

4)分布式光伏发电项目调度自动化及电能量采集信息接入:380 V、10 kV接入的分布式光伏发电项目,暂只需上传电流、电压和发电量信息,条件具备时,预留上传并网点开关状态能力。

5)分布式光伏发电项目应在并网点设置易操作、可闭锁、且具有明显断开点的并网开断设备。

6)10 kV及以下接入用户侧电源项目,不要求具备低电压穿越能力。

二、分布式电源接入申请

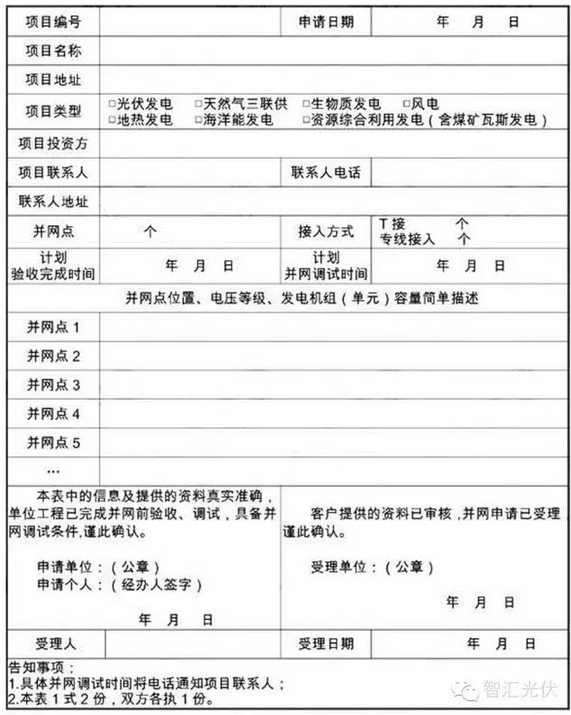

1分布式电源接入电网申请表

表2:分布式电源接入申请表


2接入系统方案的内容

接入系统方案的内容应包括:

分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口电能计量方案等。

系统一次包括:

并网点和并网电压等级(对于多个并网点项目,项目并网电压等级以其中的最高电压为准)、接入容量和接入方式、电气主接线图、防雷接地要求、无功配置方案、互联接口设备参数等;系统二次包括:保护、自动化配置要求以及监控、通信系统要求。

3审查需提交的资料清单

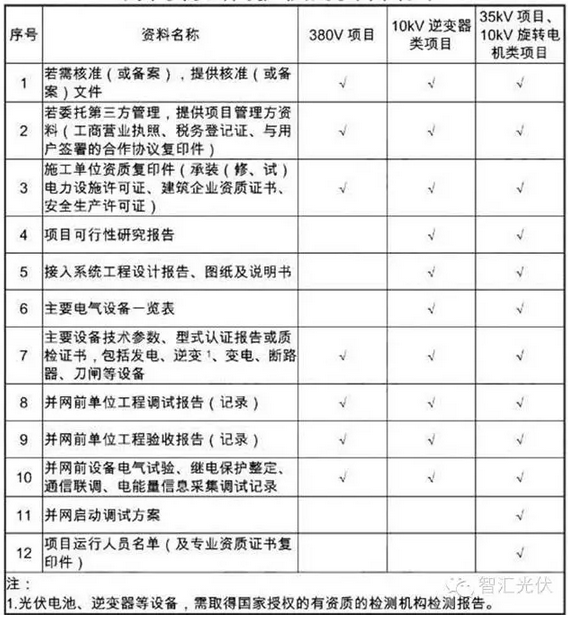

表3:35kV、10 kV接入的分布式光伏接入系统工程设计审查需要提供的资料清单



三、对逆变器的要求

1接入10 千伏配电网时对逆变器的技术要求1)并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。

2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间要求见表1;检有压85%UN自动并网)。


3)分布式电源采用专线方式接入时,专线线路可不设或停用重合闸。

4)公共电网线路投入自动重合闸时,宜增加重合闸检无压功能;条件不具备时,应校核重合闸时间是否与分布式电源并、离网控制时间配合(重合闸时间宜整定为2+ δt秒,δt为保护配合级差时间)。

5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。

2接入220/380伏配电网时对逆变器的技术要求

1) 并网点应安装易操作,具有明显开断指示、具备开断故障电流能力的低压并网专用开关,专用开关应具备失压跳闸及检有压合闸功能,失压跳闸定值宜整定为20%UN、10秒,检有压定值宜整定为大于85%UN。

2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间见表1,检有压85%UN自动并网)。

3)分布式电源接入容量超过本台区配变额定容量25%时,配变低压侧刀熔总开关应改造为低压总开关,并在配变低压母线处装设反孤岛装置;低压总开关应与反孤岛装置间具备操作闭锁功能,母线间有联络时,联络开关也应与反孤岛装置间具备操作闭锁功能。

4)分布式电源接入380 伏配电网时,宜采用三相逆变器;分布式电源接入220 伏配电网前,应校核同一台区单相接入总容量,防止三相功率不平衡情况。

5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。

四、分布式电源并网验收和并网调试申请

表4:分布式电源并网验收和并网调试申请表


表5:分布式电源并网验收和并网调试需提供的资料清单


FR:智汇光伏


索比光伏网 https://news.solarbe.com/201705/22/113415.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
西安“光伏+”项目已覆盖102个村来源:西安日报 发布时间:2026-06-15 17:05:34

西安正全面推进“光伏+”乡村振兴项目,截至2025年已分三批次布局102个行政村,覆盖全市10个涉农区县及开发区,建成并网61个村,惠及1285户农户,总装机容量45.78兆瓦,累计投资1.76亿元,规模居全省首位。项目以“光暖模式”为核心,在农户屋顶、村委会等场所建设分布式光伏电站,并配套空气源热泵实现清洁取暖,村民零投入、收益覆盖取暖电费。同时拓展“光伏+车棚”“光伏+廊道”等多元场景,与“千万工程”和“和美乡村”建设深度融合。政府构建三级推进体系,电网企业投资改造配网、优化并网流程。当前正抢抓政策窗口期,确保所有新建项目于2024年12月31日前并网,以享受0.3545元/度的机制电价。

陕西绿电直连:分布式光伏,可集中汇流开展多用户绿电直连来源:陕西省发改委 发布时间:2026-06-15 17:02:57

本文介绍了陕西省发改委于6月11日发布的《关于进一步推动绿电直连项目开发建设的通知》。该政策旨在规范和促进绿电直连项目建设,明确以“以荷定源”为原则,要求项目自发自用电量占比不低于60%(占总可用发电量)和30%(占总用电量),2030年前提升至35%;并网型项目年上网电量原则上不超总发电量的20%,消纳困难时段禁止反送电。政策支持三类负荷侧主体(新增负荷、压减煤/气自备电厂的存量负荷、有降碳刚性需求的出口型企业)开展单用户或多用户绿电直连,并鼓励分布式光伏通过集中汇流方式接入。电源侧允许在建、新建及符合条件的存量新能源项目(含已并网项目)经变更手续后转为绿电直连配套电源,试点涵盖零碳园区接入、重点新建项目配套等四类模式。项目须电源与负荷同步投产,原则上2029年底前建成,由市级部门初审后于7月31日前统一申报。(199字)

央企光伏项目被举报使用非标劣质线缆?非标线缆是怎么骗过层层验收的?猫腻全藏在看不见的地方来源:线缆哥 发布时间:2026-06-15 16:49:12

国家电投光伏项目曝出非标线缆混用丑闻!劣质线缆靠“高仿外观+偷工减料”蒙过层层验收:铜芯缩径超20%、回收料外皮暴晒即碎、绝缘层减薄致雨天击穿。更严峻的是供应链集体放水、监理形同虚设。三招现场验货法,守住光伏电站安全底线。

广东:分布式光伏、储能、充电基础设施等公共机构优先采用合同能源管理进行节能改造来源:广东省能源局 发布时间:2026-06-15 09:42:00

广东省四部门联合印发《广东省公共机构合同能源管理办法(试行)》,旨在规范并推广合同能源管理在公共机构节能改造中的应用。办法明确,年能源消费量超500吨标准煤或年用电超200万千瓦时、单位建筑面积能耗超标、用能设备能效未达国家标准二级、设施到期更换、采用分布式光伏、储能、充电基础设施及数字化智控等绿色低碳新技术,以及预算不足或申报专项奖补的项目,宜优先采用合同能源管理模式。办法界定了能源费用托管、节能效益分享、节能量保证三种主要类型,细化了项目储备、采购、实施、资金与资产管理等全流程要求,并强调政府引导、市场运作与公开透明原则。该办法自2026年7月1日起试行三年。

第10届南博会现场签约超257亿元能源项目来源:新华社 发布时间:2026-06-15 09:38:06

第10届中国—南亚博览会绿色能源馆于13日举行项目签约仪式,共达成18个能源合作项目,协议总金额逾257亿元。签约项目聚焦风电、光伏、抽水蓄能电站开发及跨境能源合作四大方向。其中,跨境合作成为突出亮点,包括老挝博胶省100MW光伏项目、中广核老挝二期风电项目设备供应合作等。此外,南方电网澜湄国际能源公司与老挝国家电力公司签署绿色电力与绿色证书联合可行性研究备忘录。云南省能源局指出,此类项目将深化云南与周边国家在跨境电力互联互通、清洁能源联合开发等领域的务实协作,有力支撑中国面向东南亚能源大通道建设的加速推进。(199字)

江苏南通市分布式光伏接入电网可开放容量公布来源:南通市发改委 发布时间:2026-06-12 18:43:52

日前,南通市发改委关于公布南通市分布式光伏接入电网可开放容量的通知。 原文如下: 关于公布南通市分布式光伏接入电网可开放容量的通知 各光伏投资主体: 根据《国家能源局关于印发<分布式光伏发电开发建设管理办法>的通知》(国能发新能规〔2025〕7号)、《江苏省发展改革委江苏能源监管办关于贯彻落实<分布式光伏开发建设管理办法>的实施意见》(苏发改规发〔2025〕2号)和《省发展改革委关于高质量做好全省

呼伦贝尔市2026年第二批次分布式风电、光伏项目竞配启动来源:呼伦贝尔市能源局 发布时间:2026-06-12 10:18:29

呼伦贝尔市于2026年6月11日正式启动2026年第二批次分布式风电、光伏项目竞争性配置申报工作。本次配置聚焦两类项目:一是仅限额尔古纳市和莫力达瓦达斡尔族自治旗(莫旗)开展的电网末端保供型分散式风电试点,旨在缓解当地电网末端网架薄弱问题、提升供电可靠性;二是面向全市一般工商业及大型工商业用户的分布式光伏项目,申报须依据国网呼伦贝尔供电公司公布的2026年二季度各地区可开放容量,并扣除同期“驭风行动”拟建项目规模后确定。各旗市区能源主管部门负责组织企业申报、初审材料,并须于6月23日前将汇总文件报送至市能源局新能源和可再生能源科。(199字)

南网能源:一次性转让444.77MW光伏项目!来源:智汇光伏 发布时间:2026-06-11 17:00:30

南网能源于6月6日发布公告,拟通过北京产权交易所公开挂牌转让24个智慧绿电项目资产及3个智慧绿电项目公司股权,总装机容量达444.77MW。其中,24个项目为分布式光伏资产,装机约342.08MW,评估值11.22亿元,较账面增值5.53%;3家项目公司装机约102.69MW,股权评估值2.22亿元,减值11.83%。整体标的资产评估总值为13.44亿元。此次转让系公司落实战略转型、优化资产结构的重要举措,旨在逐步退出智慧绿电业务。交易尚未确定受让方及最终价格,是否构成关联交易亦待后续披露。

发改能源〔2026〕688号文深度解读:绿电直连"一对多"来了,分布式光伏消纳迎重大突破来源:索比光伏网 发布时间:2026-06-11 10:47:36

索比光伏网对688号文进行了逐条解析,覆盖:688号文 vs 650号文完整对比、分布式光伏集中汇流的真实边界与操作路径、五类光伏项目受益程度分级评估、主责单位的能力要求与谁适合做、谁接不住、 政策局限与5条投资风险提示。

告别低价内卷,光伏行业转型迎来新变量来源:索比光伏网 发布时间:2026-06-11 08:39:44

本文聚焦光伏行业从“低价内卷”向高质量发展转型的关键拐点。受全球电力需求年均增长3.6%、国内土地与BOS成本上升、电力央企集采标准升级(高效组件标段占比最高达75%)等多重变量驱动,行业竞争逻辑正由规模扩张转向技术效率与全生命周期价值比拼。爱旭股份以ABC电池技术为核心,实现25%量产效率全球领先,并通过无银铜互联技术突破降本瓶颈,形成规模化交付与专利壁垒。公司围绕地面电站、工商业、高端户用三大场景定制产品,在国内规避价格战,在海外高端市场实现超30%溢价,一季度海外出货占比达65%。全文指出,高效化、场景化、价值化已成为不可逆趋势,技术领先企业正加速引领产业链迈向全球清洁能源价值链高端。(199字)

水发集团投资建设4.7MW光伏项目全容量并网发电来源:山东国资资讯 发布时间:2026-06-09 09:34:26

水发集团下属水发绿色能源股份有限公司投资建设的宜昌中船柴油机有限公司4.7MW屋顶高压分布式光伏项目近日实现全容量并网投产。项目装机容量为4.70307MWp,采用“自发自用、余电上网”模式,有效利用企业闲置屋顶资源。投运后预计年均发电约404.99万度,可年节约标准煤逾1547吨,减排二氧化碳约3337吨。面对厂区生产繁忙、交叉作业复杂及高压接入要求高等难点,项目团队通过“分段调试、分批验收”的精细化管理,统筹结构加固、设备安装、联调联试等关键环节,在保障正常生产的前提下完成一次性成功并网。该项目标志着水发绿能与中船集团在绿色能源领域的合作进一步深化。
