多地叫停地面光伏电站项目备案

来源:智汇光伏发布时间:2017-05-22 09:30:23
 各省的“十三五”规划总规模远超国家的105GW规划;而许多省份的备案项目规模远超“十三五”期间该省的规划。因此,多地在2016年底纷纷叫停地面光伏电站的备案。

一、浙江省衢州市

2016年5月17日,浙江省衢州市发展和改革委员会发布《关于暂停光伏项目备案的通知》(衢发改便笺[2016]49号),文件提出:

为统筹规划全市光伏发电项目,有效配置资源,促进光伏电站建设健康有序发展,做大、做强衢州市光伏发电产业,经研究,从即日起暂停所有光伏发电项目的备案工作,请遵照执行。

目前,地面光伏电站备案工作尚未恢复。

二、江西省

2016年6月2日,江西省能源局发布《关于印发《做好近期光伏发电应用工作的指导意见》的通知》(赣能新能字〔2016〕66号):

从2016年6月1日起,建议各地暂停新增地面光伏备案申请,待全省光伏指标供需平衡后再恢复备案。国网江西公司暂停受理未列入当年全省目录项目的评审工作。

2016年6月30日,江西省能源局又发布《关于向光伏发电企业进行风险警示的紧急通知》,明确告知光伏电站开发企业:

全省违规在建或拟新开工项目远远超过未来几年国家可能安排给我省的光伏电站建设计划。大部分项目即便参与竞价,也无法及时获得国家建设计划,项目存在严重亏损的风险。请你们立即要求所有无建设计划的在建项目一律立即停止建设,拟新开工项目不得开工。自行新开工或继续建设的项目,其风险由企业自行承担。

因此,江西省的新光伏项目估计很难拿到规模指标,即项目未来拿不到国家的可再生能源附加补贴。

三、宁夏自治区

2016年6月7日,宁夏自治区人民政府办公厅发布《关于进一步规范全区光伏电站建设管理意见的通知》(宁政办发〔2016〕85号),文件提出:

由于部分市、县(区)在未取得光伏年度开发指标的情况下,大规模备案地面分布式光伏电站,尤其是部分项目不符合国家对分布式光伏电站建设的有关规定,例如不满足所发电量主要在并网点变电台区消纳等要求。

为避免给相关企业投资光伏电站带来不必要的损失,各市、县(区)必须立即停止对地面分布式光伏电站的备案。各市、县(区)要开展已备案分布式光伏电站项目的清理工作,凡已备案未开工的项目一律不得开工建设,已开工的项目一律停建、缓建。

四、安徽省

根据安徽省规划,到2020年,全省光伏发电装机规模达到800万kW。新增两淮采煤沉陷区等领跑者基地光伏发电规模200万kW,光伏扶贫工程规模约180万kW,普通地面光伏电站规模200万kW,屋顶分布式光伏发电规模100万kW。因此,普通地面的总规模在320万kW以内,而截止2016年8月底,安徽普通地面光伏电站已经备案662.2万kW(不包含领跑者、分布式、光伏扶贫项目)。

2016年10月27日,安徽省能源局发布了《我省先建先得光伏电站建设形势分析报告》,介绍了安徽省的光伏地面电站开发情况。

截止2016年8月底,全省已备案20兆瓦及以下先建先得光伏电站项目344个,装机6622兆瓦。其中,并网项目66个,装机1304兆瓦,占全省并网光伏电站装机54%;在建项目64个、装机1250兆瓦。并网项目中,有53个项目、装机1024兆瓦确认了光伏电站规模指标,约占已建成并网装机规模的80%。

表:安徽省各地项目储备情况






安徽省能源局的介绍非常明确:

已经并网的项目,还有280MW未获得指标;在建项目,还有1250MW未获得指标。累计已经1530MW了!也就是说,安徽省已经有153万kW的项目开始一段时间可能只能拿到脱硫煤电价了。


再加上正在排队的、已备案的6622MW项目,就是815.2万kW的项目了。虽然无法预测未来能源局每年能给安徽多少的规模指标,但不出意外到2020年之前,肯定不会超过400万kW。也就是说,即使是现有备案的项目,也有一半以上到2020年之前也拿不到规模指标。

鉴于上述原因,2016年11月2日,安徽省合肥市发展改革委《关于暂停集中式光伏地面电站建设项目备案的通知》(发改能源〔2016〕1081号),文件提出:

为推动我市光伏资源的有序利用,根据省能源局统一部署,各地暂停集中式光伏地面电站,包括20MW规模项目的备案工作,待国家政策明朗,并完成电网消纳能力研究报告后恢复项目备案。

2016年11月25日,安徽省滁州市发展与改革委员会发布《开展光伏电站2016-2018年建设计划修编工作的通知》,文件提出:

根据省能源局统一部署,暂停集中式光伏地面电站备案,待国家政策明朗,并完成光伏电站2016-2018年建设计划修编后恢复备案。

可见,安徽省应该是全省都暂停了地面光伏电站项目的备案。

五、河南省

河南省“十三五”期间规划新增光伏发电装机300万kW,累计达到350万kW;而实际备案项目已经达到368万kW!

2016年11月3日,河南省《2016年三季度河南省光伏电站建设情况》,介绍了河南省2016年前三季度的光伏电站建设情况:

(一)建成项目。截至9月份,全省光伏电站新增并网规模191万kW,累计装机规模达到213万kW。

(二)在建项目。截至9月份,各市(县)上报、在建光伏电站总规模预计368万kW,其中,6月30日至9月份新增并网规模32万kW;主体工程已完工、近期拟并网规模26万kW;其他在建规模310万kW。各市(县)上报情况见附件。

(三)2016年光伏电站年度指导规模使用情况。国家批复我省2016年光伏电站年度指导规模50万kW。6月30日前已并网且通过第三方评审和公示的14个项目,规模29.3万kW,按并网时序直接纳入2016年度指导规模。从2016年6月30日至9月底,根据省电力公司提供数据,全省又新增并网32万kW。我委正对该批项目依照并网时序、逐一进行容量核实,核实后对其中全额并网项目进行公示,公示后列入2016年度指导规模,直至2016年规模用完为止。

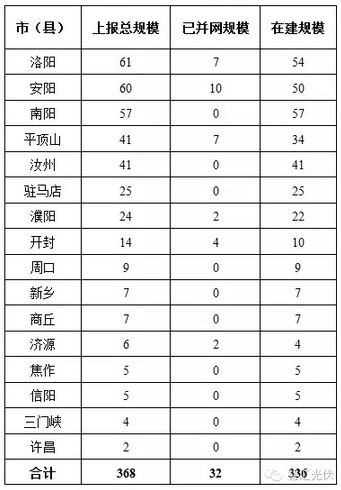

表2:河南省各地项目储备情况(万kW)






我省光伏发电已备案容量远远超过国家可能安排我省容量,已出现建成并网项目无法列入国家指导规模的情况,项目未进入年度指导规模时不能开工建设;对于未取得主要支持性文件、违规开工的项目应当责令其停工。

可以看出,

河南省1~6月并网159万kW,7~9月并网32万kW,累计191万kW。其中,159万kW中有29.3万kW使用了2016年的规模指标(129.7万kW应该是2014、2015年的规模指标),所以要从32万kW项目中再选20.7万kW的项目进入2016年的规模指标名单,则会有11.3万kW已经并网的项目拿不到2016年的指标。

再考虑336万kW的在建项目,正常情况下年底前可建完,也拿不到2016年的指标。也就是说,2017年河南将有347万kW的建成项目排队等规模指标!正常情况下,到2020年,河南估计也拿不到347万kW的指标!

另外,部分省份虽然未明确下文暂停备案,但实际上已经备案的项目,远超国家“十三五”期间能给予的规模指标。

六、湖北省

根据湖北省规划,到2020年,太阳能发电累计装机350万kW。

2016年10月11日,湖北省能源局发布了《湖北省2016年光伏电站竞争比选结果公示》,126个备选项目的总规模达到532万kW!

国家给湖北2016年普通光伏项目的指标为60万kW,而仅排名前60的项目,总容量就超过了250万kW,是国家规模指标的4倍还多!

因此,湖北省已经有472万kW项目在排2017年以后的规模指标了!同样,正常情况下2020年之前,估计国家给湖北省的规模不会超过该省规划的350万kW!

七、辽宁省

2017年4月17日,辽宁省能源局发布《辽宁省普通光伏电站项目建设进展信息》。根据该文件,

截止2017年4月17日,辽宁省已经备案了430.1万kW的普通地面电站项目。显然,这也将超过2020年辽宁省能获得的规模指标。

FR:智汇光伏

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
3.44GW!福建光伏电站2026年开发建设方案印发来源:福建省发展和改革委员会 发布时间:2026-09-07 10:43:32

福建省发改委于2026年9月印发《光伏电站2026年度开发建设方案》,明确当年全省光伏开发总规模为3436.2兆瓦(3.44GW),涵盖60个正式纳入建设方案的项目;另有32个、总容量4345兆瓦的项目因电网消纳受限暂列储备库。方案依据国家能源局104号文及福建省资源禀赋制定,强调项目须按期完成备案与全容量并网,并严格落实安全、环保、水保“三同时”制度及电力业务许可证申领要求。电网企业需统筹配套电网建设,保障“能并尽并”。各级发改部门须强化前期服务、事中事后监管,及时纠治不当市场干预行为,并对滞后项目动态跟踪、适时调整,以推动光伏高质量有序发展,支撑能源转型与“双碳”目标实现。(198字)

中国华电154.7兆瓦光伏电站项目正式开工来源:中国华电 发布时间:2026-09-04 09:35:33

中国华电于2026年9月1日在罗马尼亚多尔日县科托菲尼乡正式开工建设154.7兆瓦光伏电站项目,这是其在欧洲投资建设的首个绿地光伏项目,也是罗马尼亚当前在建规模最大的集中式地面光伏电站之一。项目占地约198.1公顷,采用双面高效组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套新建升压站与输电线路,计划于2028年一季度投产。建成后,年均发电量约2.4亿千瓦时,按当地标准每年可减排二氧化碳当量约5.2万吨,显著增强南部电网供电能力,助力罗马尼亚提升可再生能源占比与能源结构转型。同时,该项目推动中国光伏装备与工程技术服务出海,是中罗能源合作及“一带一路”清洁能源合作的重要实践成果。(199字)

国家电投治理约1.7万座分布式光伏电站,挽回6.26亿度电量损失来源:电投综能 发布时间:2026-09-03 09:21:56

国家电投集团综合智慧能源有限公司牵头开展分布式光伏电站“评诊治”专项行动,聚焦未投运、投运未发电及低性能三类问题电站,自2024年5月启动以来,截至7月底已完成1.7万余座电站的摸排、诊断与治理,挽回电量损失6.26亿千瓦时,占理论可发损失电量的5.76%。工作依托专项工作组统筹推进,建立覆盖农户、电网、运维商、设备厂家四类主体的闭环管理机制,推行“台账摸排—属地处置—法律兜底—标准固化”流程,并针对限电、运维响应、设备协同等关键环节优化响应时效与责任落实。通过天枢智维平台强化数字赋能,实现远程监控、智能预警与闭环工单管理,同步推广13项提质增效实践,推动运维经验向标准化、智能化转化。(199字)

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

已报案!160MW光伏项目备案文件遭不法分子伪造来源:石门县人民政府 发布时间:2026-09-02 09:14:03

8月31日,湖南常德市石门县发展和改革局发布声明称,近期发现不法分子伪造该局编号为“石发改备〔2026〕103号”的项目备案文件,所涉项目为“石门县新铺镇营盘岗160MWp集中式光伏发电项目”。声明明确指出,该伪造文件在建设地址、装机规模(160MWp)、建设内容及投资金额等关键信息上,均与发改局实际审批备案内容严重不符。石门县发改局强调,其从未出具过该版本文件,伪造国家机关公文行为已涉嫌违法犯罪,目前该案已正式向公安机关报案。同时,主管部门提醒各相关单位、企业及社会公众务必通过官方渠道核实项目备案信息,提高辨识能力,避免因误信虚假文件造成损失。

3.11~3.45元/W,特变河北390MW光伏项目中标公示来源:智汇光伏 发布时间:2026-09-02 09:11:33

本文介绍了河北省保定市阜平县名特700MW光伏发电项目(一期30万千瓦)第一标段的中标候选人公示情况。该项目位于阜平县史家寨乡、阜平镇及砂窝镇,光伏装机容量为直流侧390MWp,接入220kV升压站后通过国网已有线路并入阜平500kV变电站。招标范围涵盖前期合规手续办理、勘察设计、设备采购(含光伏组件、逆变器、箱变等)、土建施工(道路改造、基础建设、集电线路等)、安装调试、并网及试运行等全过程工作。工期计划为2026年9月30日开工,2027年9月30日前全容量并网。特变电工新疆新能源股份有限公司与阜平县鑫特能源股份有限公司联合体成为第一中标候选人,投标单价为3.11~3.452元/W。

葡萄牙警示:最大太阳能电站宣告破产来源:清鹏产研院 发布时间:2026-09-02 09:10:16

葡萄牙最大太阳能电站Solara4(装机219兆瓦)所属企业Welink Energy Portugal因财务困境进入债权人破产程序。该项目曾作为欧洲首个无补贴大型光伏项目被寄予厚望,后计划扩建为总容量超600兆瓦的风光储一体化综合能源基地,但遭遇多重挑战:实际发电量长期低于预期;拟议的混合化改造因环保评估未获葡萄牙环境署(APA)批准而受阻;与中方承建商可能存在合同纠纷;更关键的是,其采用纯市场化售电模式,在光伏装机激增导致午间批发电价频繁趋零甚至负值的背景下,收入大幅波动且不可持续。破产后,电站管理权移交Exus公司,正联合Enertis评估重启或出售方案。

澳大利亚投资超1亿澳元,推动光伏LCOE降至20澳元/MWh来源:TaiyangNews 发布时间:2026-09-02 08:56:40

澳大利亚可再生能源署(ARENA)宣布投入最高1.056亿澳元,资助20个光伏研发项目,这是其迄今规模最大的单笔光伏研发投资。项目聚焦两大方向:一是提升电池与组件性能,包括基于TOPCon的背接触晶硅电池、钙钛矿/硅叠层电池等新技术,目标是实现超28%的电池效率和30%的叠层转换效率,并推动中试制造;二是降低平衡系统(BoS)及运营维护(O&M)成本,涵盖轻量化双面层压系统、AI驱动的可靠性优化、智能运维平台等。该计划旨在支撑澳大利亚2030年光伏发展目标:大型电站安装成本降至0.30澳元/W、组件效率达20%、平准化度电成本(LCOE)低于20澳元/MWh。资金由原6000万澳元追加而来,覆盖从材料研发到电站全生命周期的创新链条。

点亮川西高原!马尔康大藏光伏项目全容量并网来源:中国水电四局 发布时间:2026-09-01 09:13:11

马尔康大藏光伏项目于8月24日实现全容量并网发电,标志着这一四川省“十四五”重点新能源工程正式投产。项目位于四川阿坝州马尔康市高原地带,总装机容量400兆瓦,所发电量通过220千伏线路接入马尔康500千伏变电站,打通了高原清洁电力外送通道。作为阿坝州优化能源结构、盘活绿色资源的重要民生与生态工程,项目自开工以来坚持安全、质量与生态并重,克服高寒缺氧、场地分散、生态保护要求高等挑战,高效完成组件安装、电缆敷设及升压站调试等关键任务。投运后年均发电超6亿千瓦时,每年可节约标准煤约20万吨、减排二氧化碳约54万吨,显著推动川西高原绿色低碳发展。(199字)

中国华电捐款2000万元 全力支持西藏吉隆抢险救灾来源:中国华电 发布时间:2026-09-01 08:50:09

中国华电向西藏自治区捐赠2000万元,全力支援日喀则市吉隆县抢险救灾与灾后重建。此次援助源于8月26日起尼泊尔一侧泥石流灾害波及吉隆口岸,造成重大人员伤亡和失联。灾情发生后,中国华电迅速贯彻落实党中央、国务院部署及习近平总书记重要指示精神,启动应急响应机制,组织所属西藏公司、金上公司等单位,对苏洼龙水电站、桑珠孜光伏电站等重点能源设施开展全覆盖安全隐患排查,强化地质灾害监测与防洪度汛措施,保障电力安全稳定供应。同时,组建党员突击队,紧急调派车辆、技术人员及救灾物资、药品赶赴一线。企业将持续关注灾情进展,提供坚实支持。

山西200MW光伏电站项目获批!来源:晋中市生态环境局 发布时间:2026-08-31 07:28:34

山西榆次至臻系统友好型新能源电站项目于8月22日正式获批环评。该项目位于晋中市榆次区长凝镇与东赵乡,由榆次至臻新能源有限公司投资建设,总投资7亿元,建设周期12个月。项目主体为集中式光伏发电系统,规划交流侧装机容量200MW,直流侧容量250MWp,拟安装约35.7万块700Wp单晶硅光伏组件。环评文件于8月14日受理,榆次分局经审查后批准其建设性质、规模、选址及所列环保措施。该项目是山西省推进清洁能源发展的重要落地工程之一,建成后将提升区域可再生能源供给能力。(198字)
