【最全】分布式光伏并网的流程、技术及资料要求

来源:发布时间:2017-04-11 08:56:59

OFwek太阳能光伏网讯:做分布式光伏项目,并网流程是最关键的环节之一。

从提交申请到并网到底需要多长时间?

各个阶段,都需要向电网公司提交什么资料?

电网公司有什么技术要求?

一、分布式光伏接入电网的办理流程与时间概览

从上图可以看出,分布式项目在并网运行前办理的并网手续,大致可以U分为3个环节。

环节一:并网申请阶段

受理后两个工作日现场勘察

环节二:确定接入系统方案阶段

1)接入系统方案制定

分布式光伏发电单点并网项目10个工作日,多点并网项目20个工作日;

2)出具接入系统方案评审意见

地市公司营销部(客户服务中心)负责组织相关部门审定380/220伏分布式电源接入系统方案,并出具评审意见。工作时限:5个工作日。

地市公司发展部负责组织相关部门审定35千伏、10千伏接入项目(对于多点并网项目,按并网点最高电压等级确定)接入系统方案,出具评审意见、接入电网意见函并转入地市公司营销部(客户服务中心)。工作时限:5个工作日。

环节三:验收及并网阶段

审查项目设计文件:

10kV及以上电压等级并网项目,需审查客户的设计文件并出具评审意见,工作时限:10个工作日;

220V/380V则不需要此项工作。

下文,将按照办理流程,详细介绍电网公司对项目的技术要求、资料要求。

环节一:并网申请阶段的要求

1在电网那个部门申请

地市/区县公司营销部(客户服务中心)

2需要准备哪些资料?

自然人申请需提供:

经办人身份证原件及复印件、户口本、房产证(或乡镇及以上级政府出具的房屋使用证明)项目合法性支持性文件。

法人申请需提供:

1)经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件)。

2)企业法人营业执照、土地证项目合法性支持性文件。

3)政府投资主管部门同意项目开展前请工作的批复(需核准项目)。

4)发电项目前期工作及接入系统设计所需资料。

5)用电电网相关资料(仅适用于大工业用户)。

3分布式电源接入电网申请表

表2:分布式电源接入申请表

分布式电源并网电压等级可根据装机容量进行初步选择,参考标准如下:

表1:不同规模接入电压等级参考表

环节二:确定接入系统方案阶段的要求

1接入电压等级建议

最终并网电压等级应根据电网条件,通过技术经济比选论证确定。若高低两级电压均具备接入条件,优先采用低电压等级接入。

2电网给予分布式光伏的简化政策

1)分布式光伏发电项目可以专线或T 接方式接入系统。

2)380 V、10 kV接入的分布式光伏发电可采用无线公网通信方式(光纤到户的可采用光纤通信方式),但应采取信息安全防护措施;

3)分布式光伏发电项目送出线路的继电保护不要求双重配置,可不配置光纤纵差保护。

4)分布式光伏发电项目调度自动化及电能量采集信息接入:380 V、10 kV接入的分布式光伏发电项目,暂只需上传电流、电压和发电量信息,条件具备时,预留上传并网点开关状态能力。

5)分布式光伏发电项目应在并网点设置易操作、可闭锁、且具有明显断开点的并网开断设备。

6)10 kV及以下接入用户侧电源项目,不要求具备低电压穿越能力。

3接入系统方案的内容要求

接入系统方案的内容应包括:

分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口电能计量方案等。

系统一次包括:

并网点和并网电压等级(对于多个并网点项目,项目并网电压等级以其中的最高电压为准)、接入容量和接入方式、电气主接线图、防雷接地要求、无功配置方案、互联接口设备参数等;系统二次包括:保护、自动化配置要求以及监控、通信系统要求。

4审查需提交的资料清单

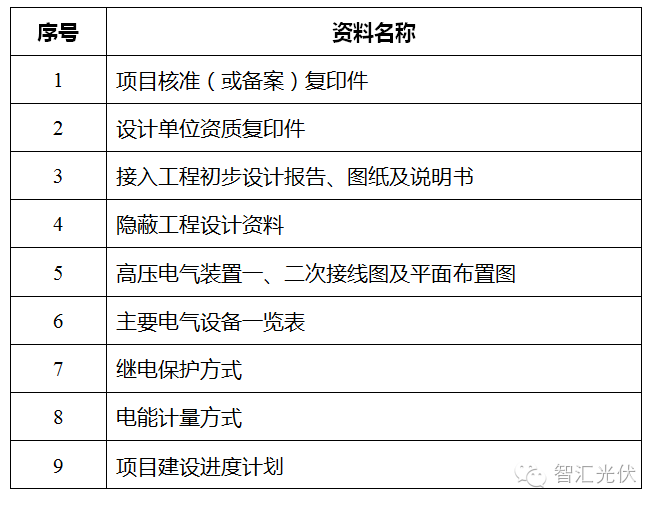

表3:35kV、10 kV接入的分布式光伏接入系统工程设计审查需要提供的资料清单

5对逆变器的技术要求

1、接入10 千伏配电网时对逆变器的技术要求

1)并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。

2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间要求见表1;检有压85%UN自动并网)。

3)分布式电源采用专线方式接入时,专线线路可不设或停用重合闸。

4)公共电网线路投入自动重合闸时,宜增加重合闸检无压功能;条件不具备时,应校核重合闸时间是否与分布式电源并、离网控制时间配合(重合闸时间宜整定为2+ δt秒,δt为保护配合级差时间)。

5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。

2、接入220V、380V配电网时对逆变器的技术要求

1) 并网点应安装易操作,具有明显开断指示、具备开断故障电流能力的低压并网专用开关,专用开关应具备失压跳闸及检有压合闸功能,失压跳闸定值宜整定为20%UN、10秒,检有压定值宜整定为大于85%UN。

2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间见表1,检有压85%UN自动并网)。

3)分布式电源接入容量超过本台区配变额定容量25%时,配变低压侧刀熔总开关应改造为低压总开关,并在配变低压母线处装设反孤岛装置;低压总开关应与反孤岛装置间具备操作闭锁功能,母线间有联络时,联络开关也应与反孤岛装置间具备操作闭锁功能。

4)分布式电源接入380 伏配电网时,宜采用三相逆变器;分布式电源接入220 伏配电网前,应校核同一台区单相接入总容量,防止三相功率不平衡情况。

5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。

环节三:并网验收和并网调试申请阶段的要求

1并网验收的申请

表4:分布式电源并网验收和并网调试申请表

下一页>

表5:分布式电源并网验收和并网调试需提供的资料清单

2并网验收前的资质审查

分布式光伏项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《分布式光伏项目调试并网阶段资料审核清单》。

1、设计院的资质审查

2、建委备案资料审查要求

3、设计审查要求

4、施工单位资质要求

3并网验收申请资料

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
长庆油田采油二厂分布式光伏发电量今年突破6000万千瓦时来源:中国石油网 发布时间:2026-11-19 09:49:36

截至11月12日,长庆油田采油二厂2023年分布式光伏发电量突破6000万千瓦时。该厂立足油田井场分布广、闲置土地及屋顶资源丰富的实际,将光伏建设深度融入油气生产场景,科学规划选址,高效盘活空间资源。通过推广“光伏+油气生产”运行模式,清洁绿电已覆盖各采油作业区的生产站场、输油站点及办公生活区域,实现能源供给与生产的协同优化。依托集中监控平台,对关键设备实施实时监测,推动运维由“被动抢修”转向“主动预防”,并结合制度化巡检、数字化监控、精准化治理和规范化作业,持续提升电站可利用率与发电效率。目前累计建成分布式光伏电站302座,总装机容量47.92兆瓦,预计年底将超50兆瓦。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

源光宝再下一城:苏州1671.8kWp园区项目,一个月见证支架硬实力!来源:源光宝 发布时间:2026-11-10 15:23:09

本文介绍了源光宝新一代BIPV光伏支架系统在苏州某多租户工业园区1671.8kWp分布式光伏项目中的成功应用。项目覆盖6栋结构各异的三层厂房,在园区正常运营、多企业分租、雨量丰沛(年降水日约125天)及工期紧张等多重约束下,面临屋顶适配性、防水排水可靠性、施工安全与效率三大挑战。源光宝通过装配式冷弯薄壁型钢支架、锌铝镁防腐材质、结构防水一体化设计(主梁兼水槽、二级导水路径)、横排组件布局及法兰防松连接等技术手段,实现免焊接安装,13人团队仅用约一个月即完成全部2572片组件的支架安装与固定,工期较传统工艺缩短一倍以上。项目年发电约184万kWh,年减排二氧化碳1256吨,兼具清洁供电、屋顶遮阳与构造防水功能,验证了其在复杂工商业场景下的工程可行性与综合价值。(199字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。
