冀发改能源〔2017〕184号 河北2017年村级光伏扶贫电站项目申报工作的通知

来源:河北发改委发布时间:2017-03-05 23:59:59
扶贫电站(含户用)建设的指导意见》(冀发改能源〔2016〕1201号)要求,现将做好2017年村级光伏扶贫电站项目申报工作有关事项通知如下:

有关市发展改革委、扶贫开发办公室,国网河北省电力公司、国网冀北电力有限公司:

为深入贯彻落实省委省政府《关于坚决打赢脱贫攻坚战的决定》和省扶贫开发领导小组2017年第一次全体会议精神,按照省发展改革委、省扶贫开发办公室等部门《关于积极推进村级光伏扶贫电站(含户用)建设的指导意见》(冀发改能源〔2016〕1201号)要求,现将做好2017年村级光伏扶贫电站项目申报工作有关事项通知如下:

一、 申报范围及规模

2017年村级光伏扶贫电站申报范围仍为国家确定的45个扶贫开发重点县建档立卡贫困村,计划建设3000个村级光伏扶贫电站,总规模约为90万千瓦。原则上单个村级电站规模控制在100-300千瓦,农村10千伏及以下电压等级接入。

二、建设运营模式

鼓励政府全额出资建设,资产归村集体所有;采取企业投资运营、PPP模式运营、平台公司运营三种模式投资建设的,政府出资和社会帮扶资金投入比例应不低于40%。各县也可根据实际情况因地制宜选择其他建设运营模式。

三、收益分配

保障建档立卡贫困户每户3000元、20年的收益,重点分配给无劳动能力的贫困户,并实行动态调整。

四、 项目申报

各市发展改革委、扶贫办要联合组织建设条件落实、电网接入条件好、贫困人口多、脱贫任务重的建档立卡贫困村,积极申报村级光伏扶贫电站项目。特别是对张承坝上等深度贫困地区的10个深度贫困县、200个深度贫困村要给予重点支持;对列入2016年国家工信部光伏扶贫试点县(望都县、承德县、张北县和尚义县)的项目给予重点支持。要结合2016年村级光伏扶贫电站实施方案编制重点、要点,组织以县为单位编制2017年村级光伏扶贫电站实施方案。

五、 有关要求

1.高度重视。加快推进村级电站光伏扶贫工作是开展产业扶贫的重要措施之一,各级各部门要站在讲政治的高度,充分认识开展光伏扶贫的重要性,加强协调,扎实做好组织申报工作,确保按时保质保量完成申报任务。

2.积极参与。一方面,鼓励各县通过公开招标或优选等方式选择实力强、信誉好、光伏开发业绩突出的发电企业作为项目业主;另一方面,国家大型发电企业集团及新能源大型开发建设企业应把履行社会责任融入自身的发展战略,积极参与村级光伏扶贫电站开发建设。对于积极承担村级光伏扶贫电站建设任务、贡献突出的企业,在后续集中式光伏项目安排上将给予重点支持。

3.统筹安排。按照各市建档立卡贫困村数量和全省建设任务,依据相应比例,初步确定了各市建设村级电站的数量(见附件1)。各市可结合各县申报情况,在全市范围内统筹安排。各县在完成规定申报数量的基础上,在落实建设资金、扶贫模式和开发企业的前提下,可增加申报村级光伏扶贫电站数量。所有申报项目应确保在2017年底前并网运行。

请各市于3月15日前以正式文件将2017年光伏扶贫实施方案、2017年村级光伏扶贫项目申报表(附件2)连同电子版一并分别报送省发展改革委、省扶贫办。

联系人:省发展改革委 侯晓丽 88600523

邮箱:nyjxnyc@hbdrc.gov.cn

省扶贫办 耿锋先 87801337

邮 箱:fpbghxmc@163.com

附件:

1.2017年各市村级光伏扶贫电站项目建设数量

2.XX市2017年村级光伏扶贫项目申报表
河北省发展和改革委员会

河北省扶贫开发办公室

2017年2月28日

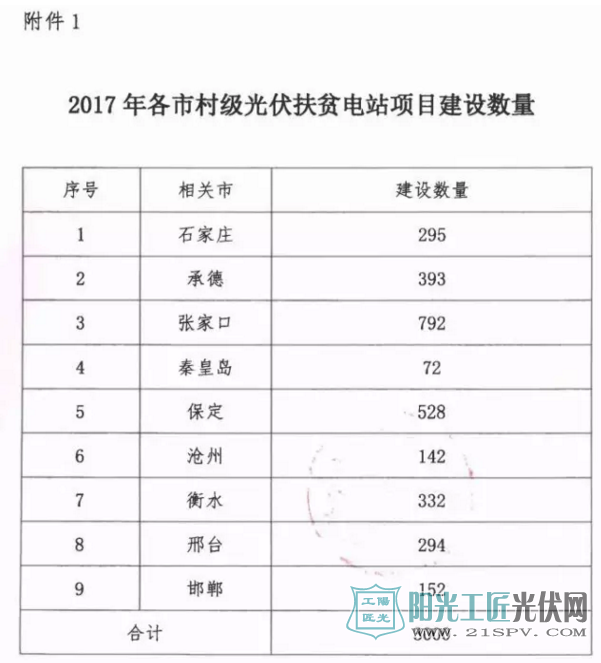

2017年各市村级光伏扶贫电站项目建设数量

XX市2017年村级光伏扶贫项目申报表

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
帷盛签约1GW光伏项目!来源:帷盛科技 发布时间:2026-10-20 10:09:39

帷盛科技近日成功签约国内单体规模达1吉瓦(GW)的大型光伏支架项目,创下其在国内市场的又一重要里程碑。该项目标志着客户对其技术能力、产品品质及项目交付效率的高度认可。作为成立于2009年的专业光伏支架企业,帷盛科技以“科技赋能绿色梦想”为使命,业务遍及全球70多个国家和地区,累计支撑光伏装机容量超40GW,保持零重大安全事故纪录,并拥有200多项核心专利及全套国际认证资质。此次签约不仅体现其在行业内的领先地位,也为其持续提供智能化、高可靠性支架解决方案注入新动力,进一步支撑我国绿色能源高质量发展目标。

安泰新能源亮相台湾国际太阳光电展,聚焦台湾市场来源:安泰新能源 发布时间:2026-10-20 10:07:52

安泰新能源亮相台北太阳光电展,聚焦“屋顶优先”政策,主推ALTRA-ROOF分布式支架与ALTIMA-GROUND地面碳钢系统,覆盖户用、工商业屋顶及渔电共生等复合场景;现场展示桩基工程实力,深化本地化服务,助力台湾能源转型与净零目标。

第二批10MW集中开工!天合富家工商业EMC跑出复制速度来源:天合富家 发布时间:2026-10-20 10:01:57

天合富家工商业EMC第二批6个项目集中开工,总容量约10MW,覆盖五省六大产业。面对竞价上网与市场化考验,以“原装3.0”硬标准和专业竞价策略护航收益;通过全额出资、零投入、25年兜底运营及AI加速并网,助力企业将闲置屋顶转化为稳健绿色资产。

共筑沙戈荒绿能新高地,达拉特旗政府一行到访三峡陆上新能源并参观TCL中环内蒙基地来源:TCL中环 发布时间:2026-10-20 09:59:20

达拉特旗政府联合三峡陆上新能源、TCL中环,共推库布其沙漠新能源大基地建设。三方聚焦项目攻坚、产业协同与能源保供深度磋商,并实地考察TCL中环内蒙智能光伏基地,见证G12大尺寸硅片与沙漠适配组件全链智造实力,加速“沙戈荒”绿能落地。

辽宁台安县关于支付乡村振兴光伏收益资金的公告来源:台安县人民政府 发布时间:2026-10-20 09:57:22

台安县乡村振兴发展中心发布公告,明确将从光伏发电项目收益中列支20.55万元,用于三项与光伏设施相关的维修及运维支出。其中,高力房镇小高力房村因村部房顶漏雨,需临时拆除并后续复装光伏板,相关维修费用为2.8万元;高力房镇政府屋顶光伏电站的电缆因老化破损、存在安全隐患,需更换屋顶走线电缆,费用为1.8万元;此外,2026年度光伏项目运营维护费为15.95万元。公告强调上述资金均从光伏收益中统筹安排,旨在规范项目管理、保障设施安全运行和群众居住安全,并公布了监督举报电话。(199字)

天合跟踪Buildex安装机器人启运欧洲,以自动化重塑光伏电站施工模式来源:天合光能 发布时间:2026-10-20 09:55:43

天合跟踪Buildex光伏安装机器人首批设备启运葡萄牙,落地示范电站。该机器人具备坡面自适应调平、毫米级精度安装、柔性抓取防损及全维度安全防护,效率提升3-4倍,成本降22.2%。携手ESI Robotics构建中欧协同交付体系,加速欧洲地面光伏自动化进程。

隆基与ENGIE签署800MW光伏及500MWh储能框架合作协议来源:隆基 发布时间:2026-10-20 09:52:08

10月16日,隆基与全球能源巨头ENGIE签署框架合作协议,将向其供应800MWp高效BC光伏组件(Hi-MO 9系列)及500MWh储能产品,用于支持ENGIE未来两年在欧洲及全球重点市场的光储项目开发。该合作是在双方此前成功共建阿联酋哈兹纳1.5GW光伏项目(隆基供应1.1GW Hi-MO 9组件)基础上的升级,标志着协作从单一项目交付迈向多市场、多品类、长周期的战略协同。所涉BC组件基于HPBC 2.0技术,具备高效率(最高25.2%)、高可靠性及强环境适应性;储能部分采用隆基自研的LONGi ONE全栈光储系统,强调原生一体化设计与高系统效率(RTE达93.5%)。此次合作凸显隆基向清洁能源系统解决方案提供商的转型进程。(199字)

2.93元/W!广西南宁2.44MWp分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-20 09:40:24

广西华润五丰(南宁)食品交易中心一期2.44MWp分布式光伏发电EPC项目近日完成招标并公示中标结果。该项目由广西华润能源科技有限公司作为招标人,选址于广西南宁市,总装机容量为2.44兆瓦峰值(MWp),采用设计—采购—施工(EPC)总承包模式建设。经公开招标,智诚建科设计有限公司成功中标,中标金额为714.92万元,折合单价约2.93元/瓦(W)。该价格反映了当前分布式光伏EPC市场的工程造价水平,项目建成后将为食品交易中心提供清洁能源支持,助力区域绿色低碳发展。

逐日荒原!青海塔拉滩三塔光热基地见证光热产业跨越来源:中国电建 发布时间:2026-10-20 09:26:41

青海共和百万千瓦“光伏+塔式熔盐光热”一体化项目投运,打造国内首批百万千瓦级光热示范工程。三塔矗立戈壁,6.3万面定日镜聚光储热,实现8小时稳定发电;创新“板上发电、板下牧羊”生态模式,兼顾能源安全、生态修复与民生增收,彰显光热在新型电力系统中的战略支撑价值。

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

国家能源集团:内蒙古两个“千万千瓦”新能源基地,同日招标!来源:智汇光伏 发布时间:2026-10-20 09:19:36

10月13日,国家能源集团通过国能e招平台同步启动两个千万千瓦级新能源基地的规划编制招标。首个基地位于鄂尔多斯市,总装机1514万千瓦,涵盖煤电264万千瓦、风电450万千瓦、光伏800万千瓦及425万千瓦/2小时电化学储能,所发电力将通过±800kV特高压直流工程全部输送至安徽消纳。第二个基地为阿拉善沙戈荒高比例绿电外送基地,依托当地沙漠资源禀赋,服务于“十五五”中期至“十六五”期间大型风光基地开发,虽未公布具体规模,但招标明确要求投标方须具备千万千瓦级新能源大基地规划经验,预示其亦为同量级项目。两项招标均体现国家能源集团在跨区域绿电输送与沙戈荒大型基地建设上的战略布局。
