能量魔方,引爆分布式光伏市场的杀手锏

来源:智汇光伏发布时间:2017-02-15 23:59:59
应用市场造成弃光限电。《太阳能发展“十三五”规划》显示:十二五期间,全国光伏发电累计装机从2010年的86万kW增长到2015年的4318万kW,增长了50多倍!2015年新增装机1513万kW,累计装机和年度新增装机均居全球首位。

根据有关机构预测,2016年中国的新增装机将达到34GW,累计76GW,遥遥领先于世界其他国家。

一、扭曲的光伏应用市场造成弃光限电


《太阳能发展“十三五”规划》显示:

十二五期间,全国光伏发电累计装机从2010年的86万kW增长到2015年的4318万kW,增长了50多倍!2015年新增装机1513万kW,累计装机和年度新增装机均居全球首位。

根据有关机构预测,2016年中国的新增装机将达到34GW,累计76GW,遥遥领先于世界其他国家。

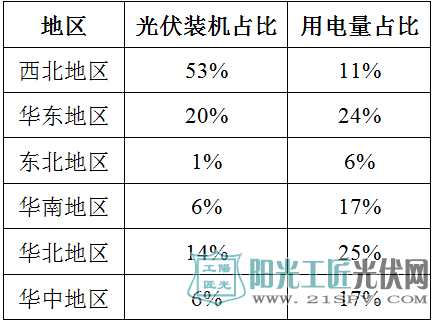

成绩是显著的,但我们也不得不承认,我国的光伏应用市场发展不平衡,甚至是扭曲的。各地区光伏装机量(2016年1季度)与用电量(2015年)的对比。

各地区光伏装机与用电量对比

表1:各地区光伏装机与用电量对比
从上表中的数据对比可以看出:

我国光伏的装机量和发电量主要在西部,而用电负荷集中在东部,这一扭曲现状,是造成弃光、限电的主要原因。

在东部土地资源紧缺,地面光伏电站的发展受限;然而,光伏项目具有模块化设计、系统扩展性强、容量可灵活选择,规模可从数瓦到数兆瓦,输出功率相对较小、安装灵活、可以发电用电并存等特点。光伏的这些特性使其比其他任何一种电源都更适合做“分布式电源”!

分布式光伏项目可以充分利用闲置的厂房、商业建筑等屋顶资源,集约利用农业设施、渔塘等资源,使建筑物、建筑设施除了原有功能外,增加了发电功能!最重要的是,分布式光伏与其他行业和谐共处,不争资源!

二、分布式光伏为何成为付不起的阿斗
 分布式光伏确实好,从2009年开始,国家采取各种措施来推进分布式光伏的发展。

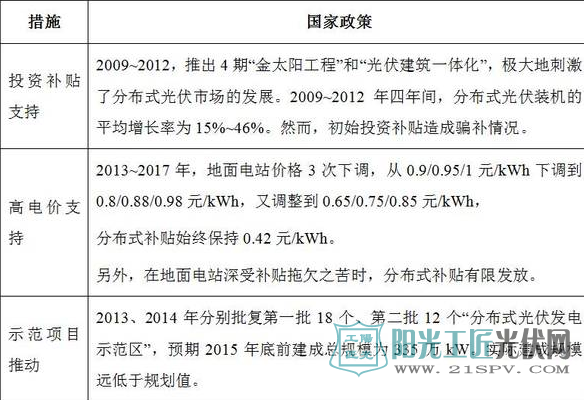

<a href=分布式光伏国家政策" style="font-size: 14px; text-align: center;" />

<a href=分布式光伏国家政策" style="font-size: 14px; text-align: center;" />

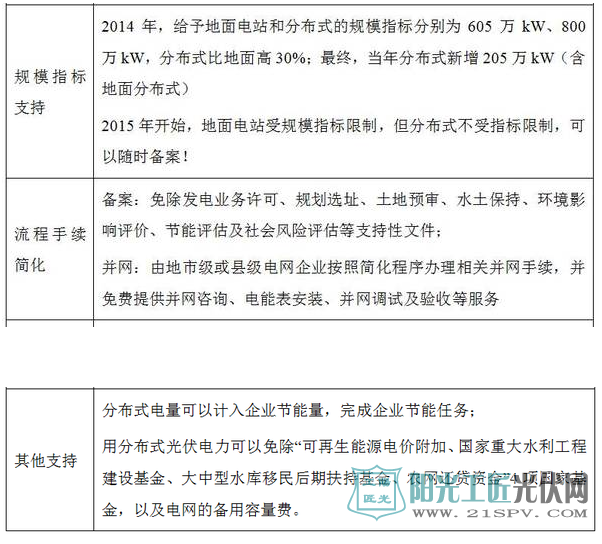

表2:国家在各方面给予分布式的优惠
从上表可以看出,从支持政策层面,国家从多层面给予分布式特殊的照顾,支持力度远高于对地面电站的支持,但分布式光伏却像“扶不起的阿斗”,一直处于低增长状态,装机量增速远远低于地面电站。截止2016年底一季度,全国分布式累计量仅7GW,占总装机量的13.9%。

分布式光伏发展如此艰难,正是因为市场存在很多痛点。

其一,信息不对称。1万m2的厂房今年安装1MW一下的容量。每年到哪里去寻找上亿平米的屋顶?屋顶资源信息与需求方信息严重不对称。因此,市场上出现大量以介绍屋顶谋利的屋顶黄牛,增加了项目的成本。

其二,规模效应差。地面电站往往都是20MW以上,投资额在1.5亿元以上。因此,可以承受较高的成本(开发、设计、施工、运维等);但分布式项目受屋顶面积的限制,从3kW到6MW,总投资少。如果按照传统地面电站方式去操作,则单瓦的开发、设计、施工、运维成本将成为项目负担,造成项目盈利性差。因此,本地化开发、设计、施工、运维是最适合分布式的工作方式。然而,很多地方缺乏这类为小项目提供本地化服务的小企业。

其三,从业人员专业化水平低。之前,大型、专业化的能源投资企业都专注于地面电站的投资,极少涉足分布式;投资分布式一直是各类小企业,其资金、技术实力,融资能力,风险把控能力,项目管理能力都大大落后于大企业。这些因素造成许多分布式项目质量差、项目盈利性差。

这些因素,造成分布式光伏项目前期开发、建设、融资成本高,后期运维管理、风险管理难度高。因此,分布式光伏项目就成了“扶不起的阿斗”。

三、解决分布式光伏痛点的魔方

2016年下半年以来,光伏应用市场发生了巨大的变化。地面电站受规模指标限制,出现大量并网项目却无指标的现象;多个省的能源局公开发文警告地面电站投资企业:目前的在建项目已经超过“十三五”国家可能给该省的全部指标!

“十三五”期间,受规模指标限制,地面电站很难有大的发展空间;而另一方面,要完成分布式的“十三五”规划目标,每年要新增11GW以上,每年大概需要屋顶1.3亿m2。许多大型的能源投资企业,如国电投、北控等,开始将投资目光转向分布式市场。

如果说地面受限、分布式受鼓励是分布式爆发的“天时”、国家给予分布式光伏的支持政策是分布式爆发的“人和”,那迅速发掘大量屋顶、进行本地化EPC就是“地利”!前两者已经俱备,后者则主要依托于各企业的地方分公司员工,艰难而低效的进行着。卫星都上天了,光伏行业还在依靠员工的两条腿去丈量屋顶!分布式光伏市场的爆发,是不是有“万事俱备、只欠东风”的感觉?

近日,发现一款神器,将“卫星遥感技术”和“图像识别技术”完美的应用到“分布式屋顶开发”当中。用卫星的眼睛,来解放开发人员的双腿!

第一步,选定某一投资区域后,可利用该软件用国家级遥感信息服务体系识别出区域内所有可开发的目标屋顶。彩钢瓦、混凝土、鱼塘,统统逃不过卫星的眼睛。


索比光伏网 https://news.solarbe.com/201702/16/147195.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙江华润宁波雪花啤酒4.66MW分布式光伏发电项目实现全容量并网发电来源:华润电力华东大区 发布时间:2026-05-20 16:13:12

浙江华润宁波雪花啤酒4.66MW分布式光伏发电项目实现全容量并网发电5月11日,浙江华润宁波市雪花啤酒4.66MW分布式光伏发电项目正式完成全容量并网发电,华东大区副总经理、浙江公司总经理薛文顺,浙江新能源公司总经理王辉出席项目并网仪式。项目建设过程中,浙江公司项目团队与华润雪花啤酒宁波有限公司密切协同、高效联动,始终严守安全红线与质量底线,按期圆满完成各阶段建设节点任务。

浙江宁波简化优化新建屋顶分布式光伏工程备案资料来源:宁波市住建局 发布时间:2026-05-19 09:49:33

5月18日,浙江省宁波市住建局印发《关于简化优化新建建筑屋顶分布式光伏工程备案资料的通知》。本通知自印发之日起施行,本通知印发之前已经建成的建筑屋顶分布式光伏尚未备案或并网的,参照本通知执行。

2.5元/W!云南80MW工商业分布式光伏EPC候选人公示来源:中国招标投标公共服务平台 发布时间:2026-05-19 08:55:20

5月18日,西航投西双版纳州2026年第一批80MW分布式工商业光伏发电项目EPC总承包中标候选人公示公告发布。根据公示,中国建筑第七工程局有限公司、中冀轩辕建设科技有限公司(联合体)排名第一,投标报价2.5元/W;吴滇建设集团有限公司、中图设计有限公司(联合体)排名第二,投标报价2.46元/W;云南正滇建筑工程有限公司、中元天纬集团有限公司(联合体)排名第三,投标报价2.46元/W2.50元/W。4月20日,该项目招标公告发布。

陕西103MW光伏项目EPC招标!来源:陕西省公路局 发布时间:2026-05-18 09:21:20

5月11日,陕西交控绿色发展集团高速公路路域分布式光伏发电项目设计施工总承包招标公告发布,招标人为陕西交控绿色发展集团有限公司。此次招标不仅要求投标人有良好的商业信誉、财务状况以及相应资质之外,业绩方面要求近三年具有累计不少于1个公路路域内在建或竣工的光伏发电项目设计施工总承包业绩或同时具有1个公路工程勘察业绩、1个光伏发电项目的设计业绩、1个在建或竣工的光伏发电项目施工业绩。

巴基斯坦分布式光伏持续爆发, 2025年末累计进口超51GW来源:光伏情报处 发布时间:2026-05-18 09:11:21

能源研究机构Ember数据显示,巴基斯坦光伏组件进口规模实现跨越式增长,由2022年3.3吉瓦攀升至2023年19吉瓦,2024年维持17吉瓦高位;2025年年中该国跻身全球三大光伏组件进口国之列,仅当年前四个月,自中国进口光伏相关产品体量便突破10吉瓦。业内人士表示,巴基斯坦正加速向分布式能源体系转型。整体来看,巴基斯坦光伏市场发展速度远超官方统计节奏,能源转型已然形成市场自主驱动的发展态势。

突发!一光伏电站被整体拆除,恢复原貌来源:节选自新心相融 发布时间:2026-05-18 08:54:23

5月9日,新沂合沟镇一处25千瓦分布式光伏项目在多方监督下完成全部拆除,场地恢复原貌。发现异常后,新沂供电公司第一时间联合政府相关部门、合沟镇相关部门及属地村开展现场核查,工作人员多次上门宣讲政策,讲解合规流程,阐明违法后果与安全风险。经耐心引导,项目方主动配合整改,自行拆除全部光伏组件及相关电气设施,最终实现风险清零。

光伏电站四可指南:为什么做?怎么做?怎么选?来源:索比光伏网 发布时间:2026-05-18 08:48:45

2026年,分布式光伏“四可”服务已从“政策要求”升级为“生存刚需”。不少电站因未完善四可配置,出现并网受限、收益缩水、运维被动等问题。2026年,全国多省份已全面落实四可要求,无论是新建电站还是存量改造,不具备四可功能将无法正常并网,部分地区还会限制发电出力、取消绿电交易资格,直接影响电站收益根基。总结来说,2026年,四可服务已成为光伏电站的“标配”,不是可选项,而是必选项。

贵州大龙开发区100MW屋顶分布式光伏发电项目开工!来源:大龙开发区 发布时间:2026-05-15 09:14:05

5月14日,大龙开发区100MW屋顶分布式光伏发电项目开工仪式在开发区规划展示馆举行。接下来,大龙开发区将秉持重商、亲商、安商、富商理念,全力做好项目服务保障工作,强化要素保障,推动项目早日竣工投产、达产见效,切实以完善的能源配套赋能产业集群提质扩容。

陕西汉阴县拟对分布式光伏开展拉网式排查来源:汉阴县发改局 发布时间:2026-05-15 09:00:15

日前,陕西汉阴县发改局发布开展分布式光伏安全生产检查公告。公告称,针对农村屋顶分布式光伏安装分散、监管难度大的特点,县发改局聚焦施工规范、设备质量、用电安全、消防设施等重点环节,开展拉网式排查。针对高处坠落、触电、火灾等易发事故,必须制定安全防范措施,配齐安全防护装备,强化现场巡查和隐患排查。各施工现场必须配齐消防器材和应急物资,定期组织施工人员开展应急演练,确保发生险情时能够第一时间有效处置。

地方政府入局,收购存量分布式光伏电站来源:彭阳县发改委 发布时间:2026-05-14 10:01:23

近日,宁夏彭阳县发展和改革局发布《宁夏彭阳关于开展2025年农村公共机构分布式光伏电站收购工作的通知》。本次收购工作面向彭阳县境内由社会企业投资建设、且于2025年6月1日前完成并网的农村公共机构分布式光伏电站。收购价格以第三方评估机构出具的正式评估结果为依据,由县光伏电站收购工作领导小组集体审议后最终确定收购单价。本次收购总容量上限为10兆瓦,实际收购量以第三方评估结果为准。

京能国际北京房山燕华工程1.26MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-05-14 09:39:14

5月12日京能国际北京房山燕华工程1.26MW分布式光伏发电项目顺利完成备案审批。本次项目备案落地,为京能国际在北京市房山区持续布局新能源产业、拓展综合能源服务业务筑牢发展根基。该项目坐落于北京市房山区燕华工程有限公司厂区内,规划总装机容量1.26MW,采用自发自用、余电上网的运营模式,依托厂房屋顶开发建设分布式光伏项目,最大化盘活工业闲置空间,提升能源利用效率。
