山东省2016年光伏电站建设规模安排出炉:80个项目100.1万千瓦

来源:发布时间:2017-01-04 10:10:59

各市发展改革委,国网山东省电力公司:

根据国家能源局《关于调整2016年光伏发电建设规模有关问题的通知》(国能新能〔2016〕383号)和我省光伏发电规模竞争性配置方案的有关要求,经各市县组织申报和第三方机构评审,结合各地光伏发电项目发展实际情况,研究提出了2016年光伏电站建设规模项目安排初步意见,现予以公布(见附件)。

本次共安排建设项目80个,安排建设规模100.1万千瓦。其中,已建成并网项目42个,安排建设规模53.3万千瓦;在建项目38个,安排建设规模46.8万千瓦。项目安排计划方案还需要报国家能源局审定。国家同意后,各市发展改革委要督促指导项目单位进一步落实相关条件,加快推动项目组织实施,确保全部于2017年6月30日前建成并网。

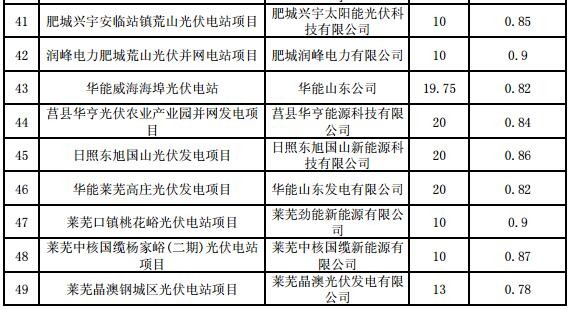

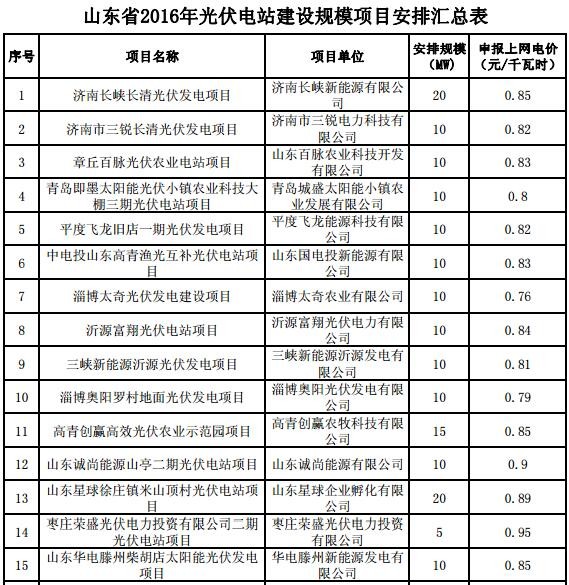

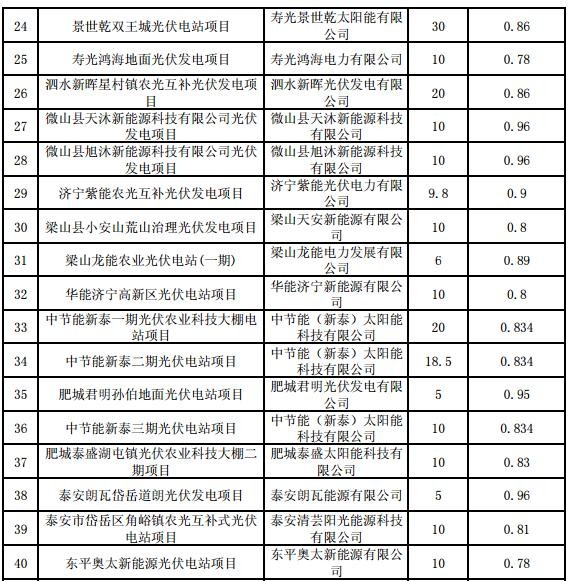

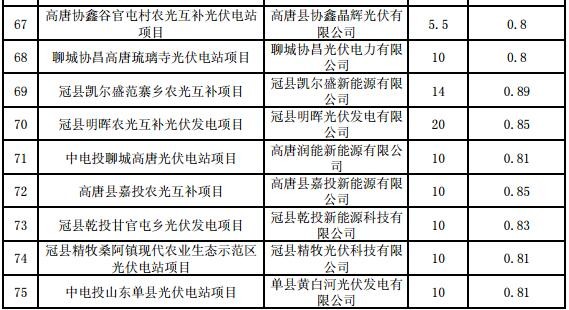

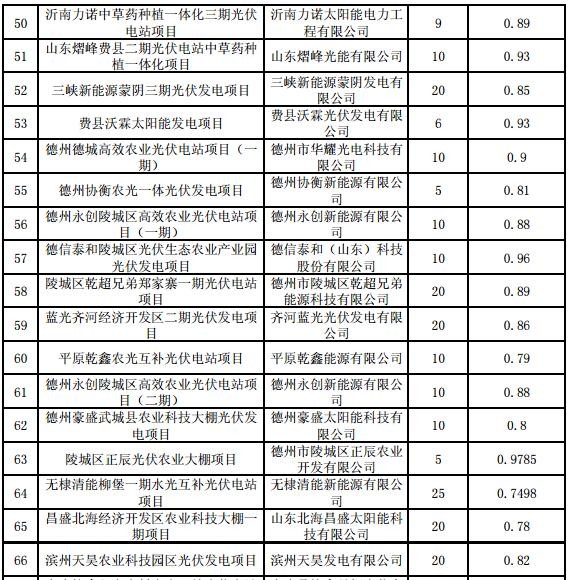

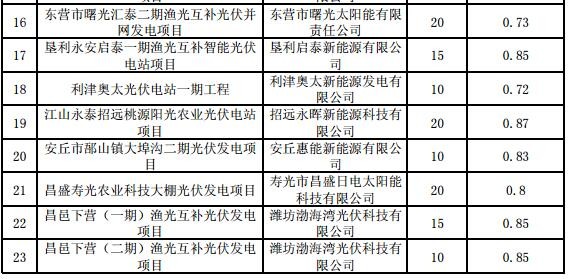

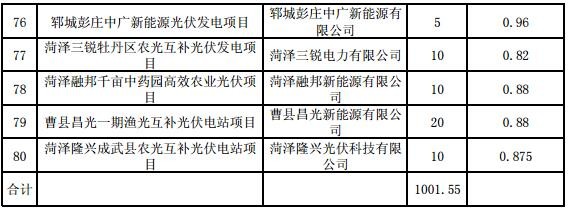

附件:山东省2016年光伏电站建设规模项目安排汇总表



责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)

波黑:土耳其公司Girişim Elektrik将为EPBiH建设两座太阳能电站来源:中东欧能源观察 发布时间:2026-09-14 15:05:43

土耳其EPC承包商Girişim Elektrik与波黑国有电力公司EPBiH签署价值5300万波黑可兑换马克(约2710万欧元)的合同,承建格拉查尼察1号和2号光伏电站。这是EPBiH首个公用事业规模太阳能项目,总装机容量50 MWp,选址于布戈伊诺市原格拉查尼察煤矿的外部排土场,体现废弃工业用地的生态再利用。项目涵盖工程设计、采购、施工、调试及合同期内运维。EPBiH强调此举是其能源转型战略的关键一步,旨在提升可再生能源占比、增强能源安全、降低化石燃料依赖,并提高电力系统韧性与可持续性。融资由欧洲复兴开发银行(EBRD)与UniCredit Bank d.d.联合提供,EPC招标于2023年11月启动,项目特许权早在2012年中期已获批。(199字)

福建漳州104MWp光伏电站项目EPC公开招标来源:光伏盒子 发布时间:2026-09-14 09:09:11

福建诏安四都80MW渔光互补光伏电站EPC总承包启动招标,交流侧装机80MW,直流侧不低于104.16MWp,项目落地漳州诏安县,采用“渔业+光伏”立体开发模式,凸显绿色低碳与土地集约利用双重价值。

3.44GW!福建光伏电站2026年开发建设方案印发来源:福建省发展和改革委员会 发布时间:2026-09-07 10:43:32

福建省发改委于2026年9月印发《光伏电站2026年度开发建设方案》,明确当年全省光伏开发总规模为3436.2兆瓦(3.44GW),涵盖60个正式纳入建设方案的项目;另有32个、总容量4345兆瓦的项目因电网消纳受限暂列储备库。方案依据国家能源局104号文及福建省资源禀赋制定,强调项目须按期完成备案与全容量并网,并严格落实安全、环保、水保“三同时”制度及电力业务许可证申领要求。电网企业需统筹配套电网建设,保障“能并尽并”。各级发改部门须强化前期服务、事中事后监管,及时纠治不当市场干预行为,并对滞后项目动态跟踪、适时调整,以推动光伏高质量有序发展,支撑能源转型与“双碳”目标实现。(198字)

中国华电154.7兆瓦光伏电站项目正式开工来源:中国华电 发布时间:2026-09-04 09:35:33

中国华电于2026年9月1日在罗马尼亚多尔日县科托菲尼乡正式开工建设154.7兆瓦光伏电站项目,这是其在欧洲投资建设的首个绿地光伏项目,也是罗马尼亚当前在建规模最大的集中式地面光伏电站之一。项目占地约198.1公顷,采用双面高效组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套新建升压站与输电线路,计划于2028年一季度投产。建成后,年均发电量约2.4亿千瓦时,按当地标准每年可减排二氧化碳当量约5.2万吨,显著增强南部电网供电能力,助力罗马尼亚提升可再生能源占比与能源结构转型。同时,该项目推动中国光伏装备与工程技术服务出海,是中罗能源合作及“一带一路”清洁能源合作的重要实践成果。(199字)

国家电投治理约1.7万座分布式光伏电站,挽回6.26亿度电量损失来源:电投综能 发布时间:2026-09-03 09:21:56

国家电投集团综合智慧能源有限公司牵头开展分布式光伏电站“评诊治”专项行动,聚焦未投运、投运未发电及低性能三类问题电站,自2024年5月启动以来,截至7月底已完成1.7万余座电站的摸排、诊断与治理,挽回电量损失6.26亿千瓦时,占理论可发损失电量的5.76%。工作依托专项工作组统筹推进,建立覆盖农户、电网、运维商、设备厂家四类主体的闭环管理机制,推行“台账摸排—属地处置—法律兜底—标准固化”流程,并针对限电、运维响应、设备协同等关键环节优化响应时效与责任落实。通过天枢智维平台强化数字赋能,实现远程监控、智能预警与闭环工单管理,同步推广13项提质增效实践,推动运维经验向标准化、智能化转化。(199字)

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

山西省今年新上34个分布式可再生能源项目 总规模合计214.95万千瓦来源:山西晚报 发布时间:2026-09-02 09:25:03

山西省能源局近日公布2026年分布式可再生能源项目评审结果,共确定34个项目,总装机规模214.95万千瓦。其中,分散式风电项目23个、约189.19万千瓦,占总量近九成;分布式光伏项目11个、约25.76万千瓦。两类项目均突出“小规模、分布式、就近接入、就地消纳”特征,区别于大规模集中开发与远距离外送模式。单体规模最大的是华新华润建投“油气与能源融合”项目,含95万千瓦分散式风电及5万千瓦配套光伏。项目覆盖太原、大同等8个地市,吕梁、晋中、临汾、运城入选数量较多;高速公路场景应用成为亮点,包括山西交控102兆瓦高速光伏等特色项目。

山西200MW光伏电站项目获批!来源:晋中市生态环境局 发布时间:2026-08-31 07:28:34

山西榆次至臻系统友好型新能源电站项目于8月22日正式获批环评。该项目位于晋中市榆次区长凝镇与东赵乡,由榆次至臻新能源有限公司投资建设,总投资7亿元,建设周期12个月。项目主体为集中式光伏发电系统,规划交流侧装机容量200MW,直流侧容量250MWp,拟安装约35.7万块700Wp单晶硅光伏组件。环评文件于8月14日受理,榆次分局经审查后批准其建设性质、规模、选址及所列环保措施。该项目是山西省推进清洁能源发展的重要落地工程之一,建成后将提升区域可再生能源供给能力。(198字)

广州发展:拟投资8.53亿元建设渔光互补光伏电站项目来源:金融界 发布时间:2026-08-31 07:11:57

广州发展(600098.SH)拟通过其全资子公司广州发展新能源集团,投资约8.53亿元建设南靖山城200MW渔光互补光伏电站项目。项目选址福建省漳州市南靖县,采用“水上光伏、水下养殖”的复合开发模式,规划总装机容量200兆瓦,并同步配套建设20兆瓦/40兆瓦时储能系统及一座220千伏升压站。目前,项目已取得政府备案许可和电网接入批复,具备开工条件。此举旨在加快公司新能源业务布局,扩大清洁能源装机规模,并首次实质性拓展至福建省市场,推动区域绿色能源结构优化与可持续发展。

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)
