领跑者组件门槛提升,项目按时完工并网难

来源:发布时间:2016-12-27 17:54:59

近期光伏“超级领跑者”计划的提出再次让高效产品成为行业关注的热点,单晶与多晶之争也再一次甚嚣尘上。数据统计显示,尽管单晶的转换效率高于多晶,但同等条件下,高效多晶的投资回报率仍力压单晶。随着技术改进带来的功率提升,量产单多晶组件功率差将进一步缩小,多晶组件仍将持续占据市场主导地位。

影响光伏发电成本的关键因素

由国家能源局牵头推动、实行的光伏“领跑者计划”从2015年开始执行。根据规定,多晶组件转换效率需达16.5%,单晶转换效率则是17%以上。作为电站业主,或组件采购商,在单多晶组件都满足了国家领跑者要求的转换效率的情况下,性价比才是光伏发电的核心考虑因素。行业内的公认指标是LCOE(Levelized Cost of Energy),即“平准化度电成本”。

从上面的计算方法可以看到,影响度电成本高低的主要因素是初始建设成本与发电总量。

高效多晶、单晶、高效单晶组件投资成本的比较

在光伏电站投资中,组件成本占比约为45%,剩余的成本占到55%,因而在组件发电量一致的前提下,组件效率更高,可以在剩余的成本上节约费用。而剩余的成本中受组件效率高低影响的因素,主要是土地、支架、线缆、安装等环节,其实只占到总成本的20%左右。因此,如果高效率组件带来剩余成本降低的同时,因自身成本增加导致45%的组件成本上升过多,则反而会导致项目整体度电成本上升,项目收益率下降。

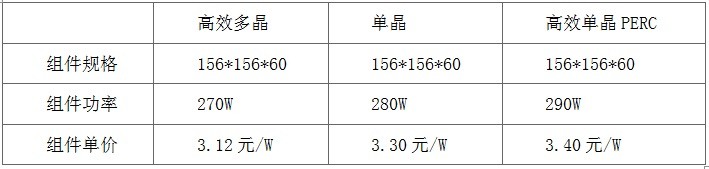

首先,我们对比一下光伏电站投资成本重头--组件的价格。以装机容量达20MW的项目为参照,把达到领跑者门槛效率的270W多晶组件、280W单晶组件以及290W PERC高效单晶组件三款组件进行对比,并对建设成本进行了核算。从下列数据可以看出:多晶组件凭借每瓦3.12元占据上风,其性价比大大高于主流高效单晶技术产品。

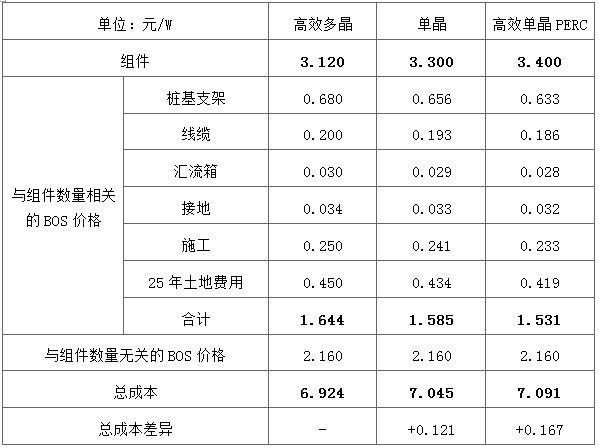

而以50MW项目为基础,分别列出应用三款不同组件对应的建造成本,并考虑到25年土地成本差异,多晶组件单瓦的总成本以6.92元远远胜过单晶与高效单晶组件,从下面的表格可以对比出高效多晶的性价比优势。

综合上述数据可以看出,组件功率每上升10W,可以给系统BOS成本带来约0.05~0.06元/W的差异。然而,由于三款组件本身的价格差异太大,导致单晶高效率优势并未带来总建设成本的下降。按照50MW的项目来看,单晶、高效单晶与多晶组件系统成本相比,分别将高出600万与850万左右。

平价上网仍需发挥多晶优势

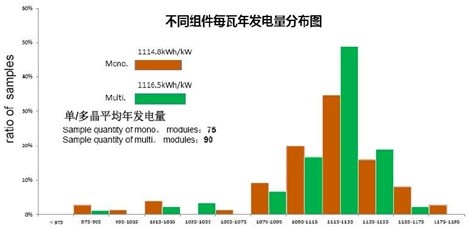

根据PHOTON户外长期跟踪报告,每瓦发电量多晶组件与单晶组件无明显差别(如下图),差别主要来源于组件的封装质量、封装材料、衰减等因素。目前行业各家公布的组件衰减参数情况基本相仿,单晶产品首年衰减3%,多晶则为2.5%;而单晶弱光响应能力稍强。所以选对组件制造商以及BOM才是最重要的。

目前来看,单多晶组件每瓦发电量几乎一致,这意味着以在中国建设电站的成本模型来考虑,如果要使度电成本下降,单晶280W组件的价格只能比多晶270W组件高0.06元/W;而PERC单晶290W组件的价格,也只能比多晶270W高0.12元/W以内才能实现平价上网。因此,高效技术是否能真正给电站业主带来总投资回报的增益,最终还是要结合成本因素全面考虑。高效单晶技术要大量普及,不能光靠国家领跑者划出的门槛,而是必须在控制成本上多下功夫,确保能与高效多晶技术保持在合理的价差范围内。在组件成本中占相当比重的硅片,是降本增效的重要手段。目前单多晶硅片价差一元的水平,至少要减半,单晶组件的性价比才能显现。

领跑者升级,达标产能将明显变少,项目按时完工并网难

领跑者计划规定,多晶组件转换效率需达16.5%,单晶转换效率则是17%以上。由于单晶组件的转换效率高,80%的单晶产能都能满足这一要求,而多晶能达到16.5%的产能比例则要少很多。随着最近“超级领跑者”的呼声越来越高,新的门槛出来后,单晶产能能达到标准的比例势必将大幅下降。

大部分领跑者项目规定电站在2017年9月30日前满足并网发电的条件,而2017年光伏上网标杆电价再度下调,又将面临新一轮抢装潮。尽管目前TOP5的组件企业在不断加大高效单晶产品的产能,但是远远不能满足市场对高效产品的需求。

与此同时,随着高效多晶技术的发展,多晶组件在成本增加很有限的前提下,效率也在稳步提升。单多晶组件功率差异将从过去的20W左右缩小到10W甚至5W。目前多晶275W组件已经量产,当明年上半年超级领跑者推出时,多晶组件的量产功率预计将达到280W,价格预计将依然控制在现有水平。这样的性价和产能优势将对单晶发起强劲的挑战。而扎堆采购单晶PERC组件恐再次出现推迟交货6个月的窘境。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
英利高效组件护航张北27万千瓦光储项目成功并网来源:英利发展 发布时间:2026-10-10 10:21:16

张北27万千瓦光储项目并网,英利能源独家供应“零缺陷”熊猫组件,通过43项差异化认证,适配坝上高寒大风环境。作为察汗淖尔流域治理+乡村振兴二期重点工程,项目助力京津冀清洁能源供给与新型电力系统建设,彰显英利全场景解决方案实力。

比亚迪取得光伏组件及太阳能专利,提升了发电效率来源:金融界 发布时间:2026-10-10 10:18:26

比亚迪股份有限公司近日获得一项名为“一种光伏组件及太阳能”的实用新型专利(授权公告号CN224843691U),该专利于2025年7月提交申请。专利核心在于优化光伏组件的内部结构:通过将汇流条直接设置在层压件表面,并使其与层压件表面的焊丝实现电连接,从而提升电流汇集与传输效率。这一设计减少了传统布线对有效受光面积的占用,使电池片在层压件内可更紧凑、合理地布置,进而提高单位面积的光电转换效率。该技术属于光伏组件结构改进范畴,旨在增强太阳能发电系统的整体性能。

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)

晶科飞虎组件助力宁波牛奶集团零碳牧场光伏项目顺利并网来源:晶科新场景 发布时间:2026-09-18 09:12:12

宁波牛奶集团零碳牧场6.5MW光伏一期全容量并网,采用晶科飞虎N型TOPCon组件,精准适配彩钢瓦屋顶、多云高温等复杂工况,显著提升弱光发电与高温性能。项目年发电1500万度,减碳7460吨,打造华东“零碳牧场”标杆。

苏美达能源墩头50兆瓦光伏发电项目顺利并网发电来源:苏美达能源 发布时间:2026-09-17 10:00:59

苏美达能源海安墩头50兆瓦“渔光互补”光伏项目于9月15日成功并网,年发电6600万度。项目创新应用柔性支架技术,提升水面养殖空间,实现“板上发电、板下养鱼”双收益。高标准建设、多方协同保障质量与进度,彰显绿色低碳实践成果。

云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

571.5块异质结组件!甘孜丹巴巴底光伏发电项目示范方阵2000v及1500v异质结双玻双面单晶光伏组件谈判采购公告来源:大唐电子商务平台 发布时间:2026-09-08 08:47:48

本文介绍了大唐国际丹巴新能源发电有限公司就甘孜州丹巴县巴底光伏发电项目示范方阵,发布异质结光伏组件采购公告的情况。公告于2026年9月6日通过大唐电子商务平台发布,拟采购571.5块2000V及1500V规格的异质结双玻双面单晶光伏组件,用于该示范方阵建设。采购采用公开谈判方式,由中水物资集团成都有限公司代理执行,首轮应答截止时间为2026年9月9日17时,报价有效期延至2026年12月12日。采购要求供应商按明细清单填报含税单价,具体技术参数、规格要求及售后服务等内容详见附件表格,付款方式以正式合同约定为准。(198字)

浙能兰电分布式光伏发电项目太阳能光伏组件招标来源:中国电力招标网 发布时间:2026-08-27 10:41:19

浙能兰电分布式光伏发电项目于8月24日启动太阳能光伏组件公开招标。招标方为浙江浙能兰溪发电有限责任公司,计划采购单块尺寸为2382mm×1134mm的光伏组件共计3810块。本次招标不接受代理商及联合体参与投标,强调供应商须具备直接供货能力。投标及远程开标统一通过浙能集团智慧供应链一体化平台和“浙江能源投标管家”系统在线完成,全流程实行数字化管理。投标截止与远程开标时间为2026年9月14日9时30分。该项目是浙能集团推进清洁能源布局、实施厂内分布式光伏建设的重要环节,旨在提升自有厂区绿色电力自给能力。(198字)

宁夏交投石嘴山市80万千瓦光伏发电复合项目实现全容量并网来源:宁夏国资委 发布时间:2026-08-10 09:25:39

宁夏交投在石嘴山市建设的80万千瓦光伏发电复合项目近日实现全容量并网发电。该项目总投资25.7亿元,是宁夏自治区千万千瓦级清洁能源装机布局的关键组成部分,配套建设储能系统和升压站。投运后,年均发电量约11.2亿千瓦时,相当于每年节约标准煤41万吨、减排二氧化碳113万吨,有力支撑国家“双碳”战略及区域能源结构优化与生态环保目标。同时,项目为宁夏交投构建企业内部微电网、提升四大业务板块运行效率提供基础条件,并助力其参与源网荷储一体化体系建设和绿色电力市场交易。

华能满城300MW林光互补项目首批光伏组件成功并网发电来源:中国安能一局 发布时间:2026-07-31 06:37:16

华能满城300MW林光互补项目二标段(装机容量70MW)近日实现首批光伏组件成功并网发电,标志着该项目建设取得关键性进展。项目位于河北保定满城区石井乡山地片区,地形复杂、岩层裸露、高差大、场地分散,且施工范围涉及村落、景区、柿子林及临近高速、南水北调工程等敏感区域,征地协调难、审批流程繁、交叉作业多、运输与施工组织挑战突出。中国安能一局辽宁公司项目部通过科学排产、资源优化、全过程精细化管控和重点工序跟踪,克服山地施工、气象多变、安全风险高等困难,如期完成首批并网目标。项目后续将全力推进剩余工程建设,力争实现全容量并网,助力区域绿色能源转型与生态经济协同发展。(198字)
