7个地方政府光伏竞争性配置中标项目的电价汇总

来源:王淑娟发布时间:2016-10-09 13:35:40

2016年开始,全国的光伏项目陆续实行竞争性配置的指标分配方式。本文收集整理了8月2日~9月30日期间,7个各地政府公布的竞争性配置项目的中标电价。

随着设备招标领域,组件、逆变器不断创出新低,大家在项目的投标电价也不断下降。

项目地点:安徽省

公布时间:8月2日

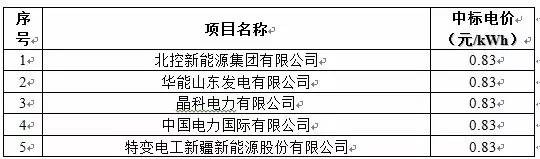

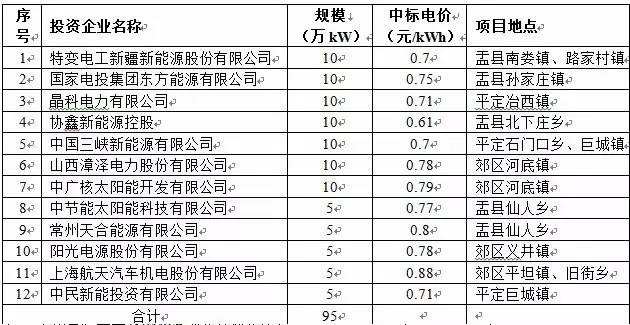

表1:安徽600MW项目分配情况

项目地点:山西阳泉

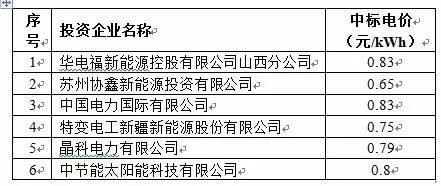

公布时间:8月29日

表2:山西阳泉950MW领跑者基地项目分配情况

项目地点:山西芮城

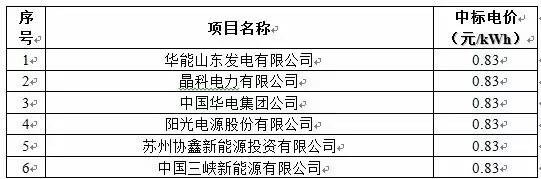

公布时间:8月29日

表3:山西芮城领跑者基地项目分配情况

项目地点:内蒙古呼和浩特市

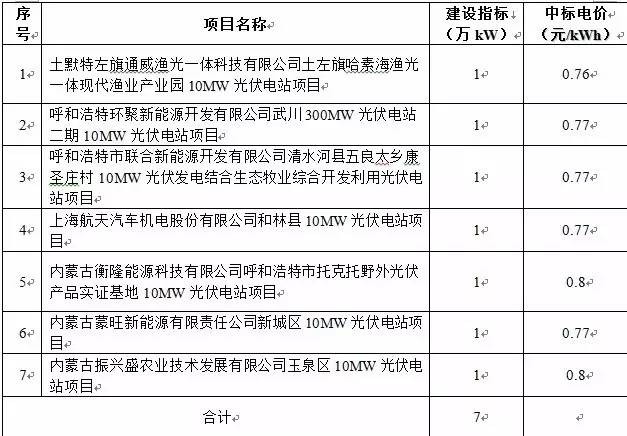

公布时间:9月12日

表4:呼和浩特市70MW规模指标分配

项目地点:内蒙古赤峰市

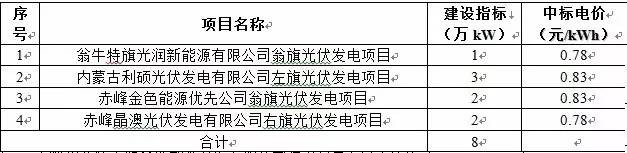

公布时间:9月5日

表5:赤峰市80MW规模指标分配

项目地点:山东济宁

公布时间:9月30日

表6:济宁市领跑者规模指标分配

项目地点:山东新泰

公布时间:9月30日

表7:新泰市领跑者规模指标分配

索比光伏网 https://news.solarbe.com/201610/09/103321.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1000GW时代,光伏电站的“下半场”比什么?来源:财经头条 发布时间:2026-03-31 11:56:21

2026年,中国光伏行业迎来历史性时刻:太阳能发电装机规模有望首次超过煤电,风电和太阳能发电合计装机将达到总发电装机规模的一半。与此同时,全国光伏累计装机已突破1000GW大关。这意味着,光伏的“下半场”,拼的不是装机速度,而是全生命周期的收益管理能力。研究表明,灰尘堆积是影响光伏组件性能的主导因素之一。当装机规模突破1000GW,行业竞争的逻辑已经改变。

光伏电站运维新曙光:从“被动”到“主动自洁”的跨越来源:晶澳 发布时间:2026-03-30 16:47:24

对于光伏电站业主而言,清洗频次、热斑风险、发电损失,始终是运维中的“三座大山”。晶澳近期的技术动向,或许给出了新的解题思路。日前,晶澳产品管理部长在TaiyangNews会议上透露,一项具备有机污渍自分解能力的新技术即将面世。与此同时,晶澳公众号连续三天发布悬疑海报,悬念持续发酵。从技术剧透到悬念营销,晶澳此番动作基本指向电站运维的长期痛点,行业或将迎来一次从“被动清洗”到“主动自洁”的跨越。

水面漂浮式光伏电站供应商全景解析:阳光水面光伏的全球领先实力来源:阳光水面光伏 发布时间:2026-03-24 14:30:49

在全球能源转型的浪潮中,水面漂浮式光伏电站正成为光伏应用领域的重要增长极。阳光水面光伏是全球首个吉瓦级水面光伏系统供应商,已连续8年保持全球市场份额第一,截至2025年底,其全球累计应用超过4.3GW,拥有超过340个全球项目案例,积累国内外专利300余件。全球足迹:全场景验证阳光水面光伏的解决方案已在全球超过340个项目中得到验证,覆盖了各种严苛场景。

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

负电价时代已至:分布式光伏,再也不能只靠“晒太阳赚钱”来源:索比光伏网 发布时间:2026-03-11 08:41:32

广东,作为全国最大的用电市场之一,同时也是分布式光伏发展的热土,率先感受到这股寒流,具有标志性意义。对于广东乃至全国的分布式光伏业主和从业者而言,需要思考的已经不是“限电会不会来”,而是“当限电或负电价来临时,我该怎么办?”会议将围绕广东光伏面临的新形势,安排政策解读、市场分析、案例分享等环节,重点讨论新能源消纳、零碳园区建设、绿电交易实操、分布式光伏与储能配比等具体问题。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

光伏电站增效关键,深圳安泰科如何用科学的间距设计让“光伏+”实现双赢?来源:安泰科能源股份 发布时间:2026-03-03 15:11:09

柔性支架的前后间距设计,影响着光伏电站全生命周期效益。深圳安泰科柔性支架通过科学严谨的间距设计,有效降低遮挡损耗,显著提升组件发电效率与土地利用率,同时针对“光伏+”多元场景实现精准适配,真正实现发电与产业的协同共赢。深圳安泰科以精细化设计,让每一寸土地发挥最大价值,用专业技术助力光伏项目降本增效,推动清洁能源与农业、渔业深度融合,为光伏产业高质量发展注入持久动力。

山东分布式光伏市场化转型的首月观察来源:中国电力新闻网 发布时间:2026-03-03 10:17:20

在首月结算中,分布式光伏项目参与市场交易,结算电价表现出差异化特征。分布式光伏结算电价的差异化,标志着山东省分布式光伏彻底告别固定电价保障时代,进入以市场化供需定价为核心的新阶段。这要求未来在分布式光伏项目设计中,需将储能配置比例与市场电价波动规律进行精细化匹配。灵活调整运营策略,分布式光伏业主需培养敏锐的市场洞察力,对现货与中长期电价进行研判,制定差异化的市场经营预案。

浙江省发改委关于电价政策社会风险评估的采购公告来源:浙江省发改委 发布时间:2026-02-25 09:11:15

2月24日,浙江省发改委发布关于电价政策社会风险评估的采购公告。本次采购预算为9.9万元,项目要求对浙江省发改委拟出台的分时电价政策开展全面、系统的社会风险评估,精准识别政策实施前、后可能存在的各类潜在风险,科学分析风险发生的可能性、影响范围及危害程度,划分风险等级,提出风险防范、化解措施及应急处置预案,形成社会风险评估报告,为我委以及有关单位评估重大决策实施风险提供充分、科学的依据。

光伏发电,如何克服“恐节症”?来源:国网浙江电力 发布时间:2026-02-14 07:34:27

以浙江为例,发电侧,春节期间如遇晴好天气,新能源出力激增;用电侧,春节假期工厂用电负荷下降,全省日均用电负荷骤降,个别时段电力供应远远大于需求。据国网浙江电力预测,春节期间,浙江白天全社会最高用电负荷或降至5000万千瓦以下。浙江通过大数据、人工智能等技术,精准预测光伏、风电发电峰值,提前优化电源调度方案,合理安排传统机组出力,减少供需失衡概率。

2025年四季度欧洲光伏PPA价格同比下跌 8%,负电价频发逼迫项目配储来源:TaiyangNews 发布时间:2026-02-12 09:11:11

分析认为,低电价和负电价频发是导致光伏PPA价格走低的主要原因。2025年第四季度,欧洲的P25太阳能PPA价格为57.44欧元/MWh同比下降约8%,环比下降约1%。此外,需求疲软导致的供应过剩也对光伏PPA价格产生了冲击。根据2025年第四季度欧洲PPA价格指数报告,这将推动能源管道向混合化发展,并引导PPA市场和企业承购条款的变革。该计划豁免了电网升级和储能项目的部分环境审查,有助于缓解瓶颈。
