内蒙古二连浩特市普通光伏电站项目竞争性配置办法实施细则

来源:二连浩特市发展和改革委员会发布时间:2016-08-31 09:50:26

索比光伏网讯:第一章 总则

第一条 为规范我市光伏发电项目管理,优化资源配置,做好普通光伏电站项目年度建设计划优选工作,我委根据《国家发展和改革委员会国家能源局关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》(发改能源[2016]1163号)、《内蒙古自治区普通光伏电站项目竞争性配置试行办法》(内发改能源字[2016]902号)及《内蒙古自治区发展和改革委员会关于我区2016年普通光伏电站建设指标分配的通知》(内发改能源字[2016]903号)文件精神,特研究制定本实施细则。

第二条 本实施细则适用范围为二连浩特市区域内普通光伏电站项目。普通光伏电站项目是指除二连浩特市可再生能源微电网示范项目及国家规定的不受年度规模限制以外的项目。

第三条 二连浩特市区域内普通光伏电站项目竞争性配置采取优选方式进行,优选工作遵循依法合规,公开、公平、公正的原则,采用百分制打分。

第四条 根据《内蒙古自治区发展和改革委员会关于我区2016年普通光伏电站建设指标分配的通知》(内发改能源字[2016]903号)文件精神,自治区下达我市2016年普通光伏电站建设指标2万千瓦,我市的配置原则为:单体项目规模不能低于1万千瓦,并通过竞争方式配置具体光伏电站项目规模。

第二章 优选程序

第五条 按照《内蒙古自治区普通光伏电站项目竞争性配置试行办法》(内发改能源字[2016]902号)文件要求,二连浩特市指标配置优选程序为:

第一步为公示阶段。2016年8月29—9月4日,对制定好的《二连浩特市普通光伏电站项目竞争性配置办法实施细则》通过互联网进行公示,面向全社会公开。

第二步为企业报名阶段。截止至2016年9月6日,凡符合《二连浩特市普通光伏电站项目竞争性配置办法实施细则》中评优条件的企业和项目均可向二连浩特市发展和改革委员会提出指标配置申请,并编写项目实施方案作为二连浩特市普通光伏电站项目竞争性配置专家评审重要依据。

第三步为优选评审和公布阶段。2016年9月13日之前,由二连浩特市发展和改革委员会委托具有资质的机构,组成5—7人的评优专家组,依据《二连浩特市普通光伏电站项目竞争性配置办法实施细则》对符合申报条件的企业进行优选打分。评选过程公开、公正和公平,全程邀请自治区能源监管部门和二连浩特市纪检部门参与。待优选结束后,专家组以书面形式对参加评选的项目出具评分意见,二连浩特市发展和改革委员会根据专家组评分意见确定项目建设企业,评选结果向全社会公布。

第四步为确定并上报本地区光伏发电年度建设实施方案阶段。2016年9月20日之前,二连浩特市发展和改革委员编制本地区光伏发电年度建设实施方案,上报自治区发改委汇总。

第三章 评优条件

第六条 参加评优的企业应具备如下条件:参与评优的企业工商登记经营范围应包含新能源电力开发、建设、运营等相关内容;注册资本金应不低于500万元;无违约失信行为。

第七条 参与评优的项目应具备以下条件:投资主体必须符合第六条内容;具有明确的场址坐标和用地协议,土地部门对该土地性质的证明文件;电网企业出具的项目拟接入变电站具备接入容量的证明文件。

第四章 评优内容

第八条 评选内容包括技术先进性评价、上网电价评价、电网接入和电力消纳评价、企业投资能力评价、企业业绩评价、项目前期工作进展评价等6部分内容,详见《二连浩特市普通光伏电站项目优选评分标准》。

第五章 监管

第九条 取得年度建设计划的项目应严格按照《国家能源局关于实行可再生能源发电项目信息化管理的通知》(国能新能[2015]358号)要求,纳入国家能源局可再生能源发电项目信息管理平台管理。

第十条 项目投资主体(含股东、股权比例)及主要建设内容不得擅自变更。确因无法实施,由项目投资主体主动放弃的指标,2016年内由二连浩特市发展和改革委员会按照本实施细则重新评优选择项目和投资主体。按照国家及自治区要求,2016年12月31日以后,纳入2016年新增建设规模的项目清单不可变更。

第十一条 通过优选获得建设指标的项目应严格按照约定的电价和标准开工建设,项目投产后应委托权威机构开展竣工验收工作,并形成项目竣工验收报告,由二连浩特市发展和改革委员会进行复核后出具意见。

第十二条 综合竣工验收未通过或验收资料存在弄虚作假行为的项目不予申报可再生能源电价附加资金补贴,项目所述公司及集团5年内不得参与此类竞争性配置活动。

第六章 附则

第十三条 本实施细则试行一年

第十四条 本实施细则自发布之日起施行

第十五条 本实施细则由二连浩特市发展和改革委员会负责解释


附件1:

二连浩特市普通光伏电站项目优选评分标准

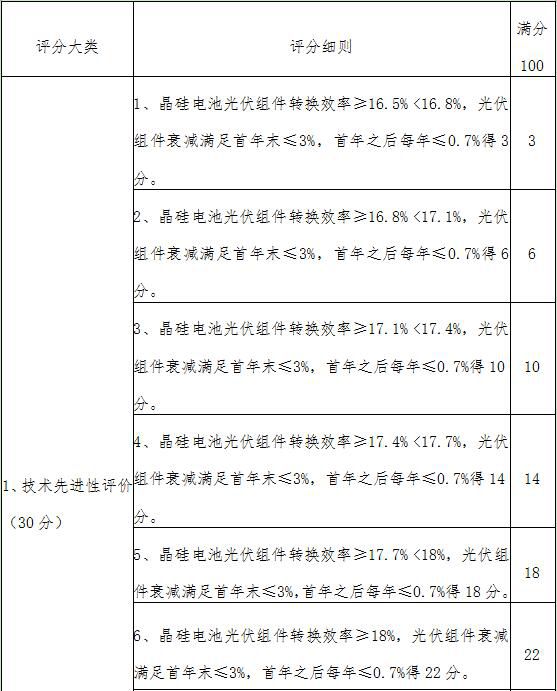

一、技术先进性评价(30分)

(一)光伏组件评价,以具备检测资质的第三方检测报告为准,只可单选。(22分)

1.晶硅电池光伏组件转换效率≥16.5%<16.8%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得3分。(3分)

2.晶硅电池光伏组件转换效率≥16.8%<17.1%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得6分。(6分)

3.晶硅电池光伏组件转换效率≥17.1%<17.4%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得10分。(10分)

4.晶硅电池光伏组件转换效率≥17.4%<17.7%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得14分。(14分)

5.晶硅电池光伏组件转换效率≥17.7%<18%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得18分。(18分)

6.晶硅电池光伏组件转换效率≥18%,光伏组件衰减满足首年末≤3%,首年之后每年≤0.7%得22分。(22分)

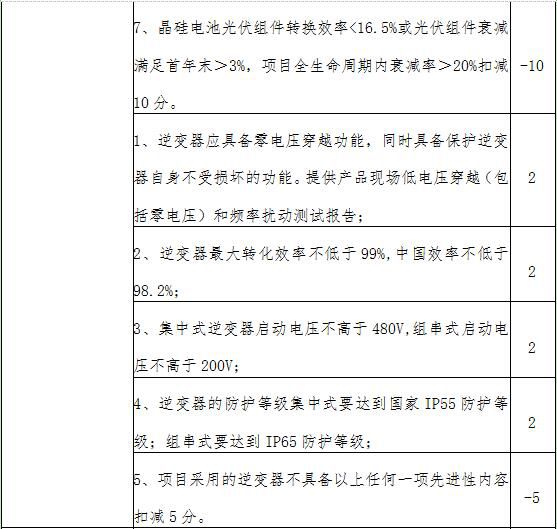

7.晶硅电池光伏组件转换效率<16.5%或光伏组件衰减满足首年末>3%,项目全生命周期内衰减率>20%扣减10分。(-10分)

(二)逆变器先进性评价,以具备检测资质的第三方检测报告为准,可多选。(8分)

1.逆变器应具备零电压穿越功能,同时具备保护逆变器自身不受损坏的功能。提供产品现场低电压穿越(包括零电压)和频率扰动测试报告。(2分)

2.逆变器最大转化效率不低于99%,中国效率不低于98.2%。(2分)

3.集中式逆变器启动电压不高于480V,组串式启动电压不高于200V。(2分)

4.集中式逆变器的防护等级不低于国家IP55防护等级,组串式逆变器的防护等级不低于国家IP65防护等级,出具第三方权威机构的等级证书。(2分)

5.项目采用的逆变器不具备以上任何一项先进性内容扣减5分。(-5分)

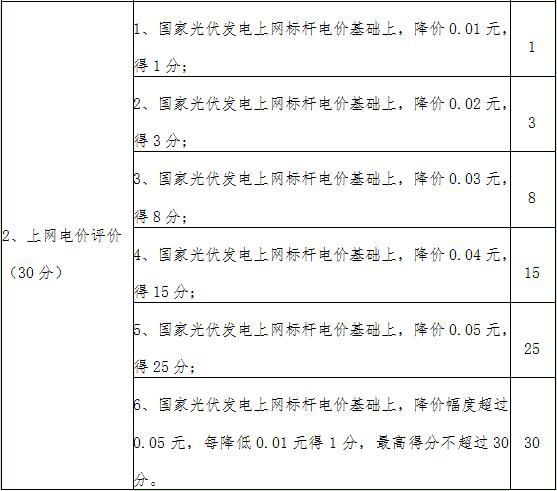

二、上网电价评价(30分)

(一)国家光伏发电上网标杆电价基础上,降价0.01元,得1分。(1分)

(二)国家光伏发电上网标杆电价基础上,降价0.02元,得3分。(3分)

(三)国家光伏发电上网标杆电价基础上,降价0.03元,得8分。(8分)

(四)国家光伏发电上网标杆电价基础上,降价0.04元,得15分。(15分)

(五)国家光伏发电上网标杆电价基础上,降价0.05元,得25分。(25分)

(六)国家光伏发电上网标杆电价基础上,降价幅度超过0.05元以上,每降低0.01元得1分,最高得分不超过30分。(30分)

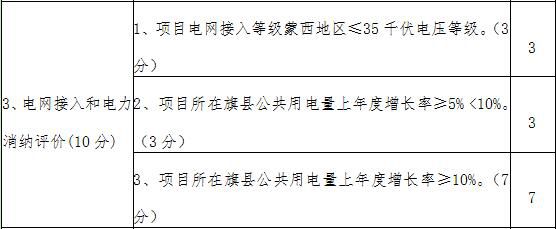

三、电力接入和消纳评价(10分)

(一)接入条件(3分)

项目电网接入等级蒙西地区≤35千伏电压等级。(3分)

(二)消纳能力(7分)

1.项目所在旗县公共用电量上年度增长率≥5%<10%。(3分)

2.项目所在旗县公共用电量上年度增长率≥10%。(7分)

四、企业投资能力、业绩和前期进展评价(30分)

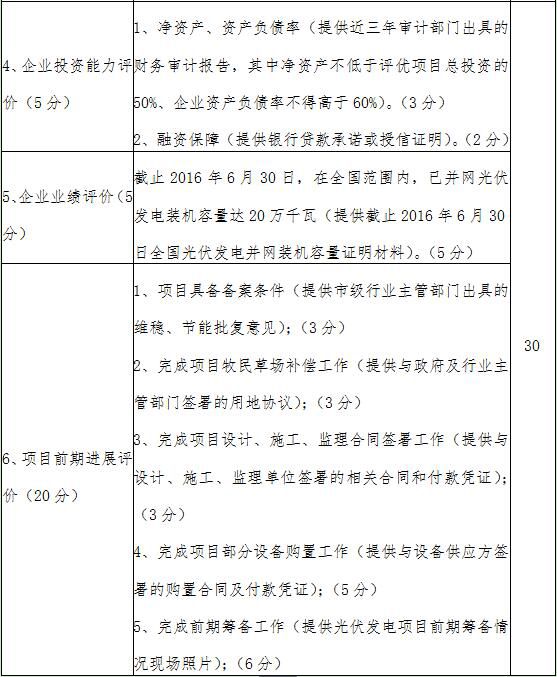

(一)企业投资能力(5分)

1、净资产、资产负债率(提供近三年审计部门出具的财务审计报告,其中净资产不低于评优项目总投资的50%、企业资产负债率不得高于60%)。(3分)

2、融资保障(提供银行贷款承诺或授信证明)。(2分)

(二)企业业绩评价(5分)

截止2016年6月30日,在全国范围内,已并网光伏发电装机容量达20万千瓦(提供截止2016年6月30日全国光伏发电并网装机容量证明材料)。(5分)

(三)项目前期进展评价(20分)

1、项目具备备案条件(提供市级行业主管部门出具的维稳、节能批复意见)。(3分)

2、完成项目牧民草场补偿工作(提供与政府及行业主管部门签署的用地协议)。(3分)

3、完成项目设计、施工、监理合同签署工作(提供与设计、施工、监理单位签署的相关合同和付款凭证)。(3分)

4、完成项目部分设备购置工作(提供与设备供应方签署的购置合同及付款凭证)。(5分)

5、完成前期筹备工作(提供光伏发电项目前期筹备情况现场照片)。(6分)


附件2:

二连浩特市普通光伏电站项目优选评分表

原标题:二连浩特市普通光伏电站项目竞争性配置办法实施细则

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
新加坡扩张光伏目标,2035年实现4GW光伏+1GWh储能来源:TaiyangNews 发布时间:2026-11-04 08:55:54

新加坡更新能源规划,将光伏发展目标大幅提升:从原定2030年3GW上调至2035年累计装机4GW,并同步推进1GWh以上储能建设。为突破土地资源限制,政府正系统拓展部署场景,包括水库、闲置地块、建筑屋顶及创新形式如楼间悬挑式光伏、BIPV/BAPV和光伏车棚。能源市场管理局(EMA)推出跨部门光伏需求聚合框架,联合科研机构评估各类表面潜力,并建立一站式数字平台便利居民安装;同时协同电网研究机构评估配网承载能力。此外,新加坡还计划通过进口邻国清洁电力(如马来西亚900MW光伏+储能项目)补充本土供应,以支撑半导体、数据中心等高增长行业用电需求。(199字)

阳光水面光伏:连续九年全球市占第一,打造一站式水面漂浮光伏系统解决方案来源:阳光水面光伏 发布时间:2026-11-03 17:02:26

文章介绍了阳光水面光伏科技股份有限公司作为全球水面漂浮光伏(FPV)领军企业的核心地位与发展实践。在土地资源趋紧与能源转型加速背景下,该公司凭借技术创新与规模化应用,连续九年位居全球水面光伏市场占有率第一(S&P Global数据),累计落地370多个项目、总装机超4.6GW,拥有310余项专利。其一站式解决方案覆盖采煤沉陷区、饮用水水库、台风区、水电站库区、废弃矿坑等多元复杂水域场景,并在安徽、新加坡、菲律宾、印尼、葡萄牙、法国、斯里兰卡、印度等地建成多个标杆项目,验证系统在生态环保、抗风浪、大水深锚固等方面的可靠性。公司还积极参与行业标准制定,推动产业规范化,并持续拓展全球市场,致力于成为水面光伏全球引领者。(199字)

1 GW:「光伏+储能」在英国,已经大到要按“国家重大基础设施”来审批来源:国际能源小数据 发布时间:2026-10-30 09:13:08

本文介绍了英国首个按“国家重大基础设施项目”(NSIP)标准审批的1吉瓦级“光伏+储能”能源公园——Dengie Peninsula能源公园。该项目由开发商Low Carbon于10月启动,位于英格兰埃塞克斯郡,规划光伏与储能总容量达1 GW,年发电量可满足25万户家庭用电,减碳约26.5万吨。因其规模超过100 MW阈值,须由英国中央政府主导NSIP审批,流程严苛、周期长达数年,对生态、景观及电网接入要求极高。文章指出,这标志着英国光伏开发正从分散式中小型电站转向一体化“能源公园”模式,并带来三大结构性变化:开发权成为核心竞争力、储能从附属变为审批关键要素、小开发商加速退出。最后对比中国现状,提示随着新能源装机规模持续扩大,土地、并网与消纳约束正使中国面临与英国相似的制度性挑战。

从阳光到鲜草:固德威以光伏直驱热泵解决方案,助力内蒙古鲜草工厂能源转型来源:GOODWE源网荷储智生态平台 发布时间:2026-10-28 09:50:20

内蒙古四子王旗建成全国首个“大麦近零碳鲜草工厂”,固德威提供光伏直驱空气源热泵一体化能源方案,实现7—8天快速产鲜草,破解草原冬春饲草短缺与生态压力难题,开创清洁能源深度赋能设施农业与畜牧业绿色转型的示范样板。

Masdar签署希腊550兆瓦以上太阳能项目协议并建立绿色数据中心合作来源:indexbox 发布时间:2026-10-27 10:31:57

阿布扎比未来能源公司(Masdar)与希腊达成两项关键合作:一是收购并建设装机容量超550兆瓦的大型太阳能光伏项目,预计2026年底前投运,年发电量可满足逾20万户家庭用电;二是联合Khazna数据中心,共同开发绿色数据中心,整合可再生能源供电与储能解决方案。两项举措旨在响应希腊因人工智能、云服务和数字基础设施扩张而激增的电力需求,支撑其打造欧洲数字中心的战略目标。项目依托Masdar在可再生能源与储能领域的专长,以及Khazna在数据中心运营方面的经验,并通过Terna Energy平台拓展其在东南欧的布局。同时,Masdar计划为该太阳能设施加配电池储能系统,以提升电网稳定性与灵活性。合作亦深化了阿联酋与希腊建交五十余年来在能源、AI及前沿技术等领域的战略伙伴关系。(199字)

5 GW/34 亿欧元:欧洲想把光伏制造“拉回本土”,但用的是中国专利来源:国际能源小数据 发布时间:2026-10-27 09:30:25

欧盟通过创新基金拨款34亿欧元,支持包括法国HoloSolis公司在内的77个净零技术项目,旨在重建本土光伏等清洁技术制造能力。其中最受关注的是在法国昂巴克建设的5 GW n型TOPCon光伏电池与组件一体化智能工厂,预计2027年投产、2030年达产,创造超2000个岗位。该项目被定位为提升欧洲光伏价值链自主性、降低对外依赖的关键举措,呼应欧盟“2030年本土满足40%净零技术需求”的硬性目标。然而值得注意的是,该工厂核心技术源自中国天合光能的TOPCon专利授权,凸显当前欧洲制造业回流仍高度依赖中国技术许可。此次资助聚焦制造端(12个制造类项目获8.95亿欧元),强调自动化与工艺效率,而非单纯装机补贴,折射出欧洲产业政策向供应链上游延伸的战略转向。(199字)

意大利1-9月新增光伏4.83GW、储能1.953GWh来源:TaiyangNews 发布时间:2026-10-27 09:28:28

2026年前三季度,意大利新增光伏装机4.83GW,累计达48.35GW,其中地面电站(46%)、工商业(35%)和户用(19%)共同推动增长,西西里、伦巴第和皮埃蒙特为新增装机最多的地区。同期新增电池储能1953MWh,累计达19983MWh,超六成(12552MWh)与光伏配套部署。第三季度地面电站新增858MW,显著高于2025年同期;工商业与户用光伏亦实现同比增长。行业组织Italia Solare指出,光伏正助力企业对冲能源价格风险、家庭降低电费,并强调储能对可再生能源消纳的关键作用,呼吁修订监管规则以认可储能灵活性价值、取消并网限制。此外,业界联合倡议将可再生能源社区(REC)激励政策截止期延至2030年底或达成5GW目标之时,同时简化审批流程、扩大中小企业参与。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

9月光伏组件出口环比增44%,前三季度172.5GW来源:光伏情报处 发布时间:2026-10-26 09:42:08

本文基于中国海关2026年1—9月光伏组件出口数据,系统梳理了行业出口表现。2026年前三季度,中国光伏组件出口总量达172.5GW(同比下降8.2%),出口金额196.4亿美元(同比增长7.8%)。单看9月,出口量约23GW,环比8月增长44%,但同比略低于2025年同期;出口金额26.9亿美元,同比增长15%。出口波动受政策影响显著:3月因出口退税取消前集中出货达32GW,创三年新高;随后数月库存消化导致下滑,8月降至16GW,9月明显回升。主要出口市场为荷兰(25.5GW)、巴基斯坦(8.6GW)、菲律宾(7.3GW)等;出口省份以江苏、浙江、陕西居前。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

斯里兰卡突发全国大停电,疑为光伏电力脱网引发系统崩溃来源:TaiyangNews 发布时间:2026-10-23 09:09:00

斯里兰卡于2026年10月17日发生全国性大停电,持续数小时后恢复。国家电网调度中心(NSO)初步判定原因为诺罗乔莱燃煤电厂机组跳闸引发频率骤降,叠加约1700MW未实时监测的屋顶光伏出力突然脱网,导致系统失衡与崩溃。事件促使NSO紧急要求所有屋顶光伏用户断开并网,并计划实施区域轮流限电。此前监管报告已指出,高渗透率分布式光伏与低白天负荷共同加剧“鸭子曲线”问题,而电网缺乏实时监测能力、老旧逆变器不支持智能保护设置等技术短板,进一步削弱了系统韧性。该案例凸显新兴市场在光伏规模化发展过程中,亟需同步提升电网灵活性、储能配置及调控能力,类似挑战亦见于巴基斯坦、印度等国。
