气温40度的晴天,太阳能发电系统是怎样的工作状态呢?(组图)

来源:亚坦新能发布时间:2016-07-26 17:23:54
       随着太阳能系统越来越普及,广大客户和光伏技术人员对电站在不同的天气特性越来越感兴趣。

今天,亚坦新能顶着40度的高温天气,对上海的部分电站进行了系统的运维,同时,今天的天气非常好,气温也非常高,我们积攒了一些有用的数据跟大家分享。

一、光伏系统各部件温度

昨天可以说是上海2016年最热的一天,天气预报气温高达40度。下面就是一些数据记录。

Tips:

特别说明:我们本次数据记录均采用的是红外型温度计,由于被测物体表面颜色原因,会导致温度有所偏差,但是基本反映整个被测物体表面温度,可作参考。

逆变器表面

逆变器安装在北面屋檐下,由于没有太阳直射,输出功率为80%,逆变器表面温度为44.4度,比气温高5度左右,整体散热性能良好。

逆变器散热器

逆变器散热器中段温度51.8度。

Tips:

在这里特别强调,逆变器一定不能太阳直射,这样会导致逆变器温度过高,逆变器内部温度要比外部温度高20度以上,如果太阳直射,表面可能超过60度,那么逆变器内部会超过80度,严重影响逆变器寿命。

主交流开关

并网柜主开关触点温度36.8度。温度低于气温,表象良好。

Tips:

电力公司提供的断路器为60A,接入容量最大为40kW,因此,在端子接触良好下,不会发生发热过保。

屋面

可以看到,在气温40度,晴天的条件下,正午12点,屋面温度高达68.5度,这个气温足够煎蛋了。

组件表面

组件表面测得温度为57.5度,我们用手触摸,发现和屋面温度接近,可能由于玻璃表面反光,导致测得温度偏低。

组件背板

组件背板测得温度为63度,由于不方便拍照,所以没有图片记录。


有组件遮挡下的屋面

我们测得组件下没有被太阳直射的屋面温度为48度。

可以看出,是否被太阳直射,屋面温度最高相差20度!

这充分说明了,光伏组件具有非常好的隔热效果,可以降低顶层屋面的受热情况,间接降低顶层房间的气温,从而达到双倍节能的效果。

具业主反映,安装太阳以后,顶层温度在最高温天气,也比原来降低约6度左右。

二、电气性能

电气性能也是大家主要关心的数据,我们把今天亚坦上海的气象参数和亚坦发电监控曲线以及组件的特性进行分析对比。

该电站5.12kWp,安装英利255Wp多晶组件。

峰值功率为3.62kW,

全天发电量为27.5度,等效峰值小时5.37h。

我们通过亚坦气象站数据查得,今天最高的辐照出现在11.05,太阳辐射强度为900W/m2。

此时组件温度约为63度。

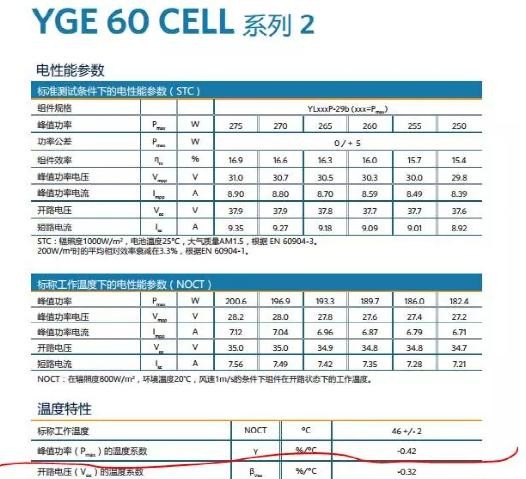

我们查阅组件的技术参数。

可以看出,组件的峰值功率温度系数为-0.42,因此,峰值功率此时为最大功率损失约为的16%。

我们的低压侧并网电气效率约为85%,因此,输出交流功率应为5120*85%*(1-16%)=3655W。

我们查看此刻交流侧功率,恰巧为3.62kW,符合设计预期。

三、总结

1 、安装太阳能系统可以有效提高屋顶隔热,温度差达到20度

2 、即使在天气很好的夏天,太阳能系统的输出最大功率约为标称组件功率的70%。

责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
从单一环节到系统套件:重新思考太阳能的部署方式来源:索比光伏网 发布时间:2026-11-03 14:48:31

本文探讨太阳能产业降本路径的范式转变:从长期聚焦单个硬件环节(如组件、逆变器)的优化,转向以“系统套件”为核心的部署架构革新。文章指出,随着硬件成本持续下降,现场施工的复杂性已成为制约进一步降本的关键瓶颈。为此,作者主张将可重复的安装单元(如屋顶区块、支架单元)作为设计起点,前置定义结构、接口、包装与作业流程,从而减少现场决策、误差和返工。关键举措包括:将接口视为系统架构进行标准化设计;将包装纳入工程范畴,匹配施工顺序;以交付“可重复装机结果”替代零散零件采购;在保持项目适应性(如基础、荷载设计)的同时,固化通用规则与流程。该思路不仅提升人工效率,也为规模化自动化奠定基础,标志着太阳能竞争力正转向全链条交付效率。

京东方光能申请太阳能电池组件及其制作方法专利,实现电极引线与太阳能电池电极的连接来源:金融界 发布时间:2026-10-29 08:53:46

本文介绍了合肥京东方光能科技有限公司与京东方科技集团股份有限公司联合申请的一项太阳能电池组件及其制作方法专利(公开号CN122995404A,申请于2025年4月)。该专利核心在于提出一种新型连接结构:通过第一、第二电极引线分别连接首尾两个太阳能电池的对应电极(即首电池的第一电极与末电池的第二电极),引线材料可选金属氧化物导电薄膜、金属导电薄膜,或二者叠层结构,旨在提升电极引线与电池电极间的可靠连接性能。文中还简要说明了两家申请主体的基本情况——合肥京东方光能为2024年成立的光伏领域新公司,注册资本近6亿元;京东方集团则是深耕电子制造多年的龙头企业,拥有超六万项专利。

Masdar签署希腊550兆瓦以上太阳能项目协议并建立绿色数据中心合作来源:indexbox 发布时间:2026-10-27 10:31:57

阿布扎比未来能源公司(Masdar)与希腊达成两项关键合作:一是收购并建设装机容量超550兆瓦的大型太阳能光伏项目,预计2026年底前投运,年发电量可满足逾20万户家庭用电;二是联合Khazna数据中心,共同开发绿色数据中心,整合可再生能源供电与储能解决方案。两项举措旨在响应希腊因人工智能、云服务和数字基础设施扩张而激增的电力需求,支撑其打造欧洲数字中心的战略目标。项目依托Masdar在可再生能源与储能领域的专长,以及Khazna在数据中心运营方面的经验,并通过Terna Energy平台拓展其在东南欧的布局。同时,Masdar计划为该太阳能设施加配电池储能系统,以提升电网稳定性与灵活性。合作亦深化了阿联酋与希腊建交五十余年来在能源、AI及前沿技术等领域的战略伙伴关系。(199字)

5 GW/34 亿欧元:欧洲想把光伏制造“拉回本土”,但用的是中国专利来源:国际能源小数据 发布时间:2026-10-27 09:30:25

欧盟通过创新基金拨款34亿欧元,支持包括法国HoloSolis公司在内的77个净零技术项目,旨在重建本土光伏等清洁技术制造能力。其中最受关注的是在法国昂巴克建设的5 GW n型TOPCon光伏电池与组件一体化智能工厂,预计2027年投产、2030年达产,创造超2000个岗位。该项目被定位为提升欧洲光伏价值链自主性、降低对外依赖的关键举措,呼应欧盟“2030年本土满足40%净零技术需求”的硬性目标。然而值得注意的是,该工厂核心技术源自中国天合光能的TOPCon专利授权,凸显当前欧洲制造业回流仍高度依赖中国技术许可。此次资助聚焦制造端(12个制造类项目获8.95亿欧元),强调自动化与工艺效率,而非单纯装机补贴,折射出欧洲产业政策向供应链上游延伸的战略转向。(199字)

兰坪县水利局关于梭罗寨光伏发电项目水土保持方案行政许可决定的公示来源:兰坪县水利局 发布时间:2026-10-21 15:27:59

兰坪县水利局对梭罗寨光伏发电项目水土保持方案作出行政许可决定并予以公示。该项目位于云南省怒江州兰坪县营盘镇金满村、凤塔村和沧东村附近山坡,地理坐标明确,防治责任范围总面积为72.92公顷。方案总投资297.17万元,含水土保持补偿费51.04万元。防治措施分为三类:一是主体工程已设计并纳入投资的排水沟与涵管;二是方案新增工程措施,包括排水沟、沉砂池、表土剥离与复耕;三是植物措施(灌草绿化及爬藤栽植)和临时防护措施(拦挡、覆盖、铺垫等)。公示期为2026年10月21日至27日,接受社会监督。

TOYO称美国组件产能是需求的两倍:为何自下而上的项目管道至关重要来源:indexbox 发布时间:2026-10-15 10:12:19

文章介绍了TOYO公司在2026年太阳能分析师日上对美国光伏组件制造格局的研判。其核心观点是:美国当前在运组件产能已达约86 GW,约为预计年需求43 GW的两倍,因此无需新增产能;这一判断解释了TOYO暂停本土扩建、并将电池生产战略转向埃塞俄比亚和美国本土的动因。文章指出,随着近年大量硅基组件产能落地,美国市场预测正从过去依赖进口估算,转向需精准评估本土实际产量需求。关键在于采用“自下而上”的项目管道分析法——即依据制造商已签约的电站项目来推算真实产出,而非仅看铭牌产能。最新报告显示,该方法已按区域细化至2028年产能预期,并强调未来十年美国光伏制造轨迹将由10–20家头部供应商的项目落地情况共同决定,这对上游材料投资与整体制造业资本配置具有重大影响。(199字)

ContourGlobal在亚利桑那州启动450MW太阳能加储能项目Sterling的建设来源:indexbox 发布时间:2026-10-13 10:00:17

ContourGlobal公司已正式启动位于亚利桑那州莫哈维县的Sterling太阳能加储能混合项目施工。该项目为450MWac光伏电站配套1.4GWh电池储能系统,由300个磷酸铁锂集装箱式储能单元构成,占地超2000英亩,预计2028年投运。建成后,年发电量将超1.1TWh,其中约90%电力通过2026年7月签署的购电协议售予特斯拉,该协议被称作迄今规模最大的同类混合项目承购协议之一。项目采用私人融资,此前获得国际银行银团股权过桥贷款,并新建5.2英里接入66号公路的道路。其设计聚焦客户用电需求,可实现日落后最多16小时稳定供电。此举紧随该公司在科罗拉多州建成324MW太阳能电站之后,凸显其在美加速布局清洁能源资产的战略。

光伏下半场,拼的不再是装机来源:特变电工新能源 发布时间:2026-10-12 06:13:50

光伏行业迎来“下半场”:从追求“更大装机”转向“可控能源”。特变电工新能源即将发布四大场景化解决方案——零碳园区、微电网、光储充、台区储,直击工商业、矿区、充电场站、乡村等核心痛点,以全栈能力重构光储价值。

横店东磁申请太阳能电池的制备方法专利,降低接触电阻来源:金融界 发布时间:2026-10-12 06:00:37

横店集团东磁股份有限公司于2026年6月向国家知识产权局申请了一项名为“太阳能电池的制备方法”的发明专利(公开号CN122892299A)。该专利聚焦于优化太阳能电池结构,通过在基底层受光面和/或背光面构建具有区域差异化的掺杂半导体层,使接触区表面凸起且掺杂浓度高于相邻非接触区,或在背光面交替设置两类掺杂层作为接触区,再配合电极制备。其核心技术创新在于实现局部精准调控,从而有效降低金属电极与半导体之间的接触电阻,进而提升电池的开路电压与短路电流。作为国内光伏与磁性材料领域的重要企业,横店东磁长期布局技术研发,截至当前已累计拥有专利2911项。(199字)

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

碳足迹服务商是做什么的?一文讲清碳足迹服务商的服务范围和选型要点来源:阳光慧碳 发布时间:2026-10-08 16:49:16

本文系统梳理了碳足迹服务商的核心职能、服务范围及选型逻辑。在欧盟CBAM实施和国内碳足迹标识认证加速落地的背景下,碳足迹已成企业出海与绿色转型的关键合规工具。文章指出,服务商主要分为认证核查型(如SGS、中环联合)、技术平台型(如阳光慧碳)和咨询服务型(如思誉碳探、碳为科技)三类,服务覆盖“算碳—管碳—减碳—交易”全链条,包括产品/组织碳核算与认证、供应链碳管理、减排方案设计、碳资产开发及数字化平台建设六大板块。选型需综合评估资质权威性、行业经验、数据能力、全链路服务能力与价格透明度五大维度。文末还结合不同企业需求,推荐了六家各具优势的代表性服务商,并强调优质服务商应助力企业将碳管理从合规成本转化为可持续竞争力。
