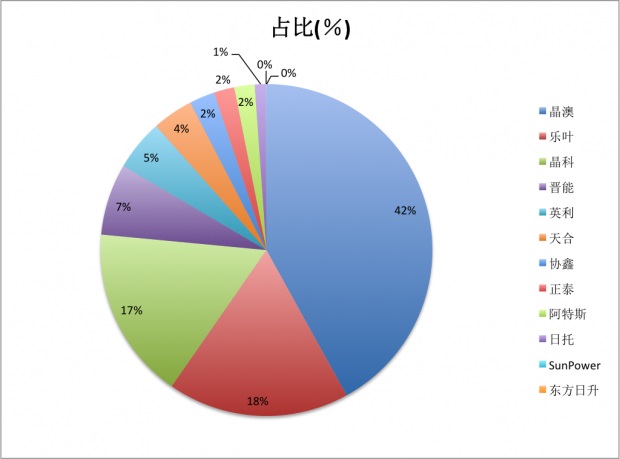

图1: 大同领跑者中光伏组件应用品牌情况

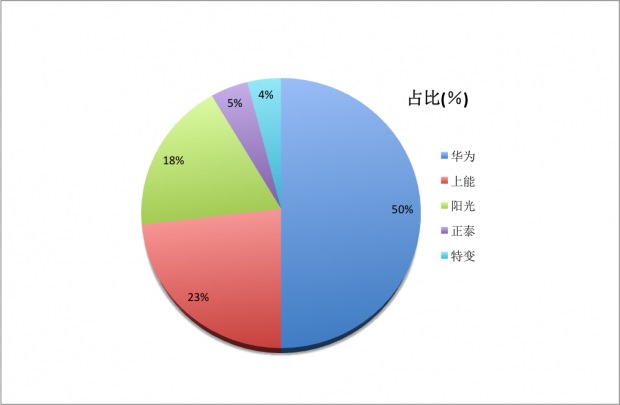

图2: 大同领跑者中光伏逆变器应用品牌情况

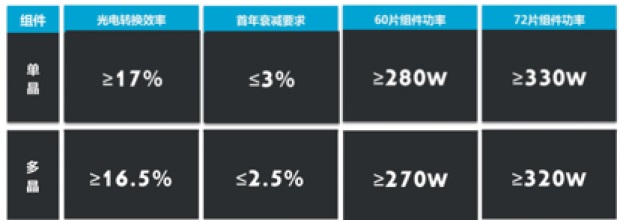

领跑者”明文规定多晶硅电池组件和单晶硅电池组件的光电转换效率需分别达到16.5%和17%以上
经历火热的630抢装潮之后,企业、业界专家及投资商们开始思考中国光伏电站的下一步发展趋势。有投资机构高层这样预判,2017年光伏电站开发将呈三分天下的格局:领跑者、分布式、光伏扶贫。
其中,地面电站将被光伏“领跑者”取代,而电价补贴将优先倾斜分布式发电以及光伏扶贫项目。短期来看,接替地面电站容量的领跑者计划将占据主要市场份额,成为主角。
如此,谁能掌握领跑者游戏规则,符合该计划的各项要求,将在接下来的中国光伏终端市场获得先发优势。
领跑者关键词:技术更新与电价下调
光伏“领跑者”计划是国家能源局2015年推出的一项先进光伏技术产品应用和产业升级的光伏扶持专项计划,希望通过该计划可以引导国内光伏制造业从追求规模扩张向注重质量效益转变,从而实现从高补贴政策依赖模式向低补贴竞争力提高模式的转变。
经过一年多时间的摸索与实施,日前首个领跑者基地-山西大同采煤沉陷区国家先进技术光伏示范基地一期光伏电站项目并网发电。作为第一个获批、建设、完工、并网的先进技术基地,其整个规划建设过程为其他领跑者基地工作的开展提供了技术参考和相关经验,并起到了良好的示范作用。
据了解,大同领跑者基地规划建设总装机容量为3GW(300万千瓦),分三年实施:2015~2016年起步阶段,技术标准和电价基本维持在目前水平;2017~2018年,技术标准逐步提高,电价逐步下降;2019~2020年,进一步提高技术水平,引领电价补贴下降。
从三个阶段的计划可以看出,大同示范基地紧密围绕领跑者核心关键词“技术”与“电价”两个环节进行,希望通过技术更新探索光伏发电电价降低的可能性。
