【干货】分布式光伏电站建设中屋顶渗漏水解决方案

来源:光伏名人堂发布时间:2016-06-17 13:29:26作者:胡孟群

在当前分布式电站的投资建设已进入如火如荼阶段,众多光伏投资商对屋顶光伏电站项目开发时的前期可利用评估时,更多会考虑到屋顶的承载力,可利用面积、日间用电量、变压器容量等因素。往往会忽视该屋顶原有防水状况,安装时能否会对屋顶产生新的防水损害,甚至考虑现在不管它什么状况,安装好以后如有渗漏水再去维修。但在电站安装后不管是原有的还是安装时损害的渗漏水,都会造成投资方与屋顶出租方之间较难沟通解决的问题,甚至因渗漏水造成该屋顶出租方生产受影响造成损失,会出现索赔或要求拆除该电站的巨大损失。

现有工业园区的工厂屋顶从建筑专业的角度看待,除非是3-5年内新建的厂房。混凝土屋面防水层使用了高分子防水卷材(通常使用年份在10-20年),轻钢屋面板材表面油漆层为氟碳漆、镀锌板的热镀锌工艺。且板壁厚度在0.60-0.80mm以上,安装技术规范,这类屋面属于比较优质屋面,但现有工厂屋顶仍存在诸多防水隐患。

A:混凝土屋面

1)大多数的混凝土屋面原有的防水层多为SBS改性沥青防水卷材。该类卷材使用寿命为3-5年,在五年以后卷材内的沥青已挥发,卷材脆化开裂。

2)一些倒置式屋面防水层做在找平层、保温层下面。屋顶光伏如安装时因荷载不够不能用水泥配重块时,就需打孔固定支架,这样就会打穿防水层引起渗漏水。

B:轻钢屋面

1)通常轻钢屋面表面的镀锌层、油漆层使用寿命为8-15年,在使用8-10年以后通常会出现如下问题而引起屋面渗漏水。

a:固定螺钉密封圈老化脱落。

b:轻钢板在冬夏季的温差下热胀冷缩导致紧固件孔洞扩大,孔洞周边钢板锈蚀,搭接边松动雨水倒灌。

c:天沟、气窗、天窗锁边等部位安装技术不规范,雨水能倒灌。

d:钢板表面的镀锌层、油漆层氧化脱落,大面积锈蚀。

图片示例

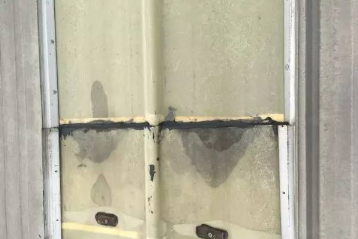

天窗密封老化

油漆起壳生锈

板面生锈

固定螺栓松动、生锈

特别声明:
凡本网注明来源: "索比光伏网或索比咨询"的所有作品,均为本网站www.solarbe.com合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。

经本网授权使用作品的,应在授权范围内使用,并注明来源: "索比光伏网或索比咨询"。违反上述声明者,本网将追究其相关法律责任。
推荐新闻
推动友好型光伏生态建设,他们联合发布重要倡议!

推动友好型光伏生态建设,他们联合发布重要倡议!

未来五年、十年,光伏行业还能有怎样的合作与创新?12月25日,在210五周年生态创新分享大会上,多家行业龙头企业代表联合发布《推动友好型光伏生态建设 实现产业高质量发展》倡议,深化协同创新,深耕场景化,推动能源利用创新和生态创新。

光伏组件光伏行业
2024-12-26
正泰新能800MW组件赋能阜康华能项目,开辟“光伏+”发展新道路

正泰新能800MW组件赋能阜康华能项目,开辟“光伏+”发展新道路

12月19日,正泰新能供货800MW ASTRO N5组件的阜康市华能100万光伏+压缩空气储能100MW/1000MWh项目首批并网发电。这是国内首次应用人工开挖平洞式储气室技术,为“光伏+”发展开辟新的道路。

正泰新能光伏电站光伏组件
2024-12-26
0.6245元、0.629元,国能巴州项目中标结果发布!

0.6245元、0.629元,国能巴州项目中标结果发布!

12月20日,国能巴州60万千瓦光伏项目光伏组件采购招标发布中标结果,上海电气集团恒羲光伏科技(南通)有限公司、合盛硅业股份有限公司成功中标,分别获得350MW、250MW组件订单。

光伏项目光伏组件
2024-12-22
工信部:1-10月光伏组件产量453GW,电池出口增长40%

工信部:1-10月光伏组件产量453GW,电池出口增长40%

12月13日,工信部发布了2024年1-10月全国光伏制造行业运行情况。数据显示,1-10月光伏各环节产量增长超过20%,电池出口量大增40%,光伏组件出口量占到总产量的45.45%。

光伏组件电池
2024-12-14
“光伏组件功率曲线评价方法”立项启动会议暨“光伏组件加强老化测试”标准工作组会议于嘉兴顺利召开

“光伏组件功率曲线评价方法”立项启动会议暨“光伏组件加强老化测试”标准工作组会议于嘉兴顺利召开

10月12-13日,由鉴衡牵头组织的光伏组件功率曲线评价方法立项启动会议暨光伏组件加强老化测试标准工作组会议于嘉兴顺利召开。来自国能研究院、协和、华能天成及天合、隆基、晶澳、晶科、正泰、日托、英利、中来、阿

鉴衡认证光伏组件组件老化测试
2021-10-16
光伏+华北易安德丨携手华为绿电,激活制造园区向“新”力

光伏+华北易安德丨携手华为绿电,激活制造园区向“新”力

近日,华北易安德脚手架制造有限公司(下称“易安德”)与华为行业绿电解决方案携手,成功落地了屋顶分布式光伏项目,标志着易安德在绿色工业园区建设上迈出了重要一步。该项目于2024年10月正式进入并网试运营阶段,成为光伏与工业园区融合发展的又一典范。

华为数字能源屋顶分布式光伏
2024-12-02
光伏+北弘实业丨华为助力兰州园区低碳转型

光伏+北弘实业丨华为助力兰州园区低碳转型

近期,甘肃北弘实业有限公司(以下简称“北弘实业”)一项标志性绿色工程——1.27MW屋顶分布式光伏项目顺利建成,并于2024年8月步入并网调试阶段。该项目采用华为行业绿电解决方案,成为兰州市工商业园区低碳转型新标杆。

华为数字能源屋顶分布式光伏项目
2024-10-28
光伏+瑞琦塑胶丨华为助力橡胶行业走向“绿色制造”

光伏+瑞琦塑胶丨华为助力橡胶行业走向“绿色制造”

近日,安徽瑞琦塑胶科技有限公司(下称“瑞琦塑胶”)4.559MW屋顶分布式光伏项目顺利建成,并于2024年7月进入并网试运营阶段,项目采用华为行业绿电解决方案2.0,成为安徽光储行业示范项目。

华为数字能源屋顶分布式光伏项目
2024-10-18
又一地2024年四季度分布式电源可接入容量为0

又一地2024年四季度分布式电源可接入容量为0

按照河北省发改委《关于加强屋顶分布式光伏发电管理有关事项的通知》(冀发改能源〔2022〕243号)的文件精神,康保县2024年四季度分布式电源可接入容量0千瓦。

屋顶分布式光伏发电
2024-10-15
返回索比光伏网首页 回到【干货】分布式光伏电站建设中屋顶渗漏水解决方案上方
关闭
关闭
