解读2016年光伏发电建设实施方案

来源:发布时间:2016-06-13 08:53:59

端午佳节前夕,中国国家能源局终于出台《国家能源局关于下达2016年光伏发电建设实施方案的通知》(下称《通知》)。《通知》指出,2016年全国新增光伏电站建设目标为18.1GW,包括普通光伏电站12.6GW,以及光伏领跑技术基地5.5GW。

《通知》内文可归纳出几项重点:

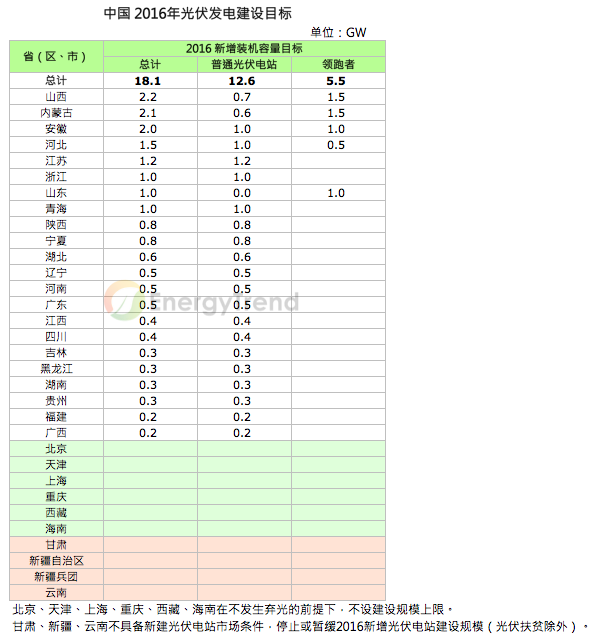

1. 全年目标量约在20GW左右

《通知》所下发的18.1GW指标,加上将另行公布的光伏扶贫(注一)指标,预计中国全年光伏指标量会在20GW左右。相比2015年的指标17.8GW,18.1GW虽有微幅成长,但2015年有另行增补5.3GW以及大同领跑者计划1GW,故今年实际指标总量相比去年稍有衰退。若后续不像去年有另行的增补,这将是中国大力推展太阳能以来首次出现目标安装量衰退的情形。

2. 领跑者计划占纳入指标,且占整体比重高

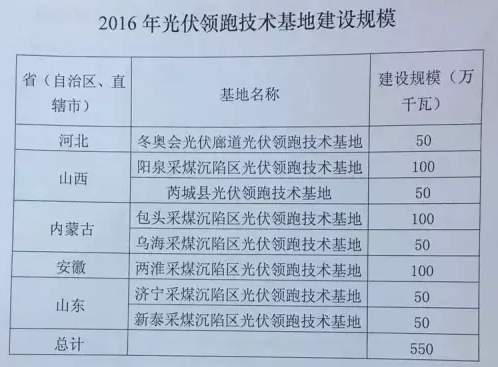

在今年18.1GW的目标中,需要高效组件的领跑者技术基地为5.5GW,总量约占总目标量的三成。《通知》规定领跑者计划单体电站规模需在100MW以上,且须采取招标、优选等竞争方式配置专案,且电价将作为主要竞争条件。

去年的领跑者计划要求单晶组件转换效率高于17%、多晶组件高于16.5%、组件瓦数不低于270W。以去年领跑者计划得标结果来看,占有技术、规模等优势的一线组件厂商(如晶澳、天合、晶科等)赢面较大;这些厂商在淡季中仍将因领跑者计划的需求而让高效组件有较稳定的出海口。

3. 部分西部省份今年无下发指标,但弃光问题短期内仍难解决

甘肃、新疆、云南三省以“不具备光伏电站条件”为由暂停下发指标,今年指标量为0;宁夏、青海、内蒙古等地仍有新的指标发下。但由于西电东送电缆等建设短期内无法完成,西部省份限电情形将持续恶化,最后恐同样面临停止或暂缓下发安装指标的情形。

此外,内蒙古的2.1GW指标中有1.5GW为领跑者计划指标;其中1GW是位于包头采煤沉陷区的第二期领跑者计划光伏示范基地专案。

4. 强化各地指标与光伏专案之发电管理

《通知》明确指示须透过信息管理平台等方式,详实追踪各地计划执行进度与光伏电站之发电情形,并确保并网、保障性收购、电费结算与再生能源补贴发放之政策落实。

注一:光伏扶贫:为改善偏远、贫困地区居民的生活环境,并助其脱离贫困,中国政府近年来持续多种方式来协助贫困地区人民增加收入,其政策统称为“扶贫”。光伏扶贫为其中一种方式,藉著帮贫户安装太阳能发电设备,帮助贫户取得售电补贴、改善用电状况。

评析

综合以上,虽总安装量18.1GW看似激励行业人心,然电站补贴持续延迟发放、西部限电情形严重等问题持续存在,让中国电站投资报酬率远不及厂商预期,且对于今年安装指标时限并未在《通知》中说明,故EnergyTrend认为,今年下半年中国应不会出现明显抢装潮的情形,第三季产业情况仍维持先前预估,呈现较为清冷的状态。

另外,从本次出台的目标也可观察到,中国政府的光伏政策慢慢转向领跑者计划、分布式电站、光伏扶贫计划等更具实质效益的项目,并首度提出追踪指标落实状况、电站发电情形的要求。这显示中国太阳能政策已从过往一昧追求安装量的风格,慢慢转而重视电站的品质,逐渐发展为更为成熟的市场。

索比光伏网 https://news.solarbe.com/201606/13/166890.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
湖北:分布式新规发布!一般工商业自用比例≥50%,公共机构项目不限制来源:湖北省能源局 发布时间:2025-12-04 16:15:38

近日,湖北省能源局、国家能源局华中监管局联合印发《湖北省分布式光伏发电开发建设管理实施细则》。三是其他一般工商业分布式光伏发电项目需满足年度自发自用电量原则上不低于年度发电量的50%,不满足比例要求的项目,次年在参与电网调峰时增加调峰力度。分布式光伏所在的建筑物及其附属场所应当位于同一用地红线范围内。采用全部自发自用模式的分布式光伏发电项目原则上不受当地可开放容量限制。

浙江分布式光伏开发建设管理实施细则征求意见发布来源:浙江省发展和改革委员会 发布时间:2025-11-19 14:40:32

11月17日,浙江省发展和改革委员会发布关于公开征求《浙江省分布式光伏发电开发建设管理实施细则(征求意见稿)》意见的通知,通知指出,本细则适用于浙江省分布式光伏发电行业管理、项目备案管理、建设管理、电网接入管理、运行管理等。一般工商业分布式光伏与大型工商业分布式光伏可选择全部自发自用或者自发自用余电上网模式;采用自发自用余电上网的,年自发自用电量占发电量的比例不作要求,其上网电量全额参与电力现货市场交易。涉及自发自用的,用户和分布式光伏发电项目应位于同一用地红线范围内。

国家能源局发布2025年前三季度光伏发电建设情况来源:国家能源局 发布时间:2025-11-13 10:56:07

国家能源局发布2025年前三季度光伏发电建设情况

山东位列首位!国家能源局公布前三季度光伏发电建设情况来源:国家能源局 发布时间:2025-11-13 08:41:59

11月12,国家能源局官网发布2025年前三季度光伏发电建设情况,截止到2025年9月底,山东以9172.8万千瓦、江苏8611.5万千瓦、河北8152.1万千瓦、新疆7996.0万千瓦位列光伏累计并网容量前四。

辽宁分布式光伏管理细则:自发自用年度上网电量占比不高于50%来源:辽宁省发改委 发布时间:2025-11-10 15:51:20

11月10日,辽宁省发改委发布《辽宁省分布式光伏发电开发建设管理实施细则(征求意见稿)》(下称《细则》)。《细则》指出:一般工商业分布式光伏可选择全部自发自用或者自发自用余电上网模式;采用自发自用余电上网的,年度上网电量占发电量的比例原则上不高于50%,地方电力运行主管部门应会同电网企业加强项目运行情况监测评估,对于出现两年上网电量比例超50%的项目,设置防逆流设施,后续不允许上网。

河北拟调整风、光竞配办法:先公布项目清单,再竞配优选业主来源:河北省发改委 发布时间:2025-11-06 10:30:01

11月5日,河北省发改委就《河北省风电、光伏发电项目开发建设管理办法》公开征求意见。未纳入年度竞配项目清单的项目,不得开展投资主体竞配工作。被相关部门列入严重违法失信名单、失信被执行人名单和开发建设“黑名单”的,不得参与竞配。

河北:一般工商业自用比例≥30%、50%,“红区”配储能可建设来源:河北省发改委 发布时间:2025-11-03 15:08:52

上网模式选择自发自用余电上网的,年自发自用电量占发电量的比例,依托公共机构建设的一般工商业分布式光伏原则上不低于30%,依托工商业厂房建设的一般工商业分布式光伏原则上不低于50%。

TNC高效组件助力华电新能巴塘中咱120万千瓦光伏发电项目,赋能高原绿色能源建设来源:光伏发电项目 发布时间:2025-10-20 08:16:22

近日,华电新能巴塘中咱120万千瓦光伏发电项目正稳步推进。通威凭借领先的TNC系列高效组件产品,为项目顺利推进提供了可靠的设备支持与技术保障。通威TNC系列组件采用了先进的技术与严谨的制造工艺,能够有效应对高原地区高强度紫外线及特殊气候条件下对组件长期可靠性的严苛要求。项目现场通威TNC系列组件在高原环境下的卓越表现,结合其源自四川的本地化供应与服务优势,使其成为支撑华电新能巴塘中咱光伏发电项目的理想选择。

无锡市分布式光伏发电开发建设实施细则印发来源:无锡市发展和改革委员会 发布时间:2025-10-17 16:18:04

10月15日,无锡市分布式光伏发电开发建设实施细则印发。向备案机关提供虚假信息的,备案机关应根据《江苏省企业投资项目核准和备案管理办法》要求项目责令限期改正。项目自备案后2年内未开工建设,需要延期开工建设的,项目单位应向备案机关申请延期开工建设;未开工建设且未申请延期的项目,备案机关应兰予以提醒,经提醒后项目仍未作出处理的,备案机关移除项目向社会公示的备案信息,项目单位获取的备案证明文件自动失效。

通威TNC高效组件助力华电新能巴塘中咱120万千万光伏发电项目,赋能高原绿色能源建设来源:通威股份 发布时间:2025-10-17 08:57:20

近日,华电新能巴塘中咱120万千瓦光伏发电项目正稳步推进。通威凭借领先的TNC系列高效组件产品,为项目顺利推进提供了可靠的设备支持与技术保障。通威TNC系列组件采用了先进的技术与严谨的制造工艺,能够有效应对高原地区高强度紫外线及特殊气候条件下对组件长期可靠性的严苛要求。通威TNC系列组件在高原环境下的卓越表现,结合其源自四川的本地化供应与服务优势,使其成为支撑华电新能巴塘中咱光伏发电项目的理想选择。

福建:一般工商业光伏自用比例不限!来源:福建省发展和改革委员会 发布时间:2025-08-28 17:06:53

文件提出,暂不设置一般工商业分布式光伏自发自用比例。鉴于近年来福建省坚强电网建设取得了较好的成效,同时全省用电负荷持续快速增长,可再生能源电量保持全额消纳,现阶段暂不对一般工商业分布式光伏年自发自用电量比例作强制要求。后续视情况适时研究调整。
