【干货】广东分布式光伏电站投资回报测算

来源:光伏新闻发布时间:2016-06-03 08:55:59

近日,广东省发展改革委转发国家能源局关于印发《分布式光伏发电 项目管理暂行办法》的通知,规范了广东省分布式光伏 电站的项目管理,进一步鼓励了分布式光伏项目建设。

在此,小编对广东省的光伏电站政策做了梳理,根据光伏补贴与光伏发电量测算,在广东省广州市投资建设1MW分布式光伏电站,预计7年即可收回投资成本。

一、广东省分布式光伏电站政策汇总

1、广州市

穗发改能源〔2014〕33号—《广州市发展改革委关于印发广州市分布式光伏发电项目管理办法的通知》

穗府〔2014〕24号—《广州市人民政府关于印发广州市战略性主导产业发展资金管理暂行办法(2014年修订)的通知》

《广州市发展改革委关于组织申报2015年第二批太阳能光伏发电项目建设专项资金的通知》

(1)项目发电量补助金额。按照0.1元/千瓦时的标准,自项目并网发电之日起至2015年7月31日前,发电满1年不足2年的项目以1年的发电量为依据,计算补助金额;发电超过2年不足3年的按2年计,以此类推。

(2)项目装机容量补贴金额。按0.2元/瓦的标准,以项目总装机容量为依据,确定补贴金额,单个项目补贴一次,最高补助金额为200万元。

2、东莞市

东府办会函〔2015〕108号—《关于确定 2015 年节能减排财政政策综合示范城市建设示范项目财政政策和资金需求有关问题的通知》

东发改〔2014〕178号—《关于印发〈东莞市分布式光伏发电项目管理暂行办法〉的通知》

东发改〔2015〕303号—《关于组织申报东莞市分布式光伏发电资金补助项目的通知》

(1)对使用分布式光伏发电项目的各类型建筑和构筑物业主,按装机容量25万元/兆瓦进行一次性补助,单个项目最高补助不超过200万元。

(2)对机关事业单位、工业、商业、学校、医院、居民社区等非自有住宅建设分布式光伏发电项目的各类投资者,按实际发电量补助0.1元/千瓦时,补助时间自项目实现并网发电的次月起,连续5年进行补助。

(3)对利用自有住宅及在自有住宅区域内建设的分布式光伏发电项目的自然人投资者,按实际发电量补助0.3元/千瓦时,补助时间自项目实现并网发电的次月起,连续5年进行补助。

3、佛山市

佛府办〔2014〕69号—《佛山市分布式光伏发电应用项目奖励和补助资金管理办法》

对2014—2015年建成、符合补助范围的项目,按实际发电量补助0.15元/千瓦时,自分布式光伏发电项目实现并网发电的次月起连续3年给予补助。

商业、学校、医院、居民社区建筑和构筑物按2万元/兆瓦进行奖励,单个项目奖励最多不超过20万元;个人家庭提供自有建筑和构筑物面积达到安装单个分布式光伏发电项目规模达1000瓦及以上的,按1元/瓦奖励,单个项目奖励最多不超过1万元。

佛山市禅城区分布式光伏发电项目补助奖励办法(试行)

2015-2016年度禅城区已建成并通过并网验收的分布式光伏发电项目投资者按40万元/兆瓦的标准对投资者进行一次性补助。单个项目补助最高不超过100万元。

2015-2016年度禅城区已建成并通过并网验收的分布式光伏发电项目业主按2万元/兆瓦进行奖励,单个项目奖励最高不超过10万元。

二、广东省电价文件

粤发改价格【2015】819号—《广东省发展改革委关于降低我省一般工商业用电价格有关问题的通知》

(本文仅截取广州市大工业用电电价部分,用于计算投资回报)


三、投资回报测算

在广东省广州市投资1MW的大工业屋顶分布式光伏电站预期的收益有多少呢?

就由小编带着大家一起来测算一下。

1、发电量

广东省太阳能资源较为丰富,年辐照时数2200小时左右,年辐射总量4200-5800兆焦耳/平方米,从地域分布上看,广东省的太阳能资源呈南高北低的格局,南部属于太阳能资源三类地区,以粤东、粤西沿海地区为主,主要是汕尾、揭阳、汕头、潮州、湛江和阳江,全年日照时数2200-3000小时,每平方米一年接受太阳辐射5000-5800兆焦耳;其他地区属太阳能资源四类地区,主要是珠三角地区和北部山区,全年日照时数为1400-2200小时,每平方米一年接受太阳辐射4200-5000兆焦耳。

广州市坐标取:北纬23度06分32秒,东经113度15分53秒,根据NASA的相关日照辐射数据,推算出广州地区1MW分布式电站年度的发电量大约一年101万度。

2、收益情况

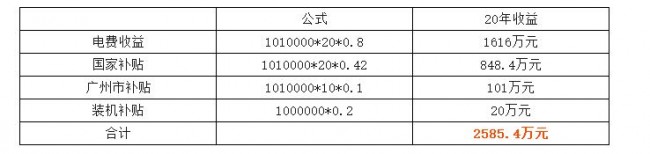

根据广州市高平谷的电度电价,折算广州市大工业用电平均电价大约为0.8元/度,按1MW所发电量全部“自发自用”算,预计20年理论收益(不计组件损耗、维护费用与税金):

2585万元?这么高的收益?

这只是个理论值。

实际上,除去组件逐年的损耗,电站的维护费用与税金,1MW的光伏电站收益大约在2000万元左右。

3、投资回报率

1MW的分布式电站成本在750万元左右,得出20年的平均年收益在13%左右,7年内可以收回投资成本。

本文仅涉及到广州市大工业屋顶分布式光伏投资回报情况,如果是工商业用电屋顶投资建设屋顶回报率就更高了。

在现在高风险的投资环境下,小编认为有稳定收益的分布式光伏电站投资也是一条不错的投资之道呢

责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

广东:鼓励水泥企业一体化推进分布式光伏等开发运行来源:广东省发改委 发布时间:2026-09-29 05:15:44

广东省印发《重点行业节能降碳改造攻坚三年行动方案》,聚焦水泥等高耗能行业绿色低碳转型。方案明确提出,要有序提升水泥行业可再生能源使用比例,鼓励企业统筹建设与运营分布式光伏、分散式风电及多元储能系统,并推广余热余压的发电与供热高效利用模式。同时,针对传统行业新产品、新工艺标准更新滞后,以及光伏设备制造、数据中心等新兴领域标准缺失等问题,方案要求加快编制和发布覆盖化工、光伏制造、数据中心等重点行业的节能降碳相关标准规范,以强化技术支撑和制度保障,系统推进全省工业领域节能降碳工作。(198字)

3.41/W!贵州六盘水1.3MW分布式光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-24 09:40:40

贵州六盘水钟山区天生湖水厂1.3MW分布式光伏项目EPC中标揭晓,浙江江能联合贵州奥长以443.5万元(3.41元/W)中标,为水务设施绿色转型提供新范本。

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。

3.16元/W!重庆分布式光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-09-21 09:29:26

重庆石黔、潼荣、合安高速公路分布式光伏发电项目EPC总承包招标结果近日公示,项目规划总装机容量20.7MWp,由中铁建重庆投资集团新智绿能有限公司作为招标人,实施地点位于重庆市。经评标,三名中标候选人依次为:北京中铁建电气化设计研究院联合中国铁建电气化局集团(报价6453.84万元,折合单价3.11元/W)、中铁二十一局酒泉鑫能联合中铁第四勘察设计院(报价6474.90万元,单价3.12元/W)、中铁建设集团机电安装联合中铁上海设计院(报价6546.06万元,单价3.16元/W)。三者报价均在3.11–3.16元/W区间,整体呈现较高竞争性与成本趋同特征。

蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报来源:集宁区人民政府 发布时间:2026-09-21 09:15:24

集宁区发展和改革委员会于2026年9月20日发布通知,正式启动2026年第三季度一般工商业分布式光伏发电项目申报工作。此举旨在落实国家及内蒙古自治区关于分布式光伏管理的最新政策要求,结合区域电网消纳能力,推动产业高质量发展。本季度可开发总装机容量为9939.27千瓦,项目须建在党政机关、学校、医院、工商业厂房等建筑物及其附属场所,接入电压等级不高于10千伏,单个项目容量不超过6兆瓦;运行模式可选“全部自发自用”或“自发自用余电上网”,后者要求年自发自用电量占比不低于80%。申报主体须为国内注册、具备独立法人资格且信用良好的企业,须提交规范完整的申报方案及汇总表,材料受理截止时间为2026年9月28日。

泰安市自来水公司稳步推进光伏改造项目来源:泰岳水务集团 发布时间:2026-09-20 14:04:42

泰安市自来水有限公司积极响应国家“双碳”战略,依托水厂沉淀池屋顶等闲置空间,稳步推进分布式光伏改造项目。项目采用合同能源管理模式,由第三方专业公司负责投资、建设与运维,实现企业“零投入、专业化、长效化”绿色转型。施工全程严守安全生产和供水保障底线,通过错峰作业、闭环管控等措施,确保项目建设与正常供水同步进行,未影响市民用水。截至2026年8月,泉河、山口、徂汶三座水厂光伏系统全部并网运行,总装机容量1728.18千瓦,年均发电约219万度,可节约电费52.5万元,相当于减排二氧化碳1265吨、节约标准煤876吨。项目实行“自发自用、余电上网”,显著提升水厂能源自给率,是该公司构建绿色供水体系、履行国企社会责任的重要实践。

晶澳智慧能源助力成都天域智谷2.08MW分布式光伏项目成功并网!来源:晶澳智慧能源 发布时间:2026-09-17 09:59:26

9月15日,晶澳智慧能源承建的成都天域智谷2.08MW分布式光伏项目成功并网。项目覆盖园区5个厂房屋顶,年均发电209.29万度,年减碳1724.56吨,助力“医疗大健康+智能制造”产业园绿色转型,为成都能源结构优化提供可复制样板。

2026 广东省增量新能源机制电价竞价登记启动 深度解读及申报指南来源:索比光伏网 发布时间:2026-09-16 10:09:04

2026 年广东省增量新能源项目机制电价竞价登记正式启动,集中式光伏、陆上风电不参与,分布式光伏成核心主体,9月14日开启登记,10月13日截止提交材料。本文深度解读竞价范围、申报流程、报价策略、风险提示,附2025年首轮结果参考、粤桂规则对比及全国格局分析,完整版报告扫码获取。
