【攻略】如何在福建省开发分布式光伏电站?

来源:发布时间:2016-01-06 00:03:59

1、基本信息

  总体环境

福建,位于中国东南沿海,现9个地级市福州、莆田、泉州、厦门、漳州、龙岩、三明、南平、宁德,和1个平潭综合实验区。

福建的地理特点是“依山傍海”,九成陆地面积为丘陵地带,被称为“八山一水一分田”。全省山地丘陵面积约占全省土地总面积的90%;这些山地多为森林所覆盖,使得福建的森林覆盖率达65.95%,居全国第一。

地形地貌

全省陆域面积12.14万平方公里,海域面积13.63万平方公里。福建境内峰岭耸峙,丘陵连绵,河谷、盆地穿插其间,山地、丘陵占全省总面积的80%以上,素有“八山一水一分田”之称。陆地海岸线长达3752千米,以侵蚀海岸为主,堆积海岸为次,岸线十分曲折。潮间带滩涂面积约20万公顷,底质以泥、泥沙或沙泥为主。港湾众多,岛屿星罗棋布。

太阳能资源

福建靠近北回归线,受季风环流和地形的影响,形成暖热湿润的亚热带海洋性季风气候,热量丰富,全省70%的区域≥10℃的积温在5000-7600℃之间,雨量充沛,光照充足,年平均气温17-21℃,平均降雨量1400-2000毫米,是中国雨量最丰富的省份之一,气候条件优越,适宜人类聚居以及多种作物生长。气候区域差异较大,闽东南沿海地区属南亚热带气候,闽东北、闽北和闽西属中亚热带气候,各气候带内水热条件的垂直分异也较明显。

福建的太阳能水平面总辐射量约为1200~1500kWh/m2之间。

建筑面积


  电网电力情况

2014年,福建省全社会用电量突破1800亿千瓦时,达到1855.8亿千瓦时、同比增长9.1%,增速居全国第四、华东第一。

白皮书预测,到2020年,福建风电装机规模将达到500万千瓦,较2014年的155.55万千瓦增长221%;生物质能及光伏发电规模将达到100万千瓦。

随着宁德、福清核电机组等的陆续投产,到2020年,福建核电装机容量将达到1000万千瓦,届时将占全国总装机容量5800万千瓦的六分之一强,福建清洁能源装机容量比重也将超过50%,清洁能源发电量比例也将进一步提升。

  2、收益分析

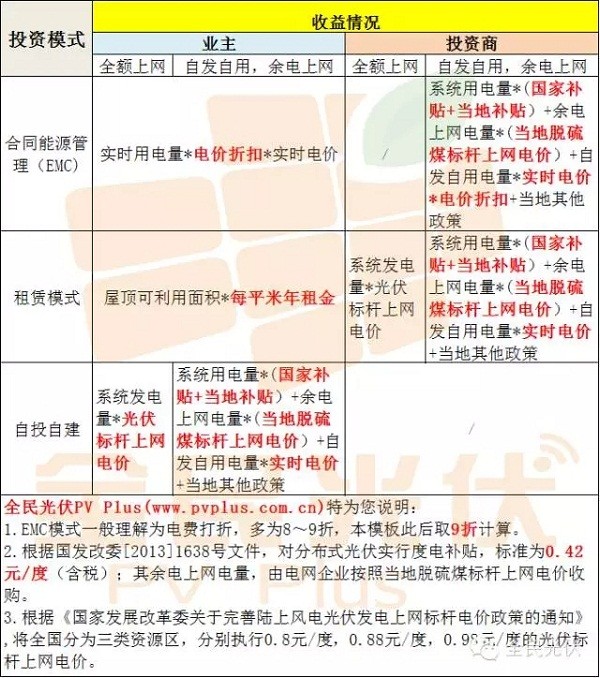

  收益计算模板

  工商业分布式发电项目

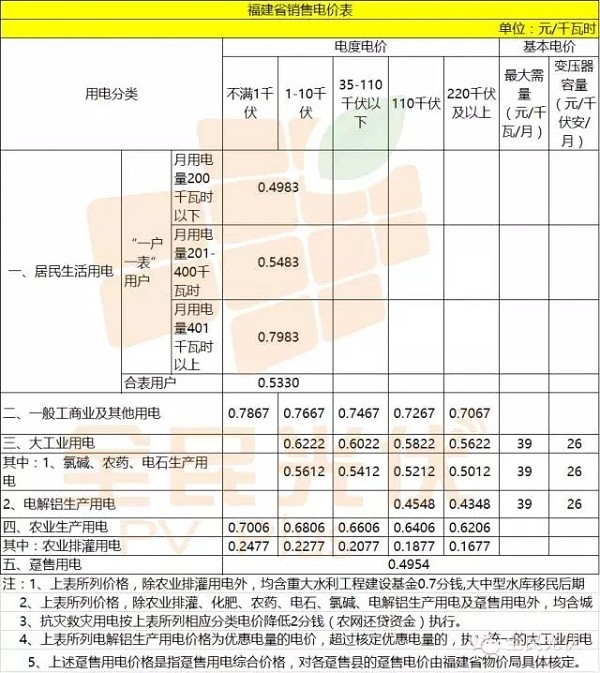

  2015年福建省物价局公布的福建电网销售电价表

其中一般工商业电价,根据国发改价格2015[3015]号文件相应下调。

实际电价请参考用户实际电费结算单和相关发票,此表数据仅供参考

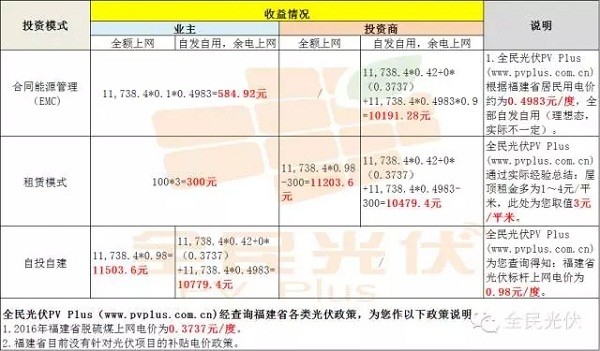

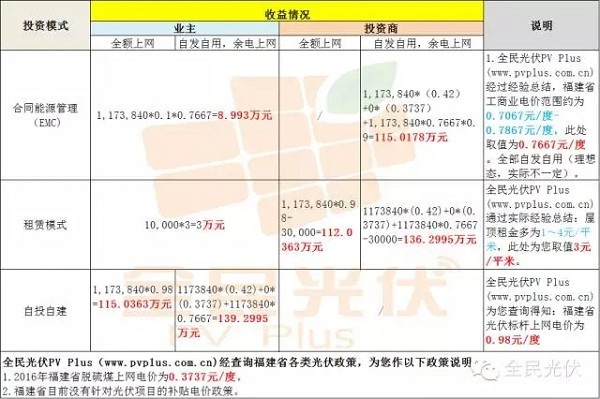

若您在福建省厦门市有一面积为1万平米的工商业屋顶(电价可参考上表),则其装机容量或为1MW,年发电量或为117.384万度(中间过程取值均为估算值,因此与实际情况或有出入。如需针对具体项目进行精准设计、测算,可联系全民光伏PVPlus为您提供免费开发顾问服务),则您的收益可能为:

下一页>

户用分布式发电项目

若您家的屋顶面积为100平米(电价可参考上文中2015年福建电网销售电价表),则其装机容量或为10KW,年发电量或为1.1738万度(中间过程取值均为估算值,因此与实际情况或有出入。如需针对具体项目进行精准设计、测算,可联系全民光伏PVPlus为您提供免费开发顾问服务),则您的收益可能为:

3、分布式光伏发电项目开发流程

一、项目前期工作→项目前期考察/规划选址→项目预可行性研究/项目建议书→项目可行性研究→项目评估与决策→项目备案申请→项目资源前期勘探调查。

1)用户的屋面面积、结构。(根据建筑结构图纸或照片信息可考察)

2)周边环境条件(交通、物资采购、市场的劳动力、道路、水电)(通过实地考察)

3)用户电量消耗量、电压等级、送出线路长度,电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实。(通过电气图纸可考察)

4)用电价格及补贴(请参考上文)

二、项目建设前期资料及批复文件

1)进行可行性研究分析(详细分析太阳能资源,准确计算发电,准确计算项目投资,做详细的财务。进行设备选型,落实主要技术方案)

2)项目备案申请报告,进入所在省份(市)的备案名单

备案清单

分布式备案准备材料中,免除发电业务许可、规划选址、土地预审、环境影响评价、节能评估及社会风险评估等支持性文件。具体需要提交材料如下。

备案资料提交部门:各市发改委环境资源科。备案成功后提交资料至管辖区供电公司营业大厅。

电网并网流程办理

并网申请流程个人用户需要带上身份证、户口本、房产证等相关材料办理,企业用户带上营业执照、法人代表身份证、土地证、房产证、项目材料等相关材料到当地供电营业厅办理申请

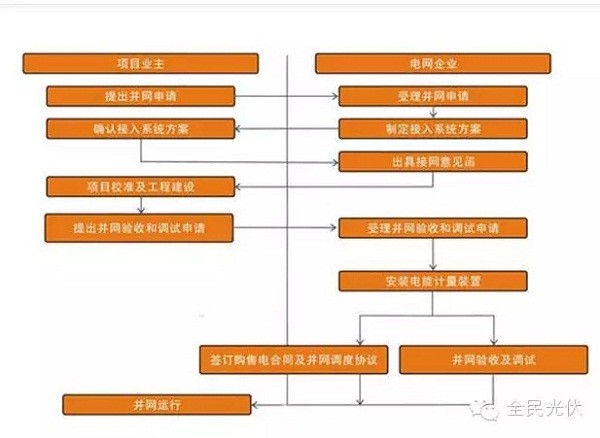

业主提出并网申请,到当地的电网公司进行备案→电网企业受理并网系统方案,并制定接入系统方案→业主确认接入系统方案,并依照实际情况调整重复申请→电网公司出具接网意见函→业主进行项目核准和工程建设→业主建设完毕后,提出并网验收和调试申请→电网企业受理并网验收和调试申请,安装电能计量装置(原电表改装成双向电表)→电网企业并网验收及调试,并与业主联合签订购售电合同及并网调度协议→正式并网运行。

下一页>  余下全文

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
3.41/W!贵州六盘水1.3MW分布式光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-24 09:40:40

贵州六盘水钟山区天生湖水厂1.3MW分布式光伏项目EPC中标揭晓,浙江江能联合贵州奥长以443.5万元(3.41元/W)中标,为水务设施绿色转型提供新范本。

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。

3.16元/W!重庆分布式光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-09-21 09:29:26

重庆石黔、潼荣、合安高速公路分布式光伏发电项目EPC总承包招标结果近日公示,项目规划总装机容量20.7MWp,由中铁建重庆投资集团新智绿能有限公司作为招标人,实施地点位于重庆市。经评标,三名中标候选人依次为:北京中铁建电气化设计研究院联合中国铁建电气化局集团(报价6453.84万元,折合单价3.11元/W)、中铁二十一局酒泉鑫能联合中铁第四勘察设计院(报价6474.90万元,单价3.12元/W)、中铁建设集团机电安装联合中铁上海设计院(报价6546.06万元,单价3.16元/W)。三者报价均在3.11–3.16元/W区间,整体呈现较高竞争性与成本趋同特征。

蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报来源:集宁区人民政府 发布时间:2026-09-21 09:15:24

集宁区发展和改革委员会于2026年9月20日发布通知,正式启动2026年第三季度一般工商业分布式光伏发电项目申报工作。此举旨在落实国家及内蒙古自治区关于分布式光伏管理的最新政策要求,结合区域电网消纳能力,推动产业高质量发展。本季度可开发总装机容量为9939.27千瓦,项目须建在党政机关、学校、医院、工商业厂房等建筑物及其附属场所,接入电压等级不高于10千伏,单个项目容量不超过6兆瓦;运行模式可选“全部自发自用”或“自发自用余电上网”,后者要求年自发自用电量占比不低于80%。申报主体须为国内注册、具备独立法人资格且信用良好的企业,须提交规范完整的申报方案及汇总表,材料受理截止时间为2026年9月28日。

泰安市自来水公司稳步推进光伏改造项目来源:泰岳水务集团 发布时间:2026-09-20 14:04:42

泰安市自来水有限公司积极响应国家“双碳”战略,依托水厂沉淀池屋顶等闲置空间,稳步推进分布式光伏改造项目。项目采用合同能源管理模式,由第三方专业公司负责投资、建设与运维,实现企业“零投入、专业化、长效化”绿色转型。施工全程严守安全生产和供水保障底线,通过错峰作业、闭环管控等措施,确保项目建设与正常供水同步进行,未影响市民用水。截至2026年8月,泉河、山口、徂汶三座水厂光伏系统全部并网运行,总装机容量1728.18千瓦,年均发电约219万度,可节约电费52.5万元,相当于减排二氧化碳1265吨、节约标准煤876吨。项目实行“自发自用、余电上网”,显著提升水厂能源自给率,是该公司构建绿色供水体系、履行国企社会责任的重要实践。

晶澳智慧能源助力成都天域智谷2.08MW分布式光伏项目成功并网!来源:晶澳智慧能源 发布时间:2026-09-17 09:59:26

9月15日,晶澳智慧能源承建的成都天域智谷2.08MW分布式光伏项目成功并网。项目覆盖园区5个厂房屋顶,年均发电209.29万度,年减碳1724.56吨,助力“医疗大健康+智能制造”产业园绿色转型,为成都能源结构优化提供可复制样板。

陕西麟游县分布式光伏开发建设管理办法(试行)公开征求意见来源:麟游县发展和改革局 发布时间:2026-09-16 10:13:21

《麟游县分布式光伏开发建设管理办法(试行)》是陕西麟游县为规范屋顶分布式光伏项目全生命周期管理而制定的专项制度文件,旨在落实国家及陕西省最新政策要求,遏制行业乱象、保障农户权益、促进产业健康有序发展。办法明确适用于全县四类分布式光伏项目(自然人户用、非自然人户用、一般工商业、大型工商业),覆盖备案、建设、运营、合同、收益兑付、主体变更、到期处置及纠纷调处等全流程。核心内容包括:实行“谁投资、谁备案”原则,强化房屋安全鉴定与风貌管控;严格开发准入,严禁强制摊派、虚假宣传和金融风险转嫁;推行标准合同、村级统筹开发与企业报备监管;建立多部门协同的联合监管与闭环治理体系。目前该办法正面向社会公开征求意见。

主动弃标!又一光伏项目开发权被收回来源:昭通市人民政府 发布时间:2026-09-14 09:02:06

云南昭通市能源局近日发布公告,依法收回鲁甸县江底镇光伏发电项目的开发权。该项目装机容量为10万千瓦,于2025年1月17日完成招标,原中标单位为中国电力顾问集团西南电力设计院有限公司。公告明确指出,收回原因为中标企业主动放弃该项目的投资开发工作。依据相关法规及招标文件约定,昭通市能源局据此终止其中标资格并收回开发权。此举属于对新能源项目开发履约情况的常规监管举措,旨在保障光伏资源高效有序开发和项目建设进度。后续该开发权或将重新组织遴选或按程序另行处置。

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。
