推广分布式光伏还需迈过几道坎?

来源:发布时间:2015-04-20 08:37:59

OFweek太阳能光伏网 从“如日中天”到“一地鸡毛”,中国光伏产业在过去几年经历了“过山车”式的轮回。此时,启动国内光伏市场成为维护产业健康发展的重要出路。2013年7月,《国务院关于促进光伏产业健康发展的若干意见》发布,国内光伏市场大幕正式拉开。

去年是分布式光伏全面推进的一年,国家能源局提出的年度目标是800万千瓦。一年过去了,结果却远低于预期,仅完成205万千瓦。分布式光伏推广究竟遇到了哪些障碍?记者近日走访了浙江、安徽等地,试图梳理出分布式光伏发展的症结所在——

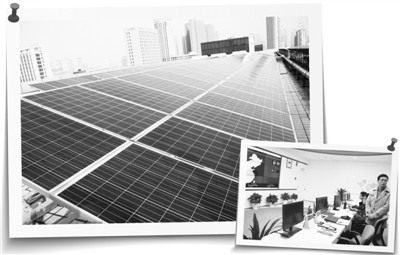

左图 位于合肥市高新区的阳光电源股份有限公司在自家厂房上建起了屋顶光伏电站。本报记者 杨国民摄

右图 在浙江电腾光伏云科技服务有限公司的监控中心,他们正对光伏发电企业光伏组件运行情况进行监控。

  屋顶光伏 多方共赢

“建这样的电站需要多少钱?”“发的电够用么?”

早上10点,浙江省海宁市林肯电梯有限公司电梯试验塔顶已经挤满了前来参观的客人。这个130米高的试验塔本来是供测试电梯和客户观光使用的,如今俯瞰下去,整个海宁尖山新区的分布式屋顶电站一览无遗,遍布屋顶的分布式光伏电站已经取代远处的钱塘江,成为这里的“明星景点”。

“屋顶光伏电站对我们用电企业来说真是雪中送炭。”该公司总经理李清平由衷地说,我们这里每年6至10月都要实行高峰限电,一周有两天不能生产,常常影响交货期。现在电站可以自发自用,不仅有效缓解了生产的用电需求,节能降耗效益也十分显著。“我们还和电站投资方签订了能源管理合同,以工业电价的9折优惠购电,公司每年100万千瓦时电的消耗量全部可以得到满足,用电成本每年可减少10万元。”

晶科电力有限公司是林肯电梯光伏电站项目的投资方,据公司项目开发高级经理陈文强介绍,该项目覆盖了林肯电梯的所有可利用厂房屋顶,共2万平方米,安装了8080块250瓦的光伏组件,总装机2.02兆瓦,按照目前9元/瓦的成本,共投资1800万元。根据当地光照条件,一年可发电200万千瓦时,使用寿命25年,静态预计8年可以收回投资。

为了加快分布式光伏推进,国家能源局先后在全国确定了30个分布式光伏发电应用示范区。和海宁经济开发区一样,浙江嘉兴光伏高新区也是30个示范区之一。驱车行进在高新区内,“努力创建中国光伏科技城”的广告牌随处可见,大部分工厂的蓝色彩钢瓦屋顶都披上了一层闪亮的光伏“新衣”。

嘉兴福莱特集团自建的8.364兆瓦光伏分布式发电项目,从2014年至今已经发电100多万千瓦时。“分布式光伏电站建设,对光伏企业来说更是一剂良药。”集团总裁办常务副主任苑飞说,福莱特主要产品是超白光伏玻璃,在2012年光伏寒冬中遭受了不小冲击,而随着国内光伏应用市场逐步启动,内销份额已从过去的30%攀升至50%。在几百公里外的安徽合肥高新区,成片的厂房屋顶,正被一块块“小黑板”覆盖,源源不断地为企业生产提供电力。阳光电源股份有限公司是该区目前唯一的光伏电站投资方。在其厂区,所有的生产线已悉数开启,在国内光伏市场的带动下,等待出货的逆变器已经爆仓,摆满了厂区主要干道。


  政府主导 “铺路搭桥”

“园区可利用屋顶资源利用率已经达到70%。”这是过去一年,嘉兴光伏高新区推广分布式光伏电站取得的成绩。“在国内推广分布式光伏,谁也没有现成的经验可以借鉴。由于工程涉及屋顶企业、电站投资者、电力公司、相关行政机构等多方利益,建设初期困难重重。”嘉兴市秀洲区发展和改革局副局长王其方介绍说。

在充分认识分布式光伏电站的建设规律后,秀洲区政府提出了统一思想认识、统一规划布局、统一屋顶资源、统一监督管理、统一运维服务、统一政策扶持等六个抓手,并综合电力、环保、工商等多个部门成立了分布式光伏运营办公室,为入驻投资商提供一站式服务。而这些所谓的嘉兴经验,在王其方看来核心就是政府主导。

目前分布式光伏电站多采用屋顶建站形式,是否掌握足够面积、承载力较好的屋顶变成了建设屋顶电站的先决条件。“哪些屋顶适合建站,如何说服屋顶业主合作,我们初到嘉兴时‘两眼一抹黑’。”中广核太阳能(浙江)有限公司总经理杜文源告诉记者,由于光伏电站是新鲜事物,很多企业负责人缺乏认识,他们这些“外来和尚”从谈屋顶就开始陷入了困境。

为解决这一问题,光伏高新区管委会首先对辖区内可利用屋顶逐个排查,建立可建分布式光伏电站屋顶资源数据库。之后通过给予屋顶业主9折电价优惠等措施,提前与屋顶业主签订安装协议。最后,再由管委会作为见证方与屋顶方、项目投资方签订三方协议,协调集中连片的“大”屋顶与零落分散的“小”屋顶的分配,统一屋顶租赁、合同能源管理政策标准,有效避免了屋顶资源恶性竞争。

“管委会还引入了电站运维公司,承担投资商和屋顶业主在建设及以后电站运营过程中,可能衍生出的新情况的协调工作,这才解决了双方的后顾之忧。”嘉兴秀洲工业园区常务副主任徐锡华说。

  企业需要政策“定心丸”

在浙江芯能光伏科技股份有限公司光伏电站运维中心内,工作人员反复点击鼠标远程查验各电站的运行状态,中心液晶屏上滚动显示着70余家企业屋顶的发电情况。望着大屏幕上不断跳升的数字,公司董事长张利忠却高兴不起来。

“去年在海宁和桐乡建设了88兆瓦的分布式项目,化解了公司三分之一的产能,确实对产业发展起到了较好的支撑作用,但是分布式光伏电站的实际运营情况只能用惨淡来形容。”张利忠掰着手指给记者算了一笔细账,浙江工业用电施行峰谷电价,峰电每度0.94元、谷电每度0.45元,公司在这个基础上打85折售电,平均售电电费只有每度0.65元,加上国家补贴每度0.42元、省里补贴每度0.1元,每度电总收入1.17元。

按照装机1兆瓦项目测算,投资需要800万,其中70%需要融资借款,即560万,以银行利息7厘算,一年利息就接近40万,再加上每年40万的折旧和10万的维护管理费用,一年成本共90万。假设发的电全部卖给企业,并且能及时回收电费,一年售电收入117万,盈利27万,这需要至少30年才能收回成本。

“作为光伏制造企业,我们有能力也有信心做好分布式光伏,但是企业是需要生存的。不论是采取国家补助还是地方配套,只要每度电能维持在1.52元,企业就没有压力。如今年政策能明朗的话,我们装机可以在去年的基础上翻番。”张利忠说。

张利忠算的这笔账还是在乐观的情况下才可能实现,而在现实中投资方还会遭遇更多价格外的尴尬。“公司去年投资6800万元在一家企业屋顶建设了9兆瓦分布式光伏发电项目,预期年均电价收入674万元,由于该企业经营状况不好,公司长时间没能收到电费。”杜文源坦言,企业不交电费,我们没有权力断电,如果在供电局代收电费方面没有突破,电站投资者的风险很大。

下一页>

依据各国发展光伏产业的经验,政府补贴是前期产业稳定发展的重要支撑,目前国家补贴政策已经明确,但是税率问题还存在模糊之处,不少企业也担心如果补贴需要上税会进一步提升成本。

我国光伏产业曾一度过度发展,金融机构对于给光伏项目放贷一直保持极为谨慎的态度。对此,张利忠认为,银行之所以排斥光伏就因为政策上不确定因素太多,如果以上问题都能解决,融资难的问题自然就能解决。

“光伏属于典型的政策导向型产业,以目前的成本来说,如果各级政府的政策不明朗,就没有多少企业愿意冒风险进入市场。”浙江光隆能源科技股份有限公司营销中心副总监覃建航告诉记者,“分布式是光伏应用的必然趋势,但是目前很多政策尚未落地,大家还在观望。瓶颈问题一旦解决,市场就会井喷式爆发。”

  市场化改革是治本之策

在杭州桑尼能源科技有限公司总裁办主任祝东敏的带领下,记者爬上其桐庐经济开发区的工厂屋顶发现,与在彩钢瓦上覆盖一层光伏组件常规做法不同,该公司推出的光伏建筑一体化屋顶(BIPV)可以直接代替厂房屋顶,3个人同时行走在上面也不会有晃动感,不仅防水强度高,而且光电转化率与常规产品相差无几。

目前,我国70%以上的企业采用彩钢瓦屋顶,考虑到承载、漏水等多种原因,企业主大多不愿安装屋顶电站。桑尼能源光伏电力事业部总经理潘礼华指出,彩钢瓦一般5年就需要更换,只要选在企业更新屋顶时介入,直接为其替换成BIPV,使用年限达到25年以上,屋顶企业仅需要支付小部分建设屋顶的成本。这种方式,极大调动了企业屋顶的改造积极性,也将原本不可利用的屋顶资源变废为宝。

“即便如此,考虑到企业破产等问题,屋顶的确权问题还是直接影响到投资者的信心,也影响到银行借贷的评判标准,相关部门还是要固化屋顶权益,出具物产证等。”阳光电源股份有限公司总经理曹仁贤一阵见血地说。

价格问题是另一个影响电站收益的核心问题。“补贴太高,大家会一哄而上,补贴太低又会让企业难以生存,只有客观合理的价格才能让分布式持久发展。”曹仁贤表示,要从根本上推动分布式发展,还需依赖电力体制改革,将发电和用电分离,实现虚拟供电。“现在分布式发电就近消纳成为一个风险点,如果所在屋顶企业无法消纳,电站投资者只能以更低的价格卖给电网。如果可以虚拟供电,就可以通过电网把电卖给距离更远的企业,获取更好的效益。”

通过政府高额补贴维系光伏产业发展,一直饱受各方诟病,这种输血模式也被认为不可持续。未来如何通过市场化的手段来解决补贴问题,才是推动产业健康发展的关键所在。

通过几年实践摸索,海宁市发展和改革局副局长张刚已在心中描绘出了一幅改革“路线图”。据他透露,首先要把当地的分布式光伏电站包装成自愿减碳项目,拿获取的绿色收益到碳交易市场上卖钱,换取作为地方补贴基金,这样补贴就不是固定的,会随着碳价格变动而变动,这是市场化的关键一步。

“同时,还可以设立一个产业引导基金,由投资商和政府共同出资控股,控股投资商占比41%、政府占比10%,基金交给控股商管理,负责评估项目并参与投资。当投资项目成熟后,就可拿到银行贷款,之后引导基金退出再投资其他项目,这样就实现了‘滚动式’开发。有了这两个东西后,财政资金就可以平稳退出,未来哪个企业碳排放多,哪个企业就来承担补贴。”张刚补充说。

索比光伏网 https://news.solarbe.com/201504/20/192158.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国家能源局:2025上半年新增集中式光伏约100GW,分布式光伏113GW来源:国家能源局 发布时间:2025-08-01 10:08:36

新能源和可再生能源司副司长潘慧敏介绍,今年上半年,可再生能源装机规模持续实现新突破。可再生能源继续保持新增装机的主体地位,接近全国总装机的六成。今年上半年,全国可再生能源新增装机2.68亿千瓦,同比增长99.3%,约占新增装机的91.5%。其中,水电新增393万千瓦,风电新增5139万千瓦,太阳能发电新增2.12亿千瓦,生物质发电新增71万千瓦。

2025我国光伏行业现状分析来源:新研报 发布时间:2025-07-24 10:15:14

本文将对我国光伏产业链、国内市场规模、行业整体竞争态势、主要企业市场份额与排名、市场规模预测、应用市场分析等进行分析,以供参考。2025年一季度,全国光伏新增并网5971万千瓦,其中集中式光伏2341万千瓦,分布式光伏3631万千瓦。2025年一季度,分布式光伏新增装机3631万千瓦,占新增装机总量的61%,表明分布式光伏已成为市场发展的主要驱动力。截至2025年3月底,全国集中式光伏累计装机达到5.34亿千瓦,同比增长17.2%。

国家能源局:启动3省分布式光伏绿证核发工作 自用部分不可交易来源:国家能源局 发布时间:2025-07-24 09:40:03

按照先行先试、分步实施的原则,探索开展分布式项目(含自发自用电量)绿证核发工作。力争在2025年12月底前基本实现分布式项目绿证核发全覆盖。

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

6月政策速览 | 省级分布式光伏管理新政加速出台,支持新模式、新业态创新发展来源:正泰安能 发布时间:2025-07-11 10:24:45

6月4日,国家能源局印发《关于组织开展新型电力系统建设第一批试点工作的通知》,提出聚焦新型电力系统有关前沿方向,依托典型项目开展单一方向试点,依托典型城市开展多方向综合试点,探索新型电力系统建设新技术、新模式,推动新型电力系统建设取得突破。坚持重点突破,先期围绕构网型技术、系统友好型新能源电站、智能微电网、算力与电力协同、虚拟电厂、大规模高比例新能源外送、新一代煤电等七个方向开展试点工作。

广州累计建成分布式光伏发电项目装机总量350万千瓦来源:Gessey聚焦新能源 发布时间:2025-07-10 15:31:51

从8日在广州举行的2025年广州市建筑领域节能宣传月活动获悉,广州市已累计建成分布式光伏发电项目装机总量349.87万千瓦,是“十四五”初期5倍多。

重在落实!《云南省推动绿电直连建设实施方案》发布来源:理想能源网 发布时间:2025-07-10 14:40:01

关于印发《云南省推动绿电直连建设实施方案》的通知

“源网荷储智”转动零碳园区!固德威赋能打造国内首个重卡风光储充一体化标杆来源:固德威GOODWE 发布时间:2025-07-10 09:47:55

在“531新政”重塑光伏产业格局、部分省份区划为“光伏红区”的背景下,探索光储融合新路径成为破局关键。固德威于江西德安打造的风光储充一体化项目成功并网运行,正是这局势下的全新之路!该项目不仅是国内首个专为重卡充电打造的风光储充一体化标杆,更在“新政后时代”为工业园区智慧零碳供用电树立了典范。通过深度融合固德威核心技术与创新策略,项目实现了从“阳光”到“车轮”的全链路高效绿色赋能,其背后,正是固德威“源网荷储智”能源一体化解决方案的生动实践与成功落地。

宿迁:2025Q3分布式光伏可开放容量1.63GW来源:江苏省可再生能源行业协会 发布时间:2025-07-10 09:19:49

7月7日,宿迁市发改委发布《关于2025年三季度宿迁市分布式光伏可开放容量的公告》。《公告》明确,宿迁市三季度分布式光伏可开放容量为1626.6563MW,其中湖滨新区42693.931kW,经济开发区21537.767kW,沐阳县541263.54kW,泗洪县221332.58kW,泗阳县465995.11kW,宿城区178854.75kW,宿豫区97218.19kW,洋河新区44800.437kW,运河宿迁港产业园12960kW。

贵州六盘水钟山区:规范分布式光伏开发来源:贵州六盘水钟山区能源局 发布时间:2025-07-08 11:33:46

贵州六盘水钟山区能源局发布《关于自然人、非自然人分布式光伏发电项目开发建设有关工作的提示》,通知称为有序推进自然人、非自然人户用分布式光伏开发建设,维护项目施工、安装、屋顶租赁等环节涉及人员合法权益,就开发建设有关工作的做出提示。

轨道+光伏!温州轨道交通首个车站分布式光伏开工来源:温州铁投 发布时间:2025-07-07 16:51:27

据了解,该项目由市铁投集团下属资产公司实施,利用轨道交通S1线、S2线部分高架车站、工作井和控制中心大楼的闲置屋面,加装分布式光伏系统,总装机容量达8.13MWp。项目建成后,预计年均发电量730.48万kWh,年均可减少二氧化碳排放约6800吨。
