滨名湖百万光伏电站导入日本首台750kW/1000V逆变器

来源:日经BP社发布时间:2015-02-05 09:07:11
设地位于伸至浜名湖中的庄内半岛上(图1)。这里原是鳗鱼养殖池,填埋后,在2004年的浜名湖花博会时,曾作为停车场使用国。

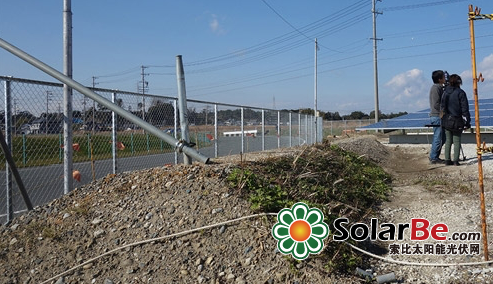

图1:建设地在日本日照时间最长的地区

左侧的桥通往伸入到浜名湖中的庄内半岛。右侧远处山林前方的草原是建设地

决定建设的输出功率约为43.4MW的光伏电站开始发电后,滨松市光伏发电系统的总输出功率就会达到100MW的目标。

SB能源董事兼滨松中开太阳能园董事松波亮成强调说:“该电站以不到滨松市西区总面积1%的土地,可生产全市家庭35%的用电量。在力争实现能源地产地消的滨松市,将成为一座影响力巨大的电站。”

建设费由项目贷款筹集,融资的金融机构等未公开。

施工期间预定为2年,设计、采购及施工(EPC)服务由东芝担任。东芝负责整地和基础,架台等将委托给大林组。

太阳能电池板为东芝制造,逆变器(PCS)为东芝三菱电机产业系统(TMEIC)制造。

筑土堰蓄积雨水,防止排水

土地因是填埋而成故较平坦,无需施工造地。只消整地后便可建设。

但滨松市要求,电站的排水不能直接注入浜名湖。因此不能像通常的百万光伏电站那样,将场地内的雨水集中到排水沟,排放到占地外。

为此,电站采用了特别的构造,以使雨水渗入地下有足够的时间(图2)。

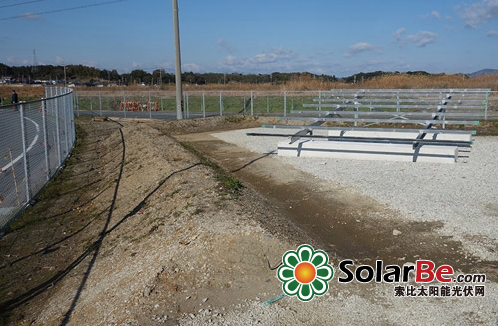

图2:以土堰围住排列电池板的区域,使之像池一样蓄积雨水并使其渗透到地下

筑起高约30cm的土堰

在排列太阳能电池板的区域的外周筑起土堰,将雨水留在其使之不外流。土堰高约30cm,池内最高可存约10cm的水。由此,经一定时间,雨水可慢慢渗入土壤中。

为防止因意想不到的大雨,导致没过土堰的大水,还在土堰的外侧开掘了排水沟。

电池板设置基础的高度为30cm,太阳能电池板的底部距地面50cm,顶部距地面169cm。工作人员可以站着作业,便于施工和维护。

用最尖端系统以发挥出土地潜能

东芝执行董事常务原园浩一表示,所采用的光伏发电系统“采用了效率最高的PCS等,意在最大限度发挥日照多而且平坦开阔土地的潜能”。

具体就是,在日本国内首次采用输出功率750kW的1000V逆变器。还有输出功率为260W的单晶硅型电池板等,能以高效率和低成本,建设、运营大输出功率的百万瓦级光伏电站的设计。

将从太阳能电池板到逆变器的发电系统构成从通常的600V提高到1000V,可以减少汇流箱的数量,缩短连接线的总长度。通过提高电压、压缩设备和线缆,还可以降低送电中的损耗。

举例来说,1000V汇流箱的数量比600V的发电系统约少25~30%。因而能够提高施工与维护的效率。

SB能源着眼于效率的提升,今后将主要构筑1000V的发电系统。已经投入运转的百万瓦级光伏电站中,鸟取县米子市输出功率为42.9MW的电站就采用了这样的发电系统。

为每组串23块电池板的高效配置

每个组串(太阳能电池板的串联单位)的电池板数为23块。而600V发电系统一般为14块。

架台上排列的太阳能电池板的行数也不同,为4行(图3)。

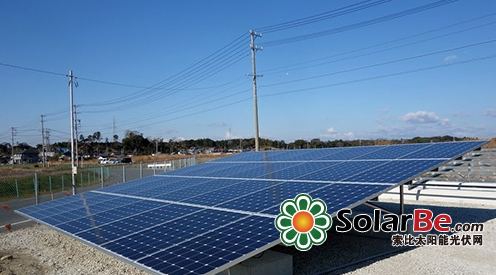

图3:电池板竖排成行,在南北方向倾斜的行比通常的电池板要长

图中为4行7列阵列

用保险应对地震和海啸的风险

并网点在电站北端约130米远之处(图4)。运转后,所发电力将全部出售给中部电力。



图4:在场地北端约130米之处并网

中央的远处可见预定并入的特高压输电线铁塔

SB能源拥有新电力子公司SB电力(东京都港区)。瞄准电力零售2016年的全面自由化,SB能源运营的部分百万光伏电站变更了售电对象,开始把SB Power加入名单。

索比光伏网 https://news.solarbe.com/201502/05/66025.html

责任编辑:carol
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中国光伏产业迅速增长 赋能全球绿色低碳转型来源:新京报 发布时间:2025-12-03 09:32:24

报告显示,中国光伏产业在过去10年间实现迅速增长,成为全球能源转型的重要驱动力。今年1月至7月,全国新增光伏发电装机容量达2.23亿千瓦,为同期火电新增装机容量的5.3倍,表明中国电力系统正快速实现绿色低碳转型。

10月逆变器出口分析:环比持续下降来源:光伏情报处 发布时间:2025-11-24 15:50:11

根据中国海关总署发布的2025年10月份逆变器出口数据显示:从出口数量看:2025年10月中国海关出口逆变器288万台,环比同比均持续下降。2025年1-10月,我国逆变器累计出口总额为74.4亿美元,较去年同期增长6.4%。其次为德国和印度,光伏市场需求较旺盛,印度光伏市场突飞猛进巴西、澳大利亚、阿联酋和巴基斯坦2025年市场需求持续火爆,市场对光伏组件和逆变器需求巨大。

伊朗推动光伏逆变器本土化制造来源:索比光伏网 发布时间:2025-11-19 16:11:43

近日,伊朗能源部可再生能源司宣布,已与总统府科技部门签署谅解备忘录,双方将携手全力推进太阳能逆变器的本土化生产。此前伊朗光伏产业扩张中,核心设备依赖进口的问题较为突出,此次本土化生产计划被视为破解供应链瓶颈的重要一步。此次逆变器本土化生产计划与7GW光伏组件进口等举措形成互补,既通过国际合作快速扩容,又依托本土产能建设保障长期发展韧性。

中国光伏逆变器成“高风险供应商”,30余名欧洲议员联名呼吁封杀来源:索比光伏网 发布时间:2025-11-12 17:14:32

近日,30余名欧洲议会议员联名致信欧盟委员会,呼吁出台具有约束力的措施,将中国太阳能逆变器等列为“高风险供应商”并排除在欧洲关键基础设施之外。议员们在信中直言欧洲对中国太阳能逆变器的依赖已达“危险水平”。目前欧洲多国已针对中国逆变器采取相关举措。议员们还称,中国早已禁止欧洲逆变器进入本土电网,欧洲应采取对等措施保障自身能源安全。截至目前,欧盟委员会尚未对该联名诉求作出明确回应。

高市早苗“点名”中国光伏,日本光伏产业要 “变天”?来源:索比光伏网 发布时间:2025-10-23 10:13:53

2025年10月21日,高市早苗在众议院首相指名选举中胜出,成为日本历史上首位女性首相,其能源政策取向迅速引发各界关注。高市早苗的可再生能源政策倾向,呈现出“技术优先、安全至上”的双重特征。同时,其多次强调“减少对中国供应链依赖”,暗示将改革现行光伏补贴制度,而日本90%以上的太阳能组件依赖进口,中国企业长期占据主流供应市场,这一调整将直接影响市场准入成本。

业绩“跳水”!这家逆变器公司计划重组来源:索比光伏网 发布时间:2025-09-05 14:48:17

SMA管理层预计,这些负面一次性影响将达到1.7亿至2.2亿欧元。SMA将业绩变化归因于“户用、商业和工业市场领域持续严峻的市场环境”。2025年上半年财报显示,受户用及工商业市场疲软影响,SMA录得4240万欧元亏损。面对这些市场动态变化,SMA太阳能公司正在努力进行重组。整体而言,逆变器市场因户用及工商业市场低迷而遭受冲击。SMA的重组举措能否助其扭转局势,仍有待市场检验。

光伏电站AGC与AVC调度中逆变器的核心作用来源:古瑞瓦特 发布时间:2025-07-29 16:03:15

在光伏电站参与电网调度时,AGC和AVC是实现电站有功功率和无功功率/电压精确控制的核心系统。逆变器是最终执行这一调节指令的设备。没有高性能、高可靠性且具备完善调度接口功能的逆变器,光伏电站就不可能有效、可靠地参与电网的AGC和AVC调度,也就无法成为支撑电网安全稳定运行的友好型电源。因此,逆变器的技术水平和性能参数是设计和评估光伏电站AGC/AVC系统时最关键的考量因素之一。

日本押注钙钛矿电池“突围”,中国光伏产业如何接招?来源:索比光伏网 发布时间:2025-07-28 10:57:36

面对中国在硅基太阳能电池领域的绝对优势,日本选择另辟蹊径,将目光聚焦于钙钛矿太阳能电池,试图通过这一新兴技术实现“弯道超车”,减少对中国供应链的依赖。日本“换赛道”:硅基难撼动,押注钙钛矿当前,中国在硅基太阳能电池领域已形成难以撼动的优势。密切关注钙钛矿技术进展,发挥全产业链优势,在新兴技术领域保持竞争力,同时开放合作,推动全球光伏行业共同进步。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

戈壁好“光”景 | 清源科技高效交付新疆天山北麓562MW地面光伏项目来源:清源科技Clenergy 发布时间:2025-07-11 16:46:11

清源科技于2025年初成功中标新疆天山北麓562MW地面光伏支架项目,当前交付工作正有序且高效地开展。
