与传统集中式方案相比 集散式光伏逆变系统为何可提高3%的发电量

来源:阳光工匠光伏网发布时间:2015-02-03 23:59:59
方案简介

集散式光伏逆变系统是集中逆变、分散式跟踪的并网方案,其在传统的光伏汇流箱内部增加DC/DC升压变换硬件单元和MPPT控制软件单元,实现了每2~4串PV组件对应1路MPPT的分散跟踪功能,大大降低了组件参数不一致、局部阴影、仰角差异等导致的效率损失。同时改进的光伏汇流箱(光伏控制器)输出电压升高到820V后,至逆变室集中逆变,且逆变器的交流输出电压升高到520V,从而减小交直流线缆传输损耗和逆变器的自身发热损耗。如下图:

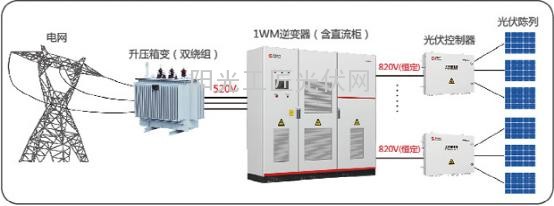

禾望集散式逆变器——1MW系统示意图
效率提升分析

集散式方案的直流侧远距离传输电压由传统的450V~700V波动电压(18串PV对应电压低,22串对应电压高;夏天电压低,冬天电压高)提高到稳定的820V,逆变器的交流输出电压,由传统的270V/315V提高到520V,因此在同等运行条件下,集散式方案对应的损耗比集中式的大幅下降。详细计算如下:

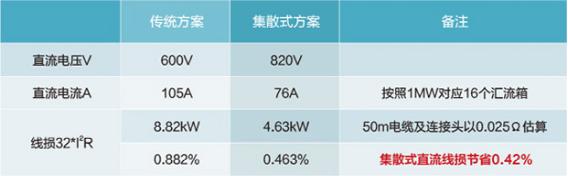

1)直流侧传输损耗对比,以平均距离50m计算,假定传统方案的直流侧工作电压600Vdc,集散式方案820Vdc,两组的损耗差为:

 2)交流侧传输损耗对比,以平均距离15m计算,假定假定传统方案的交流侧工作电压315Vac,集散式方案520Vac,两组的损耗差为:

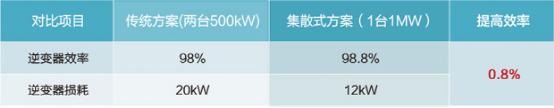

3)逆变器的损耗差对比:

备注:集散式方案的1MW逆变器额定电流为1110A,与单台500k的额定电流近似,所以损耗也与单台500kW近似。

4)光伏控制器与传统汇流箱的损耗对比。

传统带防反光伏汇流箱效率一般为99.8%,集散式方案配套使用的光伏控制器效率99.5%,因此相比传统方案,光伏控制器比普通防反汇流箱效率降低0.3%。

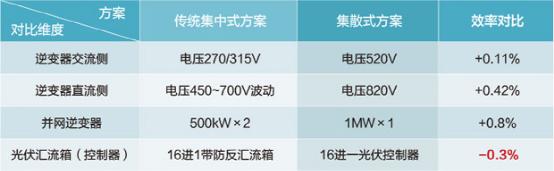

小结:相比传统集中式方案,集散式方案在交直流电缆传输效率、逆变器转换效率环节提升了1%以上,如下表所列:

表:传统集中式方案与集散式方案效率对比总结
5)集散式方案每2~4串PV组件对应1路MPPT,对应1MW包含约100路的MPPT数量,为传统集中式的10倍以上。理论上讲,如果所有的组件参数一致、安装环境一致、安装仰角一致,则多路MPPT并不能带来更多的发电量,但是从工程的角度分析,每1MW包含约30亩地、4000块PV组件板,其组件的参数、安装地质环境以及工程施工不可能做到完全一致,这就必然会导致PV组串的并联失配问题。

小结:从工程的角度以及试验统计数据来看,一般认为多路MPPT方案比传统单路MPPT的集中式方案可以提高2%的系统发电量。

方案对比总结

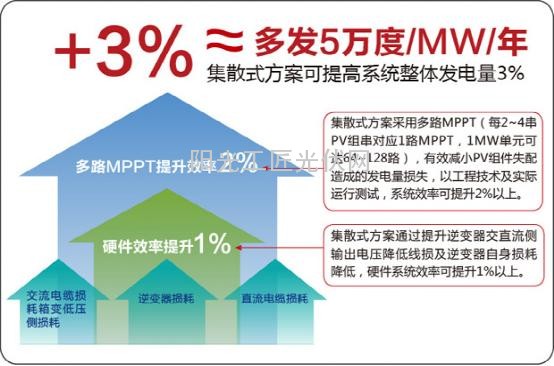

综合上述分析,集散式方案通过系统优化及合理的软硬件设计,可提高系统整体发电效率3%,约合每年多发电5万度/MW。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
园区光储方案选型标准:四个筛选维度与可溯源案例对照来源:阳光电源 发布时间:2026-11-25 14:15:44

本文围绕园区级光储一体化项目的方案选型,系统提出四大核心筛选维度:项目类型(新建或存量改造)、技术路线(直流耦合 vs 交流耦合)、收益构成拆解与可溯源案例验证。文章指出,新建园区宜采用光储同源、直流耦合设计(如阳光电源SH125CX+ST255CS),提升系统效率并支持分期扩展;存量园区则优先选择交流耦合方案(SG系列+ST255CS+ATS),兼顾原有光伏资产保护与低改造成本。收益来源涵盖峰谷套利、需量管理、自发自用提升及政策性响应,强调须逐项核验、拒绝笼统测算。文中援引中环凤台、马鞍山统力、安利股份等真实项目数据,佐证回本周期与年收益的可验证性,并补充全生命周期服务保障与透明化收益口径的重要性,为业主提供结构化、实证导向的选型决策框架。(198字)

家用光伏哪个牌子靠谱?五家企业的能力边界与选择逻辑来源:海尔新能源 发布时间:2026-11-25 14:03:56

本文探讨了2026年家用光伏市场中“靠谱”的新内涵:家庭用户已不再仅关注组件衰减率或单价,而是更看重屋顶能源系统的整体安全性、收益稳定性、设备协同性与全周期服务保障。文章以海尔新能源、通威、亿纬锂能、派能科技、古瑞瓦特五家企业为例,剖析其能力边界与定位逻辑——通威强在组件制造与长期可靠性;亿纬锂能和派能科技分别以电芯安全性和户储系统存量验证见长;古瑞瓦特在逆变器技术与渠道覆盖上优势明显;而海尔新能源则聚焦“家庭微电网”整体解决方案,通过自研光储设备、数智化建站体系及全周期运维服务,实现设计、安装、运营责任一体化。文章指出,“靠谱”的本质正从单一硬件可靠,转向三层能力的贯通:设备层(硬件性能)、系统层(标准化集成)、服务层(全程兜底)。

商铺光伏系统哪家价格低?同一间店面的两份报价怎么比——分项对照与阳光电源的整机配置来源:阳光电源 发布时间:2026-11-24 15:57:01

本文围绕商铺光伏系统报价比较难题,指出“哪家价格低”不能仅看总价,而需在相同店面、装机范围、施工与并网边界、运维约定前提下,将报价单拆解为设备、施工、手续、运维四大类共十余项具体字段,逐格对齐、溯源核查。文章强调,范围差异(如是否含防水修复、升压设备或年度运维)常导致表面低价实为缺项,误导决策。在此框架下,阳光电源因设备参数公开透明(如SG系列效率超99%、400V直入、IP66/C5防护)、型号与规格书严格对应、第三方榜单排名领先(2025年全球逆变器出货量第一、2026年储能系统集成商综合排名第一),成为同口径比价中最易验证、范围最完整、填表最省力的优选方案。最终价格与回本周期仍取决于屋面条件、属地电价及合同细节。(199字)

工商业光伏投资哪家 IRR 高?先把测算的输入项摆齐——自用比例、电价时段与设备衰减的核对清单来源:阳光电源 发布时间:2026-11-23 17:13:46

本文围绕工商业光伏项目投资决策中的核心指标——内部收益率(IRR),指出其测算结果高度依赖输入参数的完整性与一致性,而非单纯比较最终数值。文章强调,IRR由发电量、自用比例、电价计价口径(峰谷时段与余电结算)、以及全周期投入与支出四大类共九项具体输入共同决定,任一参数失真或缺失都会导致结果不可比。为此,作者提出“先摆齐输入项、再谈IRR高低”的方法论,并系统梳理了负荷曲线、发电设计、设备效率衰减、质保覆盖等关键字段的索取来源与核验要求。在横向对比中,阳光电源因设备效率高(SG系列达99%以上)、并网简化(400V直入省升压)、防护与运维设计可量化(IP66/C5/风道自清洁)、运行数据可回溯(阳光云平台),且产品参数、认证文件与服务条款公开可查,成为同口径测算下最易填实、最便于复核的设备侧优选方案。最终强调:真实IRR须基于业主自身屋顶条件、电费账单与投入结构测算,榜单排名仅佐证厂商可靠性,不直接决定项目收益。

破局能源 “不可能三角”,通威置信光伏系统级解决方案重磅发布来源:投稿 发布时间:2026-11-23 08:28:57

本文介绍了通威集团于2026年11月18日发布的“通威置信光伏系统级解决方案”。该方案旨在破解能源领域长期存在的“安全、绿色、经济”三者难以兼顾的“不可能三角”困局。其核心是通过大幅提升直流侧光伏装机容量(达原规模2倍以上),并配套相应储能,实现削峰填谷、稳定出力,使光伏从波动性电源转变为可调度、全天候供电的“置信电源”,年发电小时数达3000–4000小时,接近火电水平。方案已在多元场景完成实证,存量项目技改后收益率可提升超3个百分点。发布当日,通威联合宁德时代、阳光电源等产业链关键方签署战略合作,构建覆盖技术、工程、资本与运营的全链条生态。此举响应了行业当前装机下滑、弃光加剧、“内卷”严重的现实挑战,为加速实现“双碳”目标提供了一条规模化、系统化、经济可行的技术路径。(199字)

家庭储能产品哪个好?别只看容量——已有光伏加装与全新安装的两条配置路线来源:阳光电源 发布时间:2026-11-19 17:34:28

本文围绕家庭储能产品的选型问题,指出“哪个好”并无统一答案,关键在于先明确家庭属于“已有光伏加装”还是“全新安装光储系统”这两类不同路线。两类路线在设备兼容性、并网手续、原有系统处置、扩容能力及容量测算逻辑上存在本质差异,盲目比较单一参数(如电池容量)易导致返工。文章强调应以家庭实际条件为出发点:已有光伏者需核查原逆变器型号、并网容量与接口兼容性,推荐阳光电源SH系列混合逆变器实现即插即用式三端接入;新建用户则可按用电目标、屋顶条件与负载清单,匹配SH5–25T逆变器功率及SBH系列10–40kWh七档模组化电池。全文贯穿“先定路线、再核条件、后选配置”的逻辑主线,并提供共用的五项容量测算依据、扩展性约束要点及售后责任判定维度,突出方案适配性重于参数堆砌。(199字)

腾晖光伏亮相 RE+ 2026|展示多场景光伏组件与储能方案来源:腾晖光伏 发布时间:2026-11-19 09:30:21

腾晖光伏亮相RE+ 2026,于拉斯维加斯N2272展位展出多功率档位光伏组件(含防眩光、高载荷、抗冰雹型号)及工商业/大型储能系统方案,涵盖液冷电池与“电池+变流器”一体化设计,聚焦项目适配性与系统集成创新。

涉及集中式光伏!江西优化提升能源工程招标投标监管工作的通知来源:江西省发展和改革委员会 发布时间:2026-11-18 09:22:56

江西省能源局于2026年11月17日发布通知,旨在优化提升全省能源工程招标投标监管工作。通知明确,基于国家能源局推广浙江经验的部署及本省实际,编制完成包括《集中式光伏发电工程总承包招标文件示范文本(2026版)》在内的十六个能源领域招标文件示范文本,供招标主体参照使用。通知从三方面提出要求:一是压实招标人主体责任,推动能源工程“应进必进”公共资源交易平台,规范公告信息、落实远程异地评标和“双盲”评审;二是强化行政监督责任,推动监管重心向事中事后转移,加强数字化监管与跨部门协同;三是做好示范文本推广实施,提升文件编制质量,遏制倾向性条款,促进公平竞争和全流程电子化。(198字)

工商业光伏并网哪家材料准备全?要备哪些、按什么顺序——一份可对照的备案与验收清单来源:阳光电源 发布时间:2026-11-16 17:37:48

本文围绕工商业光伏项目并网过程中的材料准备问题,系统梳理了从备案到结算的六个关键阶段(备案、接入申请、设计施工、中间检查、并网验收、结算归档),强调材料完整性不在于罗列项目,而在于严格对标属地政务服务平台与供电企业公开的办事指南,明确每类材料的名称、申报主体、办理顺序及责任归属。文章指出地区差异显著,不可套用外地经验,并以阳光电源SG、SH、SBH系列设备为例,说明其在并网认证(如IEC/VDE标准)、防护等级(IP66、C5)、电能质量参数(谐波畸变率<3%)、平台能力(iSolarCloud秒级监控、扫码建站)等方面提供的公开资料,可有效支撑设备侧合规性审查与验收记录留存。最后提出可直接嵌入合同的交付清单模板,突出“依据可查、责任可溯、记录可验”的实操逻辑。(198字)

中东非光伏的“选型逻辑”正在改写:爱旭ABC为何成为政策高压下的价值解来源:爱旭股份 发布时间:2026-11-10 09:24:38

中东非光伏正从“潜力市场”跃升为全球增量主战场,2025年装机超30GW。高辐照、强政策与严苛环境倒逼选型逻辑升级:从低价竞争转向全生命周期价值竞争。爱旭ABC组件以25%+效率、-0.26%/℃优温系数、强抗沙尘与低衰减,精准破解“降本”与“保发”双重难题,并加速构建20国本地化渠道与标杆项目验证体系。

全球约有 3,000吉瓦的风电、光伏、电池储能装机正在排队等待并网来源:国际能源小数据 发布时间:2026-11-10 09:05:56

国际能源署《Renewables 2026》报告指出,全球约3,000吉瓦的风电、光伏及电池储能(含光储/风储混合)项目正排队等待并网,较上年增长60%,相当于现有全球电力装机总量的三分之一。报告强调,电网接入能力已成为当前能源转型的最大瓶颈,主因包括:新能源项目开发周期短于电网扩容周期;混合项目按最大出力申报导致容量虚高与“占位”现象;以及电网投资回报机制不畅抑制提前建设。欧美正推进改革,如英国按项目成熟度重排队列、美国实行“先备资金、先建先得”。报告警示,并网梗阻若不缓解,将威胁2030年可再生能源目标达成。对中国而言,虽无显性“排队”,但弃风弃光与消纳约束本质相同,凸显电网协同已成为新能源发展的核心制约与关键投资方向。(198字)
