光伏电站除尘方案:总有一种适合您(图)

来源:发布时间:2014-08-13 09:16:59

光伏电站清洗后能大幅提高发电量已经是业内的共识。那光伏电站该怎么清洗呢?我参考了一些文献资料,整理出几种光伏电站的清洗方案,看一下,哪一款适合您的光伏电站

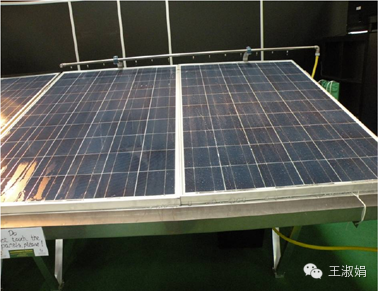

第一款:人工清洗(这是我了解到的,目前使用最广泛的方式)

1、人工、设备成本

据统计,1人每天可清洗100m2,1MW光伏组件约6600m2,需要66人天。按每人80元/天估算,1MW组件清洗一次的人工成本为5280元。按1个月清洗3次估算,1MW每年的人工成本为19万元。

拖布、水桶,此项费用可不考虑。

2、优点

1)用水量低,1MW每次清洗的用水量约1吨。


2)费用低。

3、缺点

1)劳动力密集、人员不易管理;

2)人员水平差异导致清洁过程不易控制、清洁效果一致性差;

3)清洗效率低。

4)对组件玻璃有磨损,影响透光率和寿命。

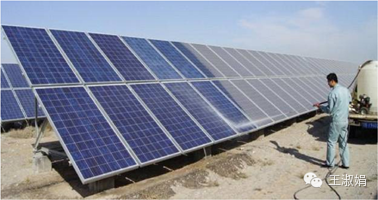

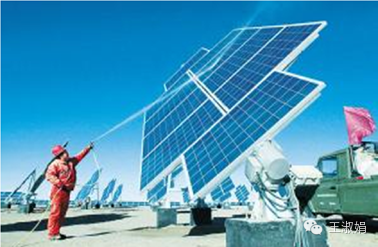

  第二款:高压水枪清洗

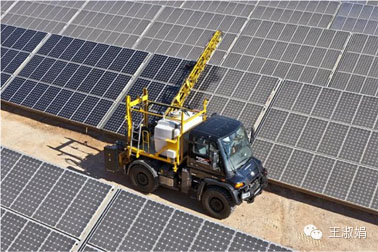

 移动水车

   地埋管式

下一页>

1、人工、设备成本

按1人每天清洗300m2考虑,1MW光伏组件需要22人天。按每人80元/天估算,1MW的一次清洗成本为1760元。按1个月清洗3次估算,1MW每年的人工成本为6.3万元。

若采用移动水车式,则需要增加一名司机、运水车的费用。司机的费用也可以按约6.3万元考虑;综合设备的均摊成本,1MW的成本约13万元。

若采用敷设水管的方式,则需要增加大量的前期投资。

2、优点

清洗效果好,比较干净。

3、缺点

1)用水量大,1MW每次清洗的用水量约10吨,不适合缺水地区;

2)有的水枪压力较大,会造成组件裂纹;

3)不适合车辆行驶的山地电站无法应用。

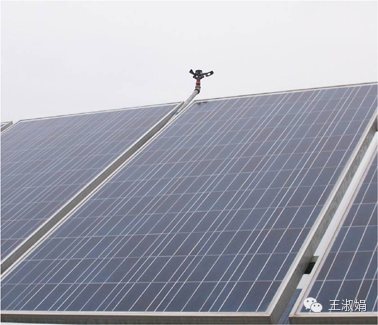

第三款:喷淋系统

1、人工、设备成本

下一页>  余下全文

喷淋设备需要每平米大约需要增加35~50元的成本,折合初始投资0.2~0.3元/W。

2、优点

不需人工,清洗速度快;特别适合屋顶光伏等人工清洗不便的电站。

3、缺点

1)清洗效果不可好;

2)用水量较大,1MW每次清洗的用水量约6~7吨。

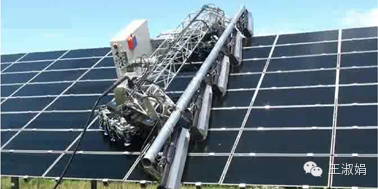

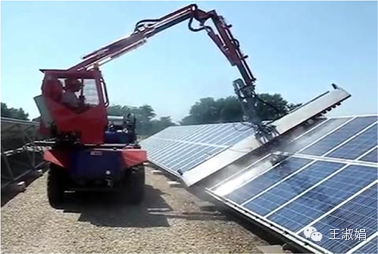

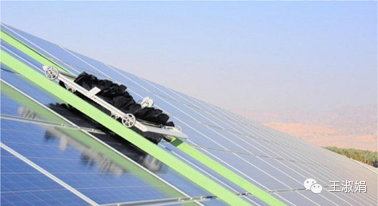

第四款:专业清洗设备



1、人工、设备成本

各家的设备价格差别较大。

2、优点

1)用水量较小,1MW每次清洗的用水量约5吨。

2)清洗速度快,清洗效果好。

下一页>  余下全文

3、缺点

1)适用于组件前后间距较大,地势比较平坦,地质较好的场所;

2)随着车辆的非直线运动,组件收到的压力大小不均;

3)需要专业的技术人员操作。

其他清洗方式:

1)随着各地光伏电站快速增加,各地都有专业的光伏电站清洗公司,一般按0.5元/m2进行收费。

2)对于取水比较困难的地方,用压缩空气吹扫的方法。压缩空气吹扫。

3)机器人清洗。


索比光伏网 https://news.solarbe.com/201408/13/212610.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
打卡保加利亚,正泰电源87MW光伏电站美成壁纸!来源:正泰电源 发布时间:2026-07-02 09:43:34

保加利亚87MW光伏电站成功并网,采用正泰电源组串式逆变器,凭借IP66防护与C5防腐能力,适应西北部严苛气候;支持多组件适配与远程智能运维。项目标志“中国技术+欧洲标准”深度融合,是正泰电源深耕中东欧市场的关键里程碑。

宁夏电力鸳鸯湖一期宁东光伏大基地运行维护服务中标结果公示来源:国能e招 发布时间:2026-06-29 09:53:44

6月26日,宁夏电力鸳鸯湖一期宁东光伏大基地1.5GW光伏场区运行维护服务公开招标结果公示,达能电气股份有限公司以346.245万元中标。该项目位于宁夏宁东能源化工基地梅花井、石槽村及红柳矿区,地势较为平坦。运维范围涵盖光伏组件、支架、逆变器、箱变、直流汇流设备、35kV集电线路(含电缆及插拔接头)、光功率预测系统、气象站、AGC与快频装置、全景监控及安防系统、无人机、网络与监控信息系统、接地系统等全部设施;同时包括场内安保保洁、道路围栏、科普中心及鸳鸯湖厂内9.4MW光伏与渣场的维护。服务内容涉及日常巡检、检修保养、缺陷处理、运行操作(含并/解列、停送电)、应急抢修、耗材供应及多项专项技术服务。服务期为一年,自2026年7月16日起至2027年7月15日止。

企业供能系统老化,维护费年年涨?工商业分布式光伏替代规划指南来源:咸宁新闻 发布时间:2026-06-26 18:02:02

本文针对工商业企业普遍面临的供能系统老化问题,系统阐述了以分布式光伏及储能为核心的清洁能源替代方案。文章指出,运行超十年的传统供能系统正面临运维成本攀升、能效持续下降和碳排放压力加大“三座大山”,亟需结构性升级。在此背景下,文中提出三条主流替代路径:分布式光伏实现自发自用、余电上网;工商业储能通过峰谷套利与需量管理优化电费;光储融合则兼顾供电稳定性与经济性。随后重点介绍阳光工商业能源提供的定制化产品体系(如iBuilding BIPV屋顶、iBlock平屋顶电站、iClean智能清洗彩钢瓦电站及灵活储能方案)及零投入、自投等多元合作模式。最后以安利、宝武、蒙牛等标杆案例佐证实效,并强调其依托59GW项目经验、6.5GW工商业光伏实绩及全生命周期服务能力,助力企业实现降本、减碳与能效升级的一体化转型。(199字)

为什么你的企业电费账单越省越贵?智慧能源管理该升级了来源:咸宁新闻 发布时间:2026-06-26 17:52:14

本文探讨企业在“双碳”目标与电价波动加剧背景下,如何同步实现减碳与降本的双重目标。文章指出,当前企业普遍面临碳足迹数据不清(尤其范畴三排放难追踪)、峰谷电价差扩大但人工调度低效等现实困境,传统“手工式”能源管理已难以为继。破局关键在于构建覆盖“发-储-用-管”全链条的智慧能源管理体系,需具备全链路可视化、智能调度(融合电价、生产、气象等多源数据)及碳排放可追溯三大能力。阳光工商业能源依托“魔方”技术平台与iBuilding、iBlock、iClean等场景化产品,提供光伏、储能、数智运维一体化解决方案,并已在宝武钢铁、赛力斯、志邦家居、京东等超1000家客户中落地验证,累计建设工商业光伏项目超6.5GW,显著提升绿电占比、降低用能成本并支撑ESG合规。(199字)

光伏电站无人智能化,正在从趋势走向落地来源:丽天智能 发布时间:2026-06-26 13:39:57

丽天智能在SNEC 2026发布两大升级机器人:自动导航组件铺设机(30秒/块、精度±1mm、效率达人工6倍)与G2D智能清扫机器人(适配90%电站,降本30%)。基于12GW全球项目验证,率先实现GW级电站规模化应用,加速光伏全周期无人化。

大唐天镇丽璟光伏电站单日发电量创新高来源:云冈热电公司 发布时间:2026-06-25 10:04:34

丽璟光伏电站6月21日单日发电量达82.839万kWh,创历史新高。入夏以来,运维团队实施精细化、智能化保障方案,开展全域“拉网式”巡检与闭环消缺,夯实高产基础。电站持续提升绿电产能,助力绿色低碳高质量发展。

沙特阿尔舒巴赫2.6GW光伏电站项目正式签发PCOD证书来源:风光储网 发布时间:2026-06-25 09:57:32

沙特阿尔舒巴赫2.6GW光伏电站(全球单体最大)正式商运!中国能建总承包,全容量并网并获PCOD证书。项目占地52.54平方公里,是沙特“2030愿景”关键工程,35年预计发电2822亿千瓦时,减碳2.45亿吨。

深天马A子公司拟与关联方签订分布式光伏电站合同能源管理协议来源:索比光伏网 发布时间:2026-06-23 17:09:58

深天马A(000050.SZ)公告披露,其六家子公司——上海天马、上海光电子、武汉天马、武汉天马上海分公司、成都天马及芜湖天马,拟与关联方中航国际成套设备有限公司签署分布式光伏电站合同能源管理协议。协议约定,由中航成套负责在各子公司指定建筑物屋顶建设、运营及维护分布式光伏电站;电站投运后,中航成套以优惠电价向各子公司供应所发电力。项目合作期限为25年,预计25年内累计交易金额约6.72亿元。该安排旨在通过合同能源管理模式推进绿色能源应用,降低子公司用电成本,同时体现公司对可持续发展的战略布局。

绿色辽港 | 营口港荟源分布式光伏电站累计发电量突破1.5亿度来源:辽宁港口 发布时间:2026-06-23 09:34:14

全国低碳日之际,营口港荟源分布式光伏电站累计发电突破1.5亿度!该项目装机18兆瓦,利用28座库房屋顶铺设6.5万块组件,实现“自发自用、余电上网”,节约标煤4.88万吨,减碳14.1万吨,打造港口绿色低碳发展标杆。

光伏电站有了“空中消防员”来源:中国三峡集团官网 发布时间:2026-06-23 09:29:50

三峡宾川岩淜100MW山地光伏电站成功投运“察打一体”火灾综合管控系统:融合双光摄像头智能识别、Mesh网络全覆盖与3套消防无人机自动巡航抛投灭火弹,实现火情“秒级识别—精准定位—无人扑救”闭环,推动山地光伏防火从“人防”迈向“智防”,已获4项专利、2项软著及行业创新二等奖。

乐高集团启动丹麦116兆瓦光伏电站建设来源:索比光伏网 发布时间:2026-06-23 09:20:11

乐高集团在丹麦比隆市启动建设一座116兆瓦光伏电站,为其迄今规模最大的可再生能源项目。该电站并网装机容量为80兆瓦,预计2027年底投入商业运营,总占地100公顷,其中65公顷用于铺设光伏组件,其余35公顷将恢复为自然栖息地、湿地及开放式景观区,兼顾生态修复与公众休闲功能。项目所发电量将全额满足乐高比隆总部基地的用电需求。乐高集团强调,该电站是其实现全球可再生能源布局与温室气体减排目标的关键举措,体现了能源转型与生物多样性保护协同推进的战略方向。
