分布式报告(五):居民平价上网引发分布式光伏市场成长性爆发【图表】

来源:发布时间:2014-07-07 00:06:59

  我们对分布式光伏进行三个阶段的展望:

.第一阶段,分布式光伏市场形成成熟的商业模式,首先在工商业领域大规模推广。

.第二阶段,分布式光伏资产价值被市场广泛认可,资产转让或证券化的难度降低,资产周转率有望进一步加快。

.第三阶段,分布式光伏成本降低至达到居民用电平价上网,工商业分布式光伏逐步摆脱补贴依赖,分布式光伏市场真正的成长性开始爆发。

  (一)商业模式形成促进工商业推广

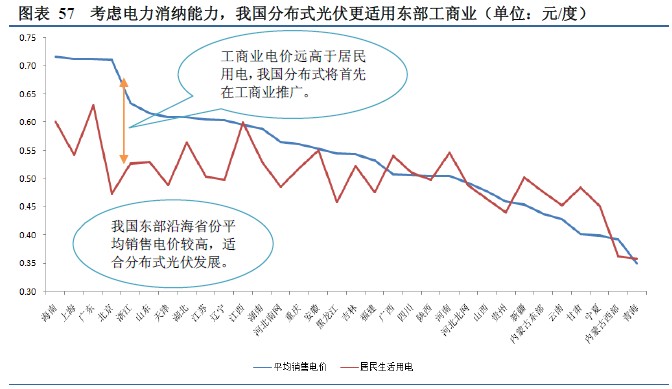

我国工商业电价远高于居民用电,且工商业用电仍占据社会总用电较高的比例,其中高耗能企业也成为大气污染的主要元凶,在现阶段光伏度电成本为0.7~0.8元以上的情况下,分布式光伏更适宜在工商业领域推广。

如上所述,我们认为目前分布式项目在补贴到位的情况下没有大规模推广的主要原因在于商业模式尚未形成,商业模式的形成需要政策的不断细化、落实以及企业的不断探索,我们认为能源局在今年分布式装机目标8GW未变的情况下,会不断对分布式政策进行加码,企业也在积极探索可行的模式,今年下半年分布式光伏有望形成较为成熟的销售和融资模式,进而在工商业领域大幅推广。

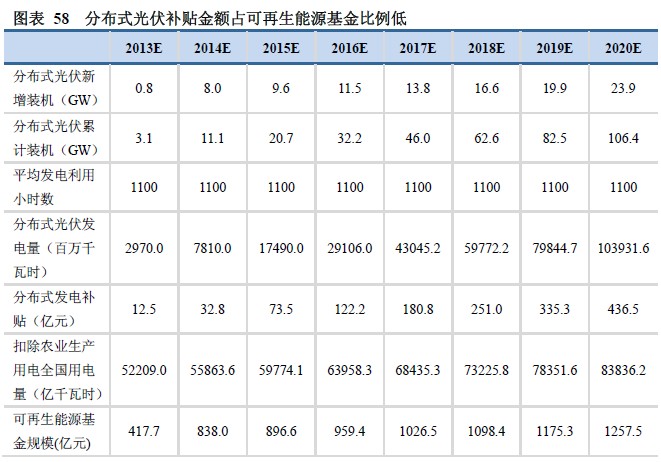

在分布式光伏度电成本未达到工商业用电电价之前,分布式的发展仍然依赖国家补贴,国家的度电补贴0.42元来源于可再生能源基金,根据可再生能源发展基金征收使用管理暂行办法,我们假设社会用电量增速为7%、分布式光伏新增装机当年发电为半年时间、发电利用小时数为1100小时,对未来的可再生能源基金以及分布式光伏补贴金额进行了预测。

根据测算,在分布式光伏新增装机增长20%的前提下,2015年之前所需补贴不超过100亿,占可再生能源基金规模比例不足10%,国家明确表示优先补贴分布式光伏,因此,在2015年以前可再生能源基金有能力支持分布式光伏补贴,随着光伏度电成本不断下降以及可再生能源基金进一步扩容,预计未来分布式光伏补贴占基金比例将有望出现下降。

  (二)居民用电平价上网带来分布式市场的爆发

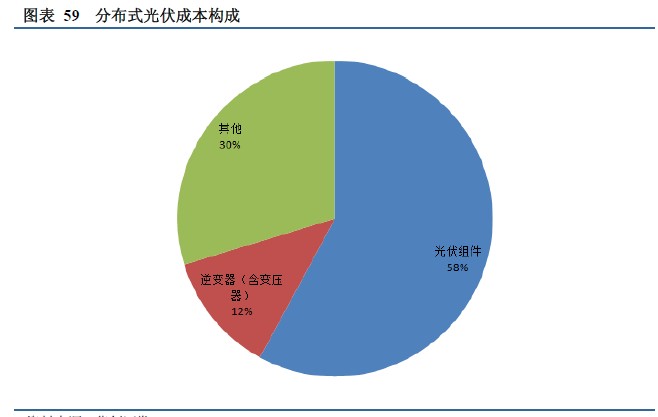

我们对分布式光伏项目投资构成进行简单拆分,组件成本占比接近60%,逆变器成本占比12%左右,支架成本占比约7%~8%,根据屋顶条件的好坏,施工成本会存在相对较大的差异,总体来看,项目的成本在7.5~8.5元/瓦之间,售价一般8~9元/瓦。

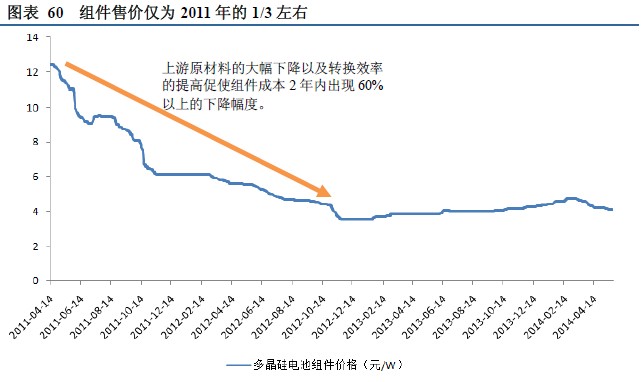

我们认为未来组件和逆变器两部分将是分布式光伏电站主要的成本下降领域。组件环节通过转换效率不断提高以及工艺改进促进材料使用成本不断下降,成本下降至2011年的1/3左右,我们认为未来3年内仍有20%~30%的下降空间。

下一页>

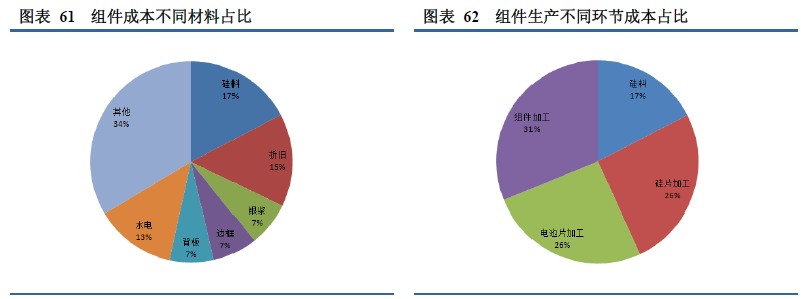

我们对组件成本进行拆分,随着多晶硅料价格不断下降以及单位用料的不断减少,多晶硅成本占组件成本比例只有15%~17%,其余占成本比例比较大的材料有银浆、边框等。在组件生产环节中,我们认为未来硅片、电池片加工环节效率有望不断提高、成本持续下降,电池片转换效率的提高也将促进组件加工成本不断下降。

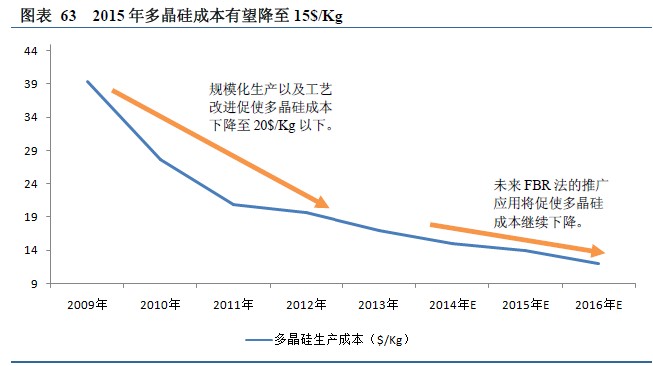

多晶硅料价格从2009年40$/Kg下降至2013年17$/Kg,2014年全球成本低于20$/Kg的产能约21万吨左右,2014年需求约25万吨左右,新生产线需要到2014年年底和2015年才能正式投产,我们判断2014年多晶硅价格稳定在20$/Kg~25$/Kg之间。

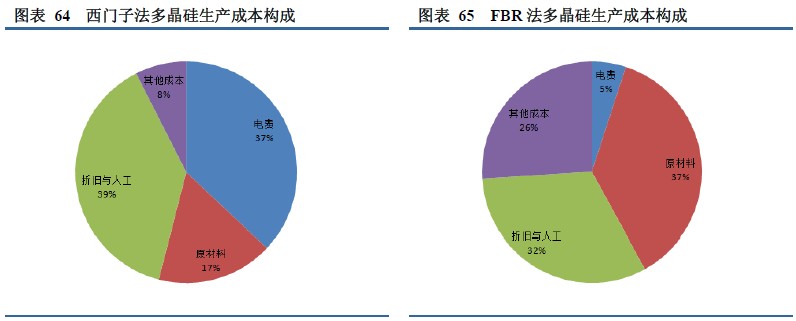

目前我国三大多晶硅厂商均有扩产计划,大全新能源规划2014年年底将现有6千吨产能扩张至1.2万吨,受益于工艺改进以及新疆电价较低,2015年达产后成本有望降至12$/Kg。同样地处新疆的特变电工1.2万吨新线已经达产,预计成本已下降至13$/Kg以下。2015~2016年多晶硅价格大幅下跌依赖于硅烷流化床(FBR)工艺的应用,FBR法成本中电费成本下降至9%左右,而西门子法电费占成本比例40%左右,因此极大地降低了多晶硅生产成本。SunEdison使用FBR生产多晶硅已超过20年,然而规模只有4200吨,并不具备规模效应。REC在2010年以后拥有1.6万吨生产能力,是使用FBR生产多晶硅最大规模的产能,现金成本已从13年年初14$/Kg下降至10.5$/Kg。GCL的2.5万吨FBR生产线将于2015年投产,成本有望降至10$/Kg以下,我们预计全球FBR生产线产能占比将从8%提高至15%以上,届时多晶硅料价格将出现新一轮下降。

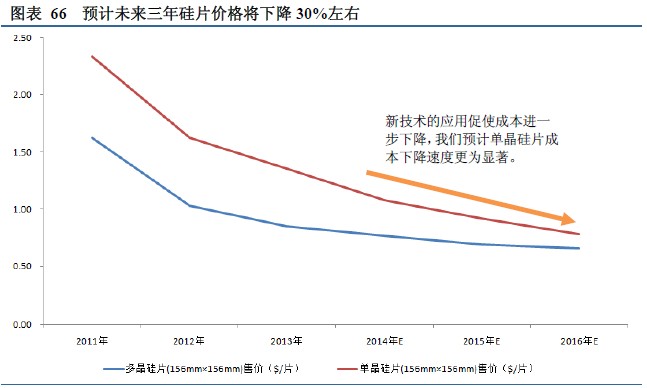

硅片环节,以单晶硅片为例,未来成本降低的主要措施有增大投料量、采用金刚线切割以及薄片化。单体投料量增大可以改进降低电力、石英坩埚、石墨、氩气单耗,金刚线(电镀)的规模化和产业化将导致成本降低,价格由8美分/米降低至5美分/米,相比于砂浆具有明显的成本优势,并且可以通过提高切速来提高效率,降低单位能耗。硅片薄皮化需要下游电池技术的进一步改进,单位成本仍有下降空间。

下一页>  余下全文

转换效率进一步提高将不断刷低光伏成本,根据测算,电池转换效率每提高1个百分点,每瓦系统可变成本降低5美分左右。同时,转换效率的提高对于优质屋顶资源有限的分布式光伏领域意义更大,客户更倾向选择单位面积发电量更多的产品。

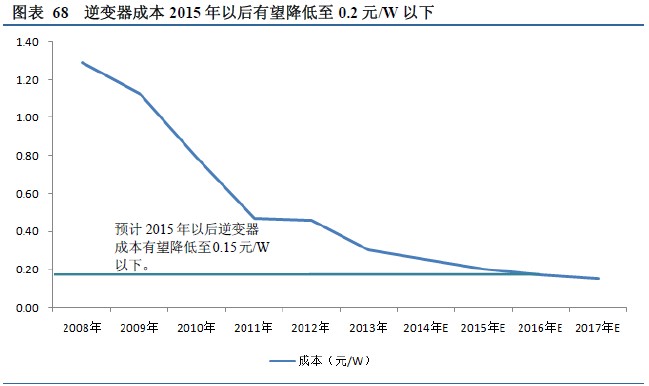

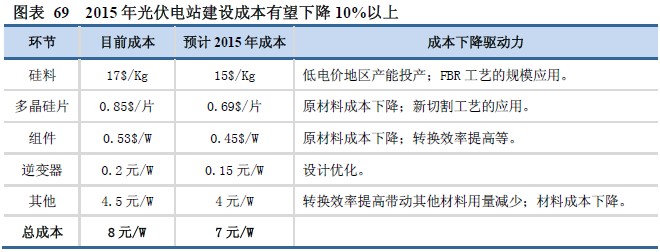

逆变器成本从2008年以来下降近80%,通过调研,我们认为逆变器通过结构优化等手段,成本仍有30%~40%的下降空间,2015年以后成本有望降低至0.15元/W。与此同时,逆变器的效率也在不断提高,国内龙头企业阳光电源也推出了99%以上转换效率的逆变器产品。

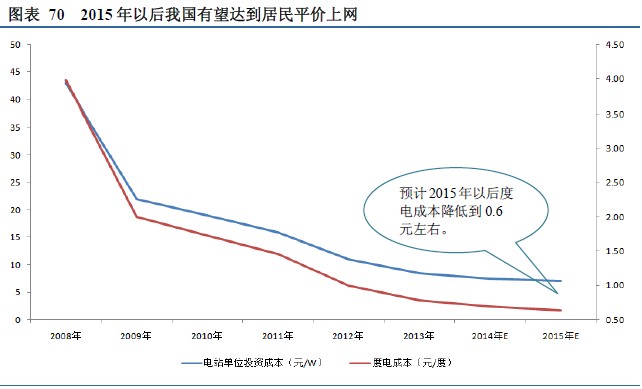

根据上述测算,我们认为2015年以后分布式光伏电站度电成本有望降低到0.6元左右,而火电由于环保问题,其外部性成本日益增高,2015年后我国光伏有望进入居民平价上网阶段,工商业用户在没有补贴的条件下仍可获得6%~8%的内部回报率,可以逐步摆脱对补贴的依赖,分布式光伏市场将真正爆发成长性。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

天合光能×鼎久新能源双向赋能,美妆、制造、物流等多行业标杆项目频出!来源:天合光能 发布时间:2026-10-13 09:30:05

天合光能至尊3代组件携手鼎久新能源,以iTOPCon Ultra技术+全链条EPC服务,打造工商业光储融合标杆:UNNY美妆、越海物流、中华药业等项目落地,验证“硬核产品+靠谱服务”模式在复杂屋顶、低荷载、高洁净等场景的实战能力,助力企业降本增效、夯实ESG实力。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

把检测做在吊装之前:晶科售后连夜开展组件EL检测,护航业主施工节点来源:晶科新场景 发布时间:2026-10-12 06:25:44

晶科售后团队深夜攻坚,为厦门分布式光伏项目264块组件完成全量EL检测,前置识别隐裂等肉眼不可见缺陷,零缺陷通过验证,保障吊装如期推进。服务前移至施工环节,践行“全周期护航”承诺。

2.57元/W!陕西2.8MW分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-12 06:10:40

本文介绍了陕西丝路轨道交通产业园一期屋顶分布式光伏项目EPC中标结果的公示信息。该项目由西安经发绿能科技发展有限责任公司招标,建设地点为园区A2、A3、A5、A6厂房屋顶,总可用铺设面积约19584平方米。项目为一般工商业分布式光伏电站,直流侧装机容量约2.8MW,交流侧约2.5MW,年均理论发电量预计263.4万千瓦时,采用“自发自用、余电上网”消纳模式。中瑞和建设集团有限公司以719万元中标,折合单价约2.57元/瓦。该中标系该项目第三次招标结果,相关技术与商务要求详见正式招标文件。

2.70元/W!山西运城4.43MWp分布式光伏EPC中标候选人公示来源:光伏盒子 发布时间:2026-10-12 06:09:21

山西运城冀东海天水泥闻喜公司分布式光伏发电项目EPC总承包中标候选人近日公示。该项目位于山西省运城市闻喜县,直流侧装机容量为4.43MWp,由冀东海天水泥闻喜有限责任公司作为招标人组织实施。公示显示,三家中标候选人及其投标报价分别为:北京金隅红树林环保技术有限责任公司(第一候选人,报价1158.62万元,折合单价2.01元/W)、河南军恒建设有限公司(第二候选人,报价1139.43万元,单价2.57元/W)、陕西中圆建设工程有限公司(第三候选人,报价1197.97万元,单价2.70元/W)。中标候选人按报价由低至高排序,最终中标结果待正式确定。

广东2026年机制竞价启动:电价0.2~0.4元/度来源:广东省发展改革委 发布时间:2026-10-12 05:53:05

广东省于10月10日启动2026年新能源项目机制电价竞价工作,面向2025年6月1日至2027年10月31日期间投产或承诺投产、且尚未纳入机制的分布式光伏项目(海上光伏试点项目除外)。本次竞价总电量规模为79.34亿千瓦时/年。申报规则明确:110千伏以下分布式光伏项目可申报电量比例上限为80%,其余分布式光伏项目为70%;电价竞价区间设定为0.20—0.40元/千瓦时,价格申报精度由1%提升至0.1%;中选项目将执行为期12年的固定机制电价。该机制旨在通过市场化方式引导分布式光伏有序发展,保障项目合理收益与系统调节能力平衡。

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。
