分布式光伏发电项目是指位于用户附近,所发电能就地利用,以10KV及以下电压等级接入电网,且单个并网点总装机容量不超过6MW的光伏发电项目。

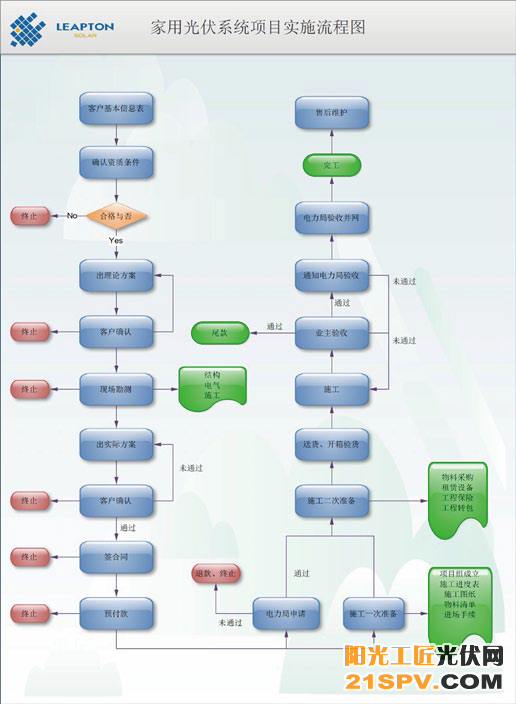

经过多个分布式光伏发电项目的施工,我公司总结家用、小型工商用(小于100KW)分布式光伏发电项目具体实施流程如下。
小型工商用分布式光伏电站的实施与家用步骤类似。
确认资质条件比较重要。最重要的是确认业主的房屋、土地的产权归属。其他需要的资料可以提前电话咨询项目所在地的电网公司,准备好资料后填写《分布式光伏发电项目并网申请表》递交到当地电力局。电力局受理后将会派人到项目现场实地勘察,勘查后电力局根据业主项目情况。出具《项目并网接入方案》。申请并网业主审查后确认接入系统方案。然后,申请并网业主会得到电网出具的接网意见函。
完成项目建设工作后,业主填写《分布式光伏发电项目并网验收和调试申请表》,电网受理后将上门为业主进行验收、更换电表、与业主签订购电协议。

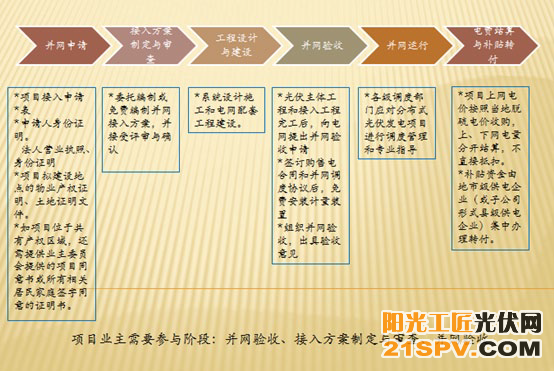

电网公司出具的分布式光伏发电项目服务接入流程大致分为以下6步。
走流程的时候为尽量避免重复性工作需注意几点。
1、如居民业主的项目占据的是小区公共空间,需要业主与小区物业、业主委员会协商出物业书面签字的同意书,并且由其所在社区居委会盖章。
2、当电网公司编制的接入方案完成后,应尽快告知电网公司自己是否能够接受,不能接受要尽早提出,协商解决。
3、在工程建设过程中,施工设备质量、相关参数指标必须按照接入方案执行,有疑问要尽早与电网公司沟通,防止发生返工现象,以免浪费人力财力,影响施工进度。
4、完工之后尽快通知电网公司申请验收,并详细询问验收需要准备的资料。争取验收一次通过。
5、验收通过后电力局会派人安装双向电表和单向计量电表,并与项目业主签订购电协议。
6、项目业主可通过营业窗口或拨打95598热线电话,进行并网服务的咨询。
分布式光伏发电项目是指位于用户附近,所发电能就地利用,以10KV及以下电压等级接入电网,且单个并网点总装机容量不超过6MW的光伏发电项目。
经过多个分布式光伏发电项目的施工,我公司总结家用、小型工商用(小于100KW)分布式光伏发电项目具体实施流程如下。
小型工商用分布式光伏电站的实施与家用步骤类似。
确认资质条件比较重要。最重要的是确认业主的房屋、土地的产权归属。其他需要的资料可以提前电话咨询项目所在地的电网公司,准备好资料后填写《分布式光伏发电项目并网申请表》递交到当地电力局。电力局受理后将会派人到项目现场实地勘察,勘查后电力局根据业主项目情况。出具《项目并网接入方案》。申请并网业主审查后确认接入系统方案。然后,申请并网业主会得到电网出具的接网意见函。
完成项目建设工作后,业主填写《分布式光伏发电项目并网验收和调试申请表》,电网受理后将上门为业主进行验收、更换电表、与业主签订购电协议。
电网公司出具的分布式光伏发电项目服务接入流程大致分为以下6步。
走流程的时候为尽量避免重复性工作需注意几点。
1、如居民业主的项目占据的是小区公共空间,需要业主与小区物业、业主委员会协商出物业书面签字的同意书,并且由其所在社区居委会盖章。
2、当电网公司编制的接入方案完成后,应尽快告知电网公司自己是否能够接受,不能接受要尽早提出,协商解决。
3、在工程建设过程中,施工设备质量、相关参数指标必须按照接入方案执行,有疑问要尽早与电网公司沟通,防止发生返工现象,以免浪费人力财力,影响施工进度。
4、完工之后尽快通知电网公司申请验收,并详细询问验收需要准备的资料。争取验收一次通过。
5、验收通过后电力局会派人安装双向电表和单向计量电表,并与项目业主签订购电协议。
6、项目业主可通过营业窗口或拨打95598热线电话,进行并网服务的咨询。
