分布式光伏电站成本收益分析、国家电站规划浅析、各地区补贴政策分析及光伏电站纳税方式探析

来源:世纪新能源网发布时间:2014-03-09 23:59:59
索比光伏网讯:文:世纪新能源网特约撰稿人 马金鹏( 18602971297)

在业内2014年被称为分布式光伏电站建设的元年。2013年,国务院及相关管理部门在7月15日到11月19日两个月内先后出台了:《关于促进光伏产业健康发展的若干意见》、 《关于开展分布式光伏发电应用示范区建设的通知 》、《关于发挥价格杠杆作用促进光伏产业健康发展的通知》《关于支持分布式光伏发电金融服务的意见》、《关于光伏发电增值税政策的通知》《光伏制造行业规范条件》等14个重要文件,涉及产业定位、布局、定价、税收、规划、分布式及投融资等事关产业发展环境的重要要素,在极短的时间内构筑了一个完整的产业政策、管理体系。

同时在各地不断冒出的第一个分布式光伏电站或并网或拿到政府的电费收益的消息屡见于各大报纸媒体。同时通过上一期笔者关于陕西第一个分布式光伏电站项目的备案、电网接入等的纪实,我们似乎已经看到分布式光伏电站已经渐行渐近。

那么分布式光伏电站投资成本究竟是多少?国家对各地区光伏电站建设容量分配及背后深藏的真正意图如何?各地区补贴政策如何?结合国家及地方度电补贴或者前置资金政策分布式光伏电站收益如何?项目业主及光伏电站投资运营商针对分布式光伏电站收入如何缴税?笔者将试从以上几个方面展开分析。

分布式光伏电站成本分析】

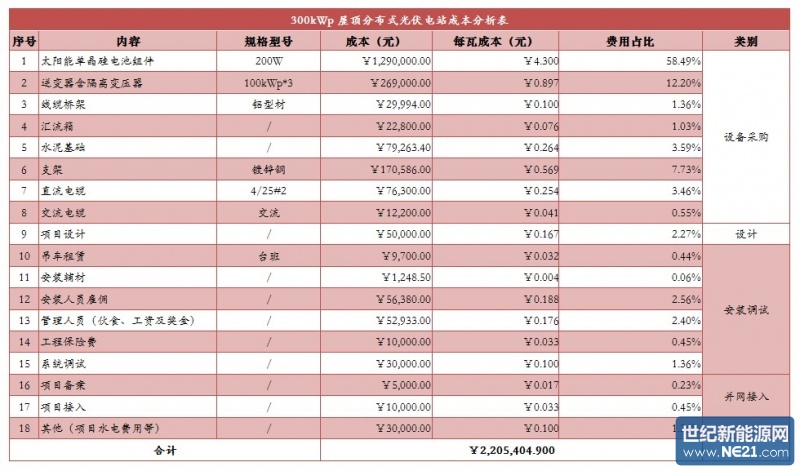

按照2013年年底西安地区某300kWp屋顶分布式光伏电站建设直接成本来分析,300kWp的项目总花费为220万多元(该费用实际成本费用,不含EPC单位项目建设利润),其中组件占到58.49%,逆变器占到总成本的12.2%,支架占到总成本的7.73%。项目总造价每瓦成本约合7.3元。考虑系统集成公司利润,对于常规屋顶电站项目市场报价按照8元每瓦较为合理。项目各项费用支出及比例详见上表及下图所示。

总的来说,伴随着组件效率的不断提高,逆变器及组件价格的持续降低趋势,我们认为在未来三年系统总造价仍有下降空间。


索比光伏网 https://news.solarbe.com/201403/10/221490.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
“绿电+农业”结硕果!云南西畴吉安光伏电站柑橘首获丰收来源:中广核新能源 发布时间:2026-01-19 13:55:59

冬日的云南西畴县暖意融融,中广核云南文山西畴吉安100兆瓦农光互补电站内的60亩柑橘园迎来首个丰收季,金黄饱满的鲜果挂满枝头,累计采摘量超1.2万公斤。丰收之际,电站将这批柑橘陆续送至当地老人、儿童、中小学生、环卫工人等群体手中,让农光互补的发展成果惠及更多群众,成为当地清洁能源与乡村振兴融合发展的生动实践。

500MW!塔吉克斯坦首个大型光伏项目签约来源:海外新能源 发布时间:2026-01-19 09:11:55

当地时间1月13日,塔吉克斯坦政府在能源领域达成了一项具有里程碑意义的协议。该国与投资方Ayon Energy LLC正式签署了一项总投资额达2.5亿美元的投资协议,将建设并运营总装机容量为500MW的两座大型光伏电站。

2026年光伏电站投资格局解析:60GW项目拟并网,中石油、大唐、华电领衔来源:光伏們 发布时间:2026-01-15 09:30:23

从当前已经明确的项目清单来看,入围机制电价的集中式光伏项目规模总计约56GW左右,考虑到部分未公开名单的省份,2026年已经可以锁定约60GW的地面光伏新增装机。叠加不纳入机制电价竞争的风光大基地以及沙戈荒基地项目,2026年集中式光伏领域预计仍能保持80~100GW左右的新增装机;如果按照往年集中式与分布式大致保持在1:1的增长比例话,预计2026年全年光伏新增装机可能会落在160~200GW左右。

3.062元/W,天津300MW分布式光伏EPC中标公示来源:智汇光伏 发布时间:2026-01-15 08:44:23

1月14日,滨海新区轻纺城1号路至6号路300兆瓦分布式光伏电站项目EPC总承包中标候选人公示,项目招标人为中谷(天津)新能源有限公司。

晶澳DeepBlue 5.0全面进化:电站更高收益、更低成本的关键答案?来源:索比光伏网 发布时间:2026-01-12 17:02:17

来源/晶澳太阳能

广东集中式光伏竞配:总规模6.5GW,全省不再新上地面集中式光伏电站来源:广东省发展改革委 发布时间:2026-01-12 08:31:36

1月9日,广东省发展改革委 广东省自然资源厅 广东省生态环境厅 广东省水利厅发布关于印发《广东省存量地面集中式光伏电站竞争性配置工作方案》的通知,处理已备案且投入资金建设、但未纳入省开发建设清单的地面集中式光伏电站开发建设问题。

300MWp、容配比1.5、2.08亿美元,东南亚最大漂浮光伏电站落地马来来源:海外新能源 发布时间:2026-01-09 10:06:18

近日,由阿联酋阿布扎比未来能源公司(Masdar)牵头,联合马来西亚本土企业Citaglobal与Tiza Global组成的联合体,成功与马来西亚国家电力公司Tenaga Nasional Berhad签署了一份为期21年的购电协议。这标志着位于彭亨州切雷赫(Chereh)水坝、总投资额超过8.5亿马来西亚林吉特(约合2.08亿美元)的大型漂浮式太阳能光伏项目进入了实质性的开发建设阶段,一个清洁能源新地标即将诞生。

680万美元预付款打水漂,美国一光伏项目永久搁浅来源:全球光伏 发布时间:2026-01-08 14:53:58

一份未获许可的光伏项目合同,不仅让一座规划中的100MW光伏电站永久搁浅,更直接终结了一位地方大员的政治生涯,并引发持续数年的刑事追查。

海泰课堂 | 寒冬天气,如何保障光伏电站的安全?来源:海泰新能 发布时间:2026-01-08 11:23:37

海泰课堂|寒冬天气,如何保障光伏电站的安全?

史陶比尔x风行电力 | 携手共筑工商业光伏电站安全的新标杆来源:索比光伏网 发布时间:2026-01-08 10:01:01

来源/史陶比尔STAUBLI

中节能太阳能公司贵州福泉200MW农业光伏电站项目全容量并网来源:中节能太阳能 发布时间:2026-01-07 10:11:58

近日,太阳能公司贵州省福泉市道坪镇200MW农业光伏电站项目全容量并网,标志着该项目即将迈入全面投运新阶段。2025年,项目团队围绕B标段143MW建设任务,优化施工方案,采取分段并行作业、轻型机械运输、模块化安装及“日调度、周闭环”复盘等精益管理举措,高质量完成全部光伏区与配套工程建设,实现全年任务圆满交付,为区域清洁能源发展树立了高效建设的新标杆。

新闻排行榜
本周
本月
